Realizátor
statutární město Prostějov
Financování
rozpočet města
Priority
Životní prostředí,
Mobilita
Popis

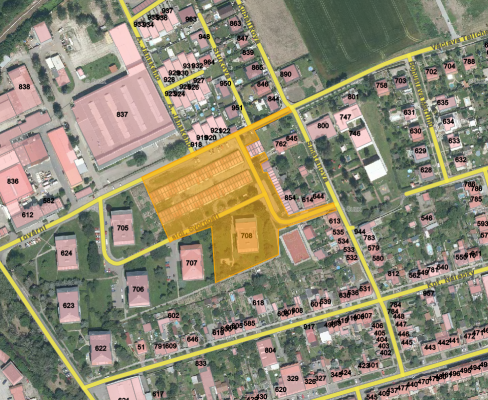

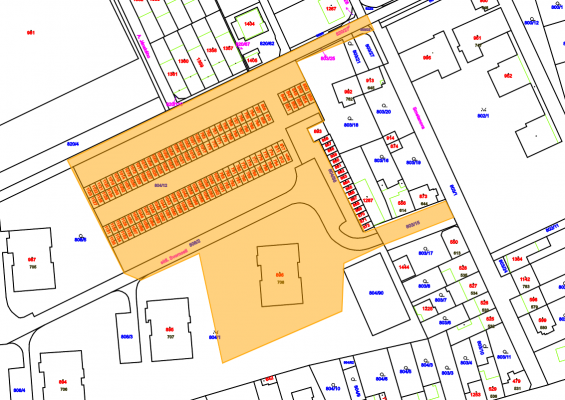

Regenerace tohoto sídliště řeší obnovu a úpravu komunikací, chodníků, parkovacích stání, kójí tříděného a komunálního odpadu, mobiliáře, řešení hospodaření se srážkovými vodami, řešení přeložek a obnovy veřejného osvětlení a sadové úpravy. Od roku 2014 byly návrhy projednávány s obyvateli na veřejných setkáních, kterým předcházelo vyhodnocení ankety. Byl schválen Projekt regenerace, který úpravy navrhl realizovat ve dvou etapách.
V letech 2022-2023 se realizovala I. etapa – veřejné prostranství v okolí bytových domů na sídlišti Svornosti č. 3,5,7,9,11 a 13.

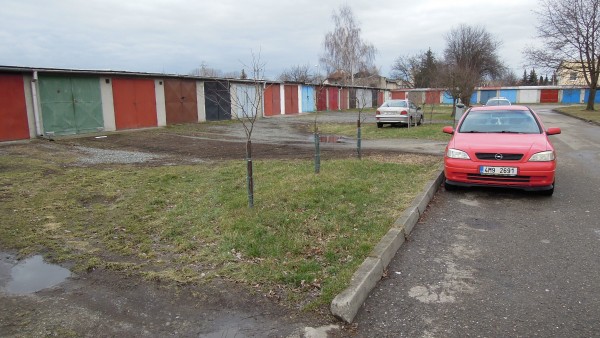

Po dokončení této etapy se obyvatelé posledního bytového domu na sídlišti č. 15 (II. etapa) dohodli, že souhlasí s návrhem řešení okolí tohoto domu, který byl součástí zpracovaného Projektu regenerace z roku 2014.
V roce 2024 se tedy přistoupí na projekční přípravu dokončení sídliště Svornosti a to zpracováním projektové dokumentace pro vydání společného povolení a pro provádění stavby.
V červnu bylo vyhlášeno výběrové řízení na dodavatele projektové dokumentace. V červenci bylo rozhodnuto o výběru dodavatele - CAD PROJEKT PLUS s.r.o. z Prostějova.
V rozpočtu města nebyly na tuto akci vyčleněny žádné finanční prostředky, proto po výběrovém řízení bylo nutné předložit do rady města rozpočtové opatření ke schválení (na schůzi rady 30.07.2024).
Na začátku srpna byla uzavřena smlouva o dílo. Předpoklad dokončení projekčních prací byl rok 2025.
Rok 2025:
V rozpočtu města na rok 2025 byly vyčleněny finanční prostředky ve výši 600 tis. Kč, které byly navýšeny rozpočtovým opatřením v květnu 2025 o částku 185 tis. Kč.
V průběhu zpracování PD se vyskytla možnost zvýšit dopravní komfort v lokalitě – úzkou komunikaci Tovární, která se v křížení s ul. Stukova zužuje ze 6 metrové komunikace na 4,5m, navrhnout ve stejné standardní šíři a dobudovat chybějící chodník vedoucí do ulice Smetanova (k MŠ). Tím by došlo k výraznému zvýšení bezpečnosti především pěších občanů.
Proto v červnu 2025 byl podepsán dodatek ke smlouvě, který navýšil cenu z důvodů vícenákladů (např. doměření polohopisu a výškopisu v místě rozšíření komunikace a chodníku, zaměření stávajícího stavu oplocení dotčeného majitele pozemku, studie zpevněných ploch a nového oplocení a další stupně PD...) na částku 1 269 290 Kč.
Z důvodu nutnosti majetkoprávních jednání s dotčenými vlastníky pozemků v řešeném území došlo k celkovému časovému skluzu pro zpracování díla, na kterém se bude pokračovat dále v roce 2026. V tomto roce kromě zaměření oplocení nebyly finanční prostředky čerpány.
Rok 2026:
V rozpočtu města na rok 2026 byly vyčleněny finanční prostředky ve výši 1,1 mil. Kč. PD pro povolení záměru byla vyhotovena v září 2026, od té doby probíhá inženýrská činnost. Následně může být podána žádost o povolení záměru na stavební úřad. Souběžně se zpracovává projktová dokumentace pro provádění stavby.
Idea - zpracování Projektu regenerace
2014
Výběrové řízení na dodavatele projektové dokumentace
červen 2024
Vyčlenění finančních prostředků na zpracování projektové dokumentace
červenec 2024
Zpracování projektové dokumentace
srpen 2024 - 2026
Vydání povolení
2027
Realizace stavby
???
Kolaudace stavby
???
