Realizátor
Statutární město Prostějov
Rozpočet
7 500 000 Kč
Financování
Rozpočet města a dotace?
Připravujeme Nový strategický plán města
Mobilita
Popis

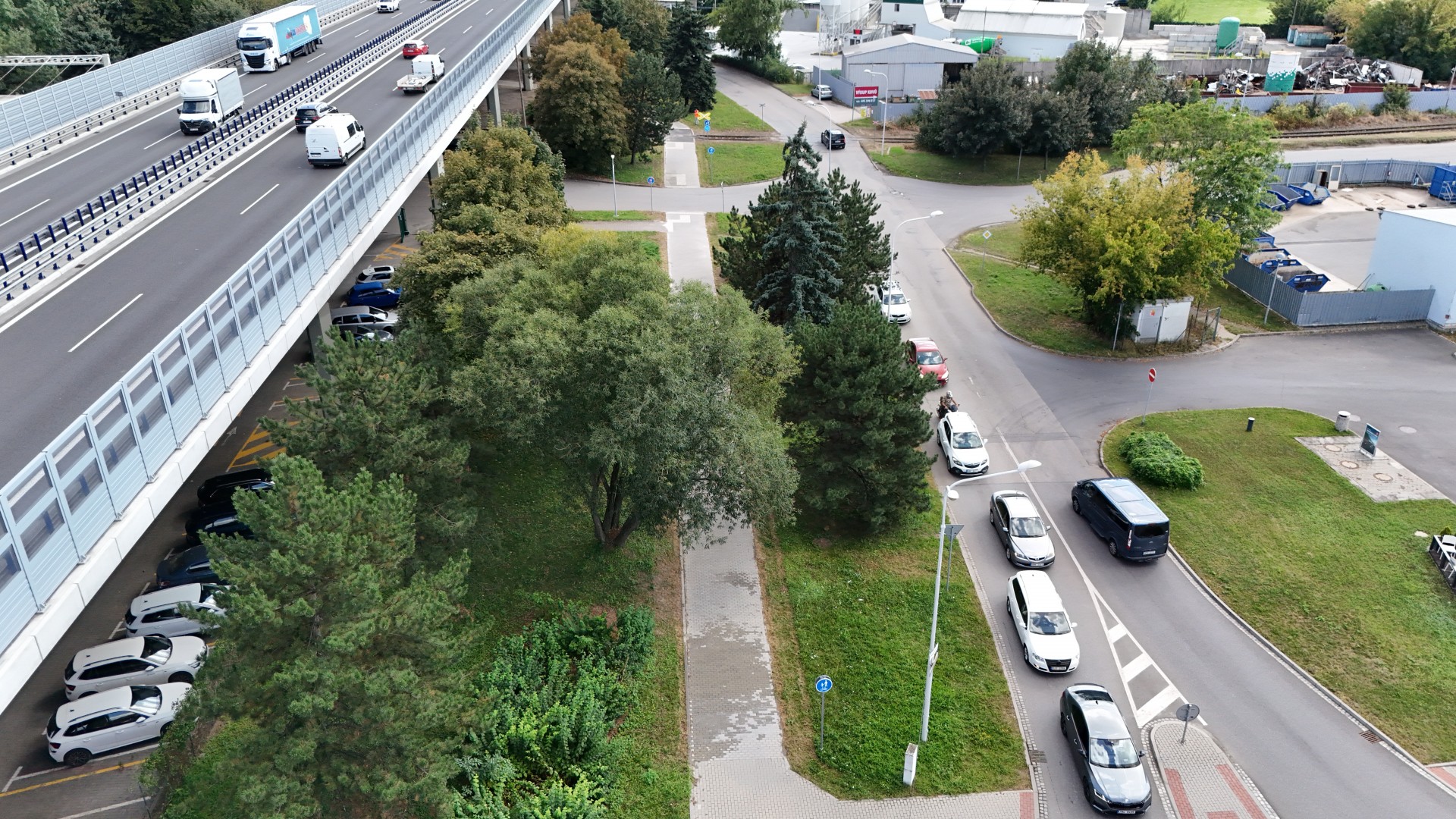

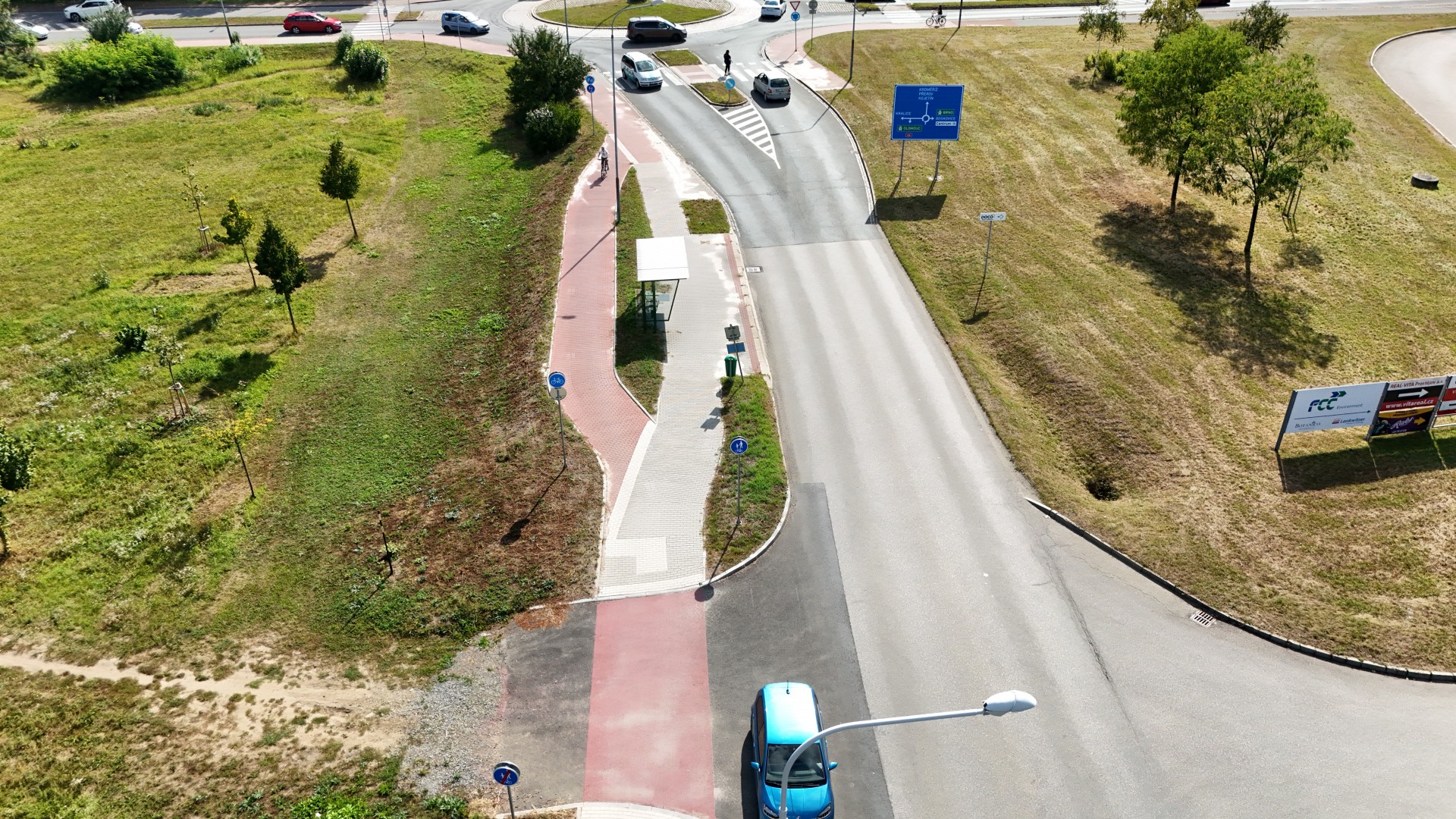

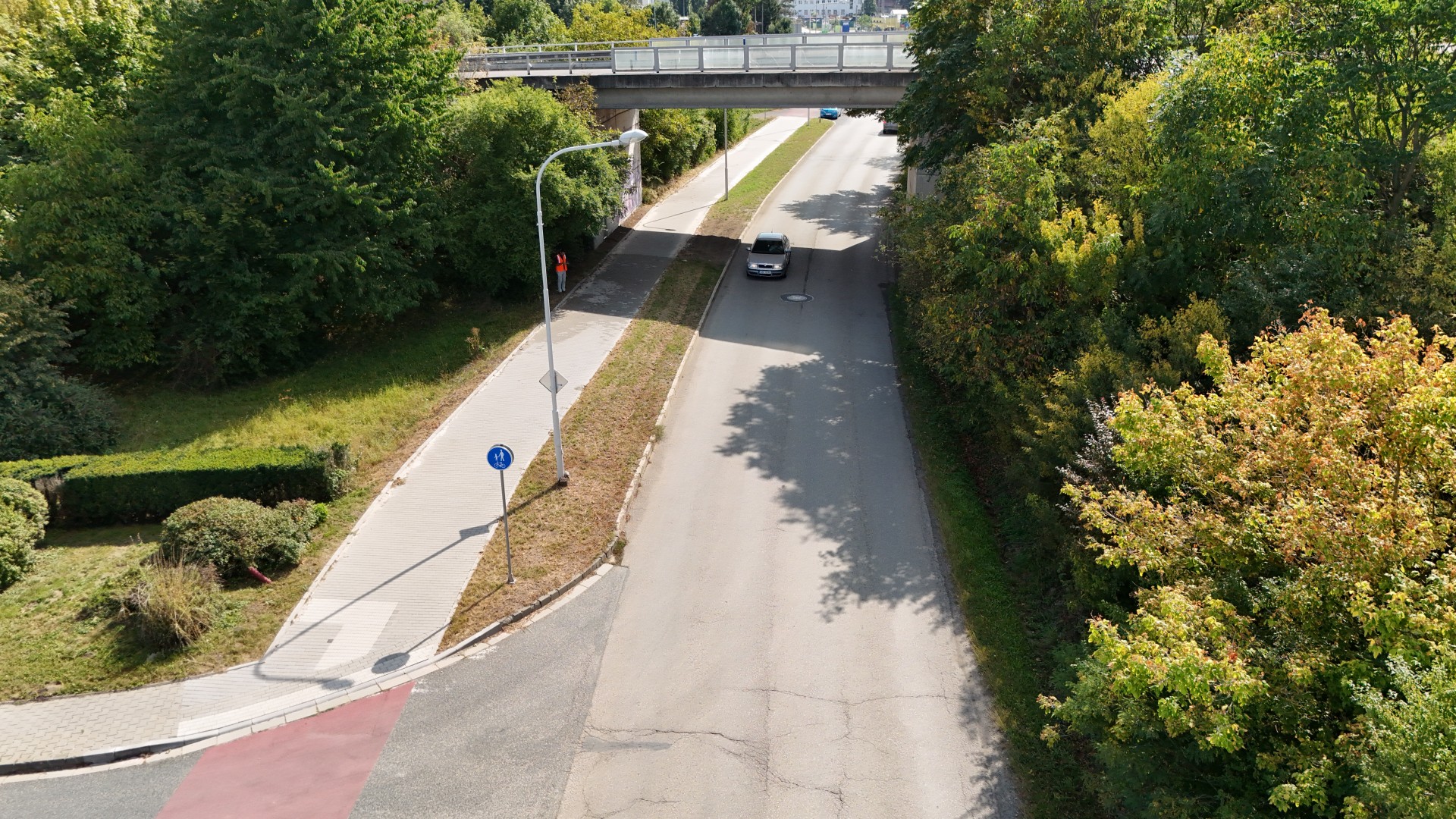

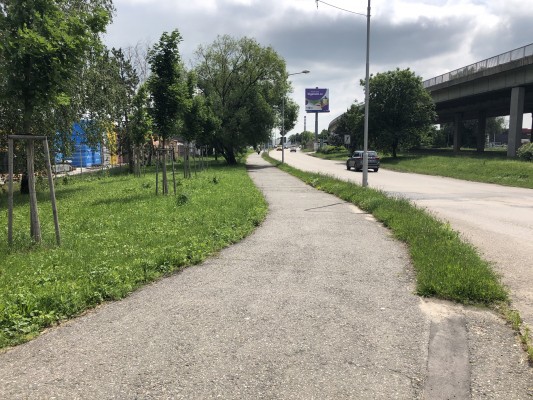

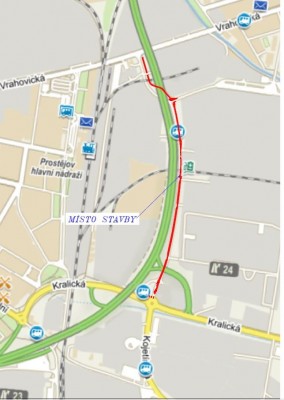

V roce 2020 byla dokončena projektová dokumentace (dále jen PD) na akci „Cyklistická stezka v ulici Průmyslová I. a II. etapa. Jedná se o propojovací úsek mezi ulicí Kralickou a Vrahovickou (I. etapa od ulice Vrahovické po ulici Za Drahou, II. etapa od ulice Za Drahou po ulici Kralickou).

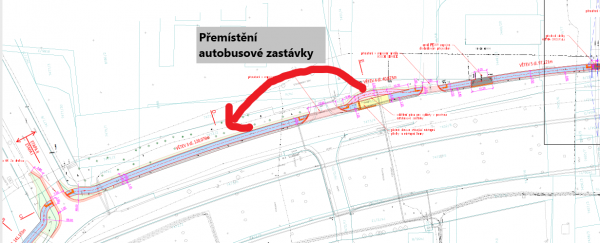

Vzhledem k nedořešeným majetkoprávním vztahům k dotčeným pozemkům musí být plánovaná trasa CS v letošním roce upravena. Jedná se o přemístění autobusové zastávky na ul. Průmyslová. Projektová dokumentace bude zaktualizována do konce května 2022.
Zpracovatelem PD a její úpravy je ALFAPROJEKT OLOMOUC, a.s., náklady na projekční činnost – 217 450 Kč.
Náklady na realizaci jsou odhadnuty na 7,4 mil. Kč.
Termín realizace je závislý na vyčlenění finančních prostředků. Bude prověřena možnost čerpání dotací.
Příprava
2019 - 2020
zpracování projektové dokumentace
Úprava projektové dokumentace
únor - květen 2022
Vydání společného povolení
2022
Výběrové řízení na dodavatele stavby
2023
předpoklad

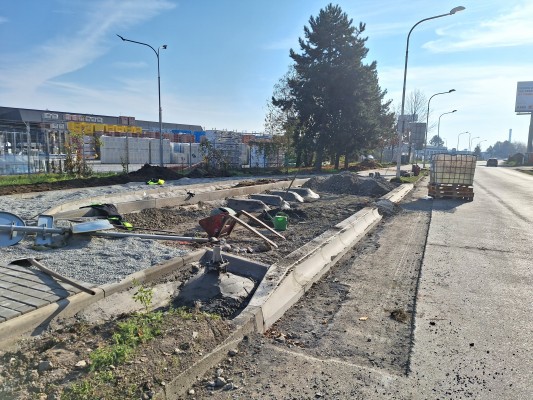

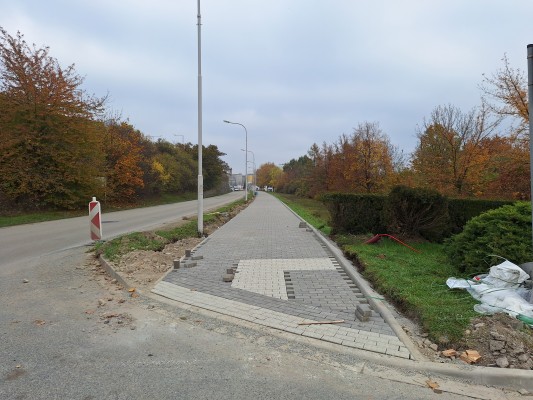

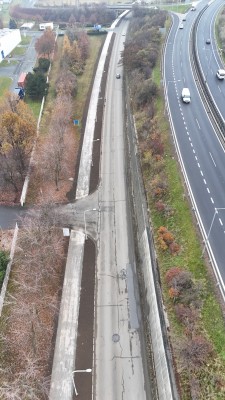

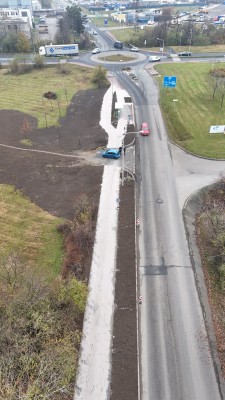

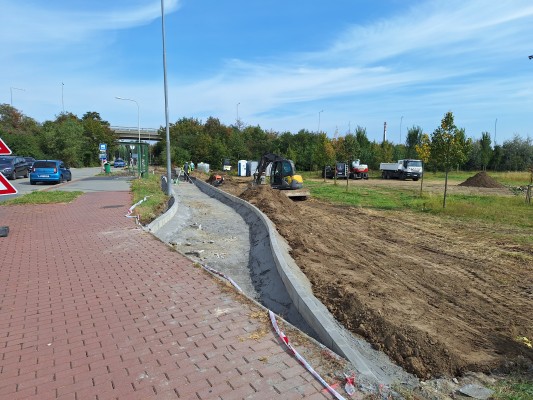

Realizace stavby

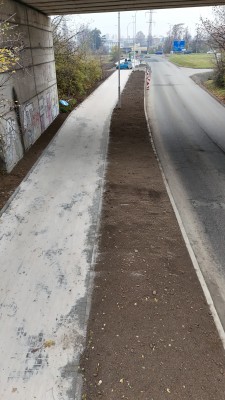

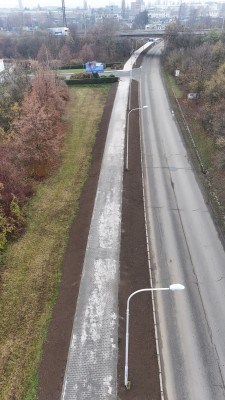

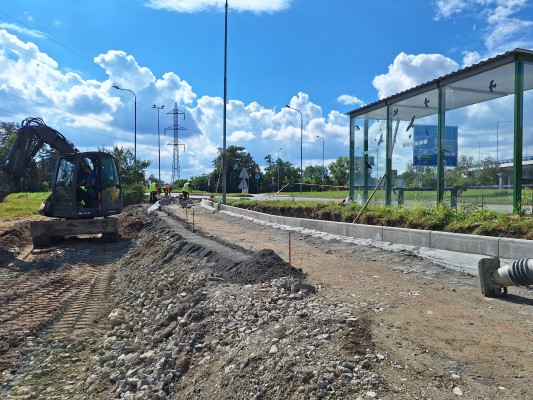

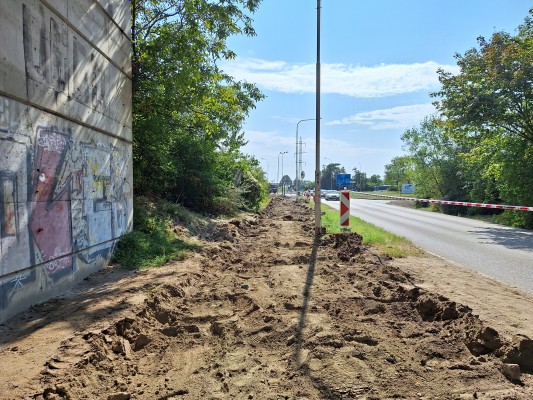

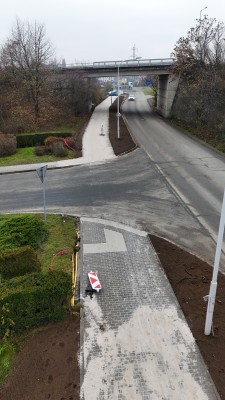

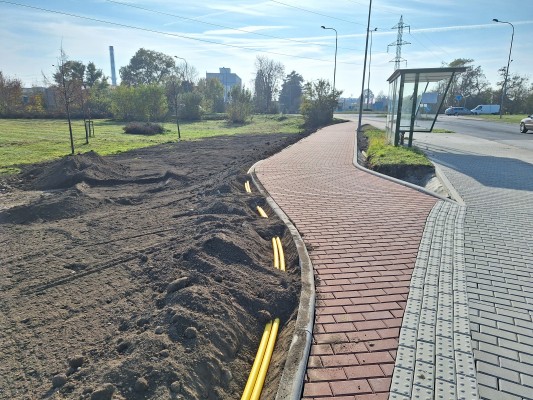

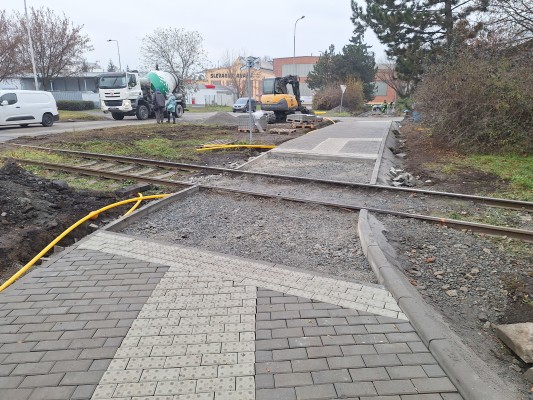

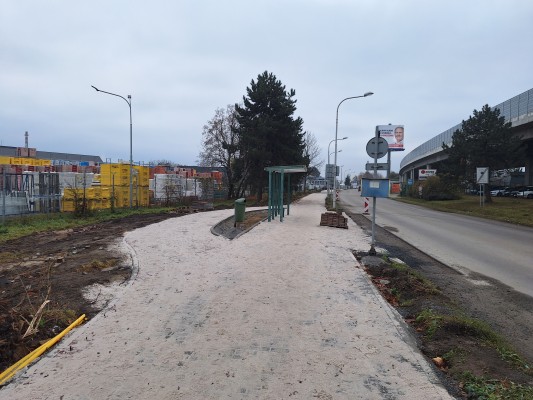

2023
předpoklad
