Realizátor
Statutární město Prostějov
Rozpočet
63 500 000 Kč
Financování
rozpočet města
Priority
Mobilita
Popis

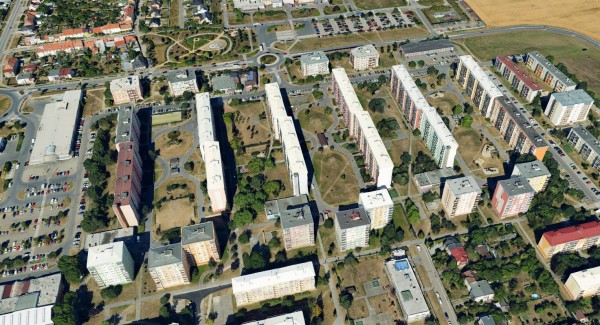

Záměr je situovaný v severozápadní části zastavěného území města Prostějova. Zájmové území je ohraničeno na severu místní komunikací kpt. O. Jaroše, na západě MK Karla Svolinského, na jihu příjezdem k parkovišti OD BILLA a na východě MK Stanislava Suchardy.
Místo stavby je dnes částí uličních profilů zmíněných MK a dále třemi vnitrobloky s MK Jana Zrzavého, Václava Špály a Antonína Slavíčka (tzv. „osmičky“).

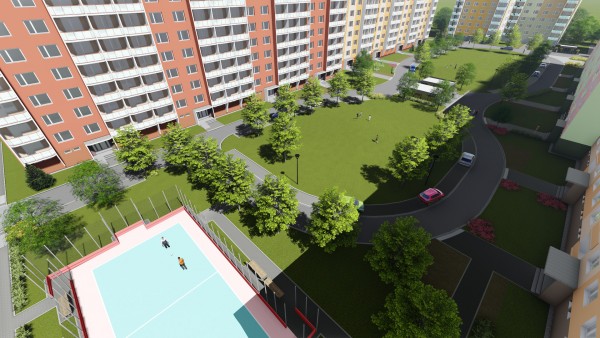

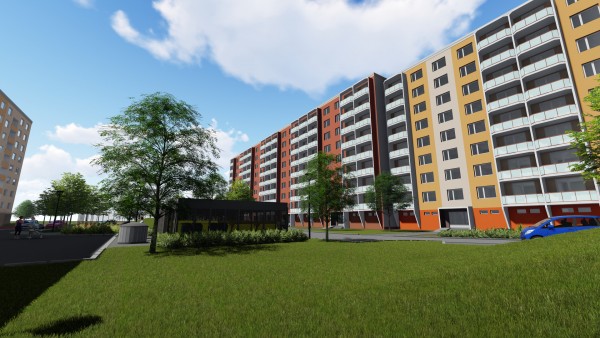

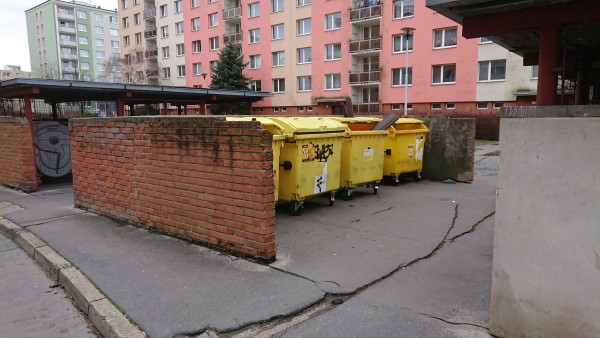

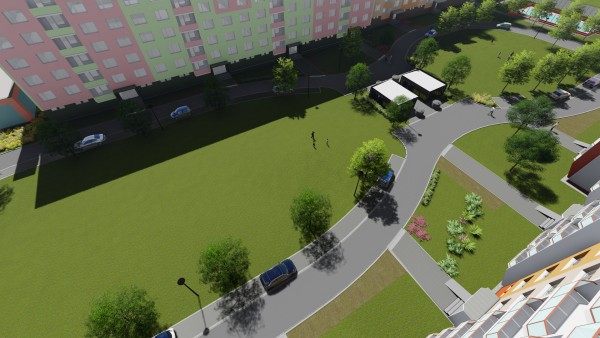

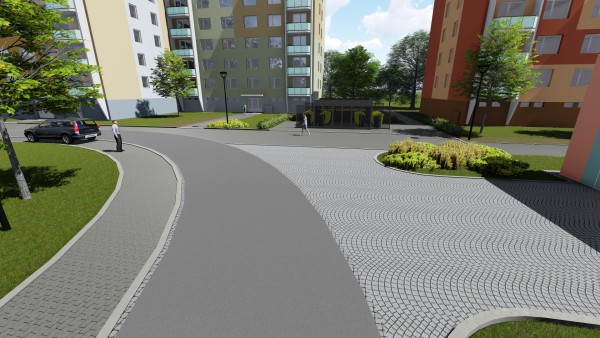

Předmětem dokumentace je projekt pro společné územní a stavební povolení na úpravu vnitrobloků Antonína Slavíčka, Václava Špály a Jana Zrzavého v Prostějově. Projekt zahrnuje stavební úpravy uvedených tří místních komunikací, směřující ke zlepšení jejich stavebně – technického stavu a doplnění parkovacích pásů, zlepšení komunikační sítě reorganizací a úpravou stávajících zpevněných ploch na východním okraji řešeného území – propojení dvou paralelních místních komunikací O. Jaroše a K. Svolinského u OD BILLA smíšenou stezkou ve čtyřech úsecích, dále zahrnuje stavební úpravu manipulačních ploch u objektů technické vybavenosti a samostatné chodníky. Je zcela nově řešeno veřejné osvětlení, dále 6 míst odpadového hospodářství, celková regenerace zeleně včetně mobiliáře, nové hřiště pro míčové sporty a program pro seniory.
Původně se jednalo pouze o rekonstrukce komunikací. V roce 2020 byly zpracovány 3 varianty návrhu, které byly zaslány předsedům družstev a společenství. Na základě ankety byla vybrána varianta, která byla rozpracována.
PD pro společné povolení včetně inženýrské činnosti byla dokončena v říjnu 2021. Do konce roku byla zpracována PD pro provádění stavby včetně rozpočtu.
Výběrové řízení na zpracovatele projektových dokumentací bylo vyhlášeno září 2019, vítězným uchazečem byla společnost ALFAPROJEKT OILOMOUC a.s., celkové náklady na PD činí 1,21 mil. Kč.
Po ukončení projekční činnosti byla podána žádost o společné povolení, které bylo vydáno v srpnu 2022. Realizace závisí na vyčlenění finančních prostředků v rozpočtu města, odhadované náklady jsou v celkové výši 63,5 mil. Kč.
V rozpočtu města na rok 2023 nebyly vyčleněny finanční prostředky.
Výběrové řízení na zpracovatele projektové dokumentace
září 2019
Zahájení zpracování PD
listopad 2019
Zpracování 3 variant a vypsání ankety
2020
Rozpracování vybrané varianty
2021
Dokončení PD pro společné povolení
říjen 2021
Dokončení PD pro provádění stavby
prosinec 2021
Vydání společného povolení
srpen 2022
Výběrové řízení na dodavatele stavby
???
Realizace navržených úprav
???
Kolaudace stavby
???
