Realizátor
Statutární město Prostějov
Rozpočet
1 600 835 Kč
Termín
prosinec 2023
Financování
rozpočet města
Priority
Mobilita
Popis

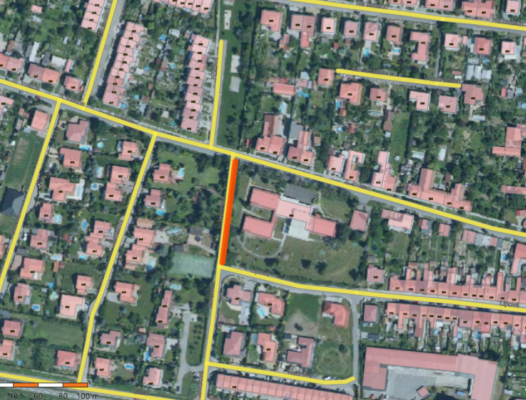

Osadní výbor Krasice, Čechovice, Domamyslice vznesl požadavek na nový chodník u školky v Čechovicích. Jedná se o vybudování propojovacího chodníku mezi ulici Lipovou a ulicí 5. května. V současné době je zde pouze vyšlapaná cestička podél oplocení MŠ Čechovice.
Nový chodník umístěný na pozemku p. č. 498/1 v k. ú. Čechovice se předpokládá v délce cca 90 metrů z betonové dlažby se sníženou obrubou.
Na vypracování jednostupňové projektové dokumentace ve stupni pro sloučené územní a stavební řízení byly v červenci poptány vybrané firmy, nejnižší cenovou nabídku předložil Jaromír Vláčil z Dobromilic. Náklady za její zpracování činí 55 tis. Kč.
PD byla vyhotovena do konce roku 2021. Náklady na realizaci dle PD jsou odhadnuty na 1 600 835 Kč.
Realizace se předpokládá později, finanční prostředky nebyly v rozpočtu města 2022 schváleny. V září 2022 byla podána žádost o společné povolení. Na základě požadavku DI Policie ČR byla projektová dokumentace upravena včetně zajištění nového stanoviska silničního správního orgánu, termín dokončení - jaro 2023. Předpoklad vydání povolení - 2023.
V rozpočtu města Prostějova na rok 2023 nebyly vyčleněny finanční prostředky na tuto akci.
Idea
únor 2021
požadavek osadního výboru
Výběrové řízení na zpracovatele PD
červenec 2021
Příprava
listopad 2021
Zpracování projektové dokumentace pro sloučené územní a stavební řízení
Vydání společného povolení
červenec 2023
po přepracování projektové dokumentace bude opět předloženo odboru dopravy, předpoklad
Výběrové řízení na dodavatele stavby
???
Realizace stavby
???
