Realizátor
Statutární město Prostějov
Rozpočet
42 077 224 Kč
Termín
listopad 2021
Financování
Rozpočet města
Priority
Životní prostředí,
Mobilita,
Společnost a volnočasové aktivity
Popis
Investiční akce se zabývala kompletní regenerací sídliště B. Šmerala, které se nachází v jihozápadní části města. Navržené úpravy řešily změnu povrchu, které tvořila asfaltobetonové, betonové a štěrkové komunikace, zatravněné plochy, chodníky a parkovací stání. Tyto komunikace vykazovaly značné poruchy a nerovnosti povrchu. Jednalo se zejména o plošné prasklinky, propady, prorůstání zelení, rozpadání vozovky atd. Komunikace slouží jako příjezdové a zásobovací cesty k bytovým domům a rodinným domům, firmám a jako propojovací cesty mezi jednotlivými částmi města.
Odvodnění ploch bylo řešeno příčným a podélným spádem do okolních zelených ploch a do uličních vpustí. Část uličních vpustí byla zaústěna do stávajícího kanalizačního systému a část do nově navržených vsaků. Do kanalizačního systému byly zaústěny zejména stávající uliční vpusti. Projekt se snažil odlehčit kanalizačnímu systému, a proto se některé původní uliční vpusti přepojily do vsaku.

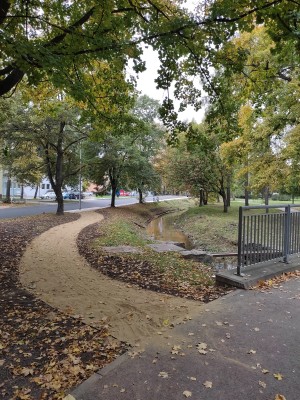

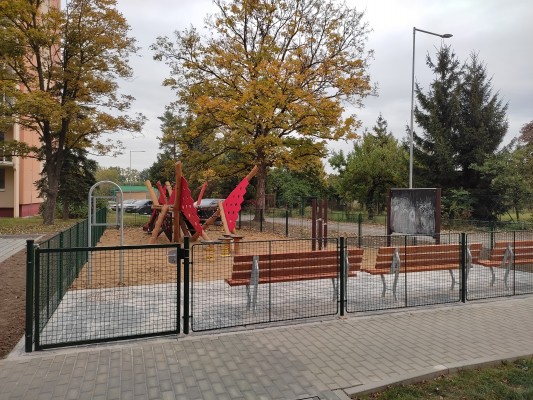

Součástí projektu byla i rekonstrukce veřejného osvětlení, dětského hřiště (nové vzniklo na petanque) a ozelenění sídliště.
V roce 2016 byl vypracován projekt regenerace, následovalo zpracování dalších stupňů projektové dokumentace, byla vydána potřebná povolení. V roce 2020 bylo vyhlášeno výběrové řízení na dodavatele stavby - Skanska a.s., Praha.

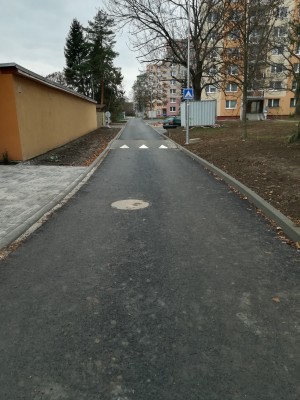

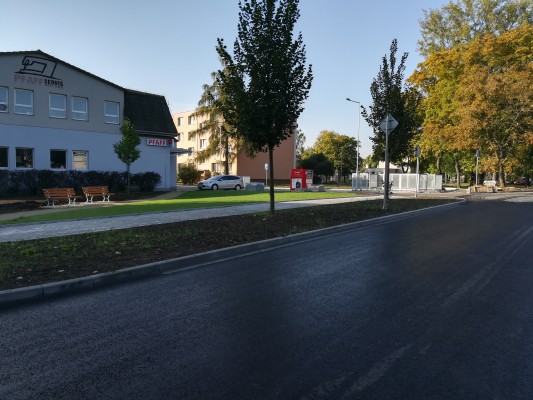

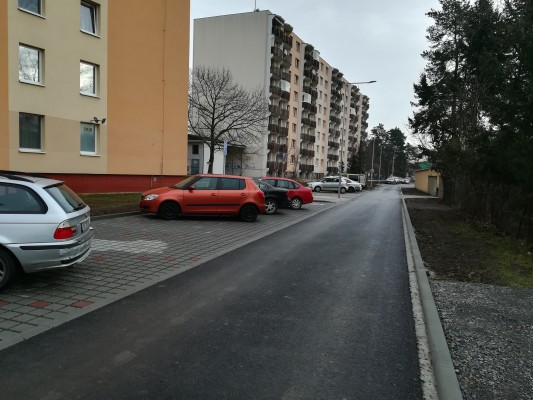

Od července do prosince 2020 probíhala stavba 1. části 1. etapy Regenerace sídliště B. Šmerala. V rámci akce byla realizována 1. část nové komunikace, parkovací stání, dešťová kanalizace včetně podzemního objektu pro zasakování dešťových vod, nové veřejné osvětlení, mobiliář.

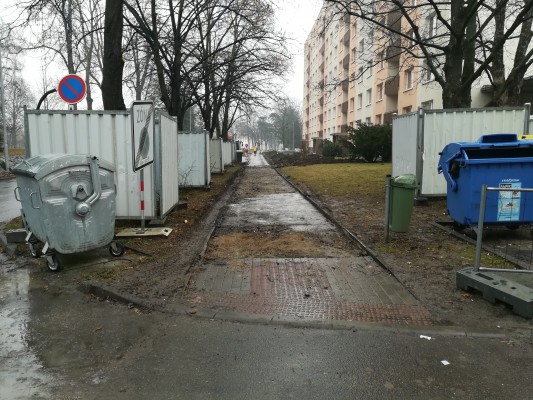

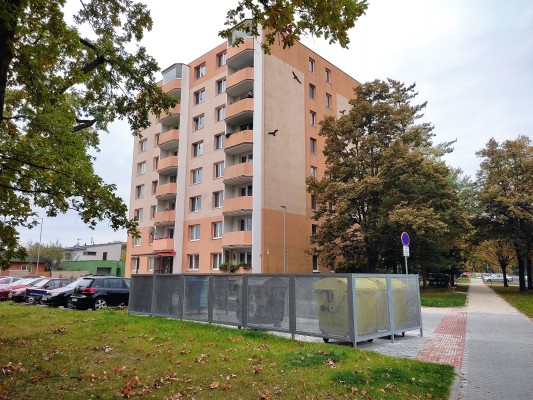

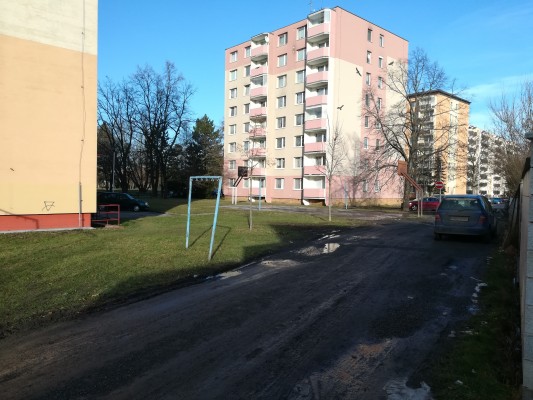

Akce dále pokračuje v roce 2021 - od února druhou částí 1. etapy a 2. etapou, kdy dojde k dokončení nové komunikace, rekonstrukce příjezdových komunikací k bytovým domům, chodníků, nová parkovací stání, kontejnerová stání, dešťová kanalizace, veřejné osvětlení, hřiště, sadové úpravy a umístění dalšího mobiliáře.
Na základě rozhodnutí orgánů města bude stavba v roce 2021 pokračovat včetně 3. a 4. etapy, v rámci kterých dojde k rekonstrukci komunikací, chodníků a dále vzniku nových parkovacích stání, kontejnerových stání, dešťové kanalizace, veřejného osvětlení, rekonstrukce hřiště, sadových úprav a umístění nového mobiliáře.
Termín dokončení: původně 08/2022, aktuálně 30.11.2021.
Autor projektu regenerace – Atelier KOSA, s.r.o. Zlín
Zpracovatel PD: Ing. Tomáš Ruth, Zlín
Zhotovitel stavby: Skanska a.s., Praha.
Veřejný přínos
Po dokončení 1. etapy došlo k výraznému zlepšení obslužnosti sídliště díky nové komunikace a jejímu napojení na ul. B. Šmerala. Výrazně se navýšil počet legálních parkovacích míst a materiálovým odlišením komunikace, parkovišť, chodníků se zvýší bezpečnost chodců. Nové zpevněné plochy jsou odvodněny tak, aby co nejvíce vody zadržovaly v místě, parkoviště jsou z drenážní dlažby, která umožňuje přímý však do terénu. Výsadbou zeleně se celkově zpříjemnilo klima na sídlišti, aleje tvoří potřebný stín v letních měsících a čistí ovzduší. Živé ploty pohlcují nečistoty z parkovišť a komunikace.
Idea
2016
Projekt regenerace
Příprava
2019
zpracovány projektové dokumentace,
2020 - vydaní společného územní rozhodnutí a stavební povolení
Výběrové řízení na dodavatele stavby
2020
Realizace stavby
2020
07-12/2020 - stavba 1. etapy 1. části

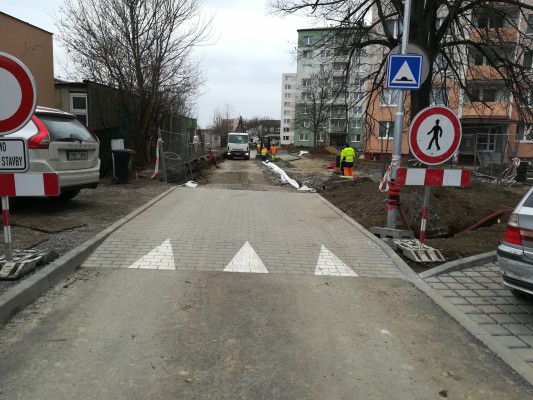

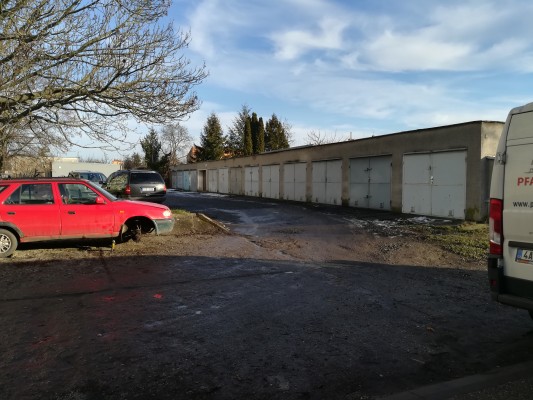

02/2021 - zahájení druhé části 1 etapy
07/2021 - kolaudace stavby 1.etapy 1. části
2021 - pokračování výstavby dalšími etapami
11/2021 dokončení stavby všech částí etapy
