Realizátor
Statutární město Prostějov
Rozpočet
10 932 525 Kč
Termín

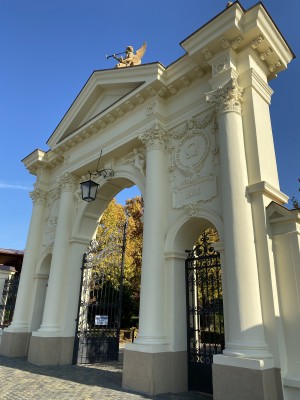

říjen 2022
Financování
rozpočet města a dotace
Připravujeme Nový strategický plán města
Společnost a volnočasové aktivity

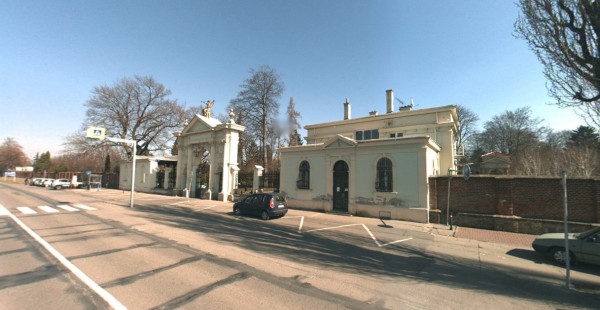

Popis

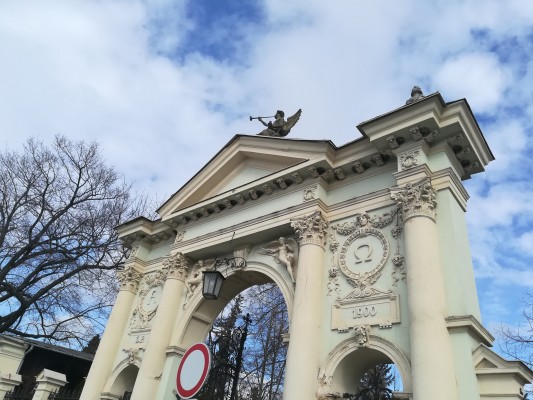

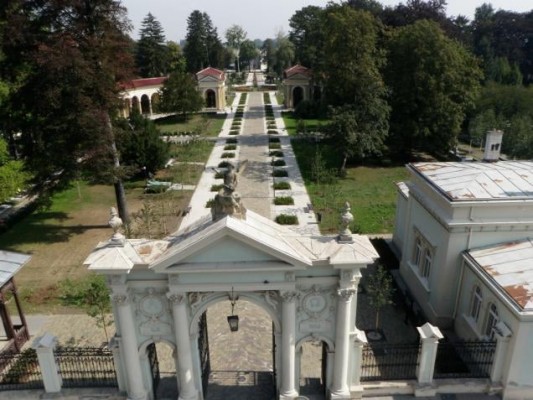

Vstupní brána a přilehlé objekty hřbitova na ul. Brněnská jsou památkově chráněny. Cílem této investiční akce je rekonstrukce vstupní brány městského hřbitova, přilehlých zdí, domu správce hřbitova a zvonice. Jde o rekonstrukci vnějšího pláště a navazují nutné vnitřní úpravy včetně nového napojení na dešťovou kanalizaci.

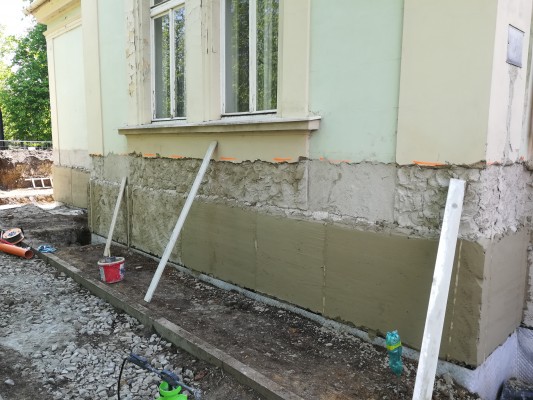

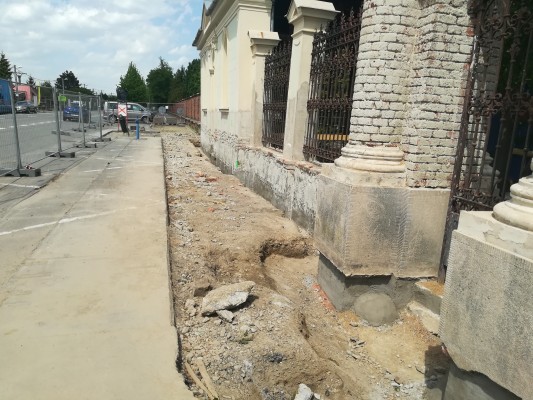

Hloubková degradace vnějších obalových konstrukcí v ploše fasády je způsobená především vzlínající zemní vlhkostí, případně zatékáním dešťovými svody (již odstraněnými). Řešení sanace fasády bude provedeno dle návrhu sanace vlhkosti a restaurátorského záměru, který je součástí projektové dokumentace. Nová fasádní omítka by měla být opět hladká vápenná se závěrečnou povrchovou úpravou nátěrem fasádní barvou, dle technologického postupu.
V roce 2017 byla zpracována projektová dokumentace společností CAD PROJEKT PLUS, s.r.o. z Prostějova. Následující rok bylo vydáno stavební povolení, které se prodloužilo v roce 2020.

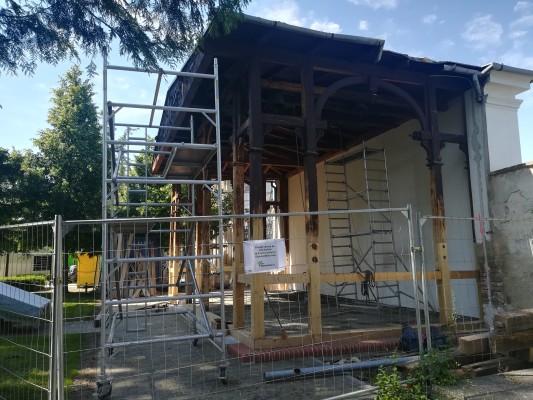

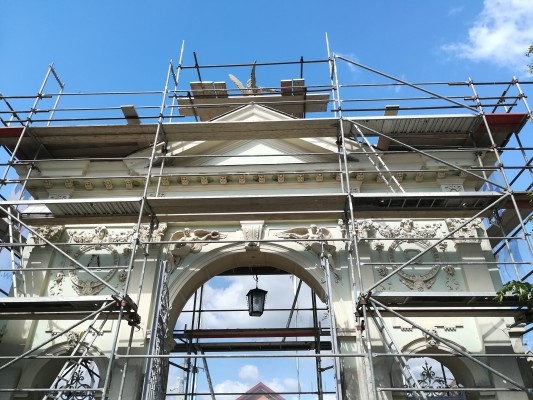

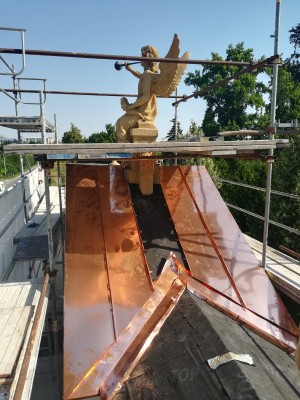

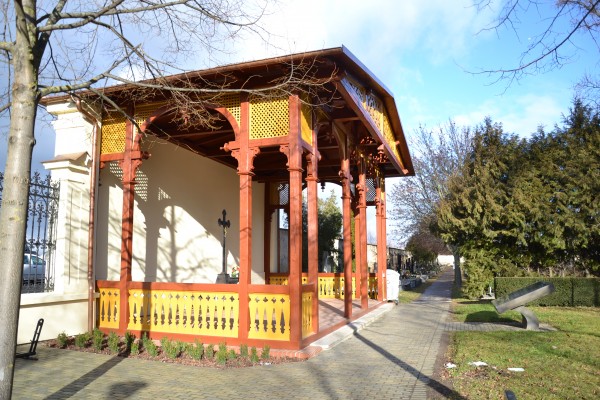

Výběrové řízení na zhotovitele stavby se konalo v květnu 2021 a bylo společné s akcí Dopravní řešení před hřbitovem. Nikdo se ovšem nepřihlásil do výběrového řízení, vyhlášeno opět v červnu, nastala stejná situace. Další výběrové řízení se konalo v říjnu 2021. Rada města na základě závěrů hodnotící komise v prosinci rozhodla akce Městský hřbitov - rekonstrukce brány a okolního zdiva, zdiva domu správce a dopravní řešení prostoru před hřbitovem na ul. Brněnská realizovat prostřednictvím společnosti REDAL AKTIV CZ s.r.o. z Napajedel. Celková cena je 10 932 525 Kč včetně DPH. Na opravu zvonice byly získány dotační prostředky ve výši 200 000 Kč z rozpočtu Olomouckého kraje.

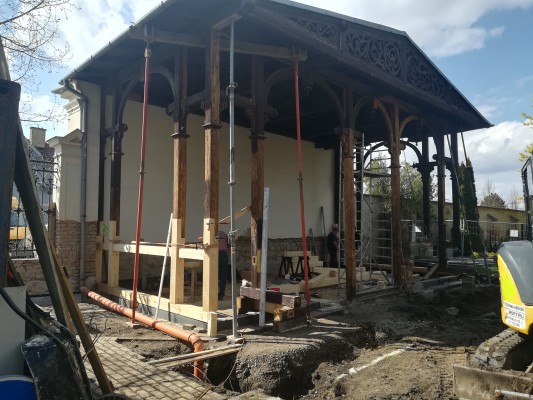

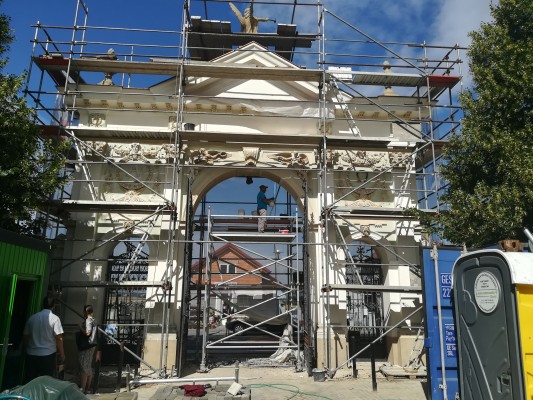

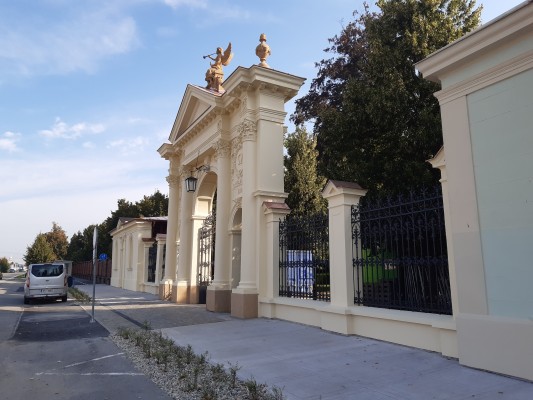

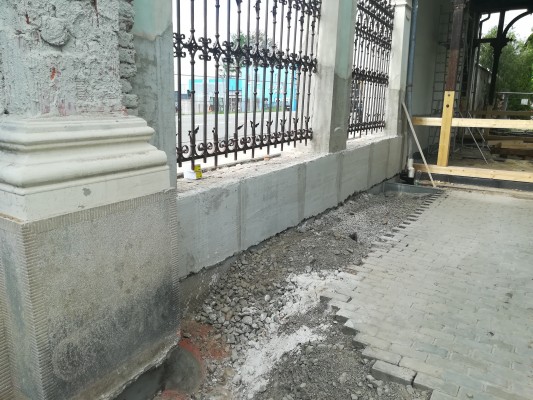

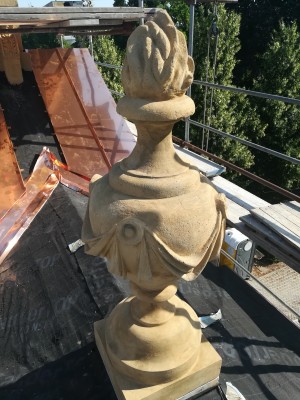

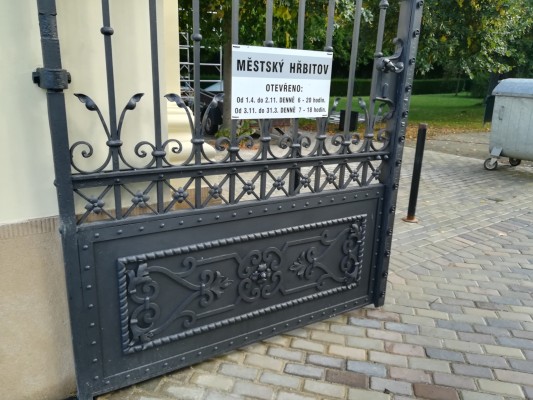

Realizace byla zahájena 1. března 2022 a dokončena bude v září 2022.

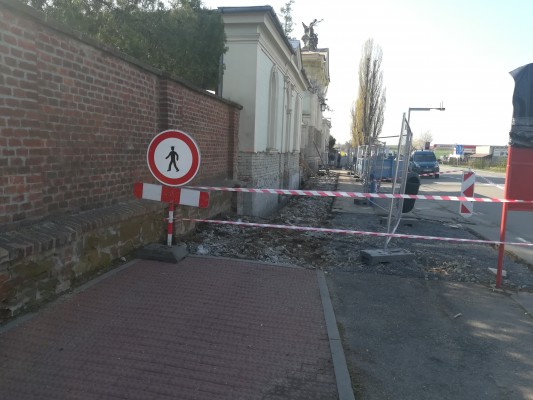

V době od 5.4. do 30.9.2022 bude uzavřena hlavní vstupní brána na městský hřbitov z důvodů rozsáhlé opravy. V této době bude zastávka MHD hřbitov přesunuta blíže k centru města do prostoru severní zdi hřbitova. Ke vstupu na hřbitov bude sloužit boční brána (u skleníků). Toto opatření se týká linek MHD 1 a 11. Při cestě z nádraží na hřbitov linkou MHD 11 se proto prodlouží docházková vzdálenost ke vchodu na hřbitov na cca 600 metrů.
Příprava
2017
zpracování projektové dokumentace
Stavební povolení
2018 a 2020
stavební povolení vydáno a prodloužena jeho platnost
Výběrové řízení na dodavatele stavby - opakované
květen - říjen 2021
Výběrové řízení se konalo v květnu a opakovalo se i v červnu, nikdo se nepřihlásil.
Bylo opět vyhlášeno v říjnu 2021.

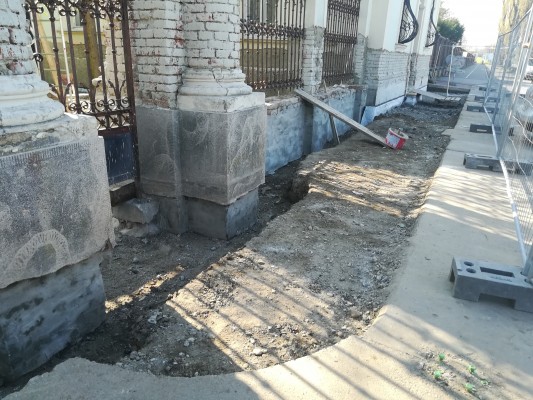

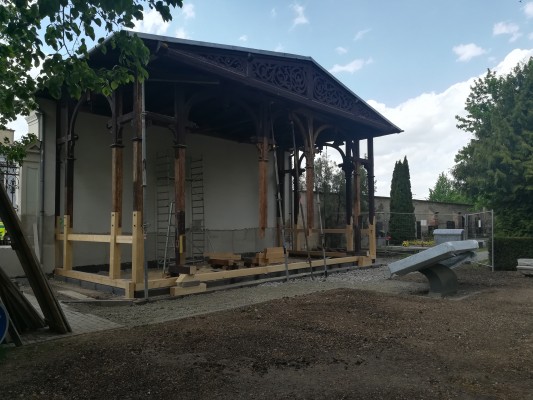

Zahájení realizace stavby
březen 2022
Uzavření hlavního vstupu hřbitova
5. dubna 2022

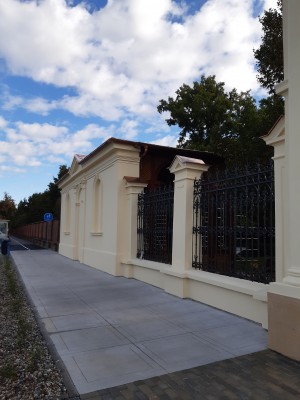

Dokončení realizace stavby

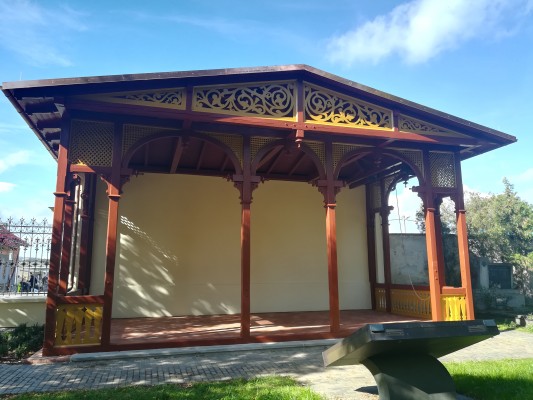

září 2022
