Rekonstrukce ulice Wolkerova (úsek "A" II/150 Prostějov - Přerov)
Realizátor
Olomoucký kraj + Statutární město Prostějov
Rozpočet
17 985 140 Kč
Termín
listopad 2022
Financování
rozpočet kraje + města + dotace
Priority
Mobilita
Popis
Akce byla součástí veřejné zakázky "II/150 Prostějov - Přerov", která zahrnovala dále i rekonstrukci ulice Vrahovická. Jednalo se o společnou akci Olomouckého kraje a statutárního města Prostějova, investorem byl Olomoucký kraj. Uvedená finanční částka představuje náklady hrazené město Prostějov za obě komunikace.

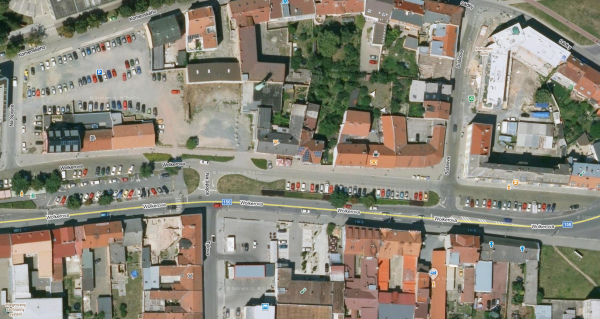

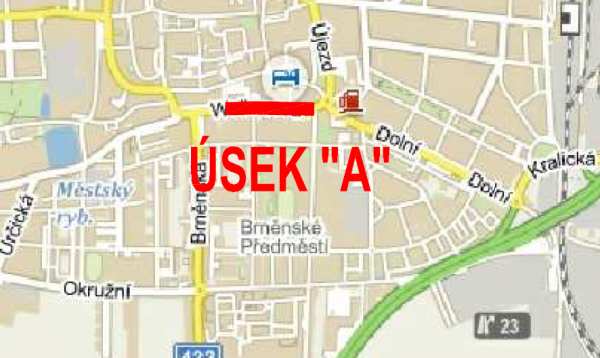

Celková délka úprav činila cca 450 m. Technologie opravy pozemní komunikace byla zvolena na základě diagnostického průzkumu jako celková rekonstrukce vozovky se základní šíří 8,0 m. Základní příčný sklon komunikace je střechovitý 2,5 % s odvodněním do nových uličních vpustí. Stavební úpravy představovaly taktéž předláždění stávajících chodníkových ploch a navázání nových dlážděných ploch. Bylo provedeno nové veřejné osvětlení, úprava stávajícího světelného signalizačního zařízení vyvolaná zřízením rozšíření jízdního pruhu do ul. Tylova. Součástí byly sadové úpravy, předláždění chodníků a nové zábradlí.

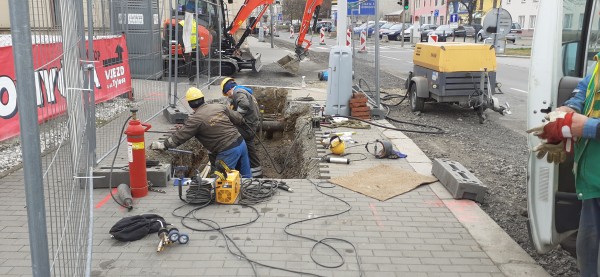

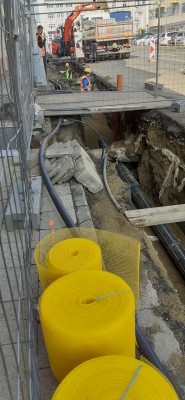

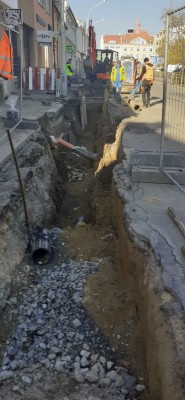

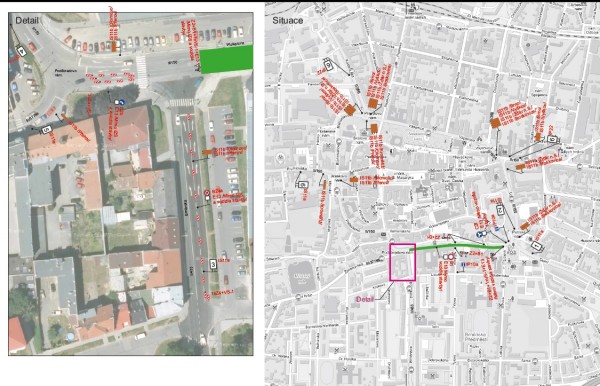

Práce byly naplánovány na rok 2022. Od 14.3.2022 začala přeložka sítí (vodovod, plynovod, kanalizace) na ulici Wolkerova se zachováním jednosměrného provozu směrem od ulice Brněnská k okružní křižovatce na Petrské náměstí. Ul. Lidická a Tylova byly slepé (vjezd od ul. Studentská). Objízdná trasa pro směr od ul. Brněnské k Petrskému náměstí byla vedena po silnicích II/150 a II/150A (Palackého, Blahoslavova, Vápenice, Újezd).

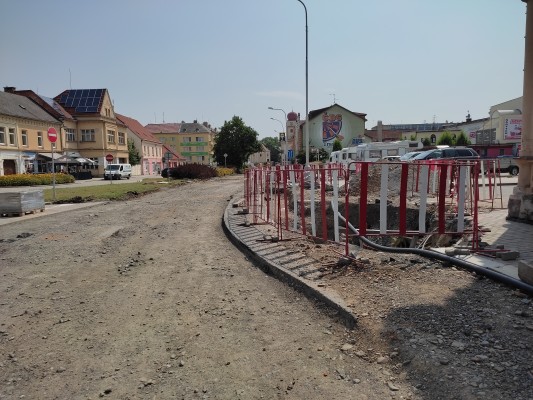

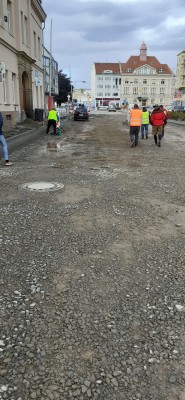

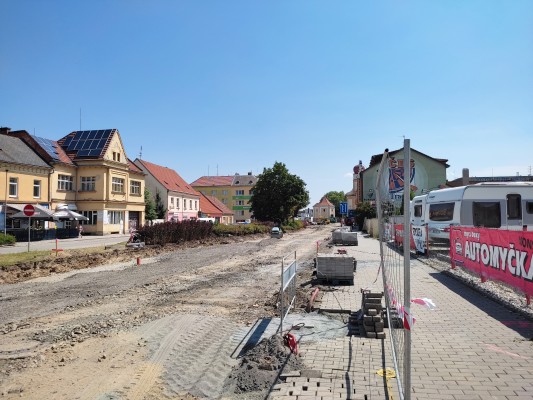

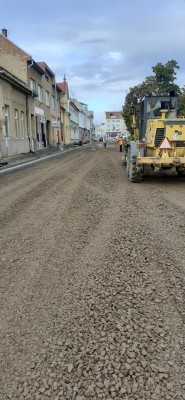

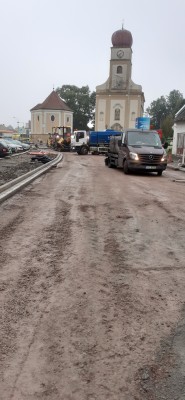

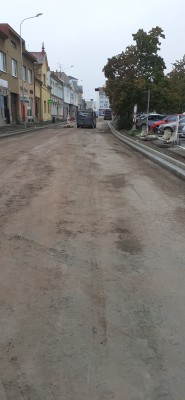

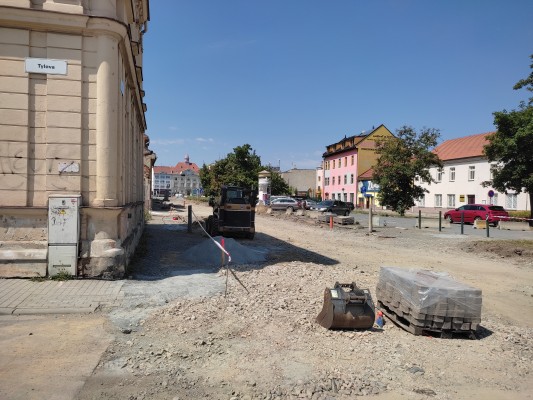

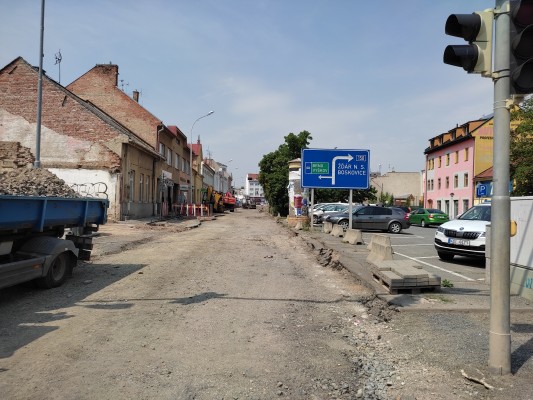

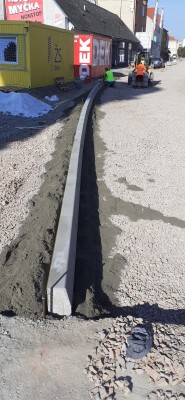

Po ukončení přeložek následovala od 13.6. 2022 úplná uzavírka v obou směrech z důvodu kompletní rekonstrukce silničního tělesa. Uzavírka trvala do 16.10.2022. Dotkla se úseku od Lidické ulice po Brněnskou. Průjezd do Lidické ulice a na souběžnou komunikaci byl umožněn, ul. Tylova byla slepá (vjezd od ul. Studentská).

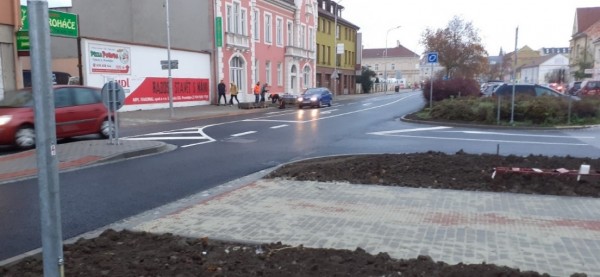

Termín dokončení stavby - říjen 2022, sadové úpravy a nové chodníky a zábradlí byly dokončeny v listopadu 2022.
Projektovou dokumentaci zpracovala společnost HOR-invest s.r.o., Olomouc v letech 2014-2020.
Zhotovitelem stavby byla Společnost II/150 Prostějov - Přerov se sídlem v Praze (společníci PORR a.s. z Prahy a OHLA ŽS, a.s. Brno).
V září probíhala i oprava světelného signalizačního zařízení, součástí prací byla výměna koordinačního kabelu světelného signalizačního zařízení v délce asi 400 metrů a oprava prvků v řadičích.
Silniční doprava na Wolkerově ulici byla obnovena 15. 10. 2022 v ranních hodinách.
Zahájení rekonstrukce - přeložky inženýrských sítí
14.3.2022 - 12.6.2022
částečná uzavírka od ul. Brněnské k okružní křižovatce na Petrském nám.
Úplná uzavírka ul. Wolkerova
13.6. do 16.10. 2022
Zahájení rekonstrukce silničního tělesa
červen 2022
Dokončení realizace rekonstrukce
listopad 2022
Zprůjezdnění Wolkerovy ulice
15.10.2022
Silniční doprava na Wolkerově ulici byla obnovena 15. 10. 2022 v ranních hodinách, práce na chodnících a sadových úpravách byla ukončena v listopadu 2022.
