Realizátor
Statutární město Prostějov
Rozpočet
604 774 Kč
Termín
září 2026
Financování
Rozpočet města
Priority
Mobilita
Popis

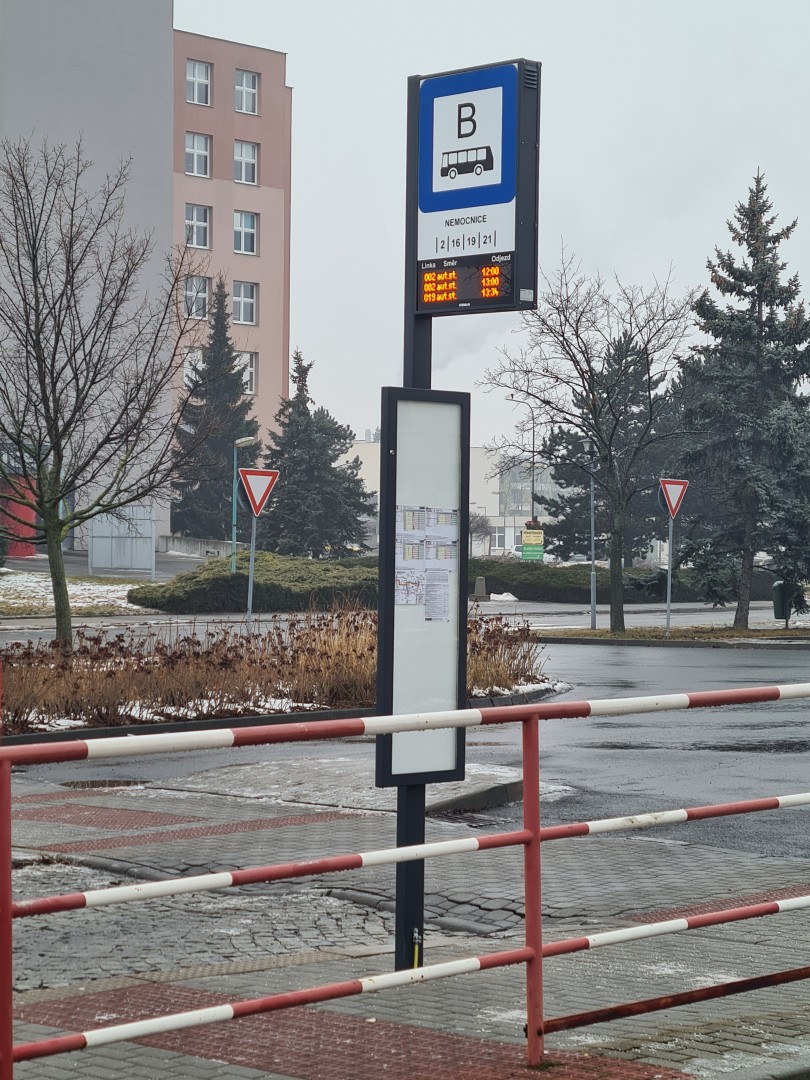

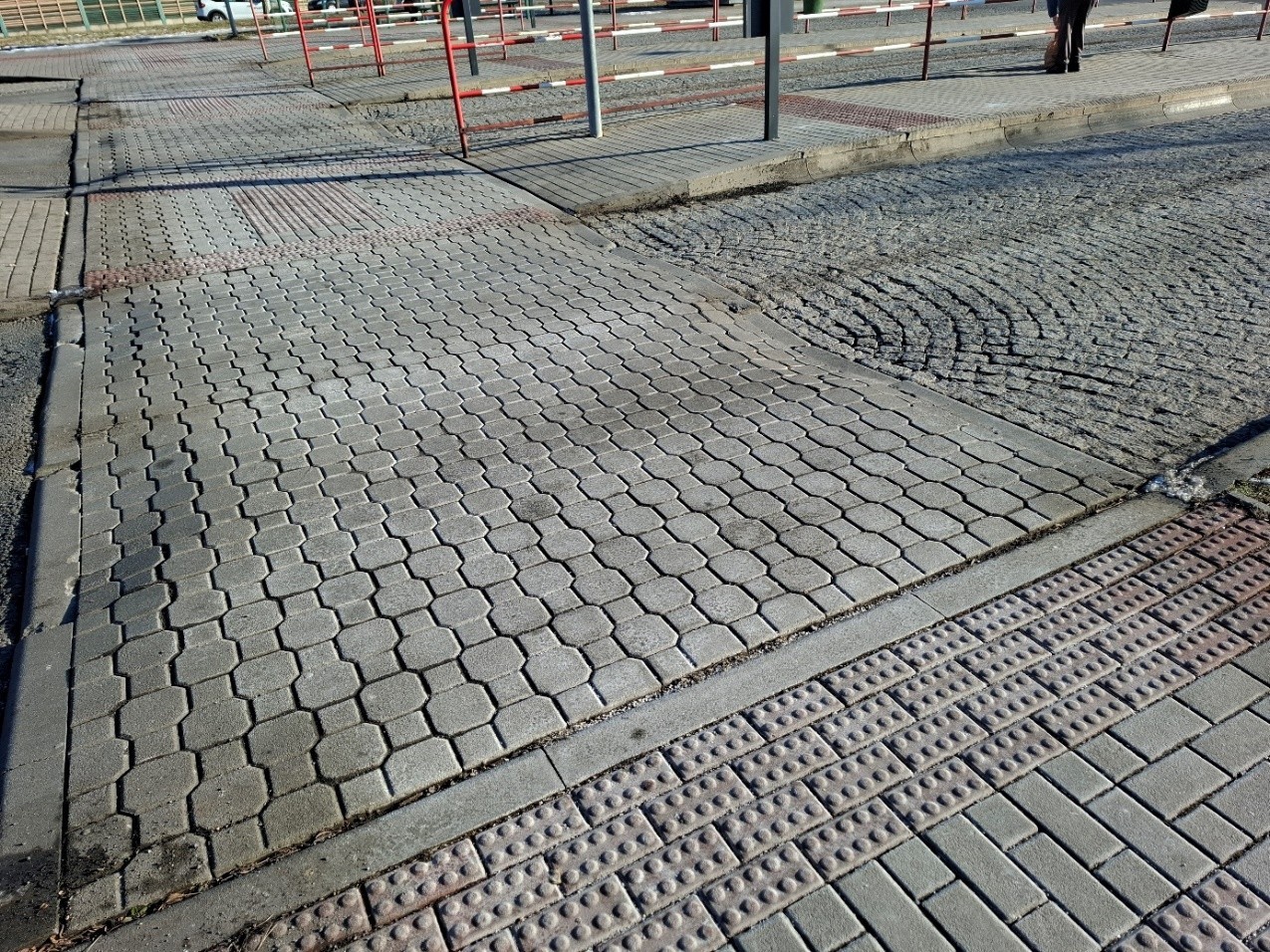

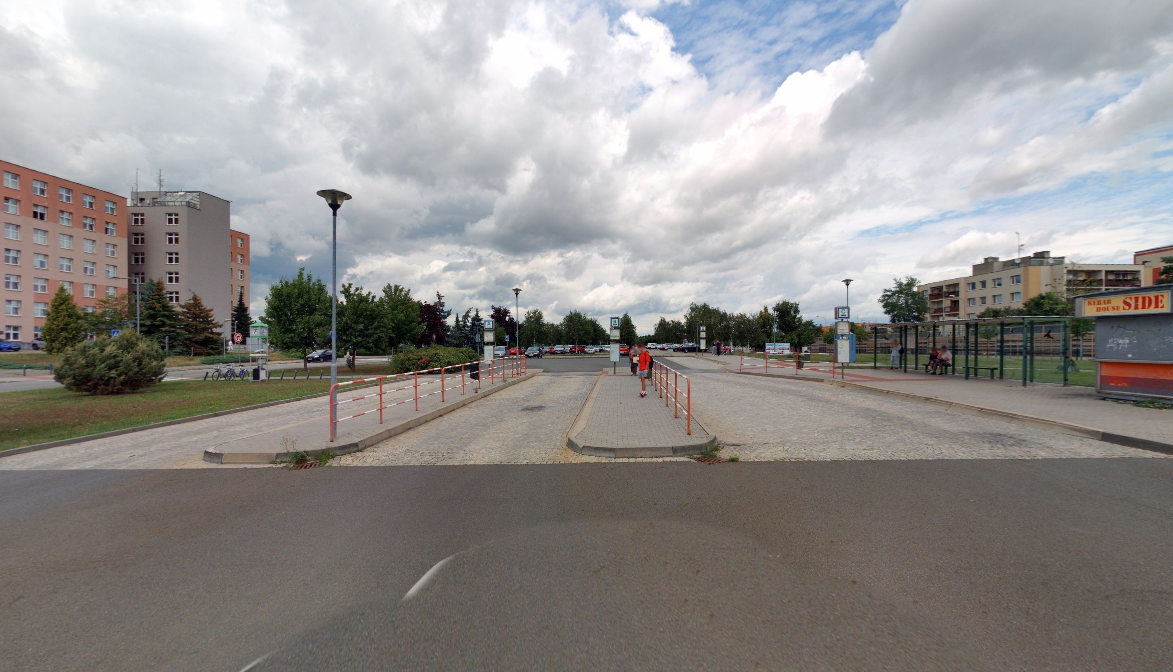

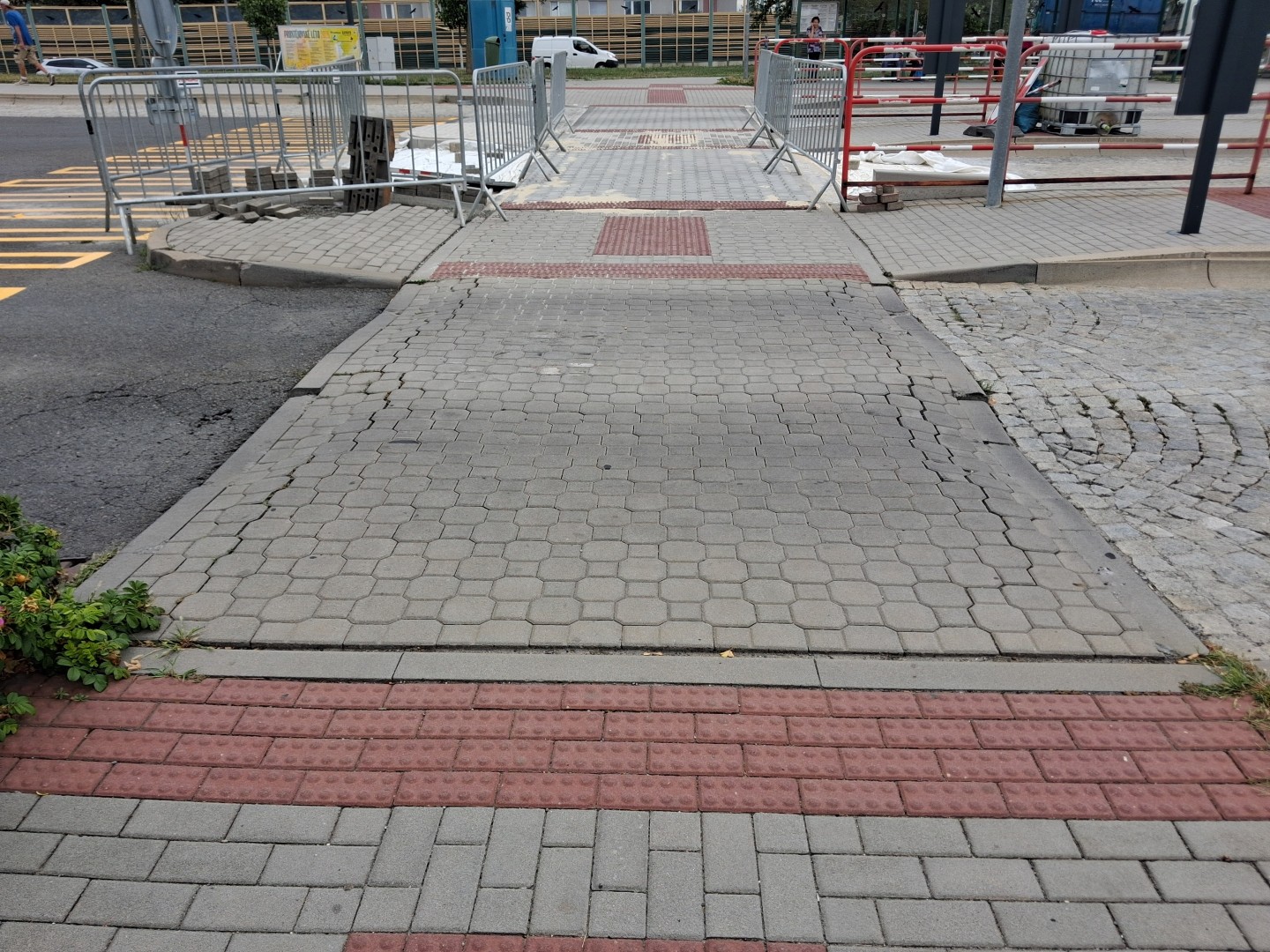

Na autobusových stanovištích A, B a C u nemocnice na ulici Mathonova došlo vlivem provozu poškození – sednutí žulové dlažby na výjezdu ze stanoviště. Taktéž došlo k poškození obrub chodníku a dlažby chodníku, který je situován kolmo ke stanovištím. Za přejížděným chodníkem byla snížená niveleta živičného krytu. Tyto skutečnosti způsobovaly problémy při výjezdu autobusů ze zastávky a mohlo dojít k poškození spodní části autobusu a tak město přistoupilo k opravě.

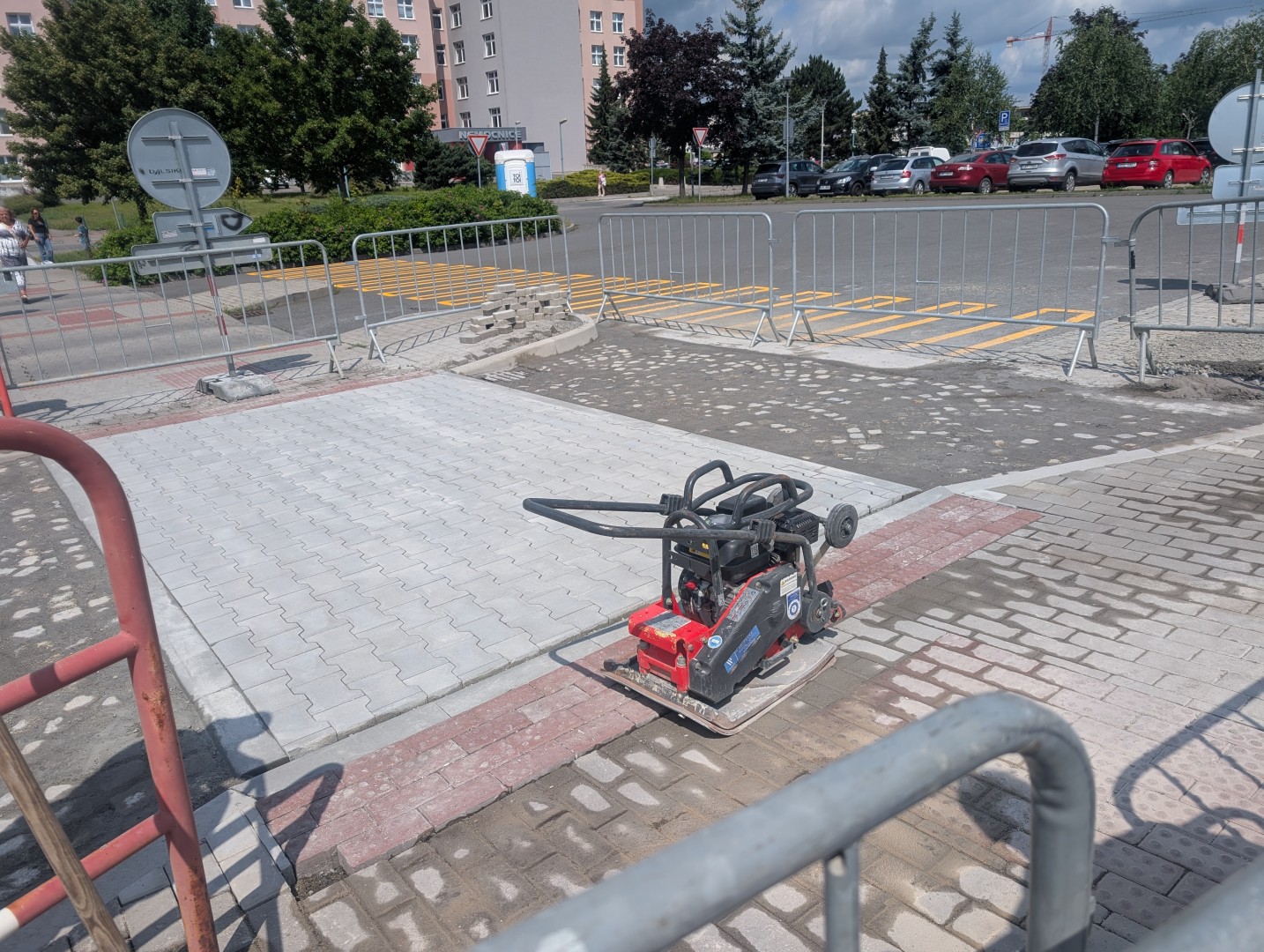

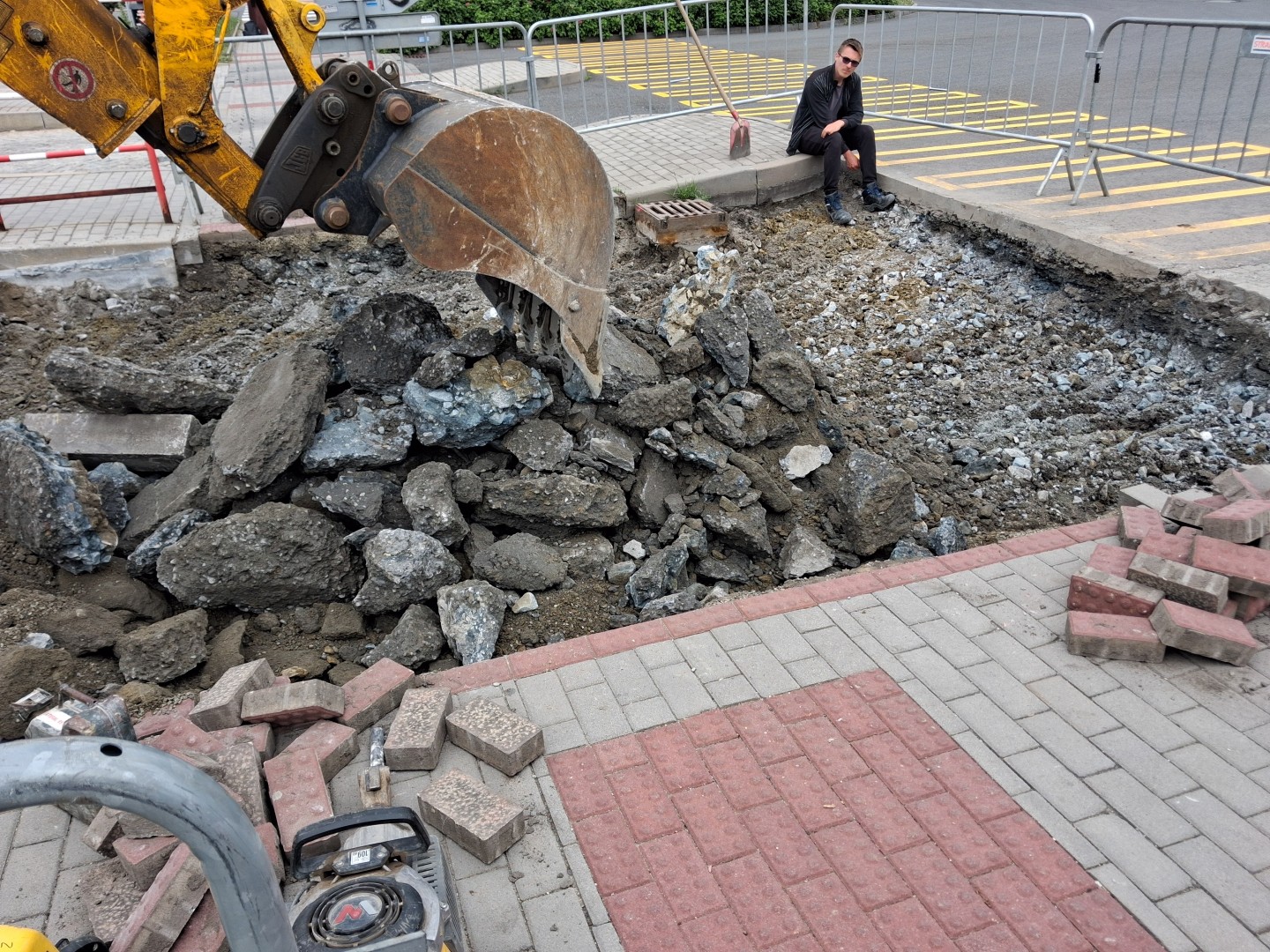

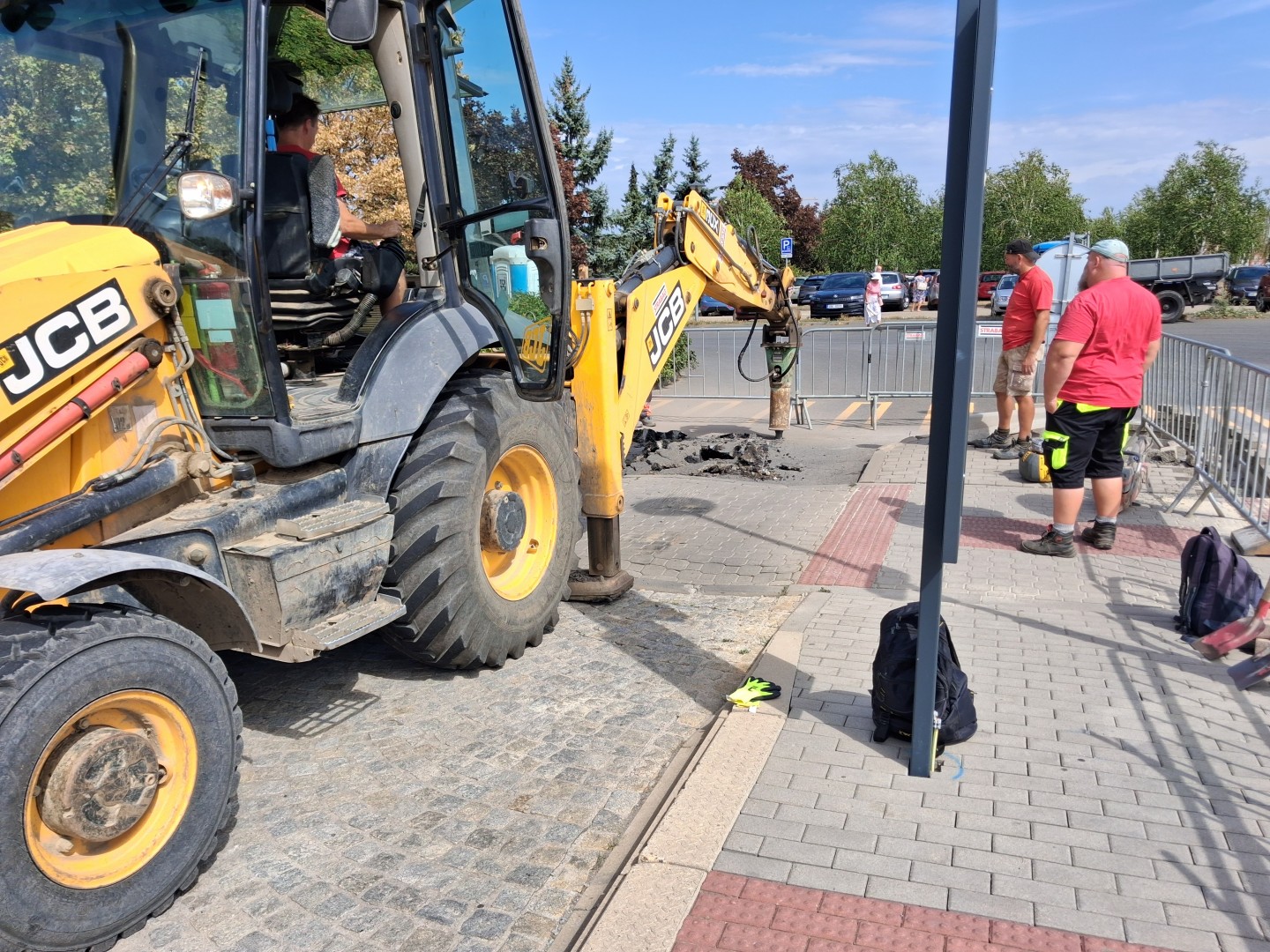

Proběhla prohlídka na místě samém a byl navržen tento postup. Odbourat cca 8 m2 dlažby v každém stanovišti a předláždit nově do betonu, osadit nové obruby chodníku v celé délce to je 2 x 18m určené pro přejíždění těžkými vozidly včetně předlažby chodníku o ploše 54 m2 dlažbou o tloušťce 80 mm. A následně odbourat cca 10 m2 živice za chodníkem na každé zastávce, zhutnit podloží a poté položit nový živičný kryt případně žulovou dlažbu do betonu.
Tyto práce si vyžádaly přibližně 5 týdnů pro každé stanoviště z důvodu dosažení pevnosti betonu. Z důvodu minimálního omezení provozu stanovišť byla navržena postupná oprava stanovišť s přesunem autobusů na zbývající.

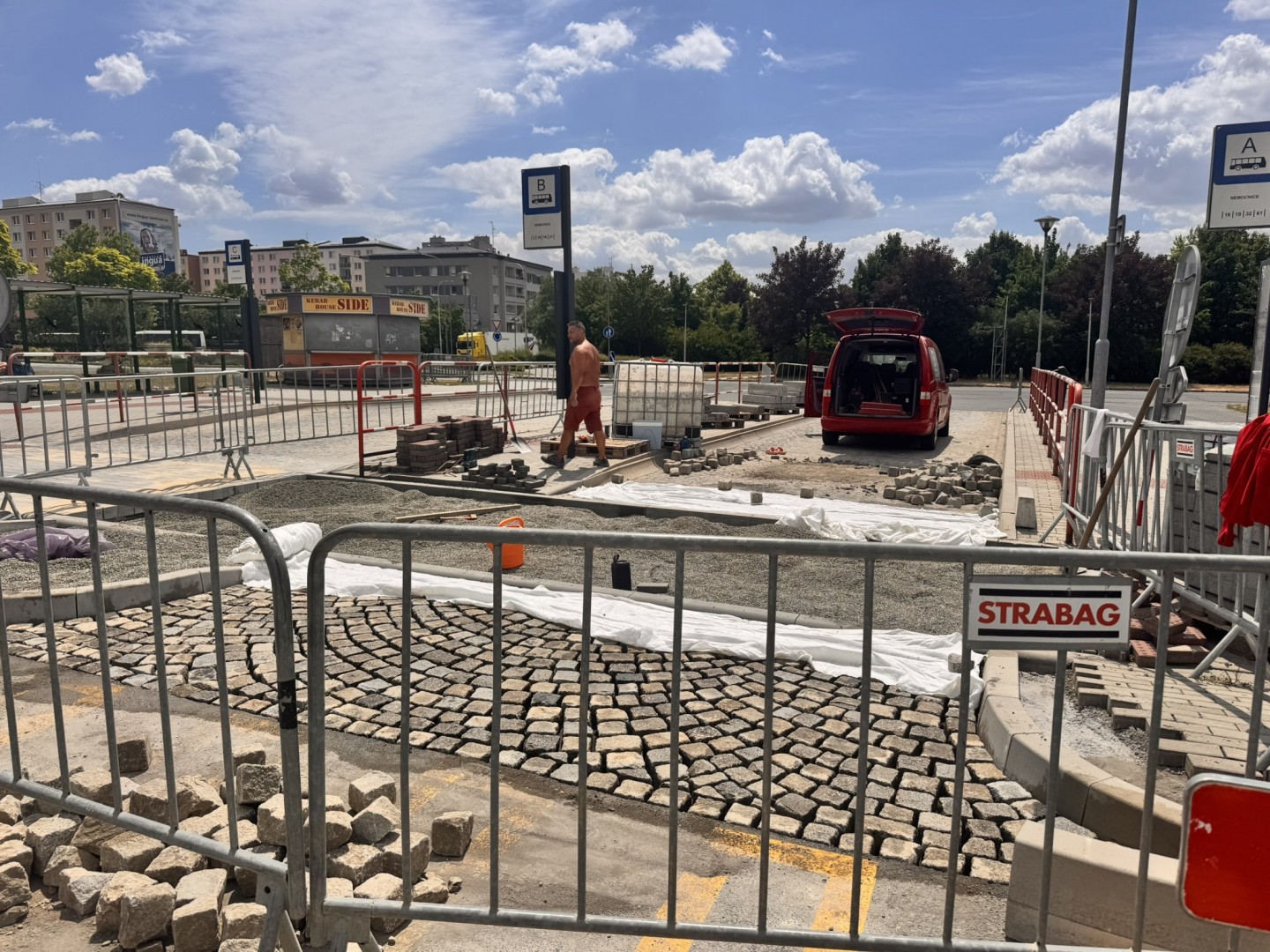

Pro zajištění prací byla oslovena firma Strabag a.s. k předložení cenové nabídky dle výše popsaného postupu. Nabídková cena činila 604 774 Kč včetně DPH.
Aby mohly být práce zahájeny, bylo nutné schválit vyčlenění potřebných prostředků formou předložením ROZOP na schůzi Rady města Prostějova konané dne 21.4.2026, následně byly práce objednány.
Opravy byly zahájeny dne 8. června s předpokladem dokončení 30.9.2026.

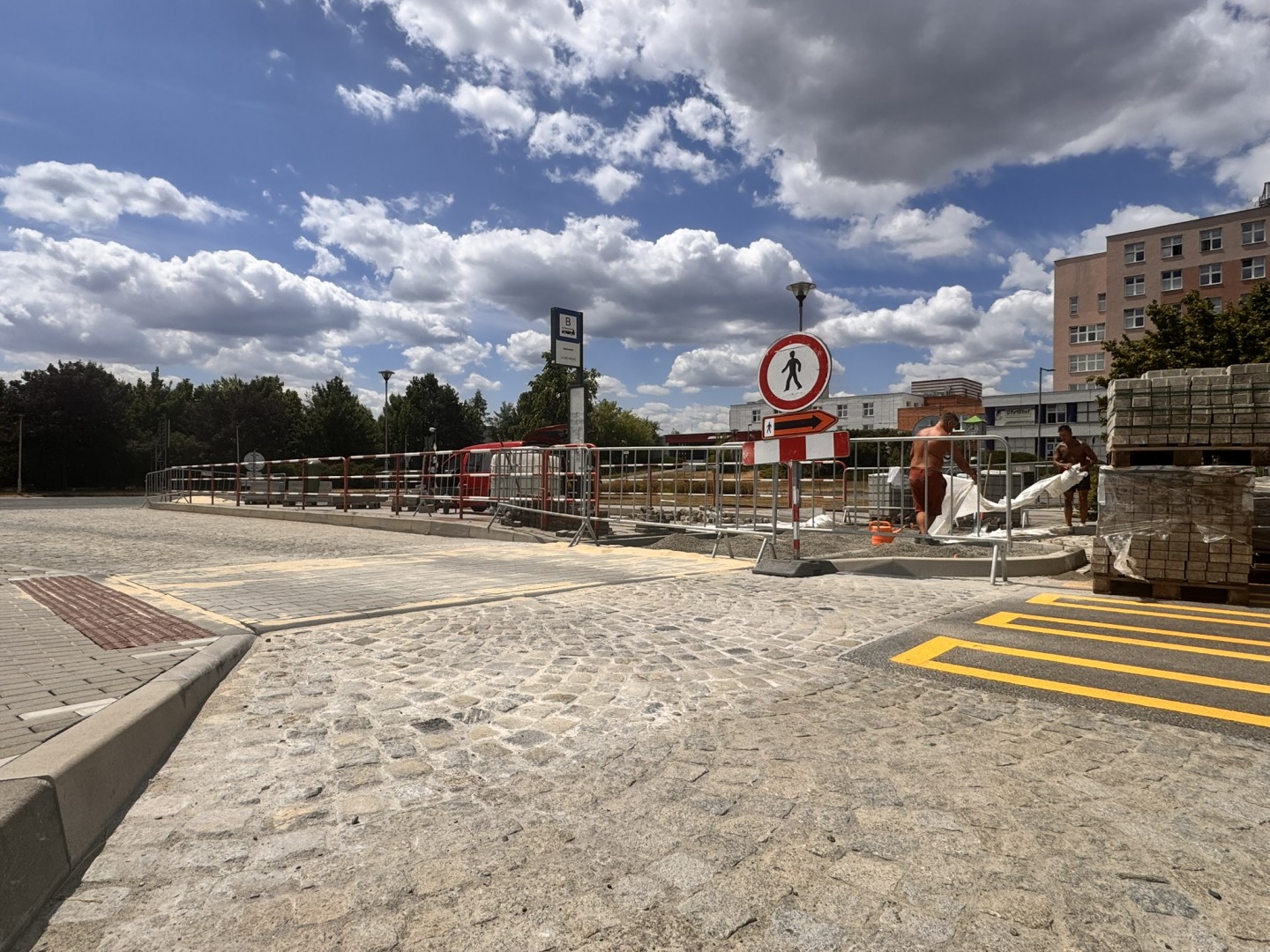

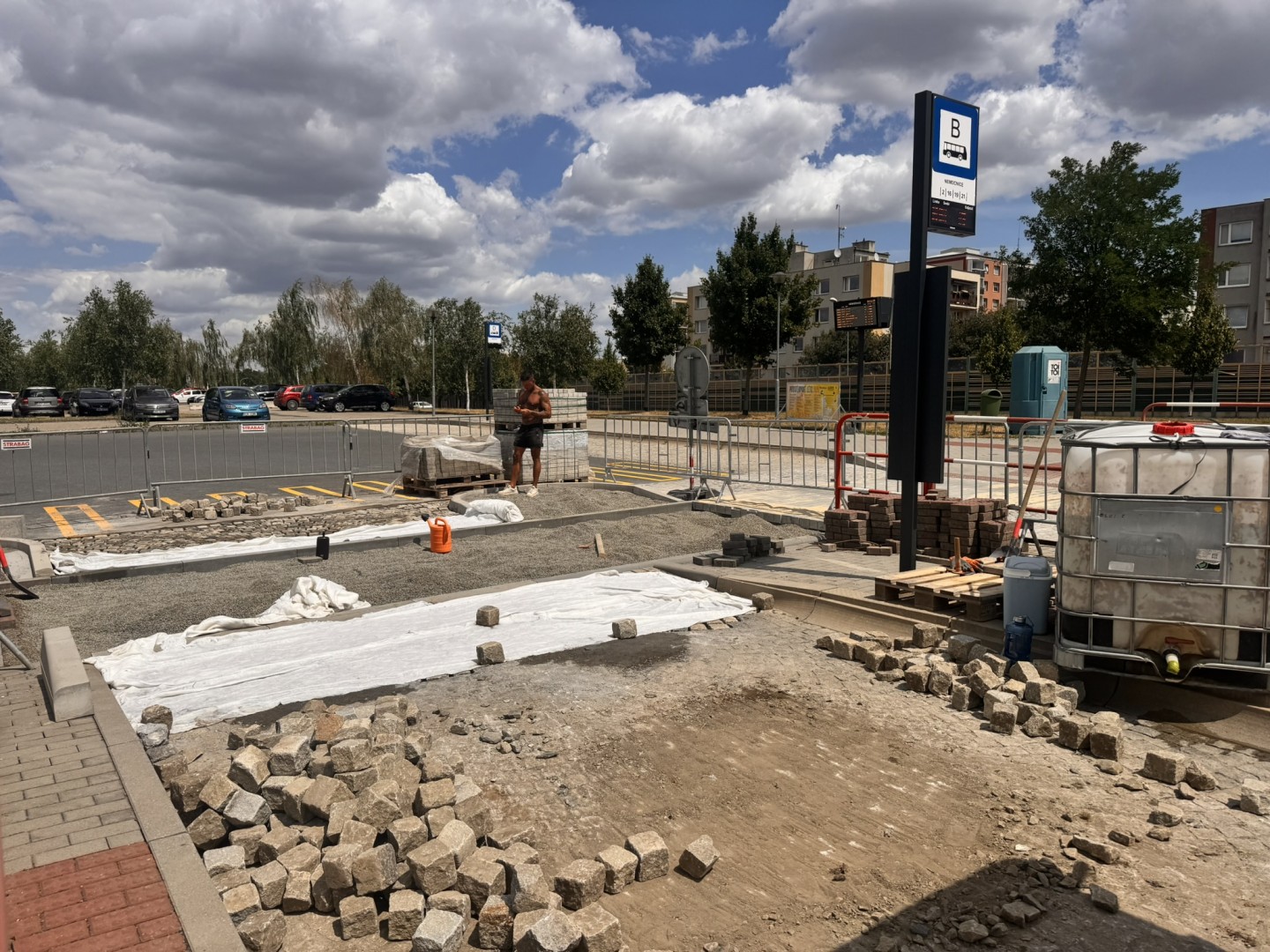

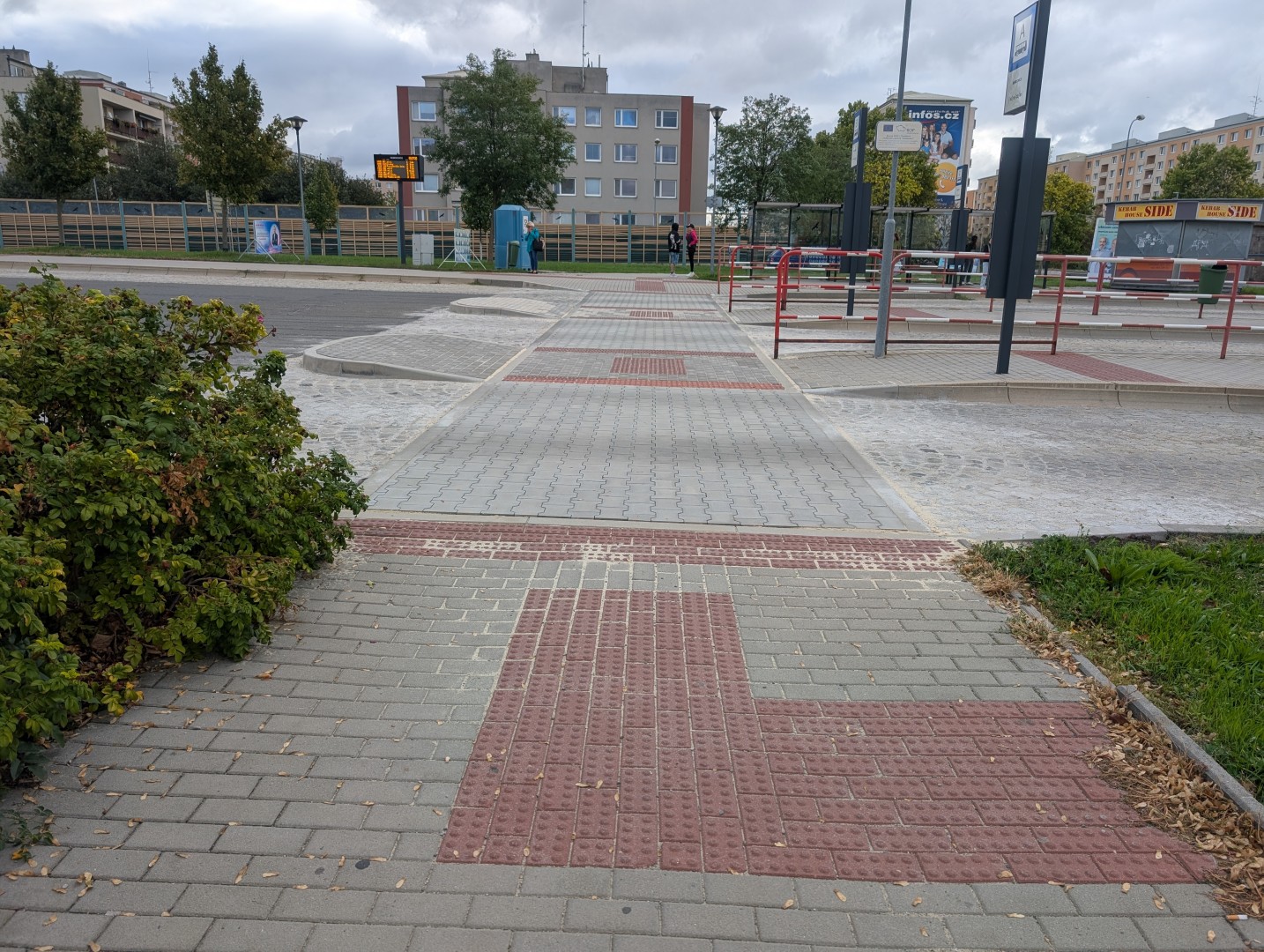

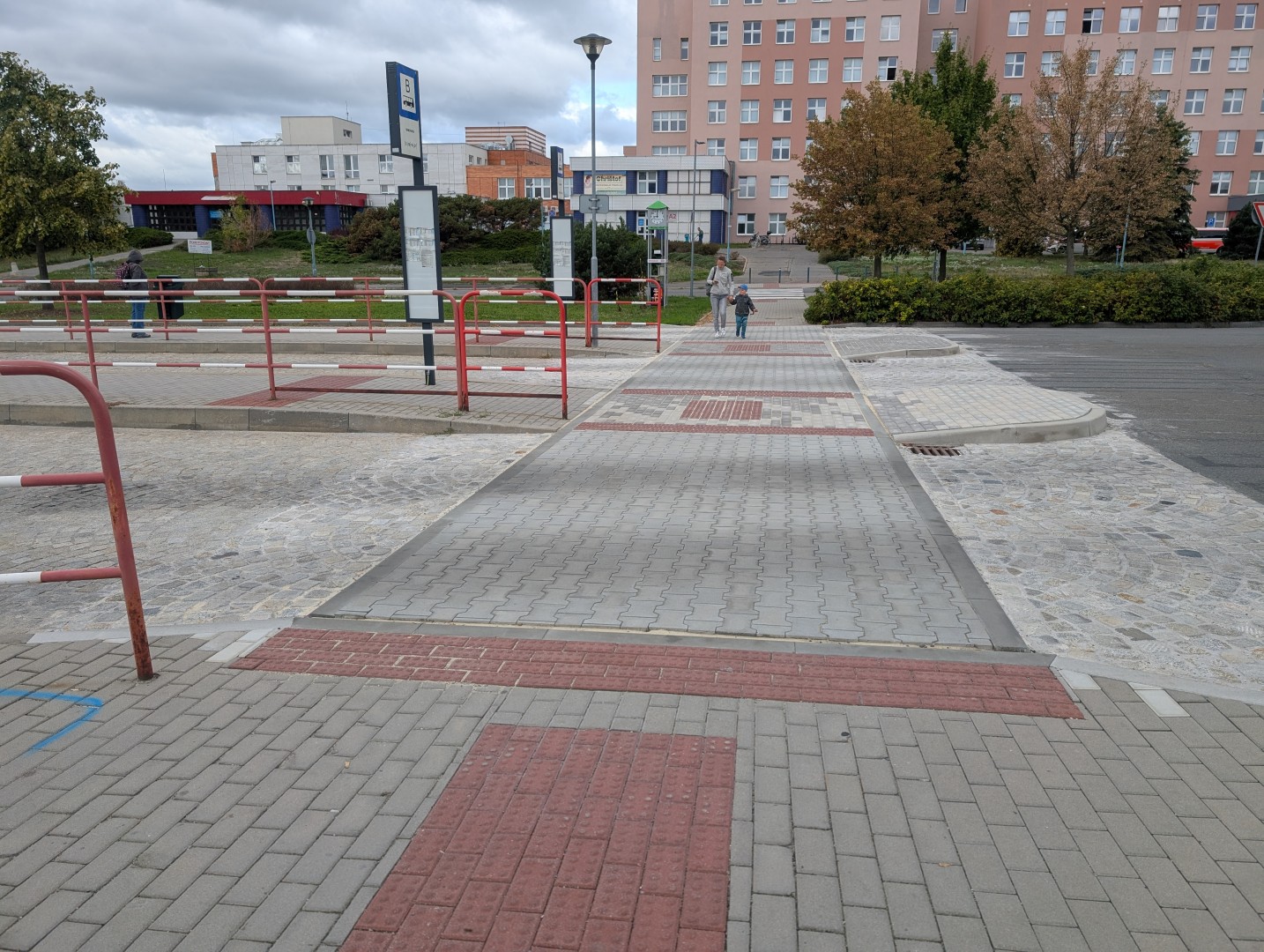

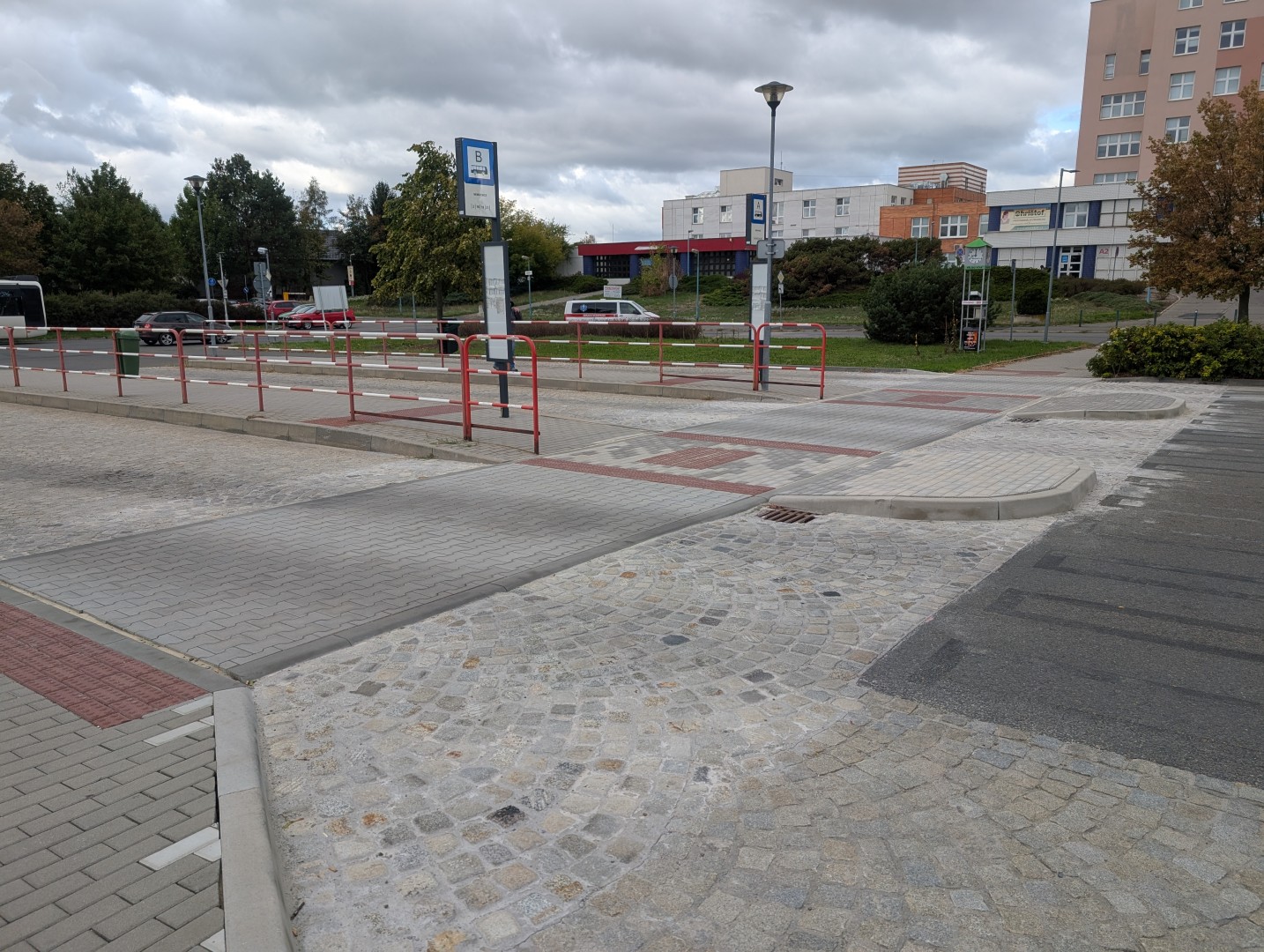

Vždy probíhala oprava pouze jednoho stanoviště. V 1. etapě se opravilo stanoviště C, odjezdy z tohoto stanoviště byly přemístěny na stanoviště B. Stejný postup byl aplikován u dalších stanovišť. Začátkem třetí dekády září byla akce dokončena.
Podnět na opravu
březen 2026
Zajištění potřebných finančních prostředků
duben 2026
Realizace oprav
červen - září 2026
