Rekonstrukce ulice Vrahovická (úsek "B" II/150 Prostějov - Přerov)
Realizátor
Olomoucký kraj + Statutární město Prostějov
Rozpočet
17 985 140 Kč
Termín
červen 2022
Financování
rozpočet kraje + města + dotace
Priority
Mobilita
Popis
Akce byla součástí veřejné zakázky "II/150 Prostějov - Přerov", která zahrnovala dále i rekonstrukci ulice Wolkerova. Jednalo se o společnou akci Olomouckého kraje a statutárního města Prostějova (budování chodníků, osvětlení, investorem je Olomoucký kraj. Uvedená finanční částka představuje náklady hrazené městem Prostějov za obě komunikace.

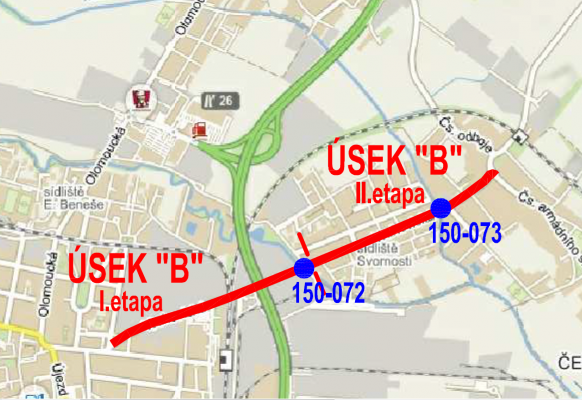

Celková délka stavebních úprav na ul. Vrahovická činila cca 2,200 km. Akce byla rozdělena do 2 etap. První etapa byla od ulice Českobratrské po odbočku do ulice Tovární v délce cca 1,090 km se šířkou 10,0 m. Druhou etapou byl úsek od ulice Tovární až po křižovatku ulic Vrahovická/Majakovského (u ZŠ) v celkové délce 1,110 km a v základní šířce 8,0 m. Součástí úprav byly chodníkové plochy, tři BUS zastávky, dva stávající přechody pro chodce a u nároží křižovatky II/150 s místní komunikací ul. Zátiší vzniklo nové místo pro přecházení.
Projektovou dokumentaci zpracovala společnost HOR-invest s.r.o., Olomouc v letech 2014-2020.
Zhotovitelem stavby je firma PORR, a.s. z Prahy.
V roce 2021 byla realizována druhá etapa - úsek od ul. Tovární po ZŠ na ul. Majakovského.
V roce 2022 se rekonstruoval úsek od ulice Janáčkova po náměstí Padlých hrdinů.

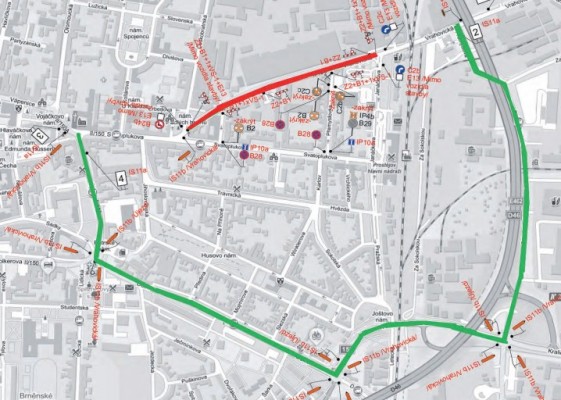

V polovině února 2022 byla zahájena rekonstrukce této části a uzavřel se úsek. Průjezd na ulice Janáčkova a Českobratrská zůstal zachován. Značená objízdná trasa byla obousměrně vedena ulicí Újezd, Dolní a Průmyslovou. Ulice Přemyslovka jbyla obousměrná - příjezd k OC Albert, v ulici Přemyslovka bylo omezeno stání. Příjezd k nádraží byl zajištěn ulicí Janáčkovou, Svatoplukovou a Pražskou. Vjezd do areálu bývalého Agrostroje byl z ulice Českobratrská. Do uzavřeného úseku nebyl možný příjezd vozidly mimo vozidel stavby, případně po individuální domluvě.

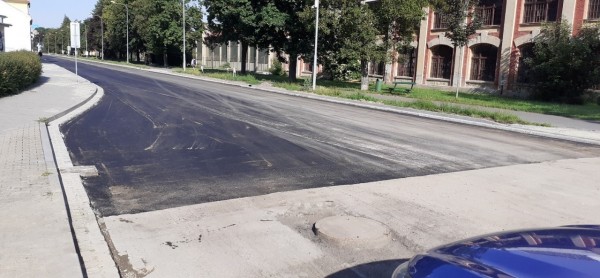

V pondělí dne 13.6.2022 v ranních hodinách byla zprůjezdněna Vrahovická ulice.
Příprava
2014-2020
zpracování projektové dokumentace, vydání stavebního povolení
Uzavření smlouvy
březen 2020
Uzavření smlouvy o společném postupu zadavatelpů (Olomoucký kraj a Statutární město Prostějov)
uzavření smlouvy s dodavatelem stavby
říjen 2020
Zahájení realizace stavby - II. etapa

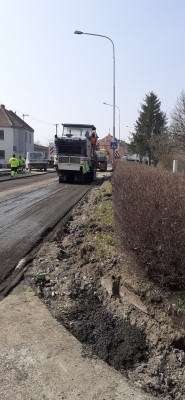

březen 2021
Dokončení realizace stavby - II. etapa
prosinec 2021
zahájení realizace stavby - I. etapa
polovina února 2022
Ukončení realizace stavby - I. etapa
červen 2022
