Stavební úpravy v ulici Krasická
Realizátor
statutární město Prostějov
Rozpočet
6 065 157 Kč
Termín
duben 2025
Financování
rozpočet města
Priority
Mobilita
Popis

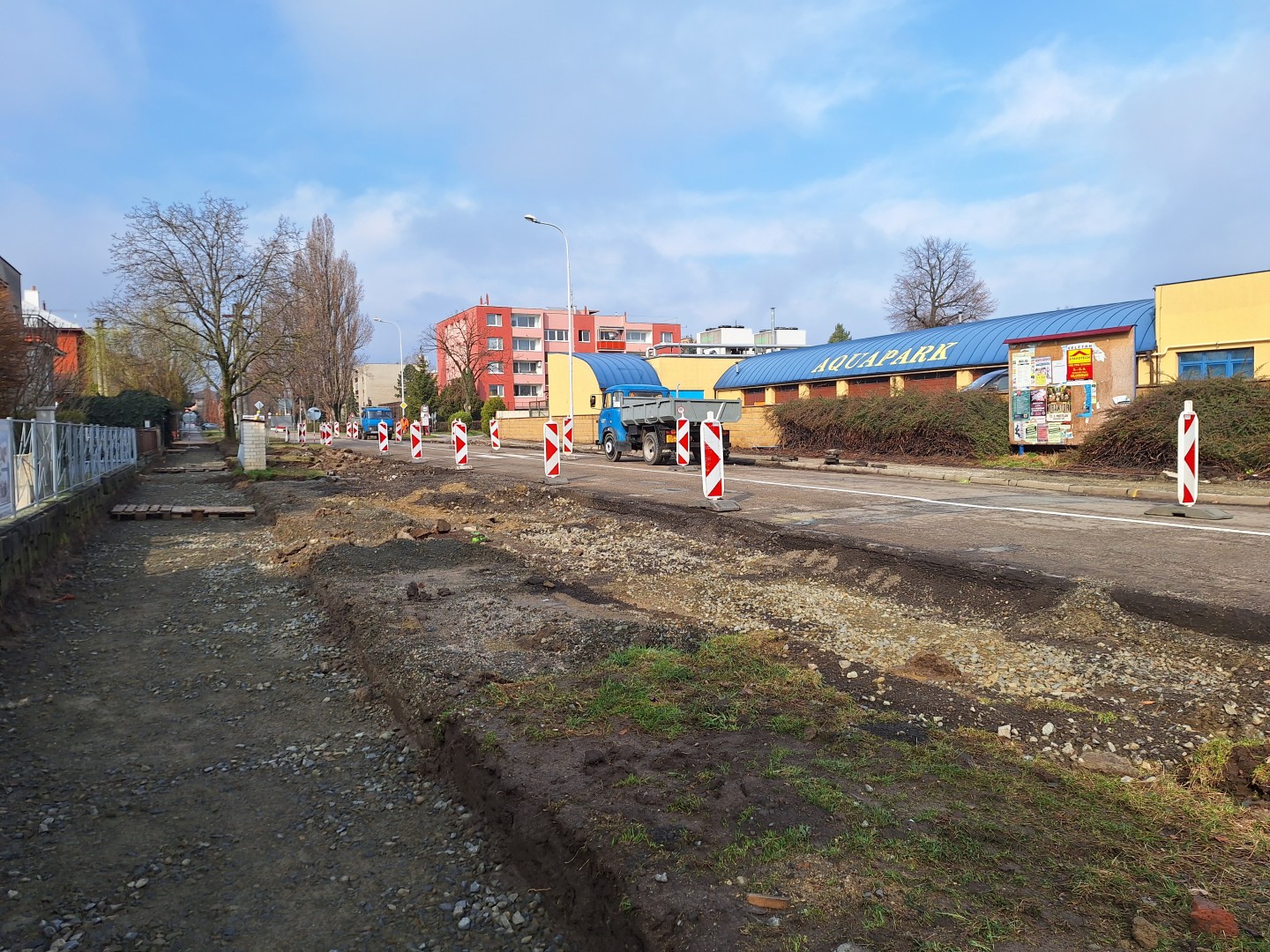

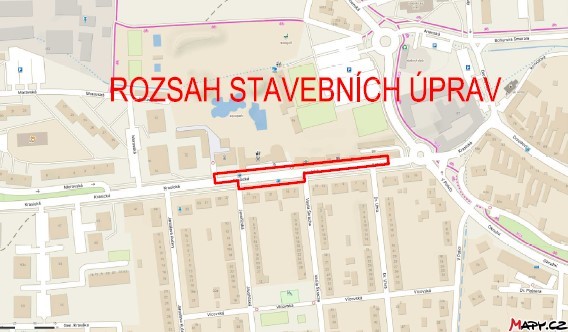

Město připravuje od roku 2023 k realizaci rekonstrukci chodníků, vjezdů, autobusových zálivů bez čekáren, úprava podélného parkování souběžně s místními obchůdky a osvětlení přechodu pro chodce na ul. Krasická v blízkosti aquaparku Koupelky.
Projektová dokumentace byla vypracována v roce 2023 Jaromírem Vláčilem z Dobromilic. Náklady byly dle PD vyčísleny na 6 065 157 Kč.
Předpokládaná délka provedení prací je 90 dnů.
V rozpočtu města jsou na rok 2024 vyčleněny finanční prostředky pouze ve výši 150 000 Kč. Na chybějící finanční prostředky mělo být předloženo rozpočtové opatření do orgánů města po realizaci výběrového řízení.
V období květen – červen 2024 probíhalo výběrové řízení, na které se ovšem nikdo nepřihlásil, bylo rozhodnuto zakázku zrušit. Ke konci roku bylo vyhlášeno opět.
Rok 2025:
V rozpočtu města na rok 2025 byly vyčleněny finanční prostředky ve výši 6 mil. Kč.
V lednu bylo rozhodnuto vybrat dodavatele společnost STRABAG a.s. z Prahy 5.
Příprava - zpracování projektové dokumentace
2023
Výběrové řízení na dodavatele stavby
květen - prosince 2024
opakované výběrové řízení
Realizace stavby

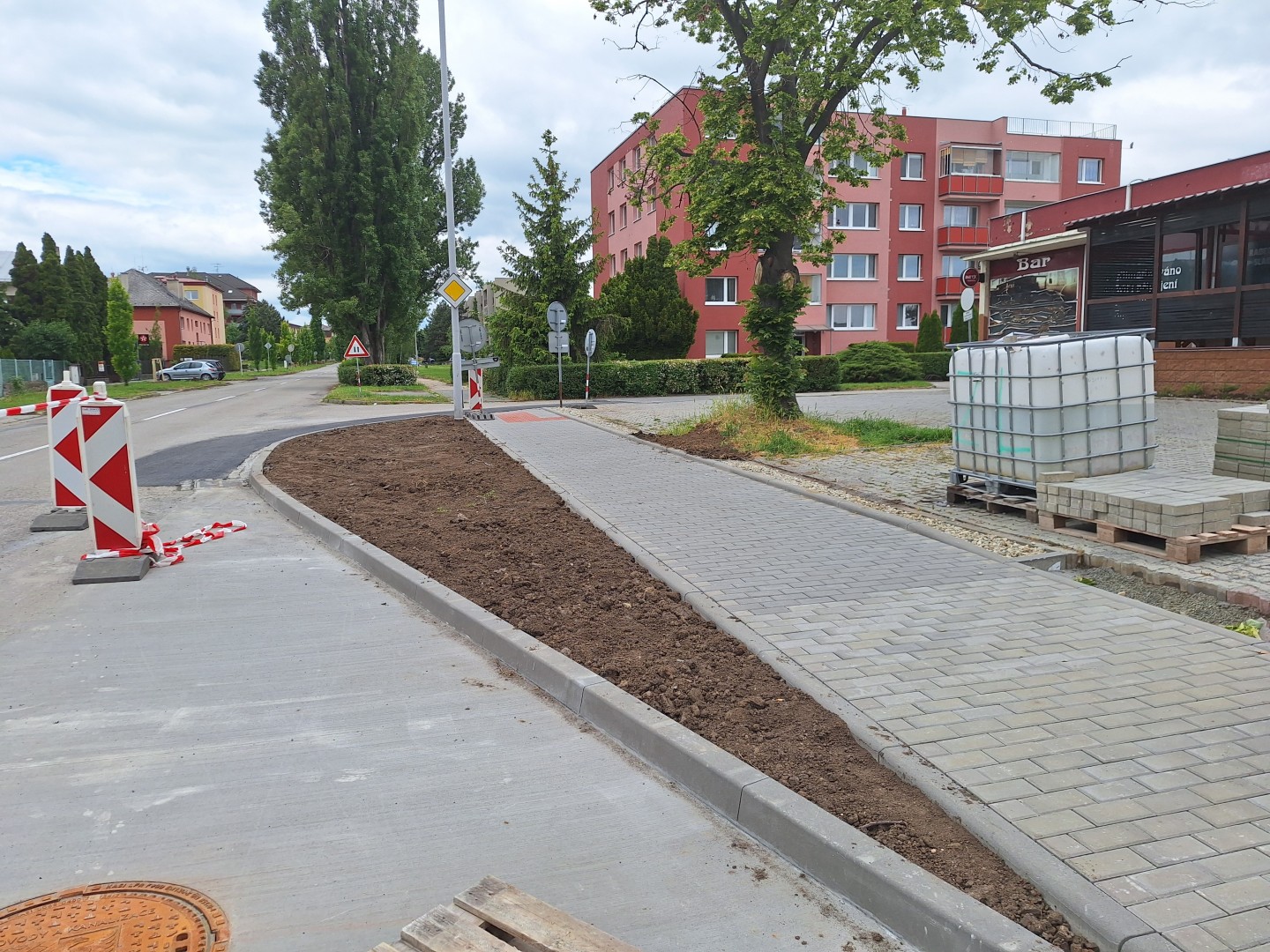

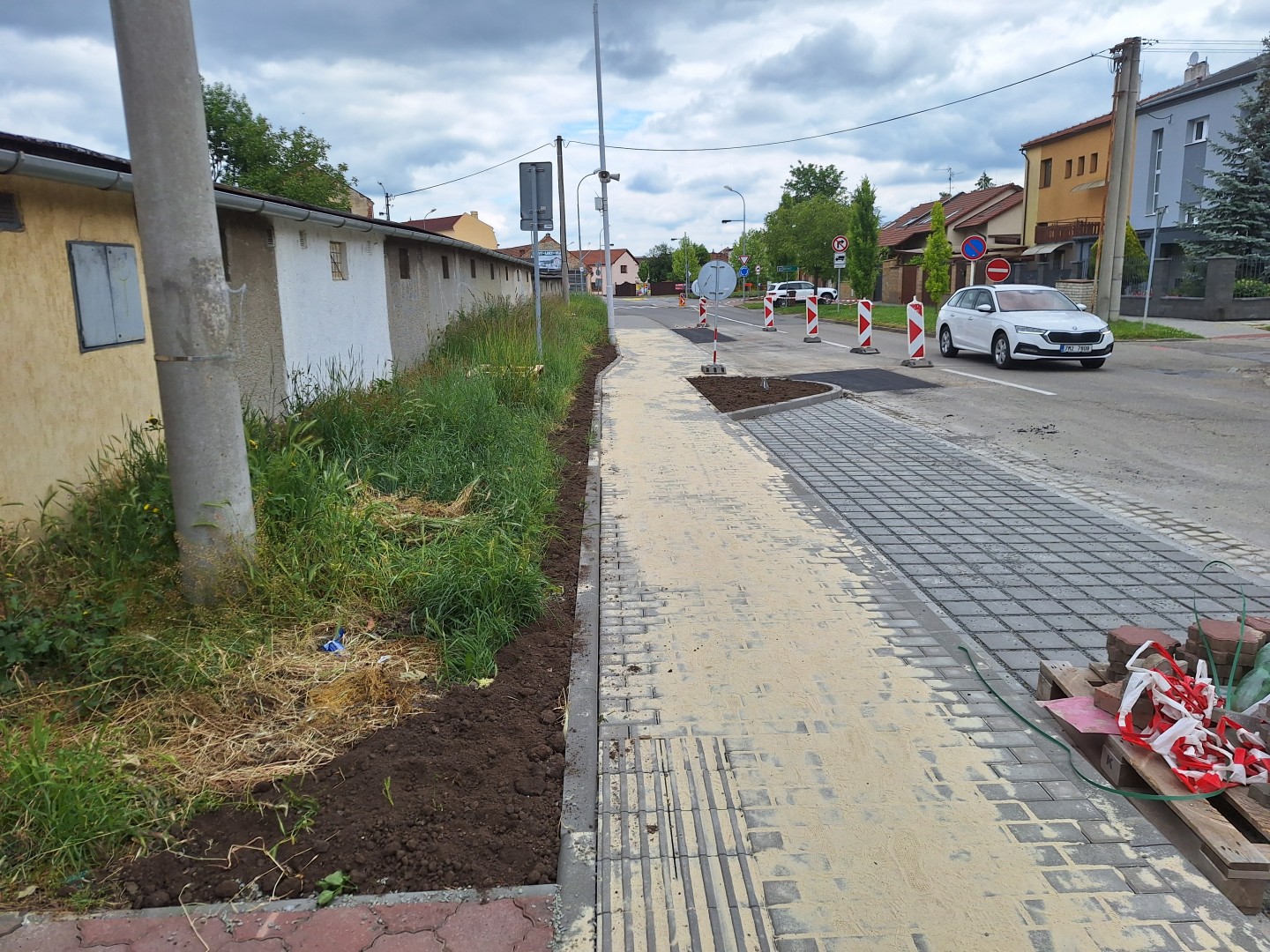

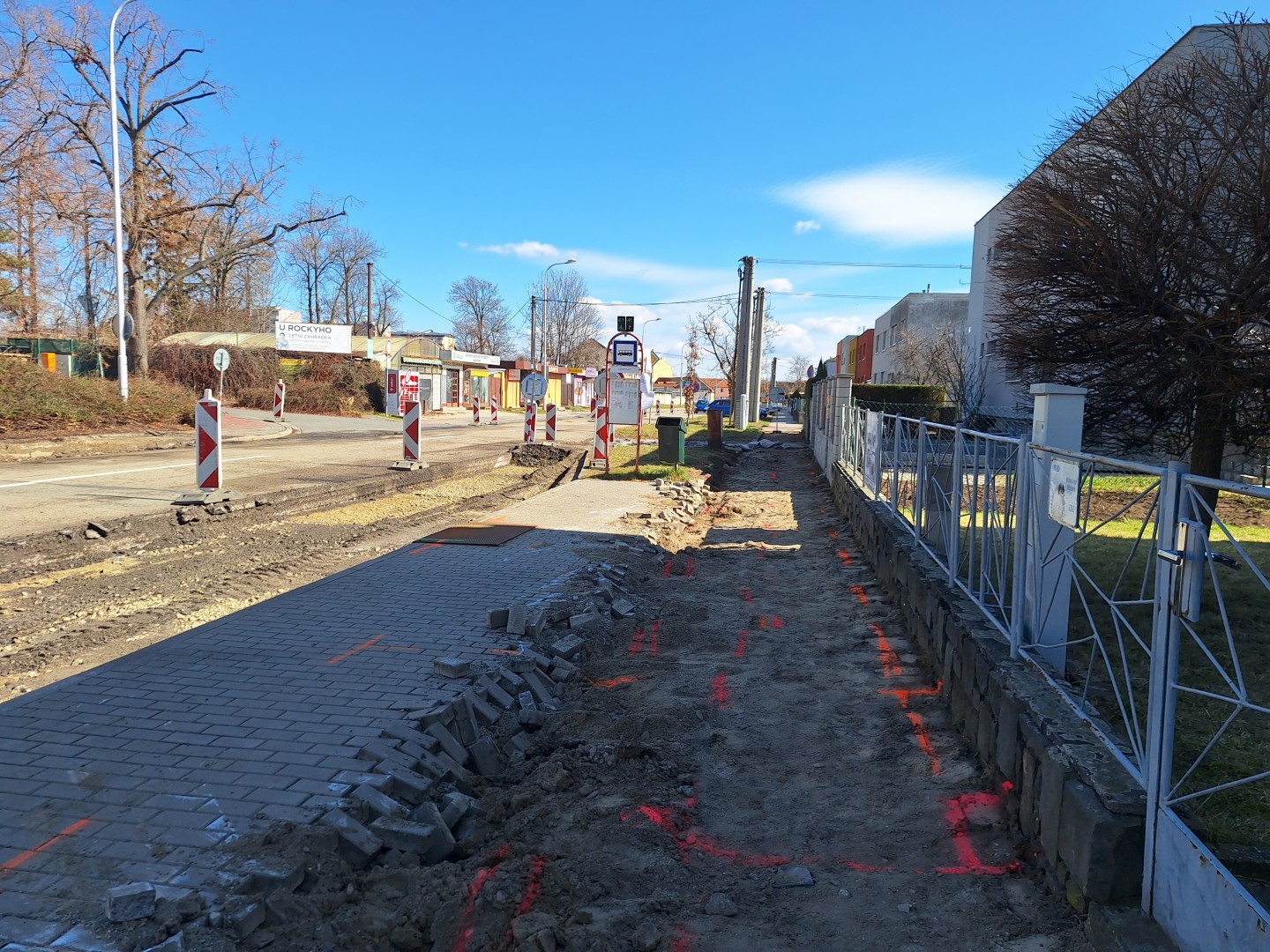

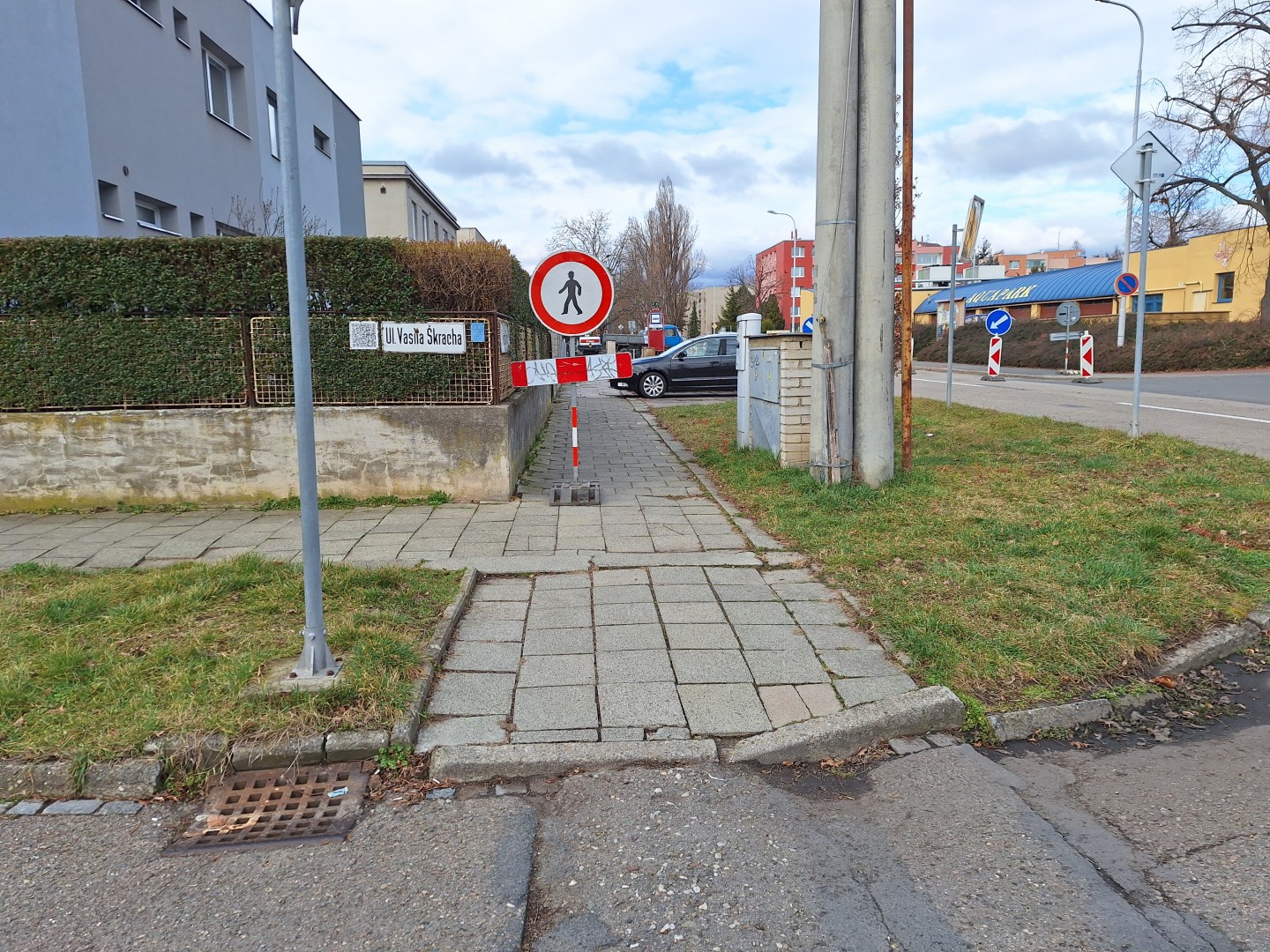

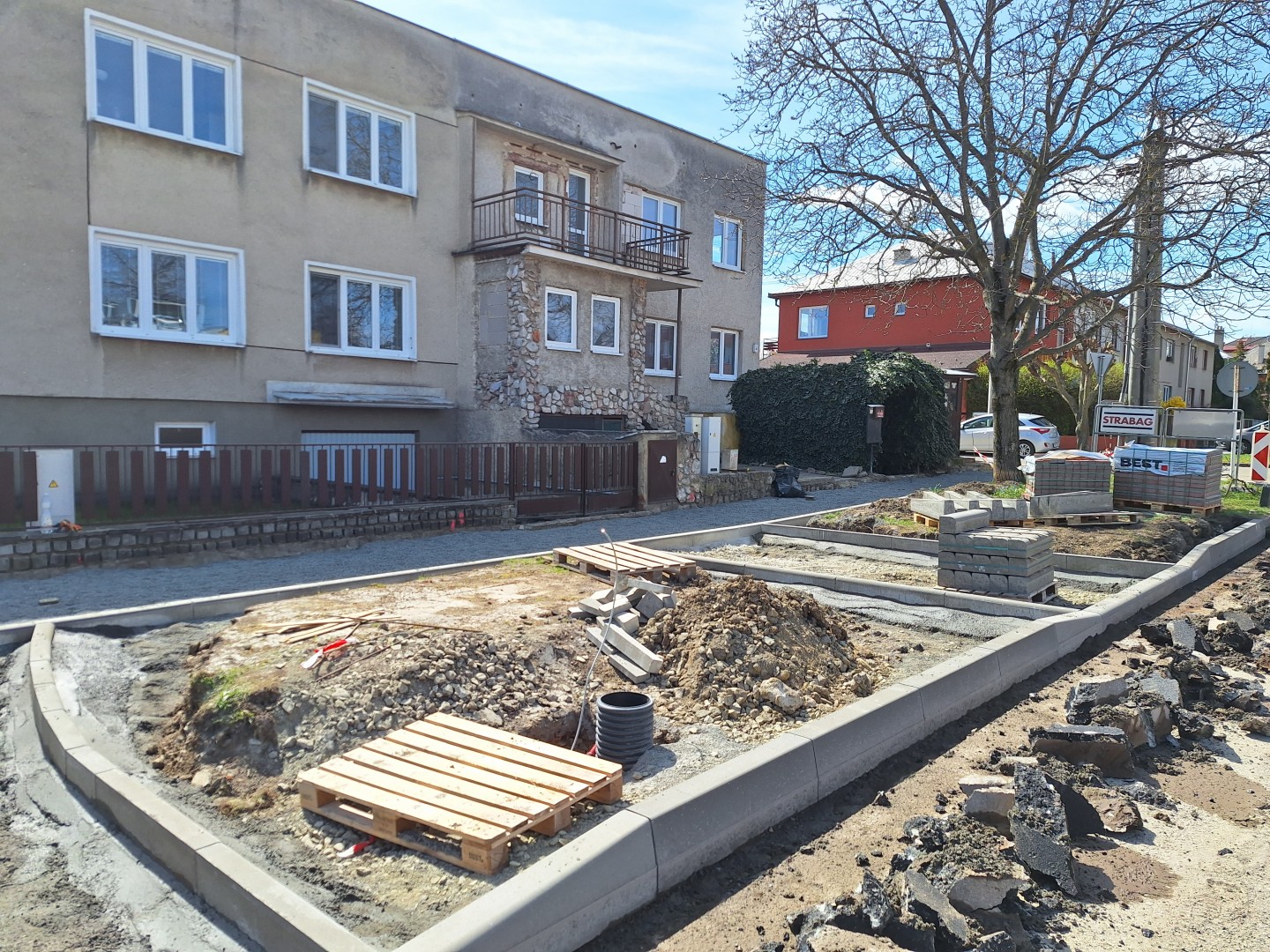

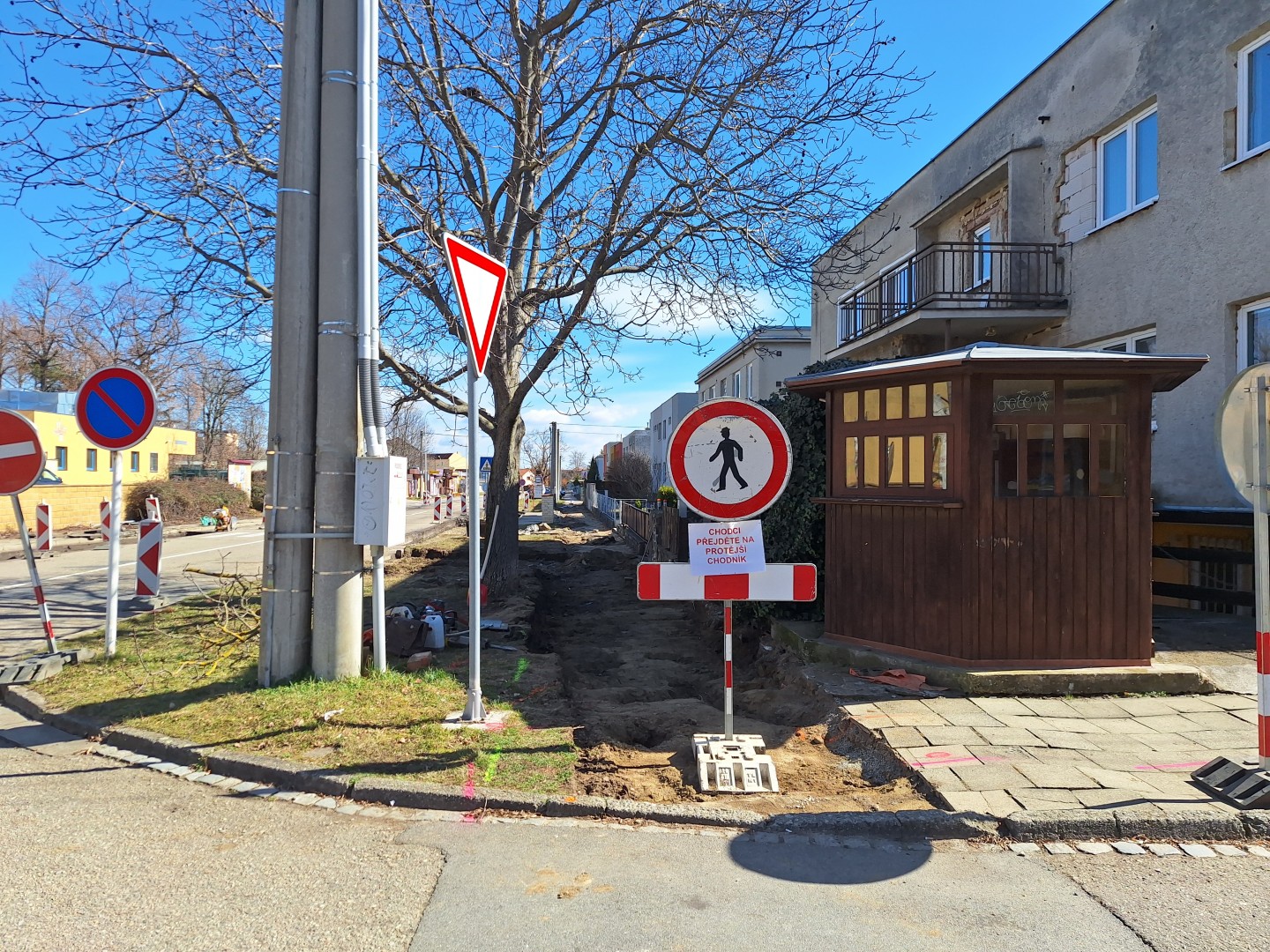

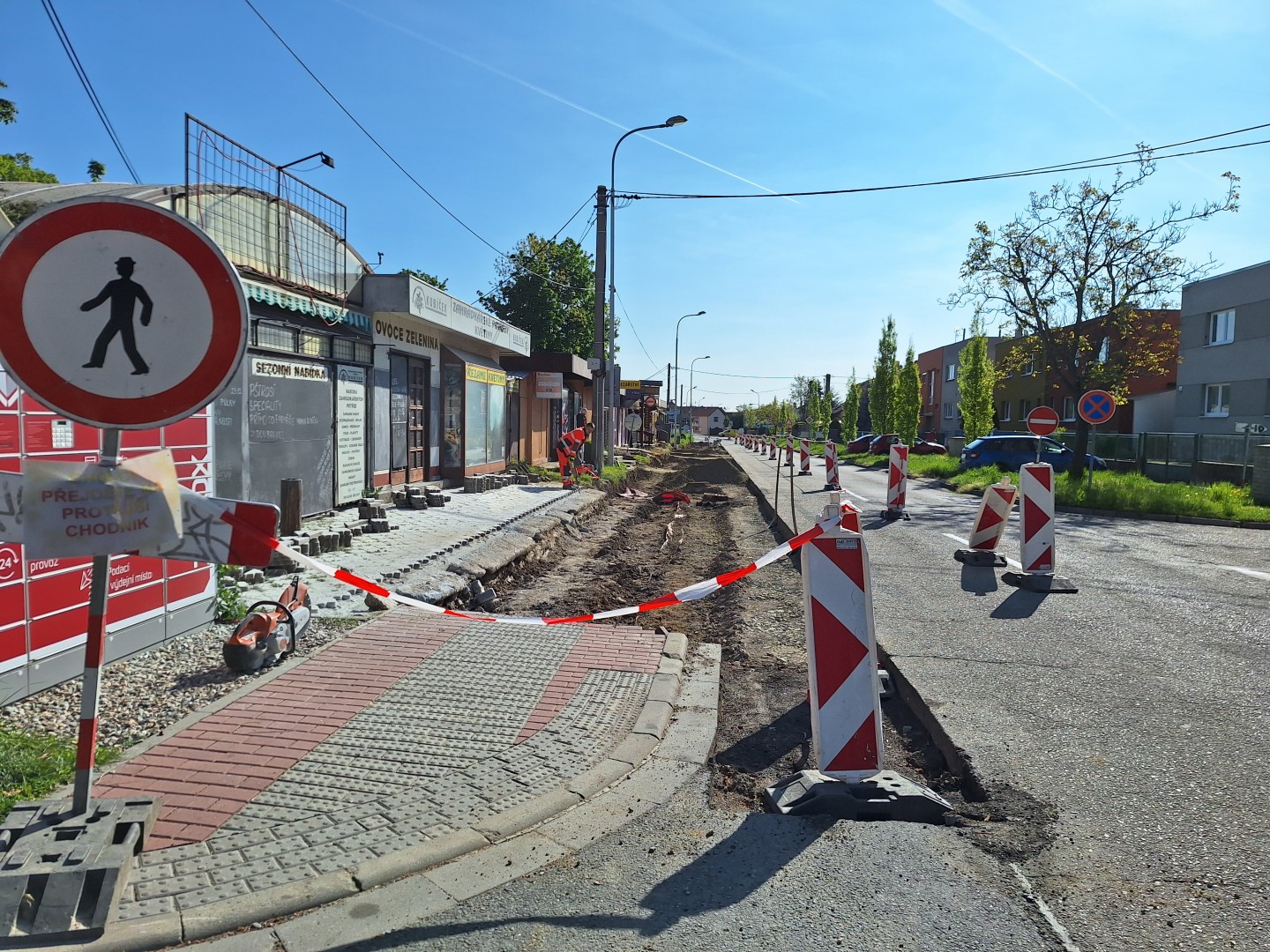

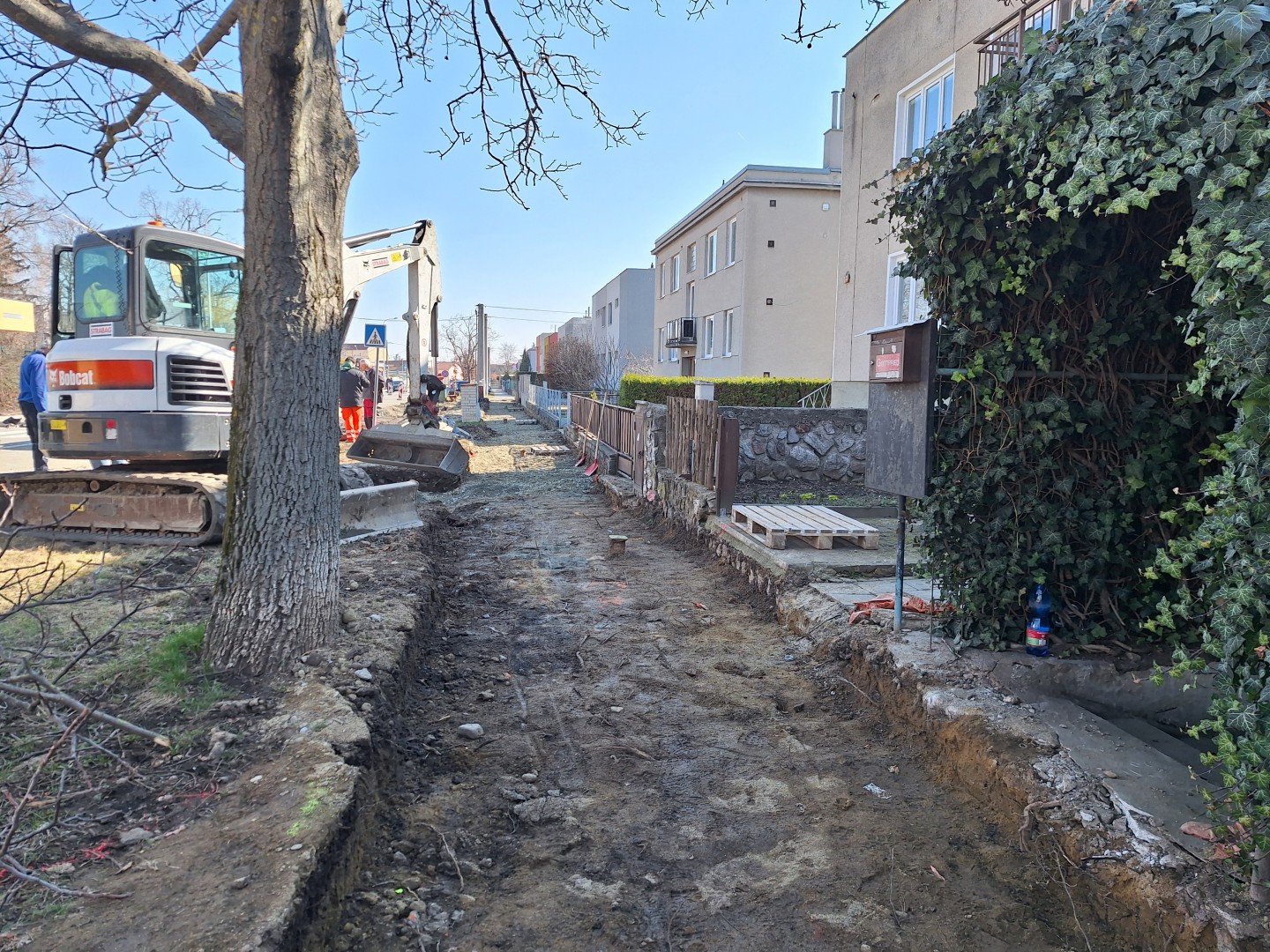

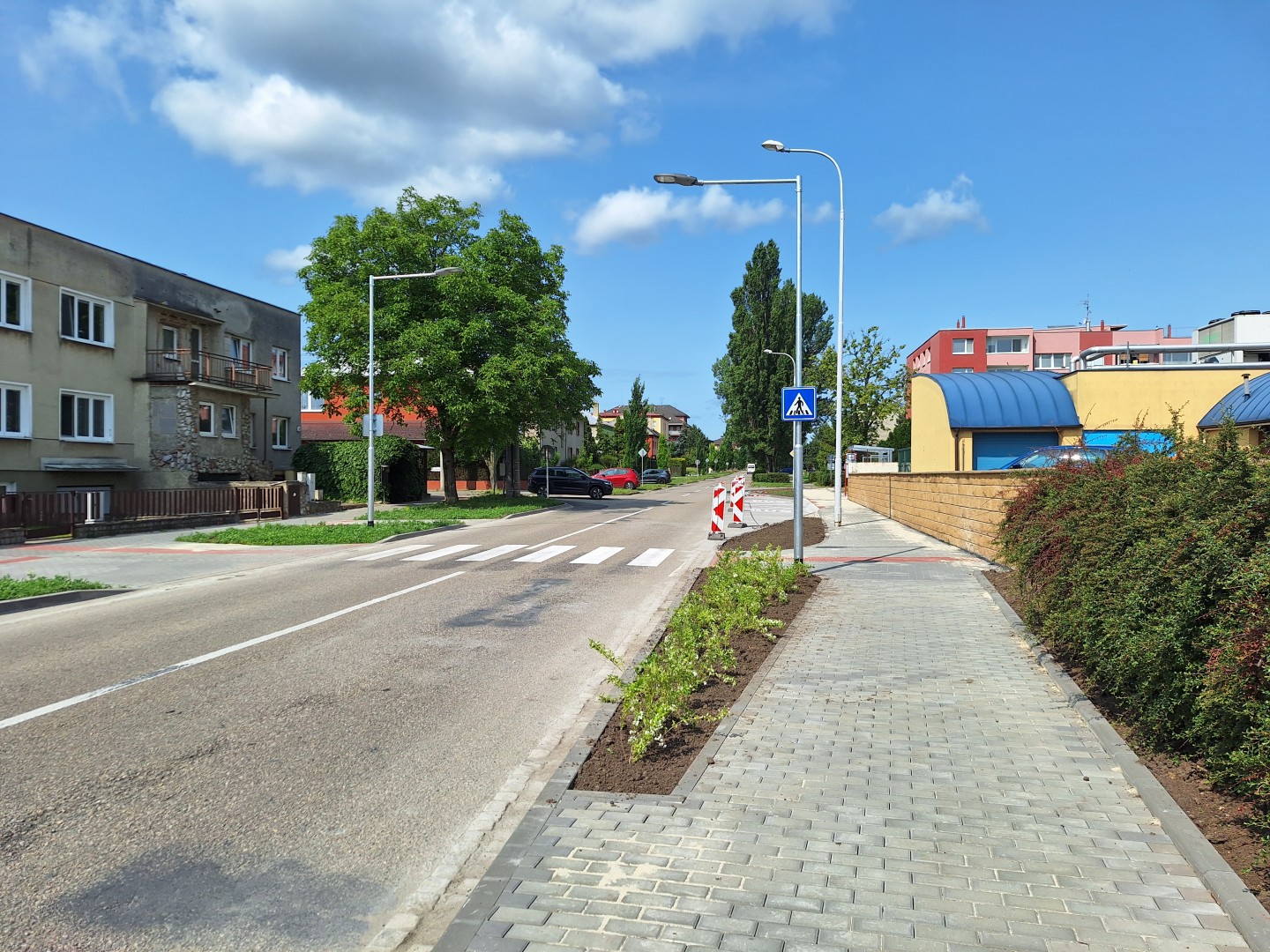

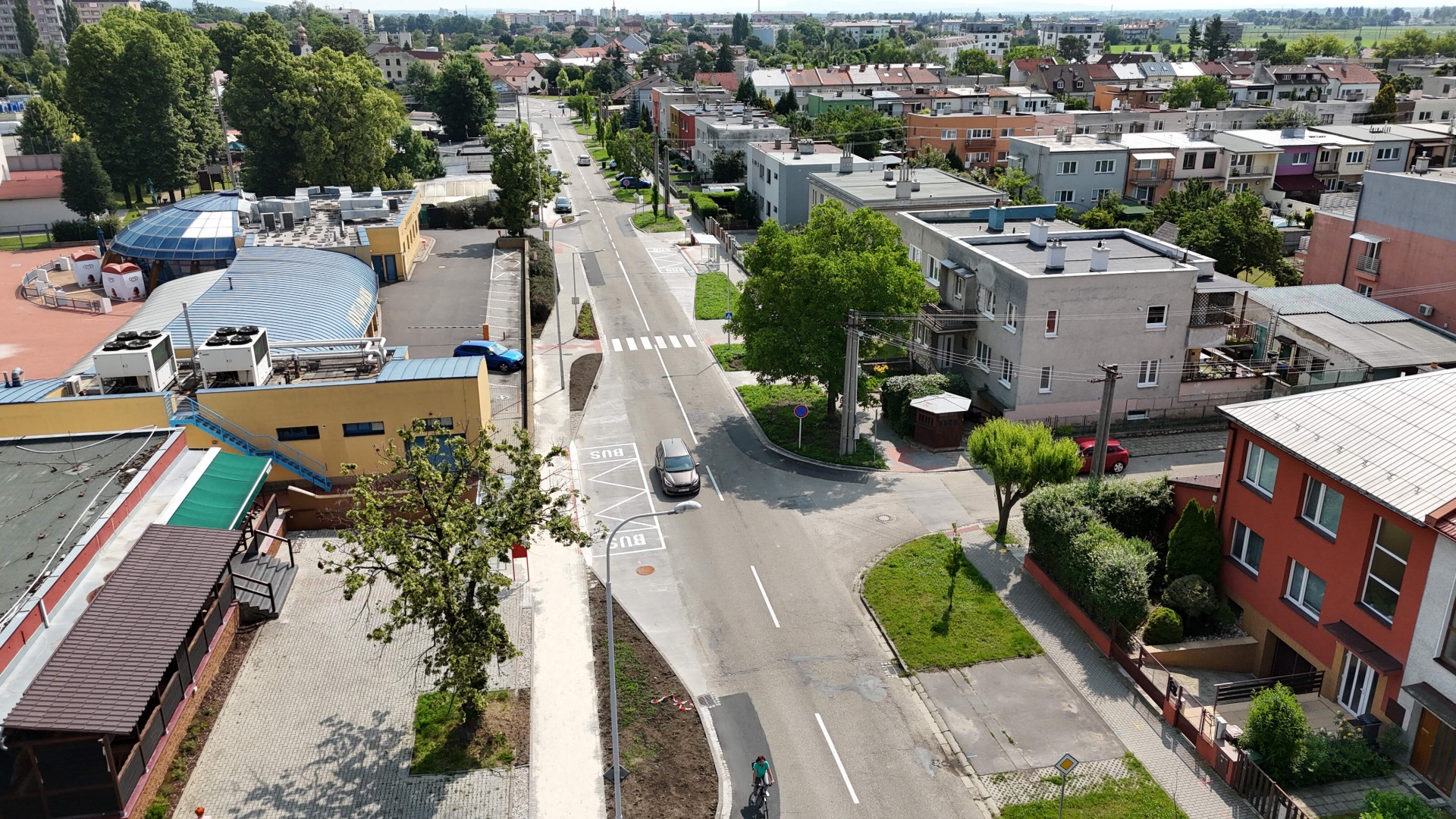

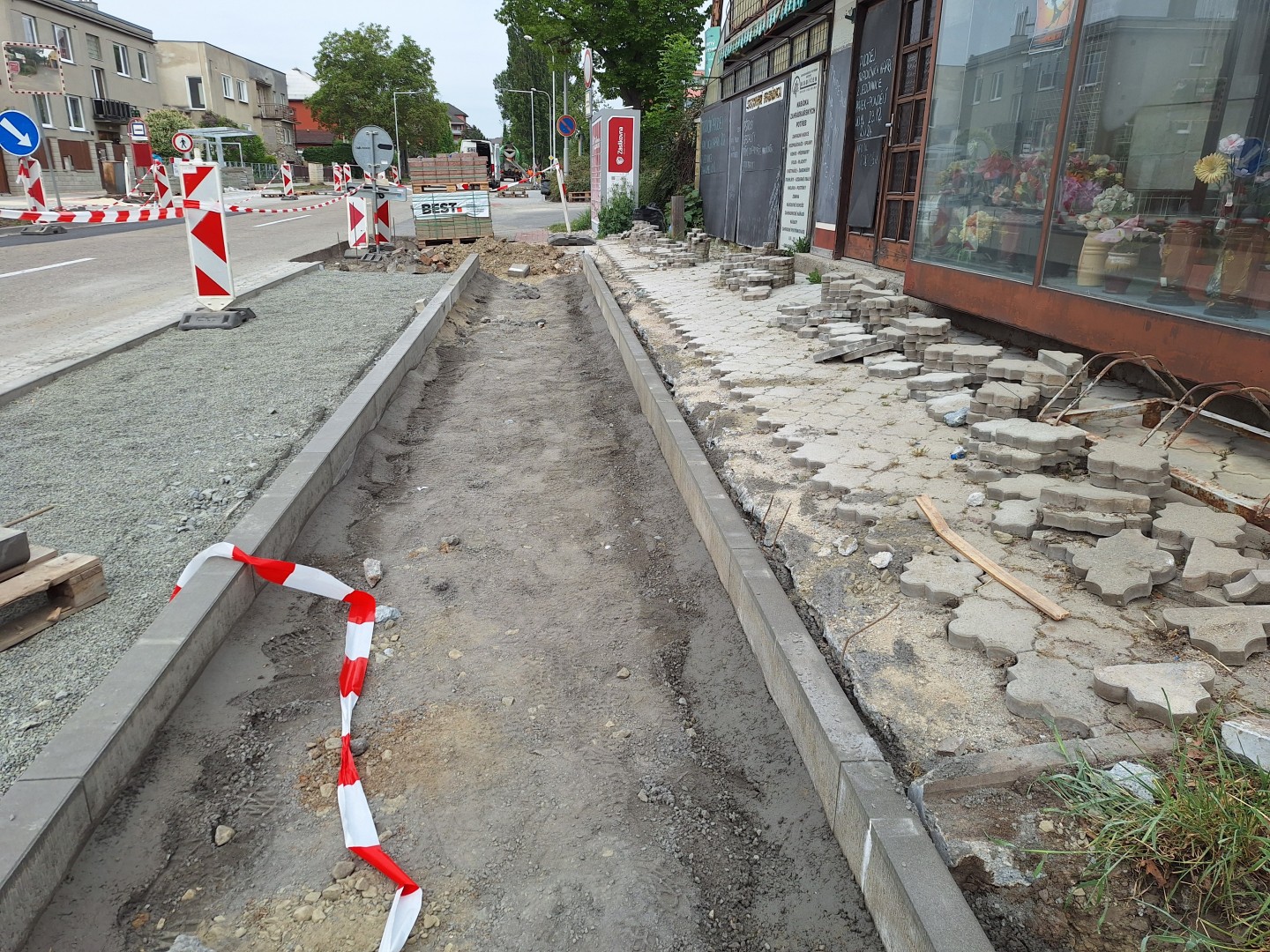

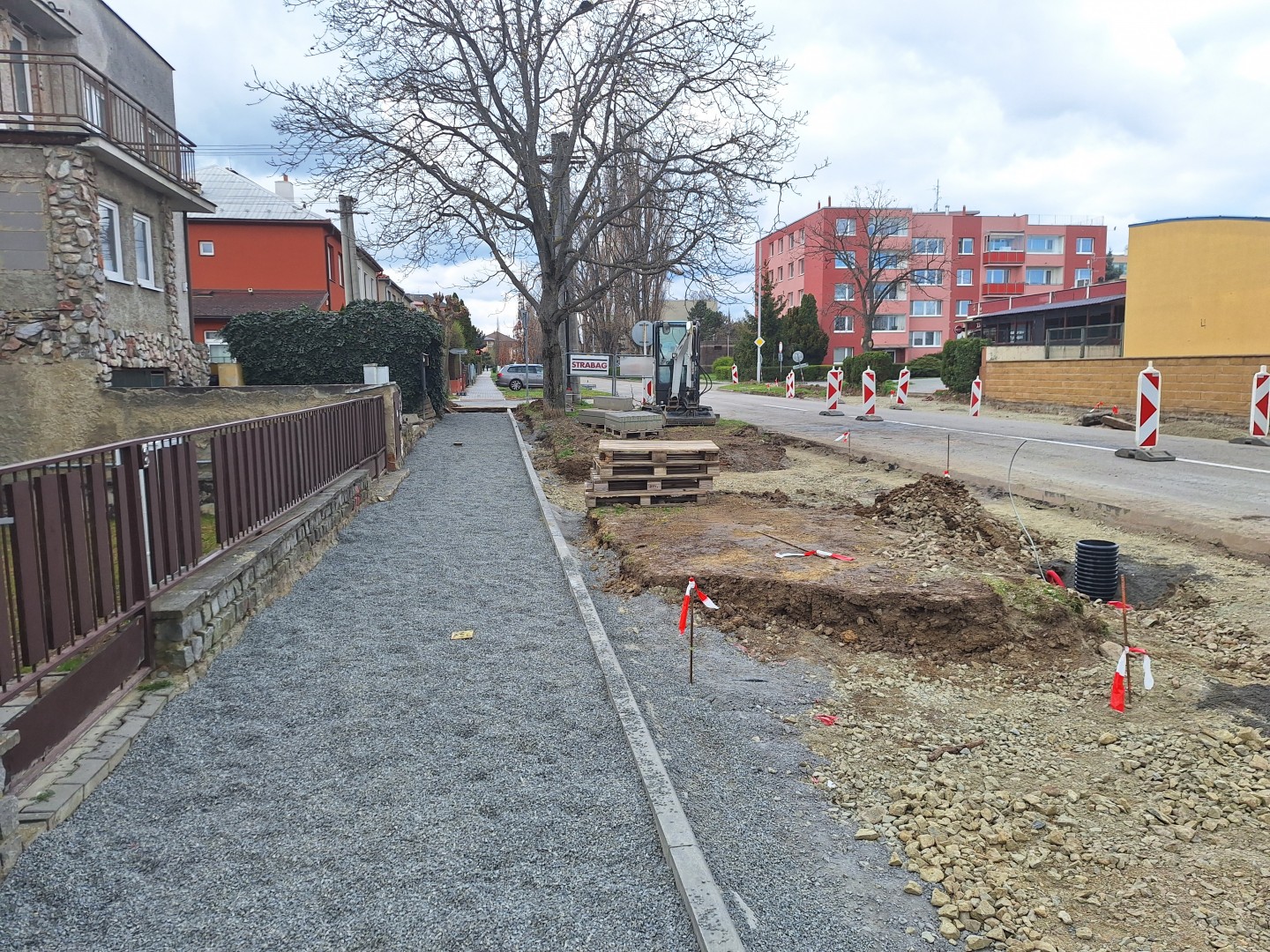

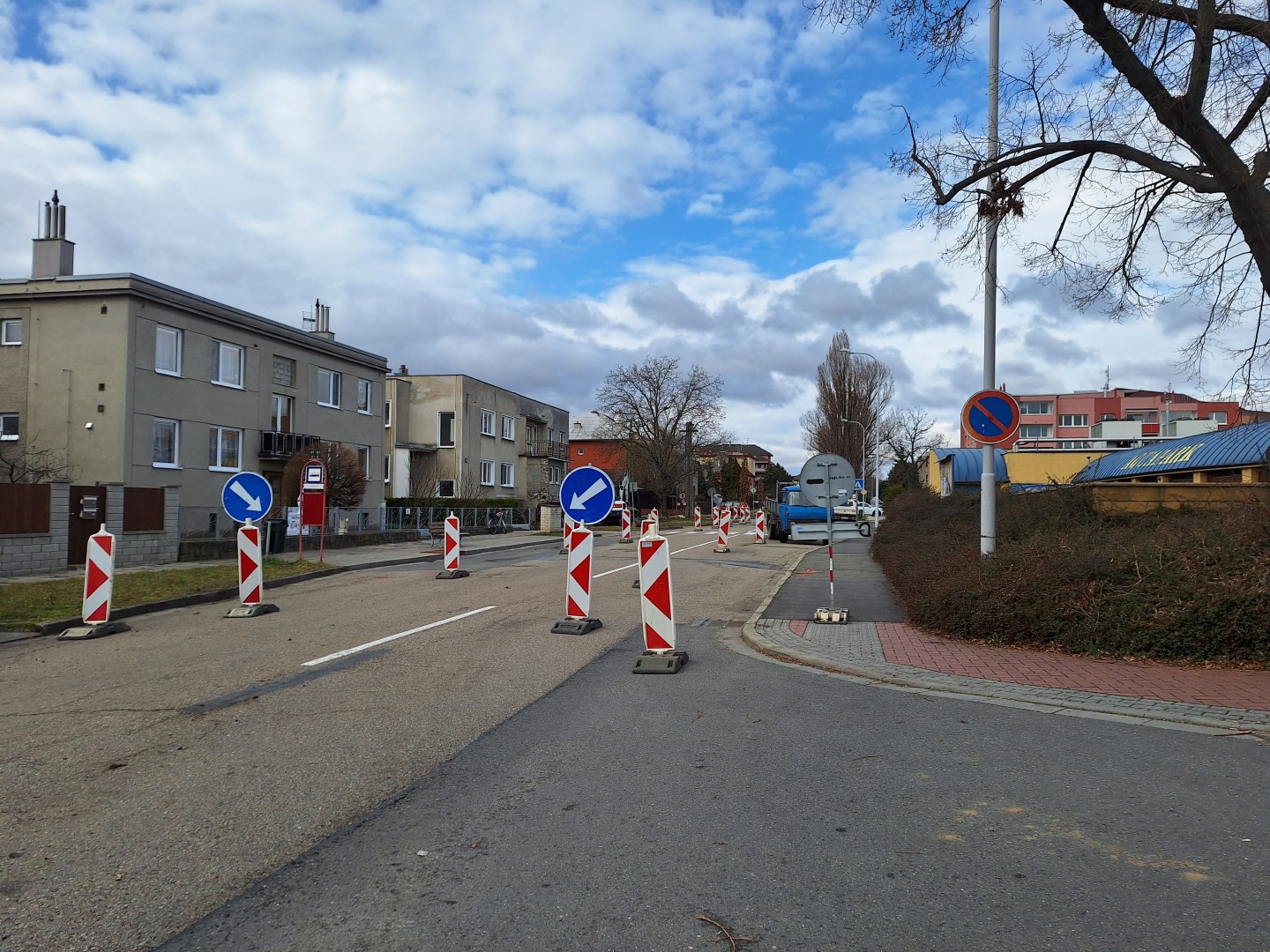

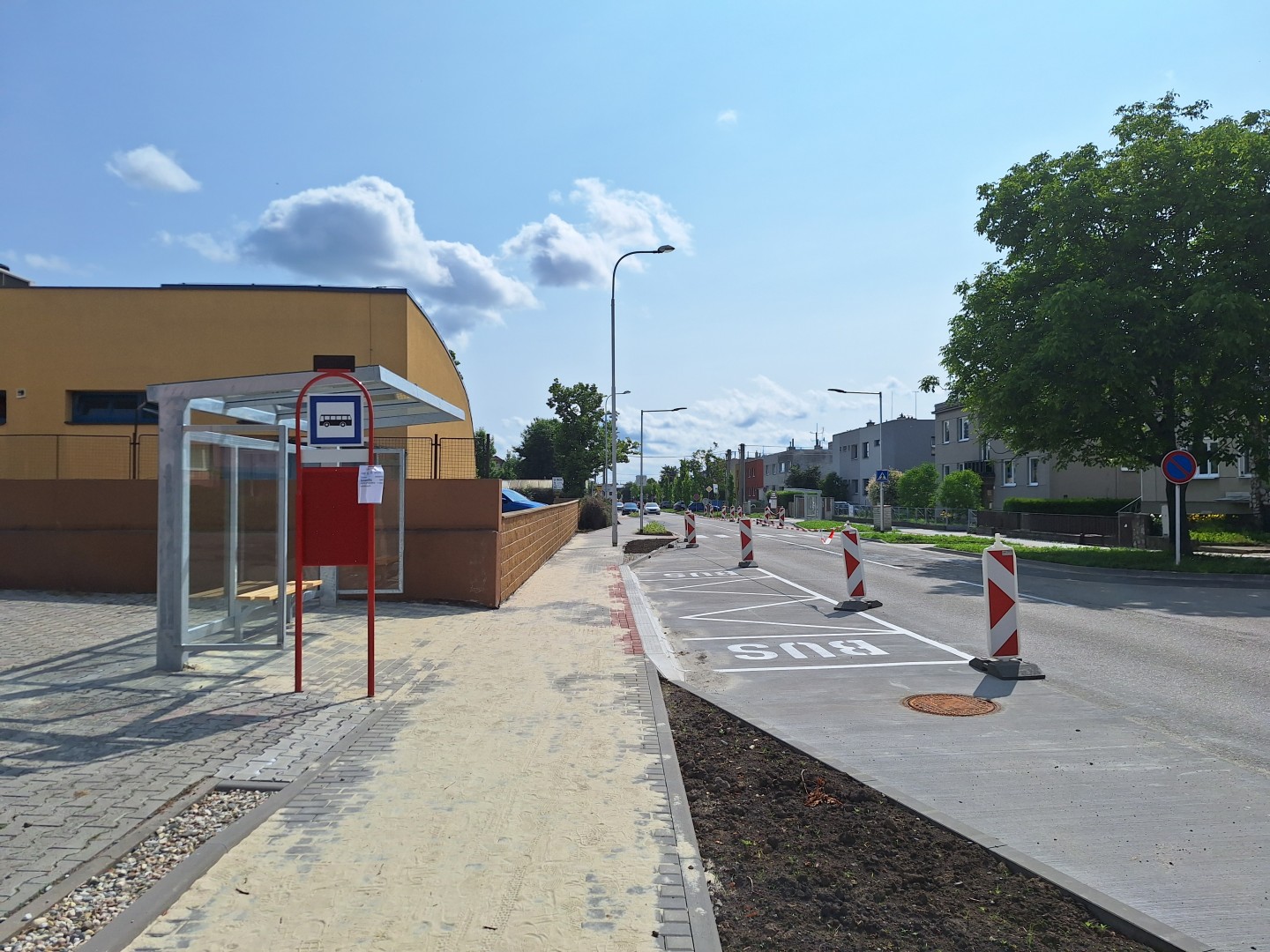

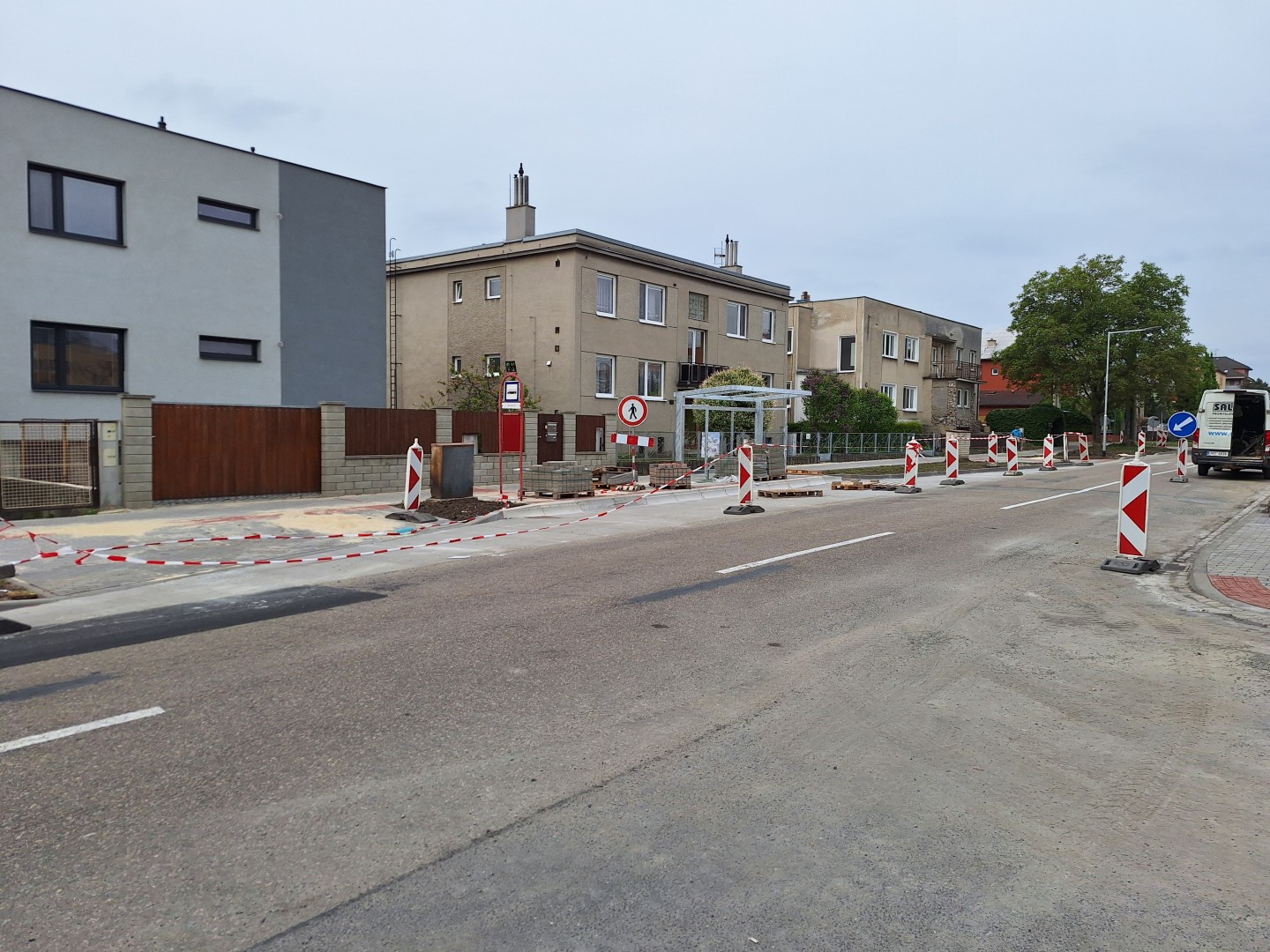

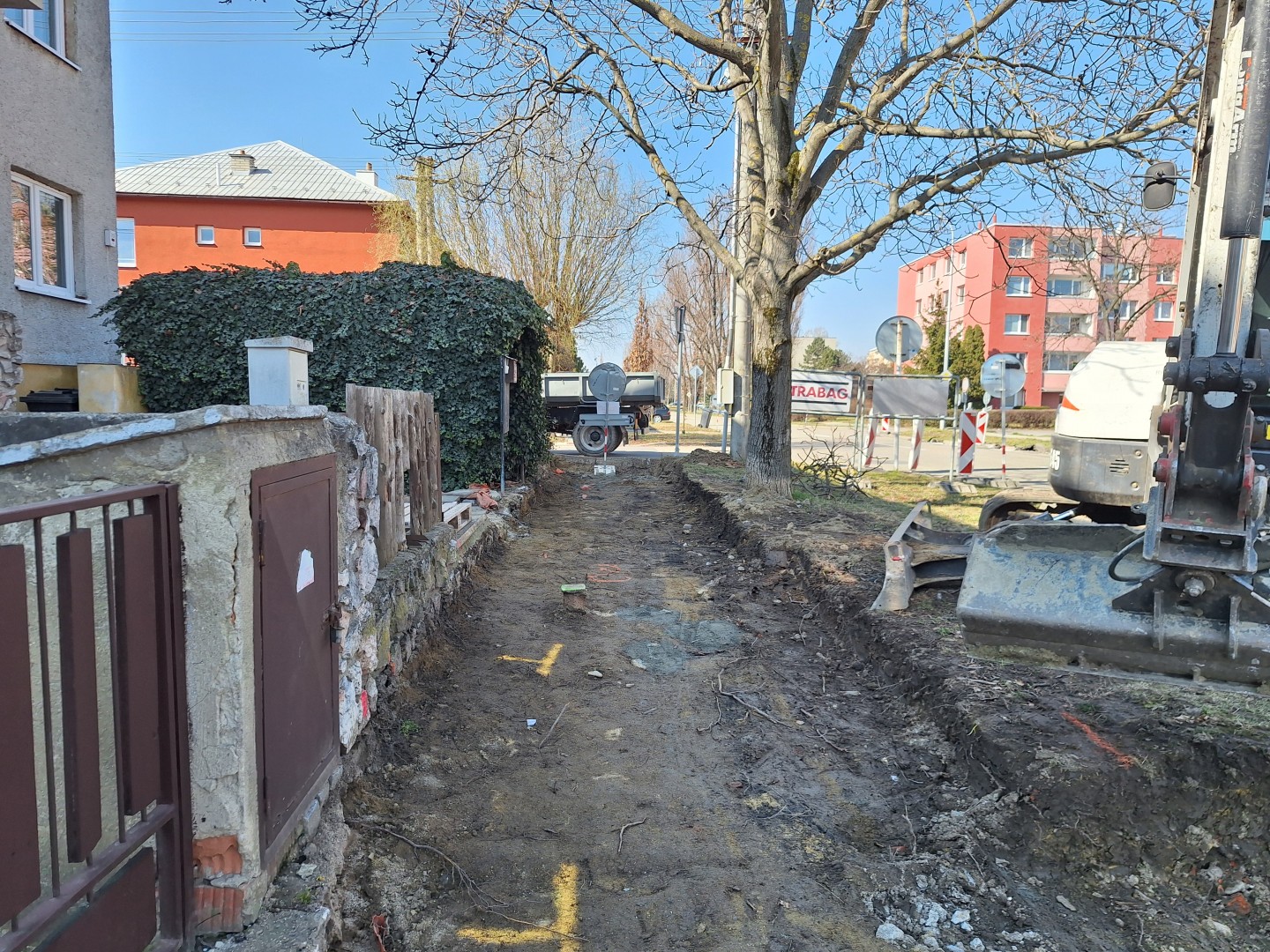

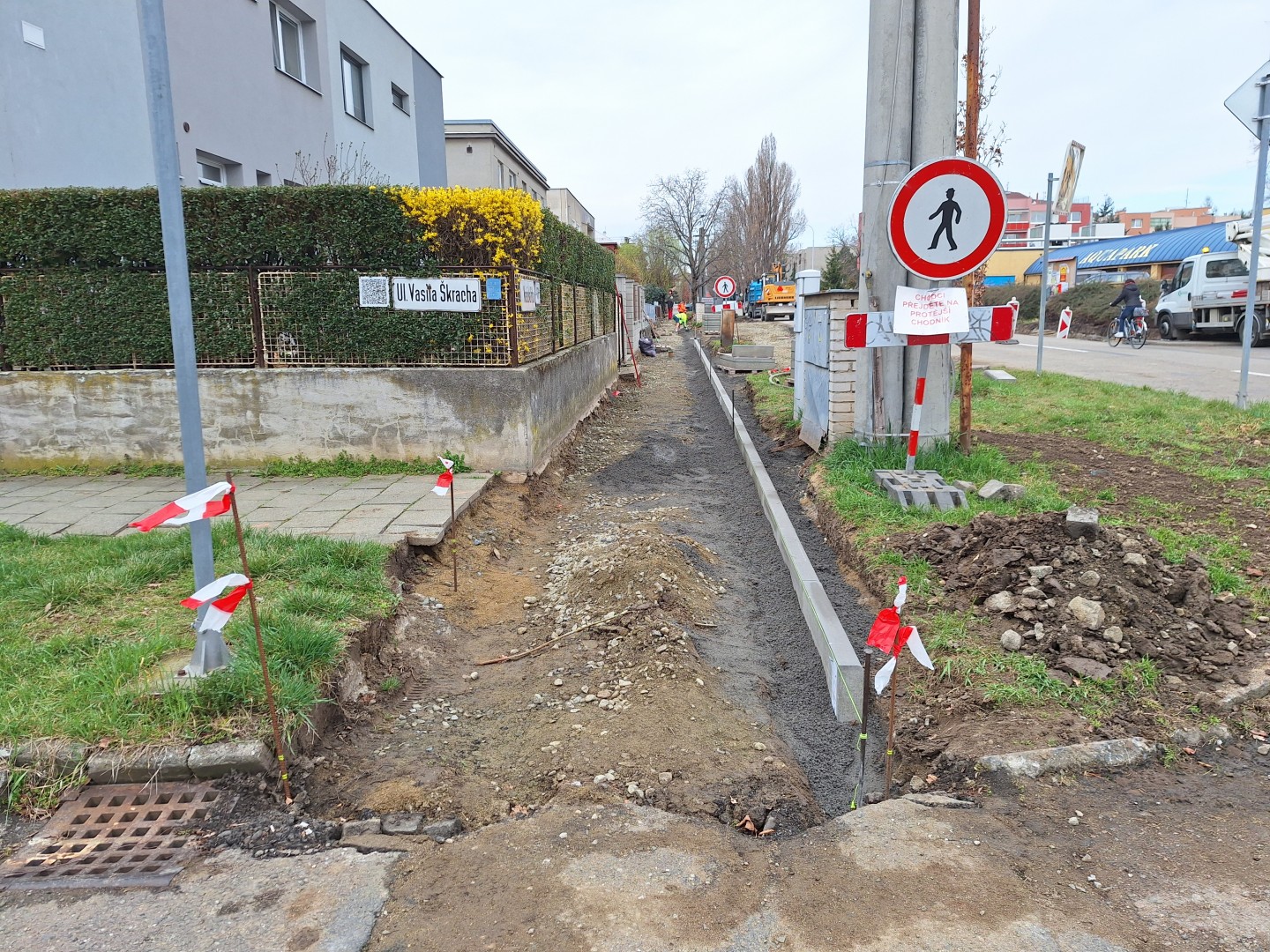

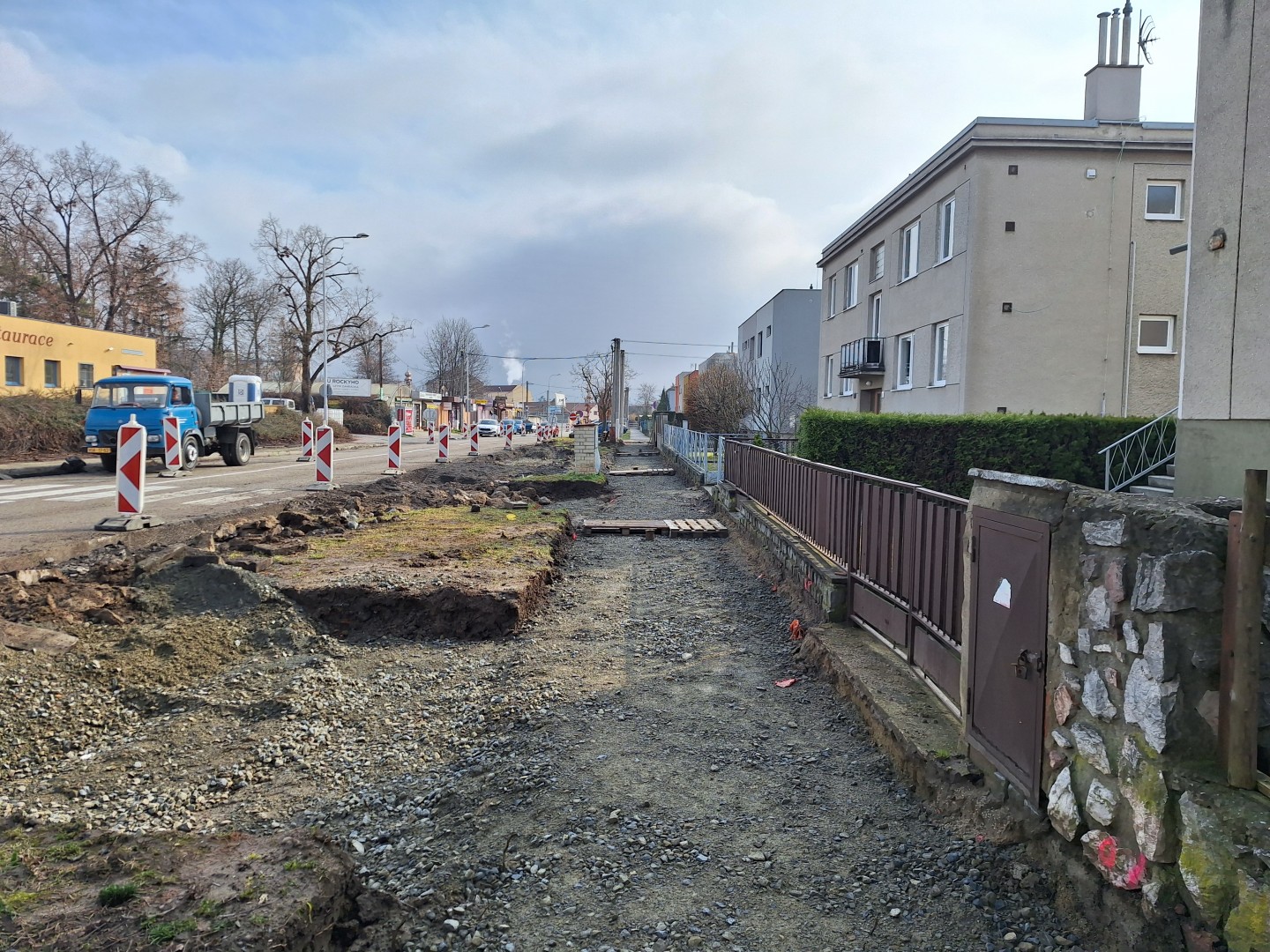

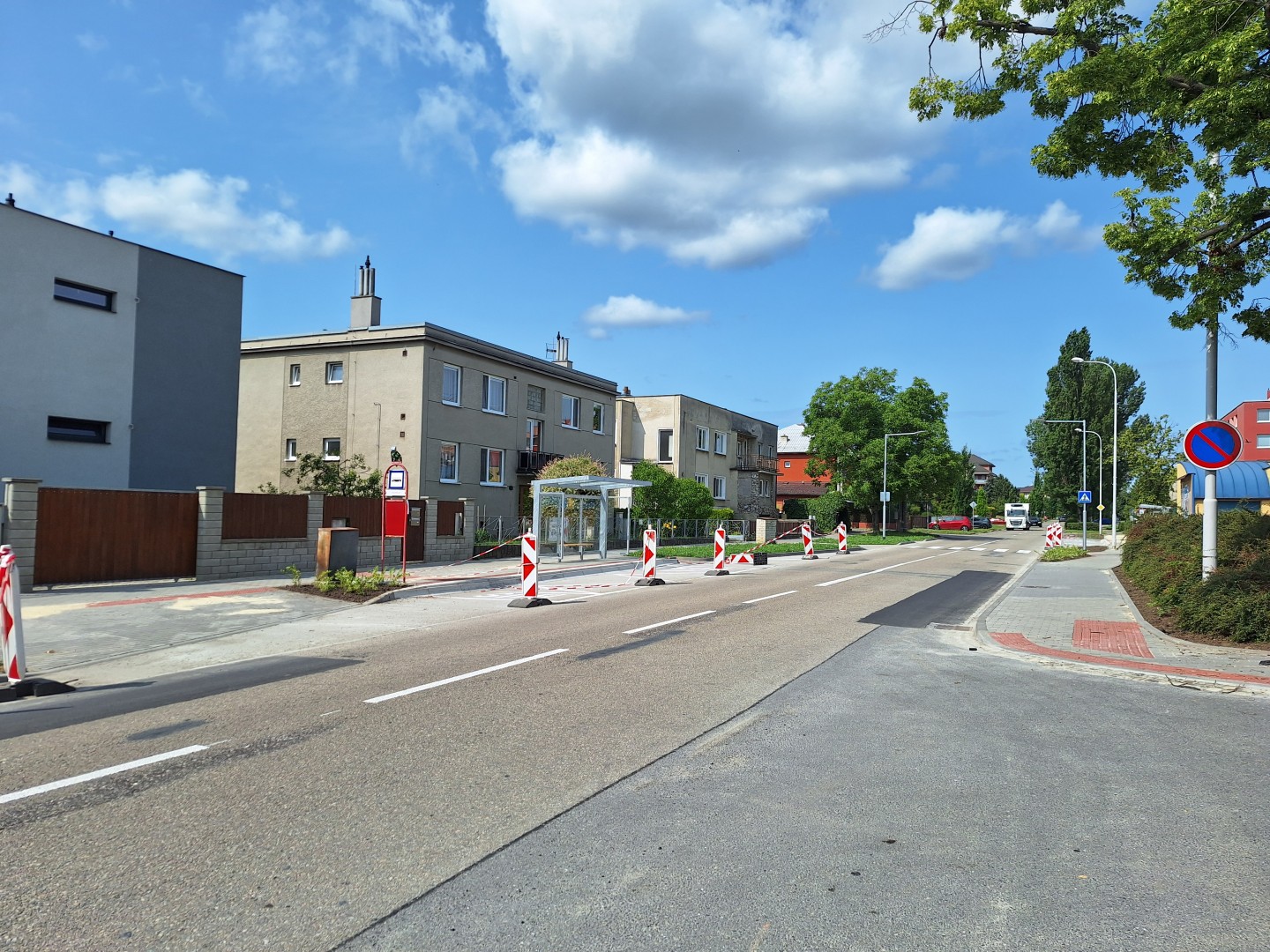

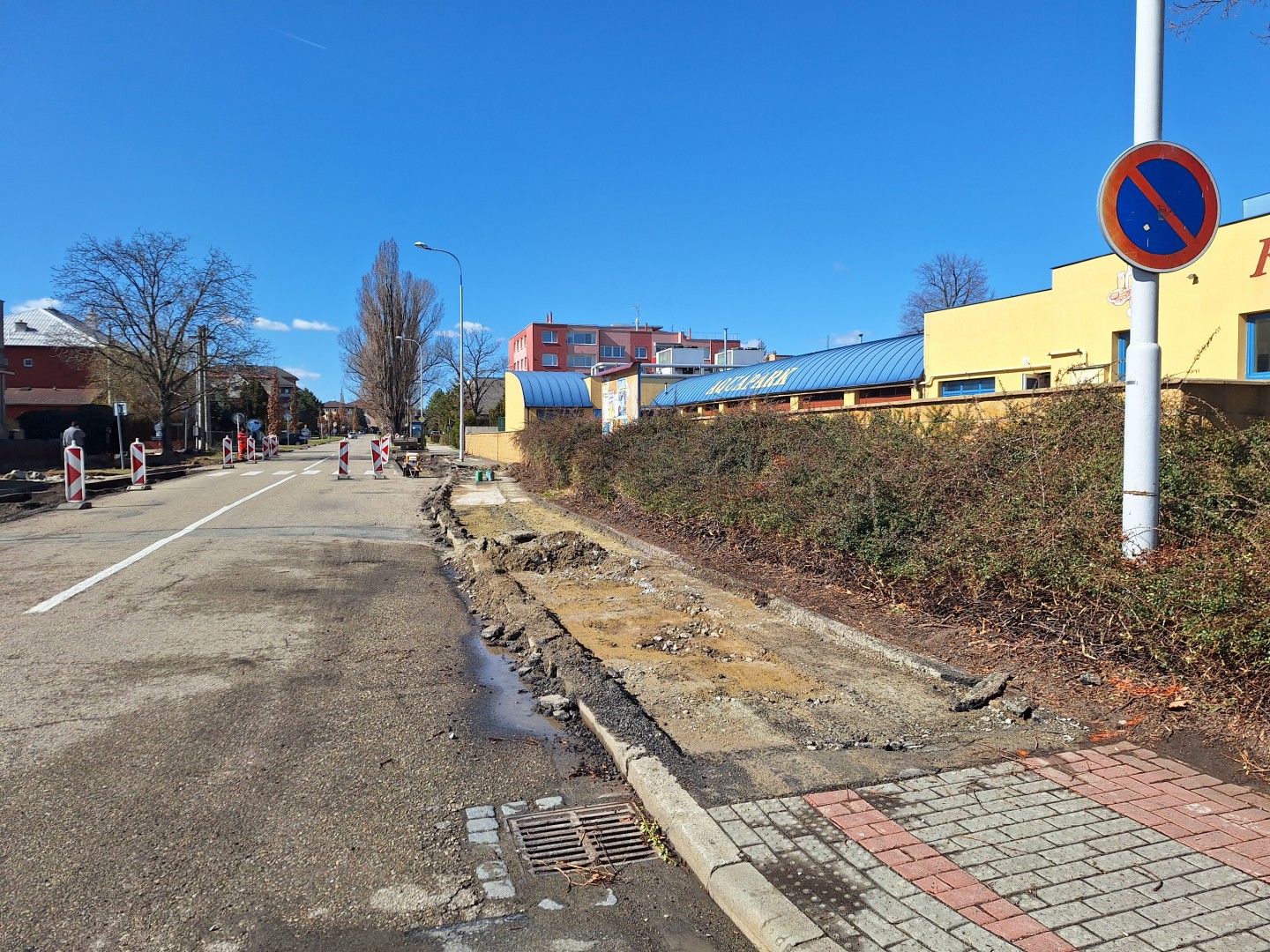

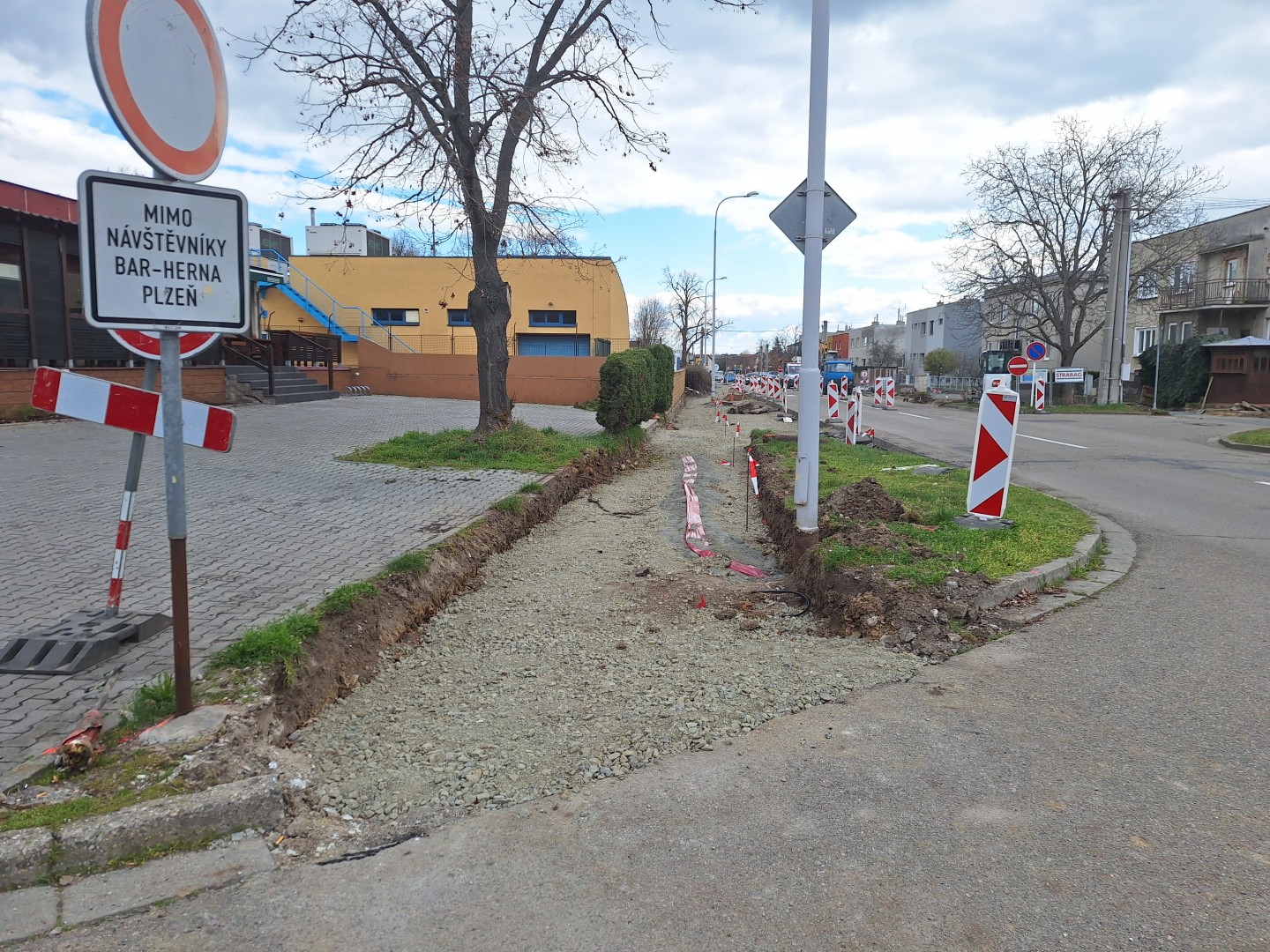

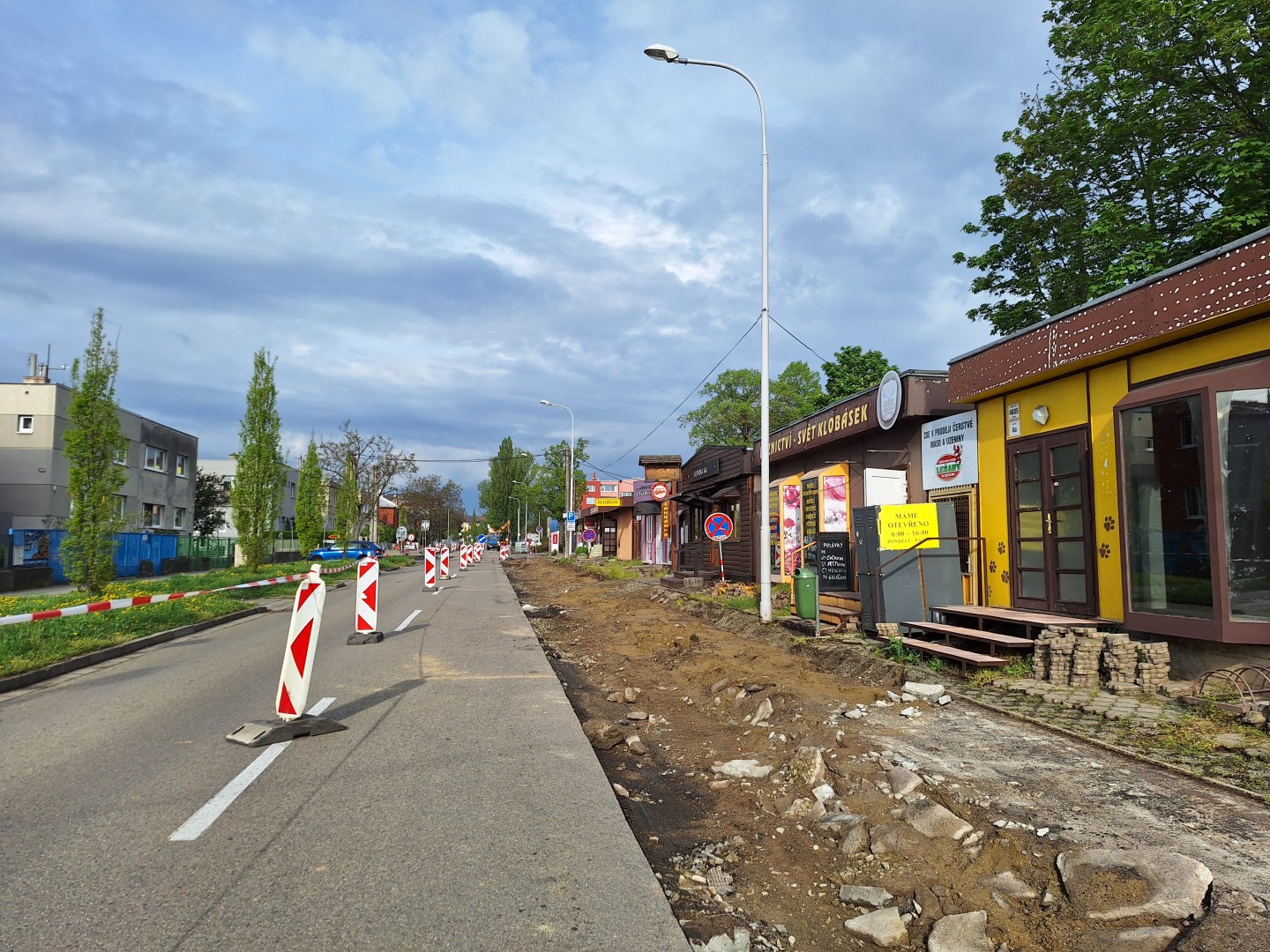

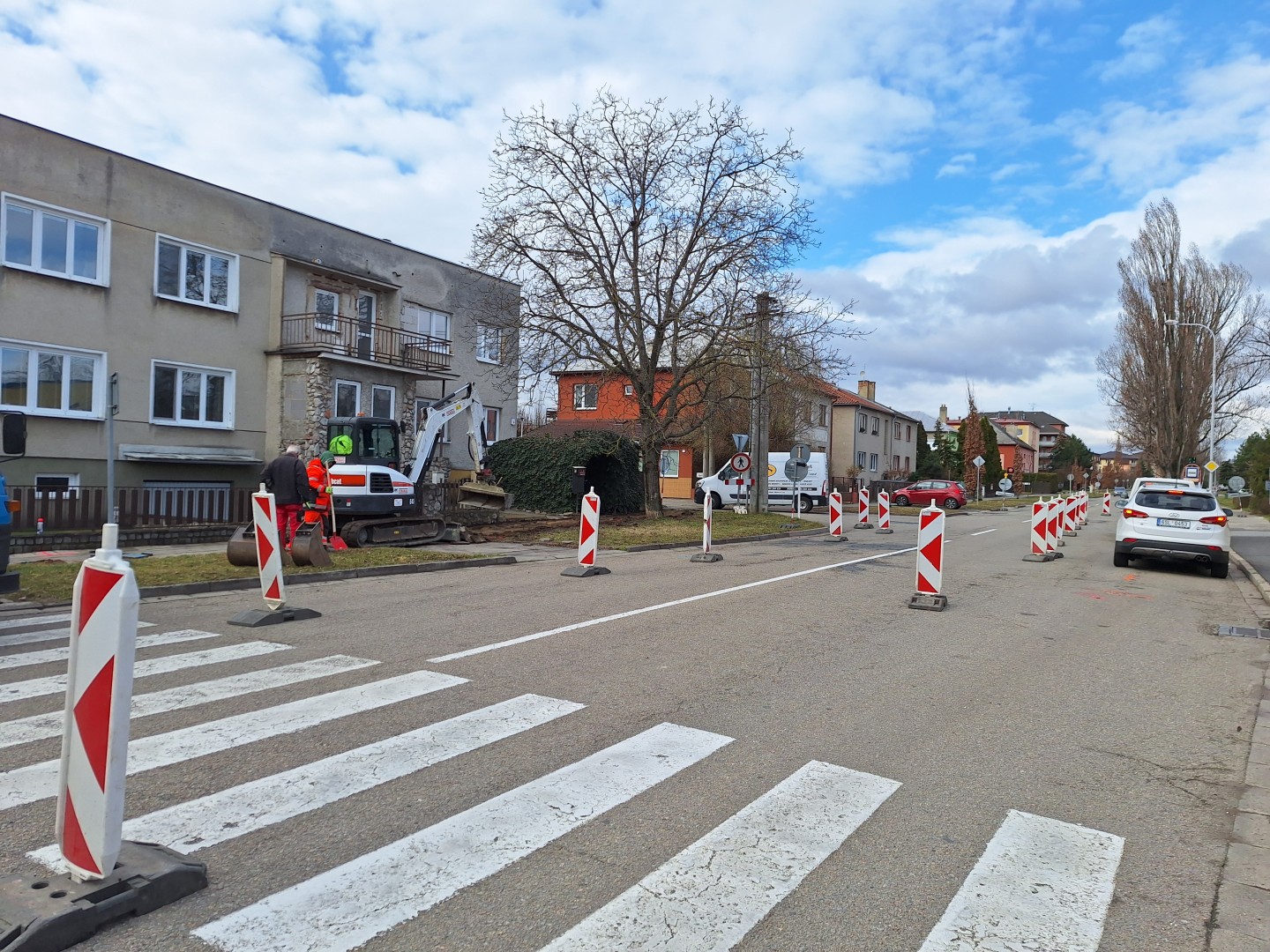

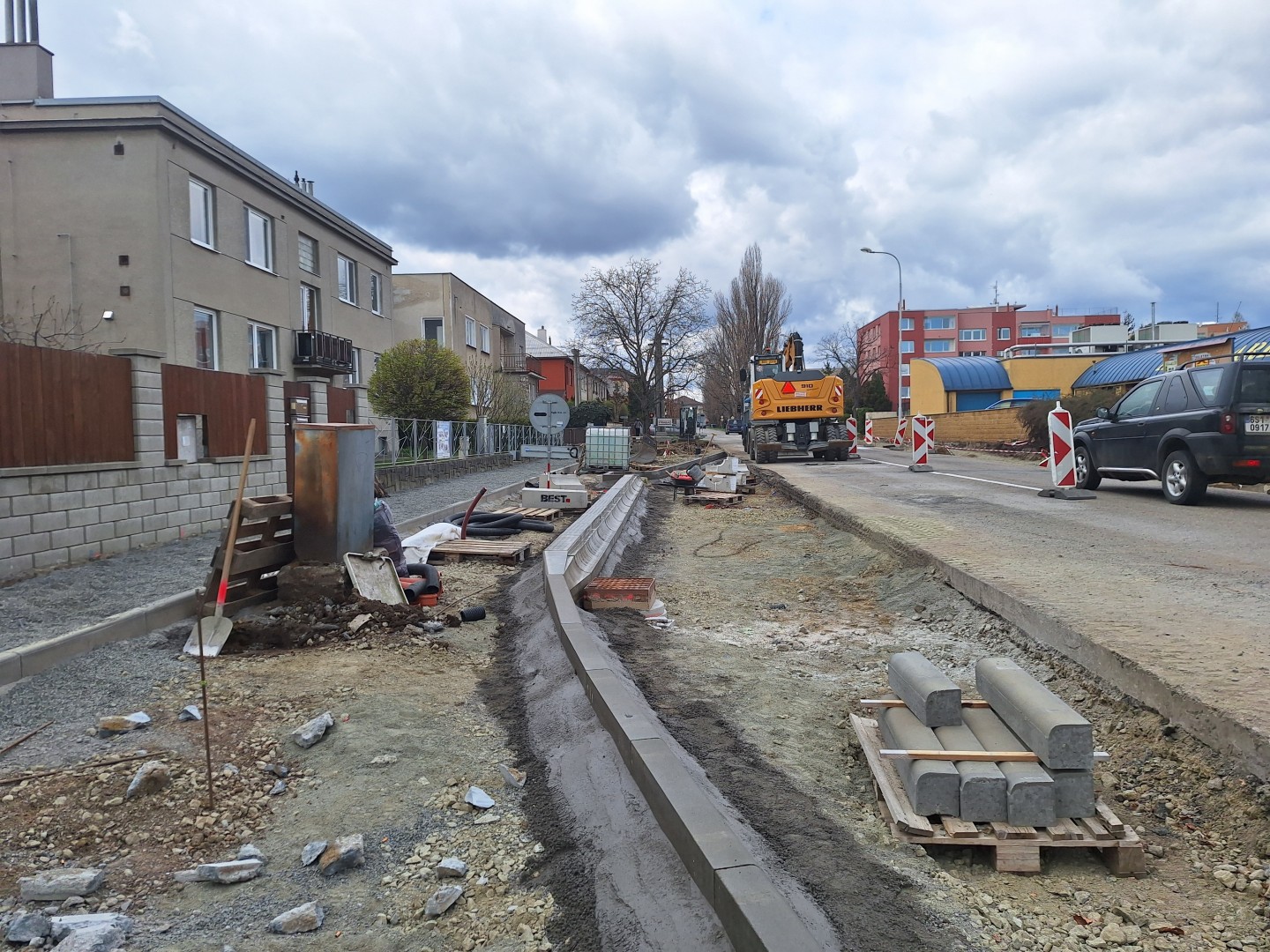

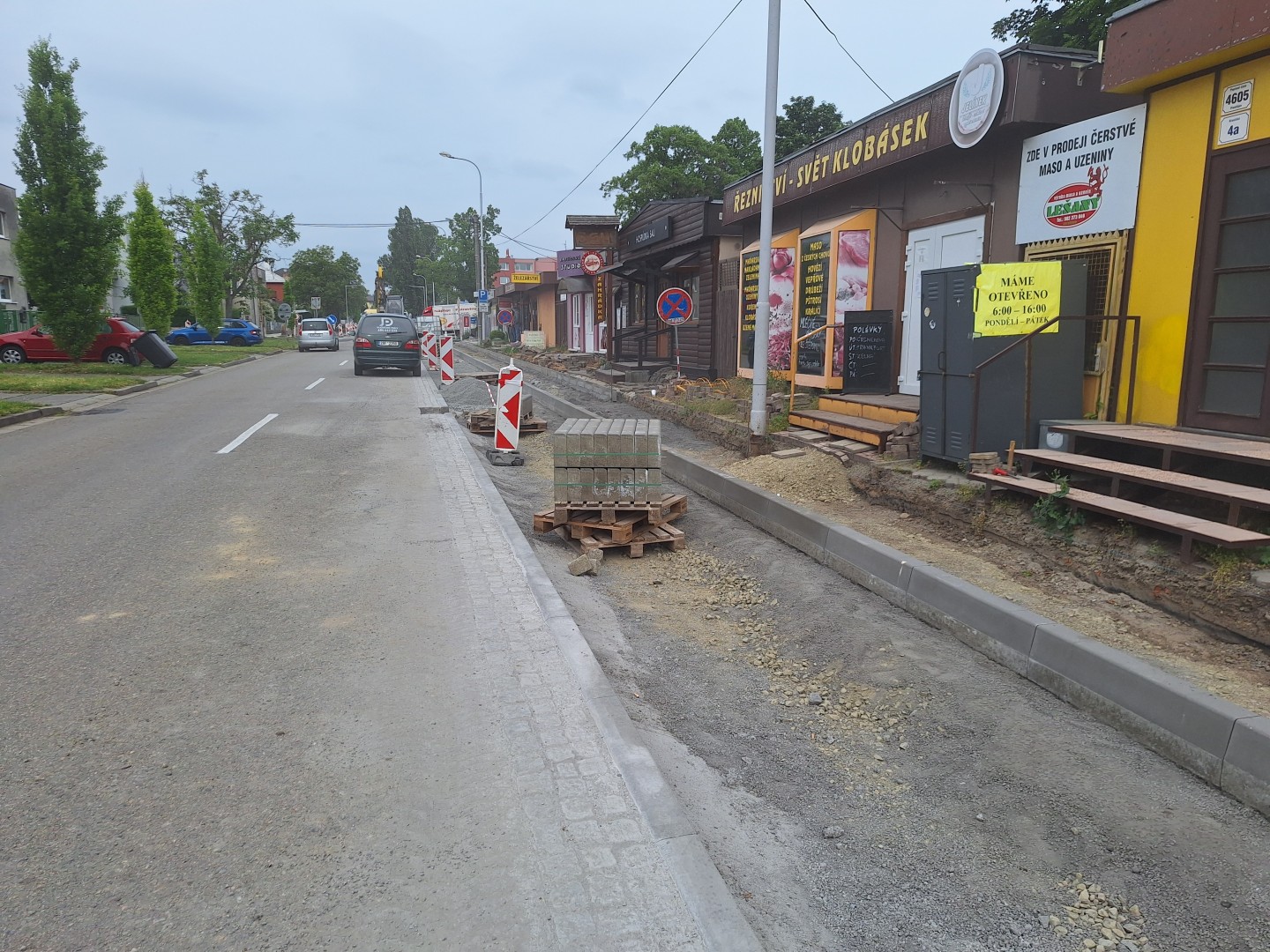

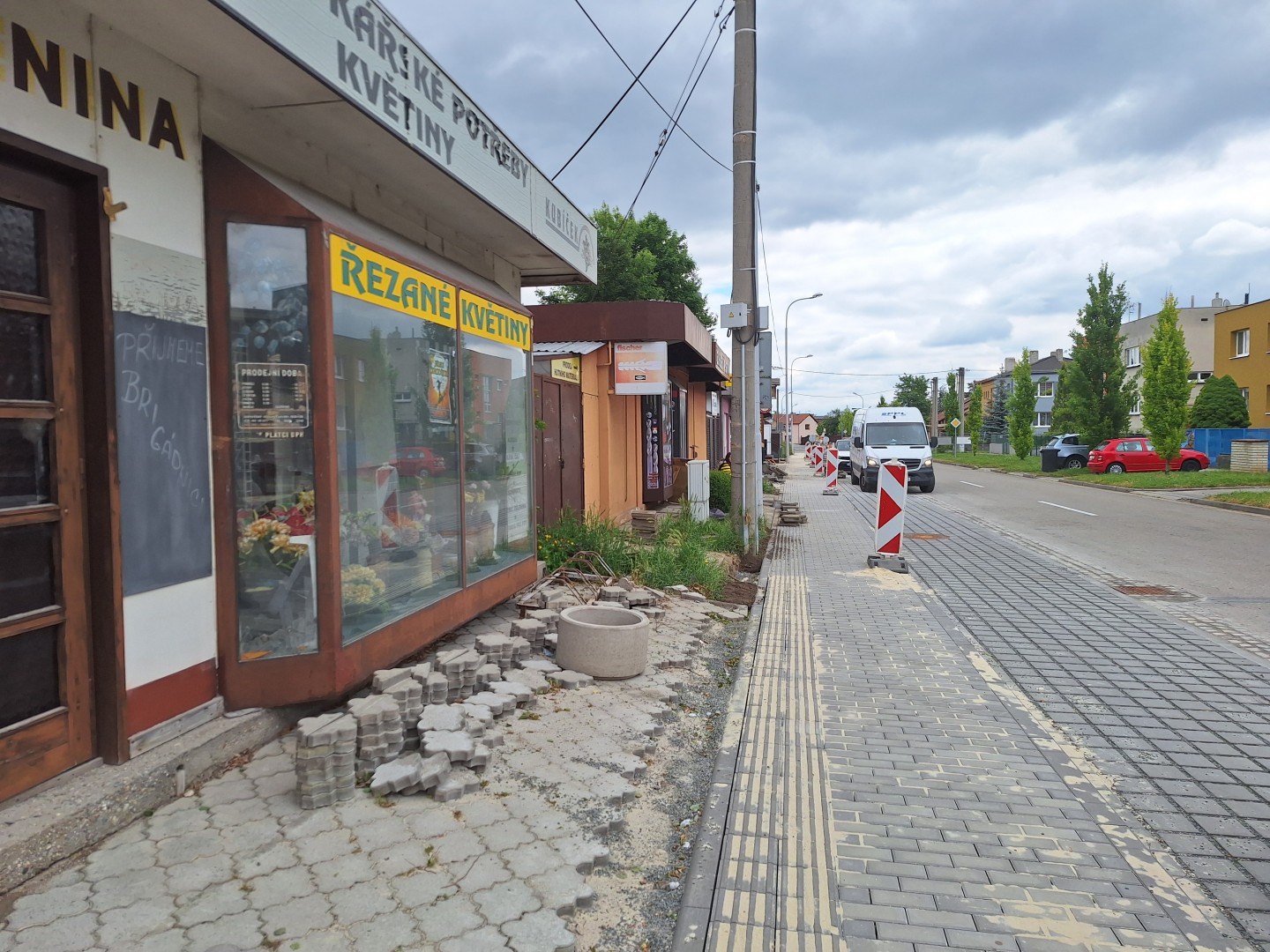

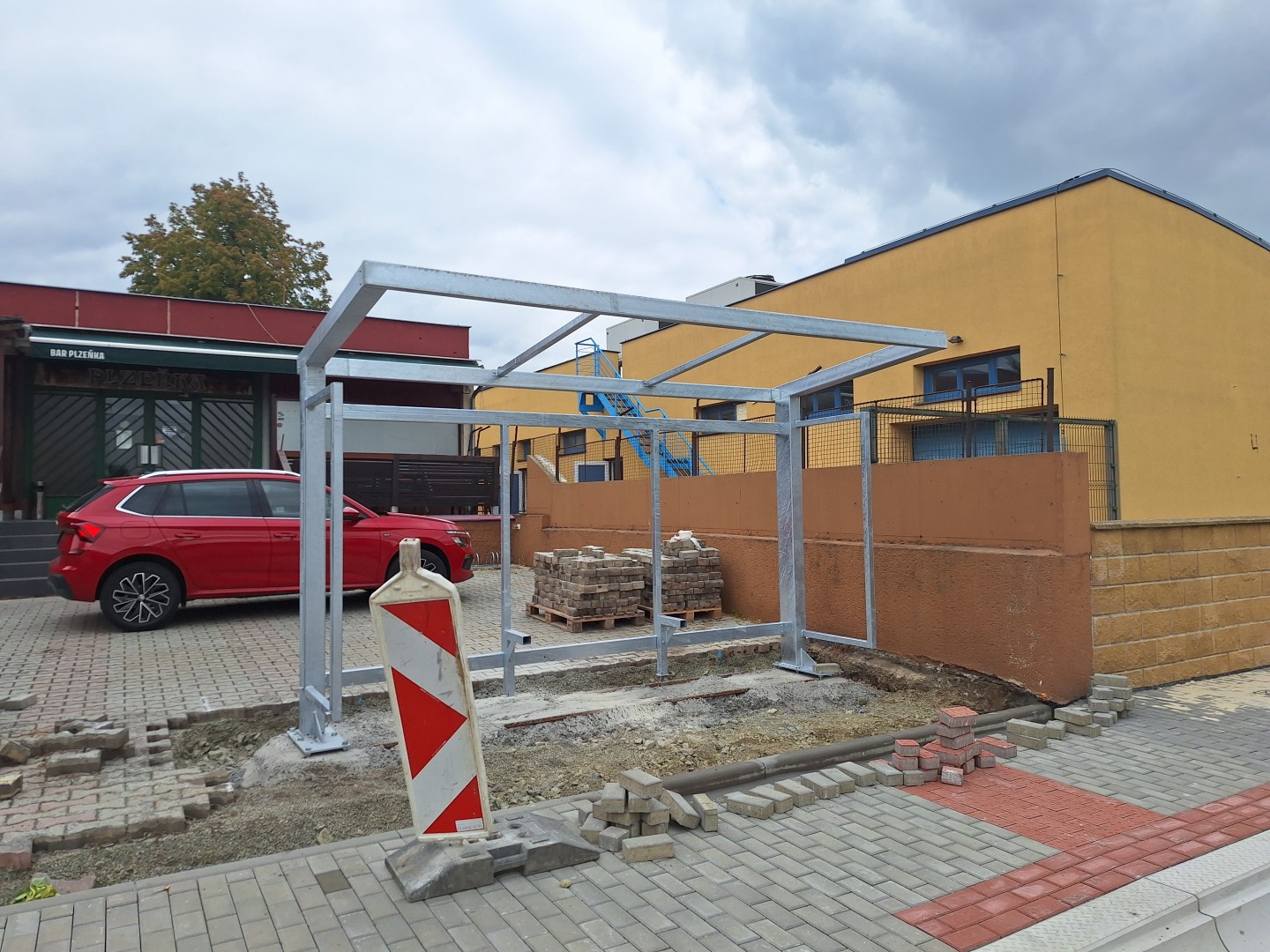

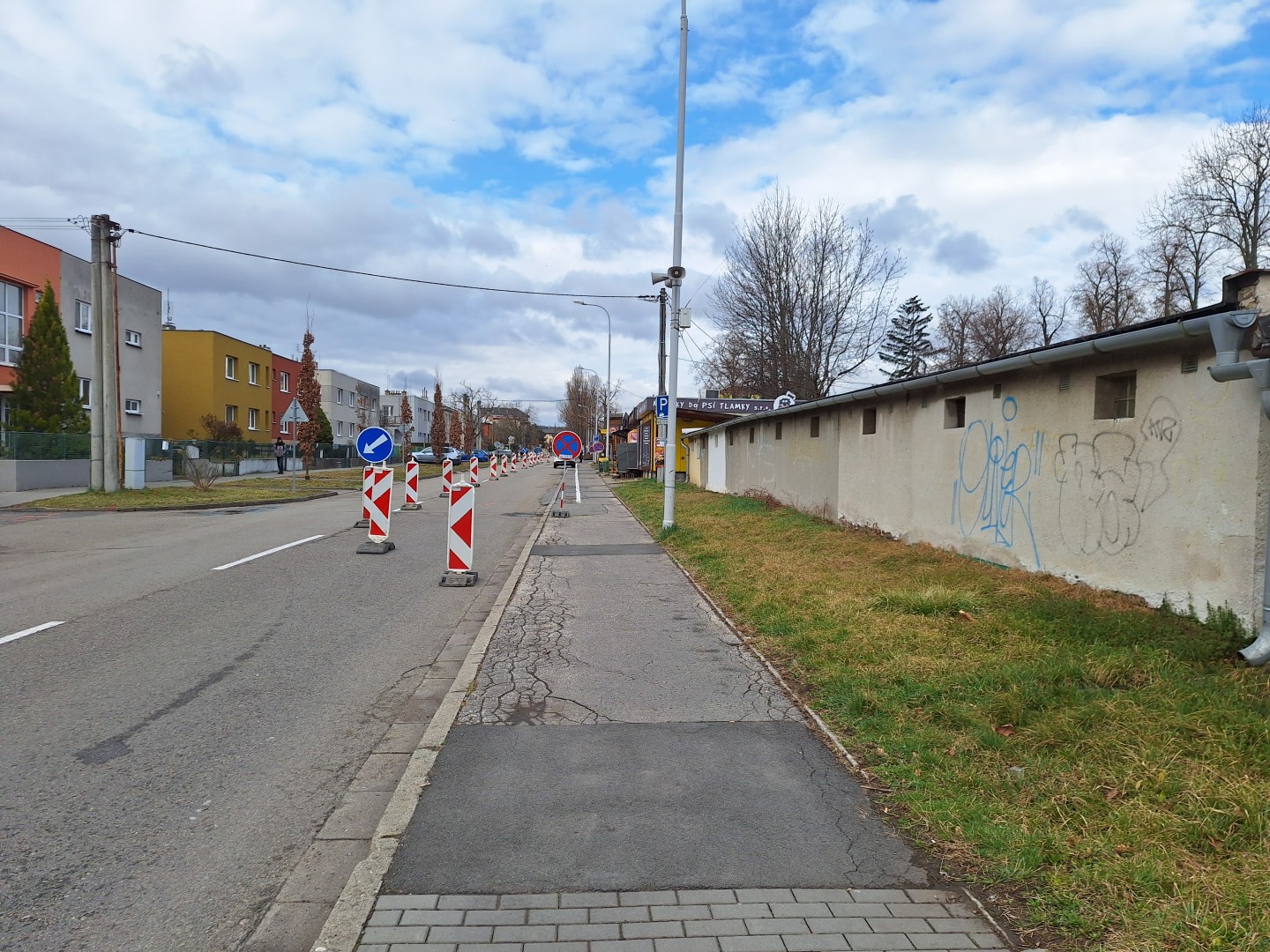

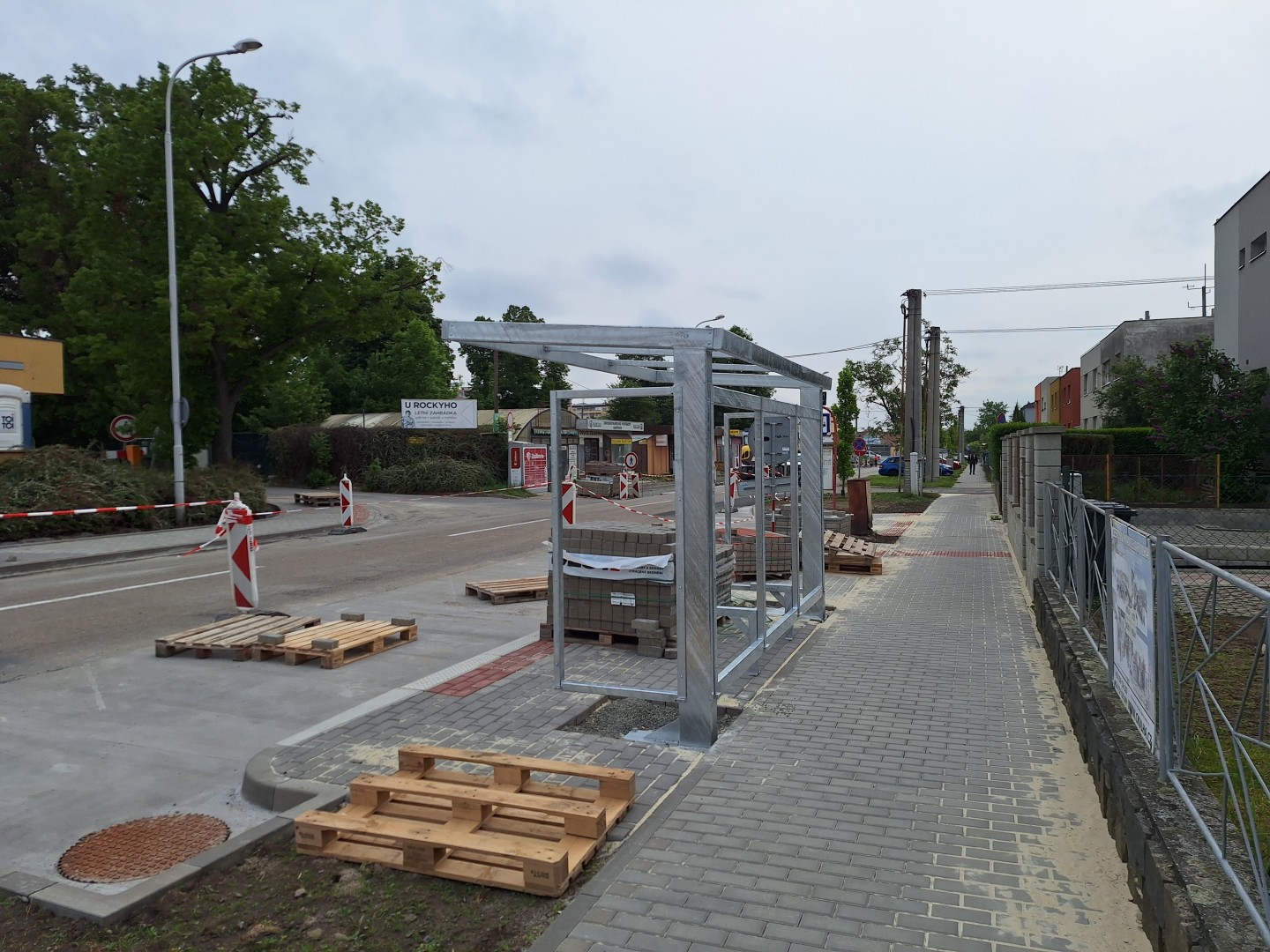

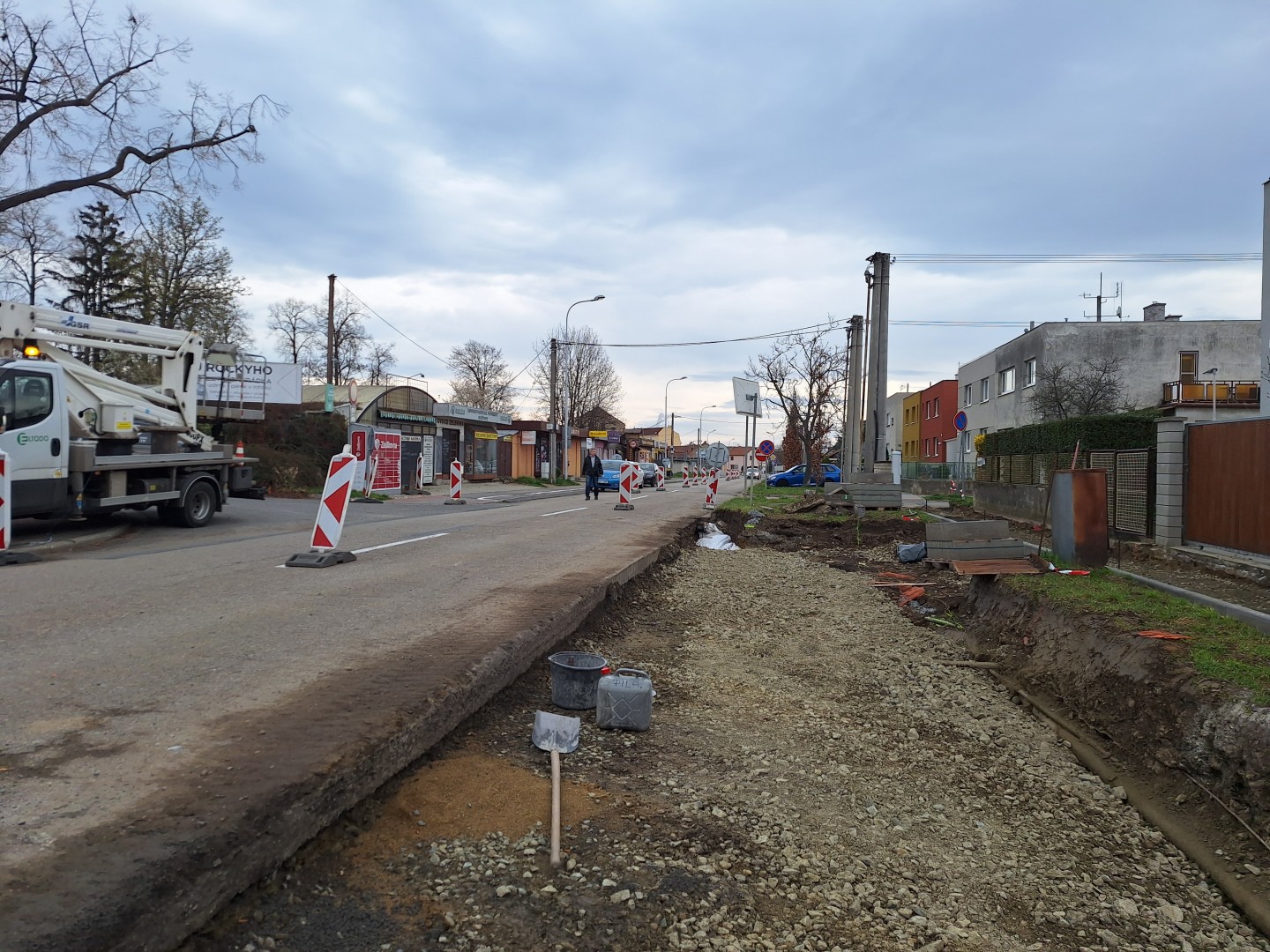

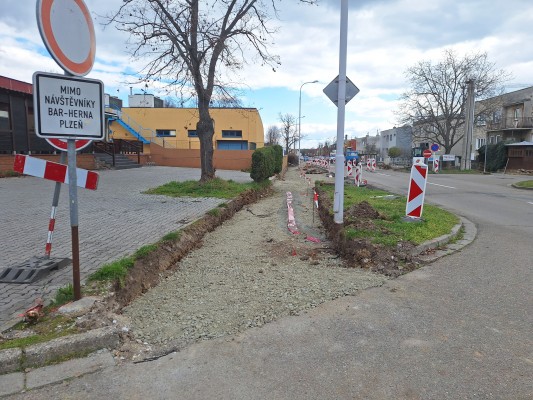

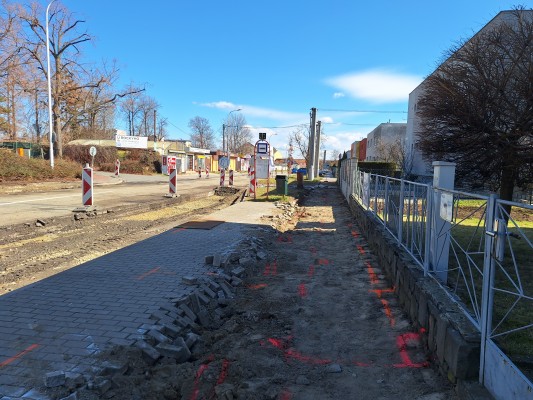

únor - duben 2025
