Realizátor
Statutární město Prostějov
Termín
prosinec 2026
Financování
Rozpočet města + dotace Olomoucký kraj
Priority
Mobilita
Popis

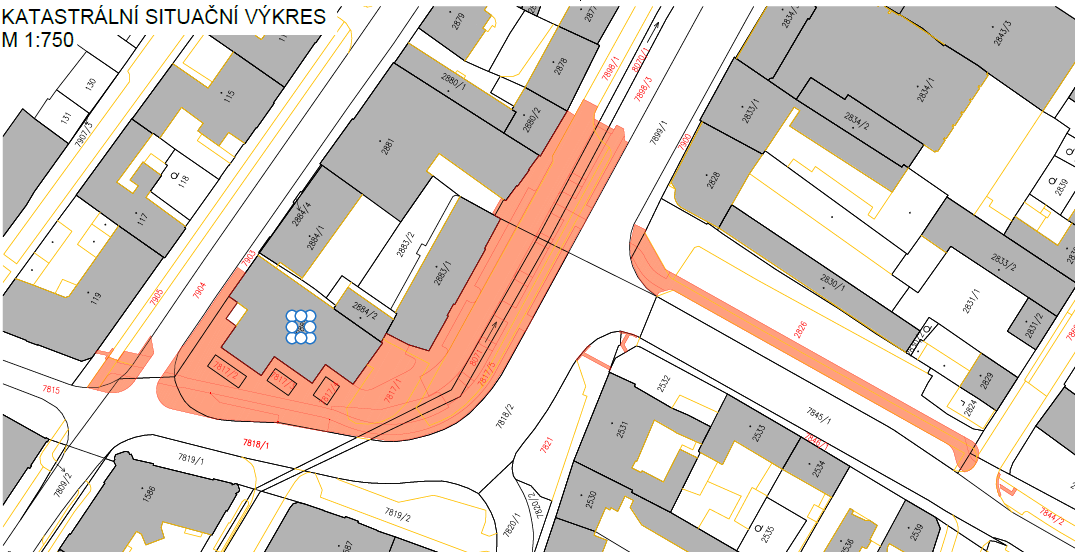

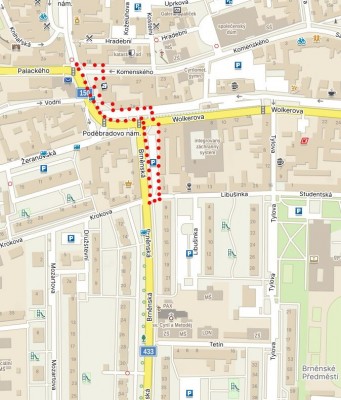

Záměrem města je propojení chybějícího úseku cyklistické stezky mezi ulicí Brněnská a ulicí Komenského/Palackého včetně návrhu řešení uspořádání souvisejícího veřejného prostoru (parkovací místa, zeleň), viz situační zákres.
Nejprve je nutno zajistit zpracování projektové dokumentace pro společné povolení stavby a dokumentaci pro provádění stavby této cyklistické stezky.
V březnu 2024 bylo vyhlášeno výběrové řízení na zpracovatele PD, předpokládaný termín zpracování PD je od 05/2024 do 12/2024. Vítězným uchazečem se stala společnost Projekce DS s.r.o. z Hodonína s částkou 543 290 Kč. Do konce října by měla být hotova dokumentace pro společné povolení a do konce roku dokumentace pro provádění stavby.
V rozpočtu města Prostějova pro rok 2024 byla vyčleněna částka v celkové výši 200.000,-- Kč. Na chybějící finanční prostředky bylo schváleno rozpočtové opatření v radě města v květnu 2024.
Rok 2025:
V rozpočtu města na rok 2025 nebyly vyčleněny finanční prostředky na pokračování akce.
V říjnu 2025 byla podána žádost o vydání povolení stavby na stavební úřad.
V tomto roce bylo rozhodnuto, že akce bude realizována ve dvou etapách. I. etapa - od ul. Libušinka po ul. Wolkerova, II. etapa - Poděbradovo nám. po ul. Komenského.
Náklady na realizaci I. etapy byly v PD vyčísleny na 2 465 278 Kč s DPH.
Rok 2026:
V rozpočtu města Prostějova na rok 2026 nebyly zatím vyčleněny finanční prostředky na realizaci akce. Na začátku roku byla podána žádost o dotaci z Olomouckého kraje v rámci programu Podpora výstavby a oprav cyklostezek 2026. V březnu rada Olomouckého kraje vyhověla žádosti a rozhodla o poskytnutí dotace ve výši cca 676 627 Kč na výstavbu I. etapy.
V dubnu 2026 stavební úřad vydal povolení stavby CS v celém rozsahu a povolení připojení nové stezky se společným a děleným provozem chodců a cyklistů na ulici Brněnská k silnici II/150 v ul. Wolkerova a k místní komunikaci v ul. Libušinka a nové samostatné stezky pro cyklisty k silnici II/150 v ul. Wolkerova a k místní komunikaci v ul. Komenského v Prostějově.

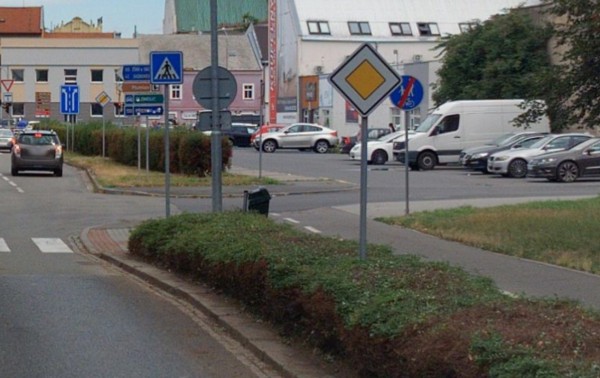

Připravuje se výběrové řízení na dodavatele stavby I. etapy. Celková délka I. etapy činí cca 110 metrů.
Předmětem veřejné zakázky je vybudování I. etapy společné stezky pro chodce a cyklisty v šířce 3,50 m mezi obrubníky v ulici Brněnská. V souvislosti s vybudováním stezky bude upraven stávající vstup do vozovky v ulici Libušinka, nově zde bude vytvořeno místo pro přecházení. Na straně stávající společné stezky bude upraven varovný a signální pás, který bude nově odsazen o 30 cm od varovného pásu šířky 40 cm. Signální pás bude šířky 80 cm. V blízkosti křižovatky Brněnské a Wolkerova je společná stezka převedena na stezku dělenou. V křižovatce budou provedeny úpravy na varovných a signálních pásech, tak aby signální pásy byly navázány na vodící linie a nacházely se v ose přechodů. V místě dělené stezky budou po obou stranách cyklostezky zhotoveny hmatné pásy šířky 30 cm. V ulici Wolkerova bude stávající přechod doplněn o přejezd pro cyklisty. Bude nutné upravit i symboly na signalizačním zařízení, aby byly platné i pro cyklisty.
Po ukončení výběrového řízení bude do orgánů města předloženo rozpočtové opatření pro zajištění chybějících finančních prostředků (předpoklad červen 2026).

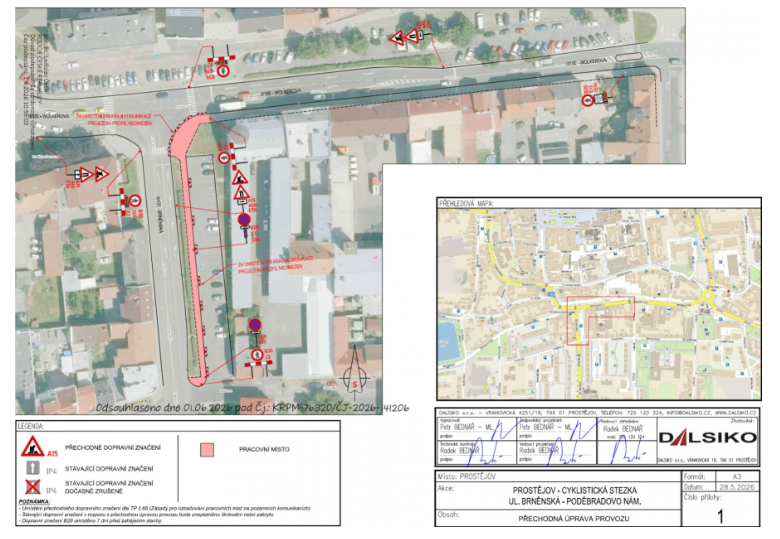

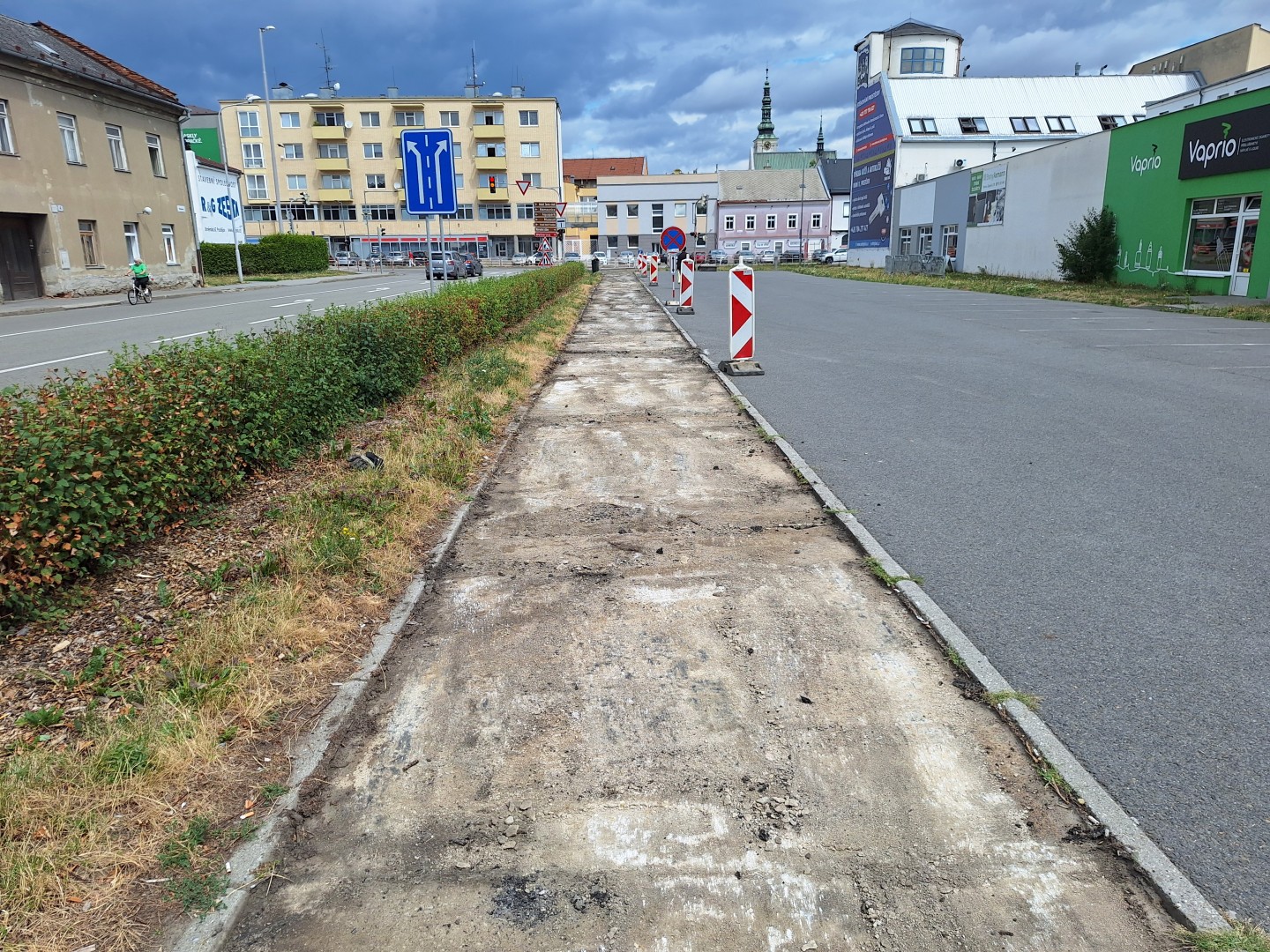

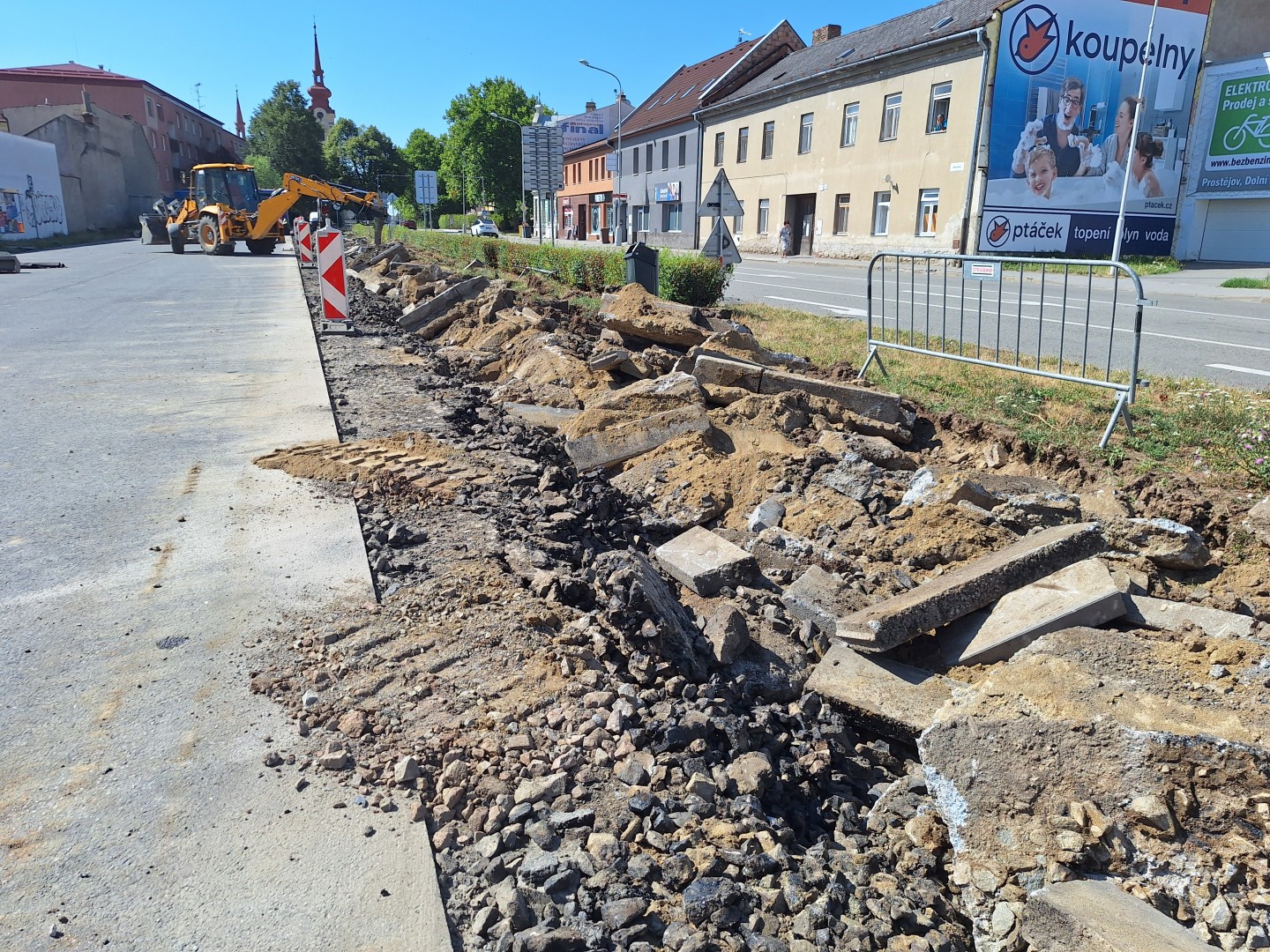

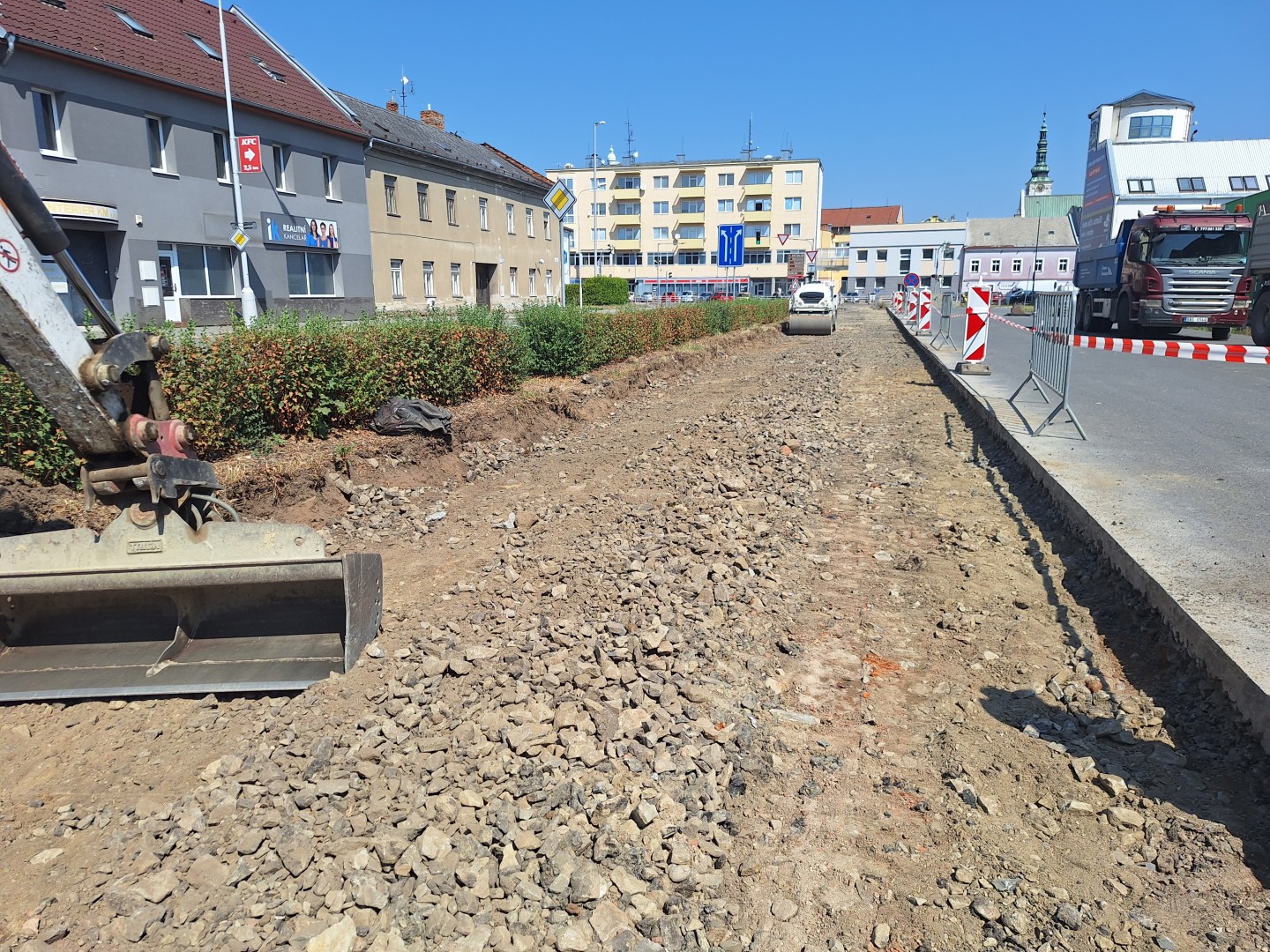

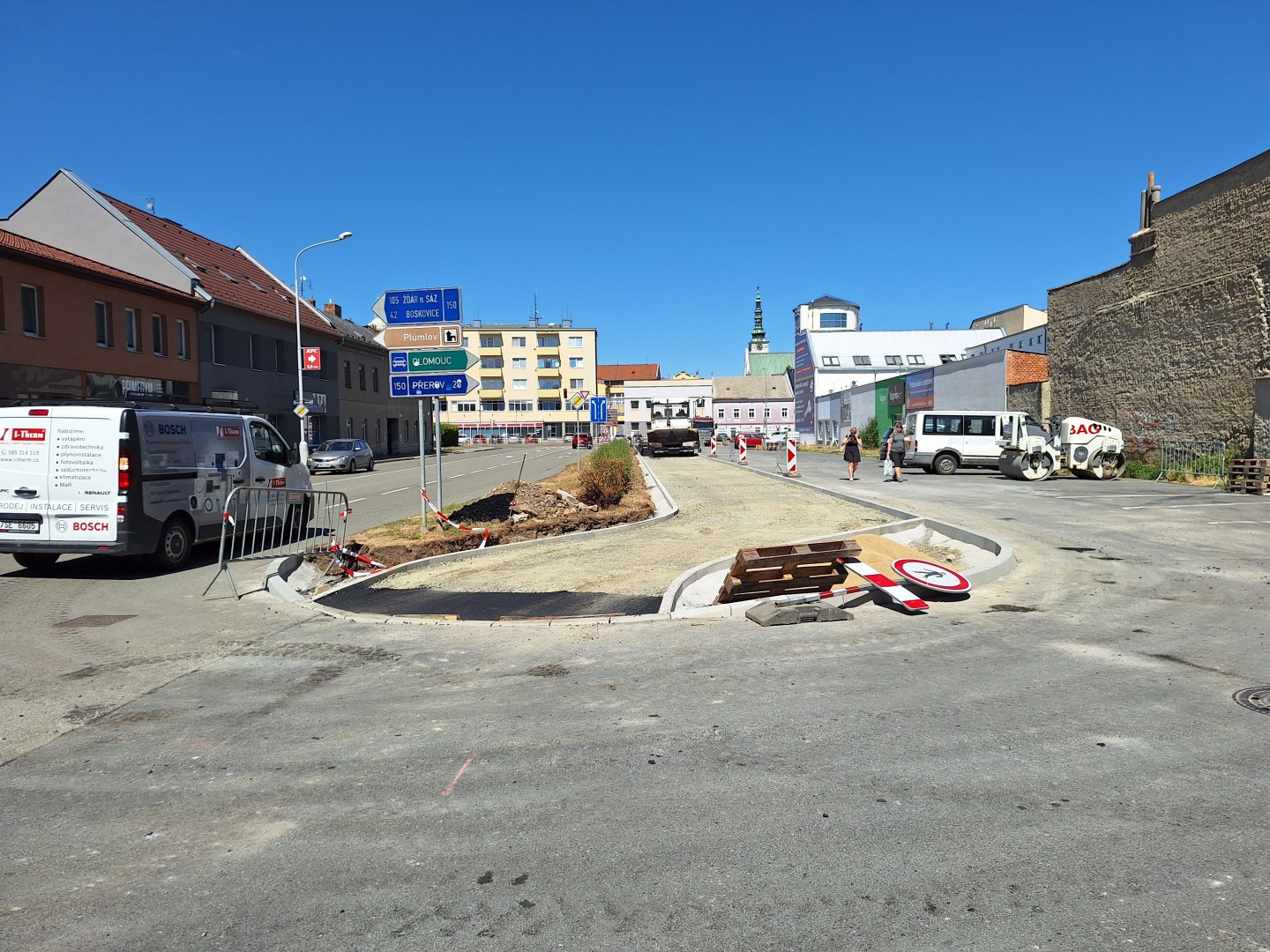

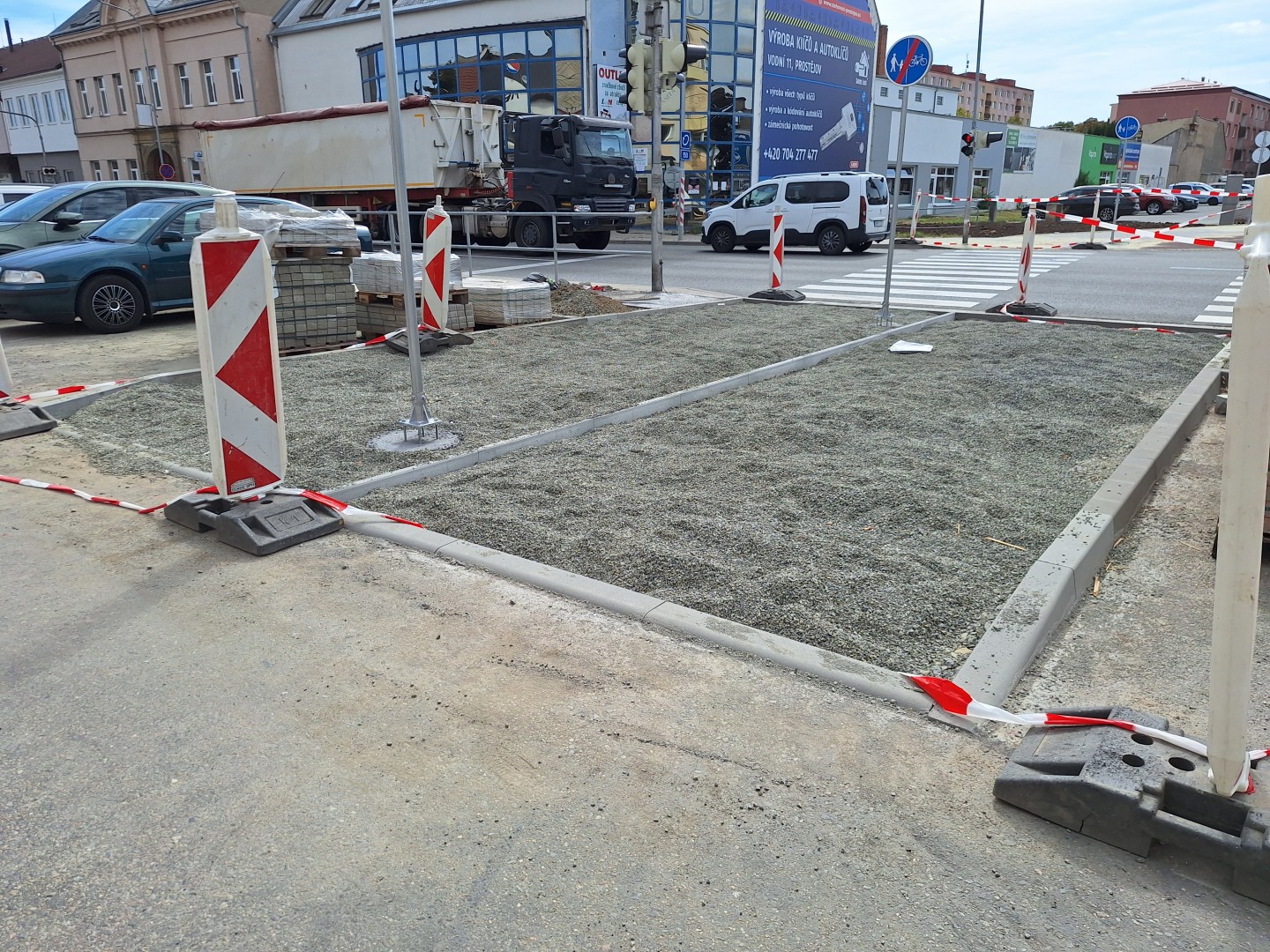

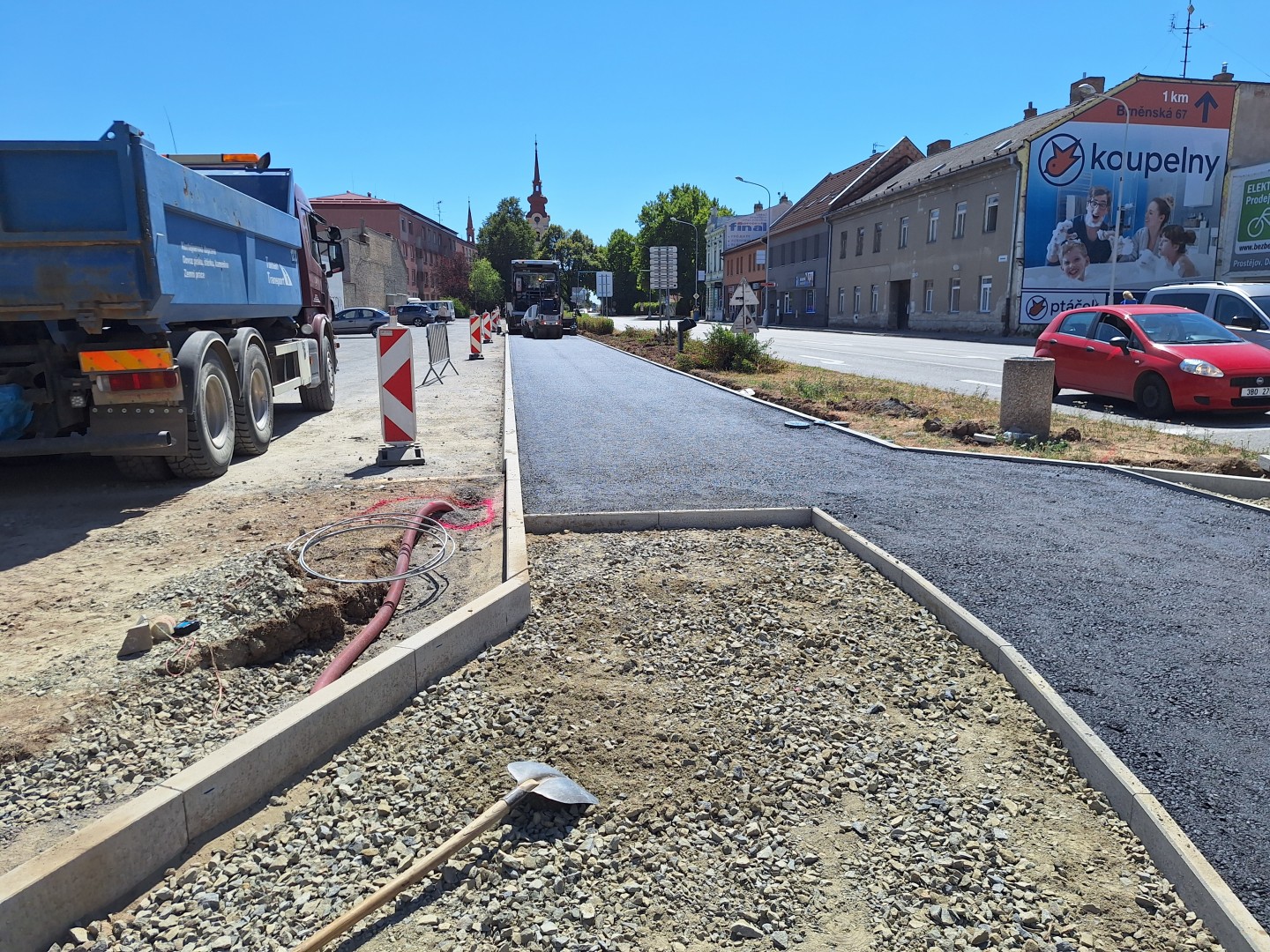

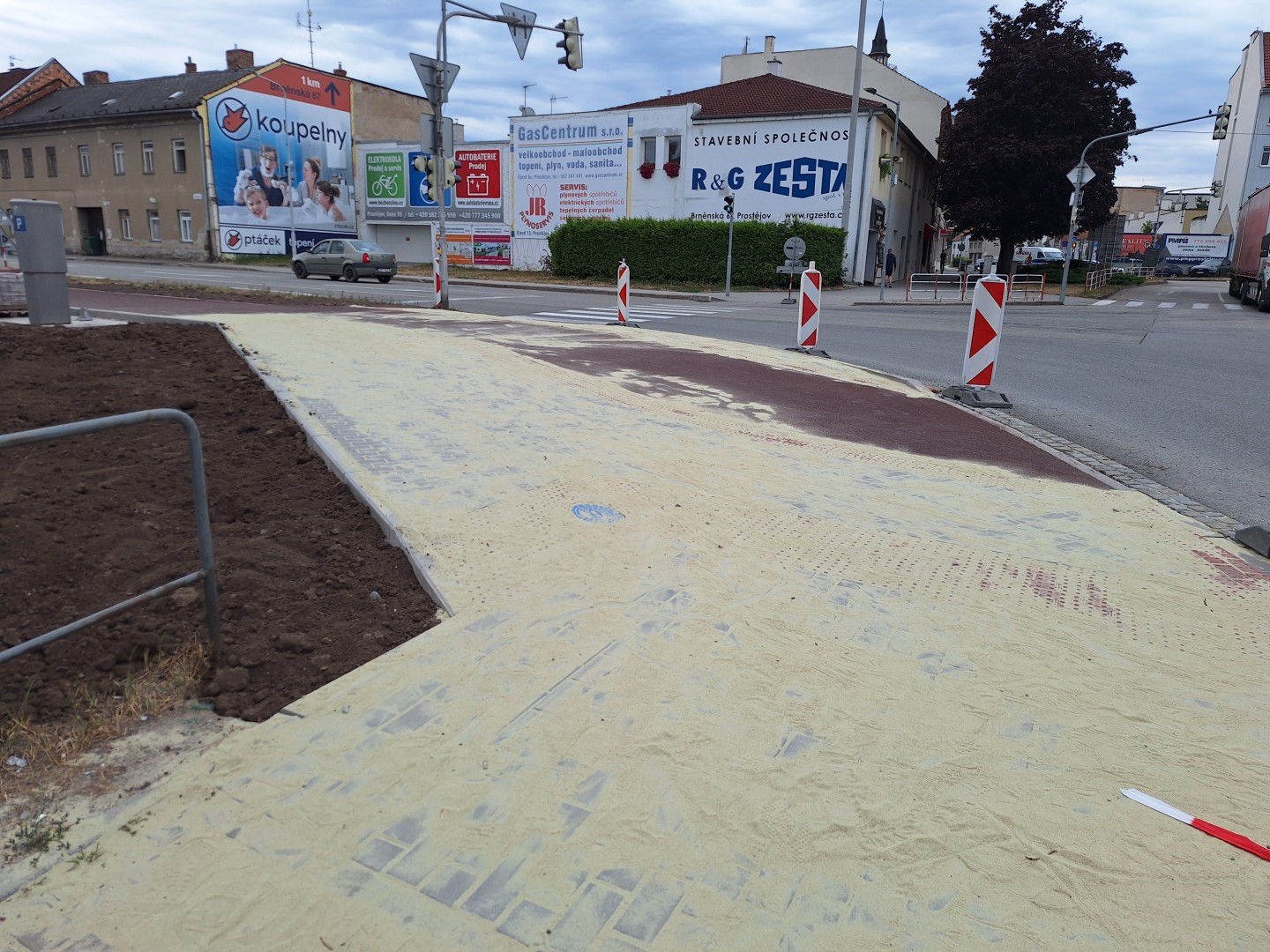

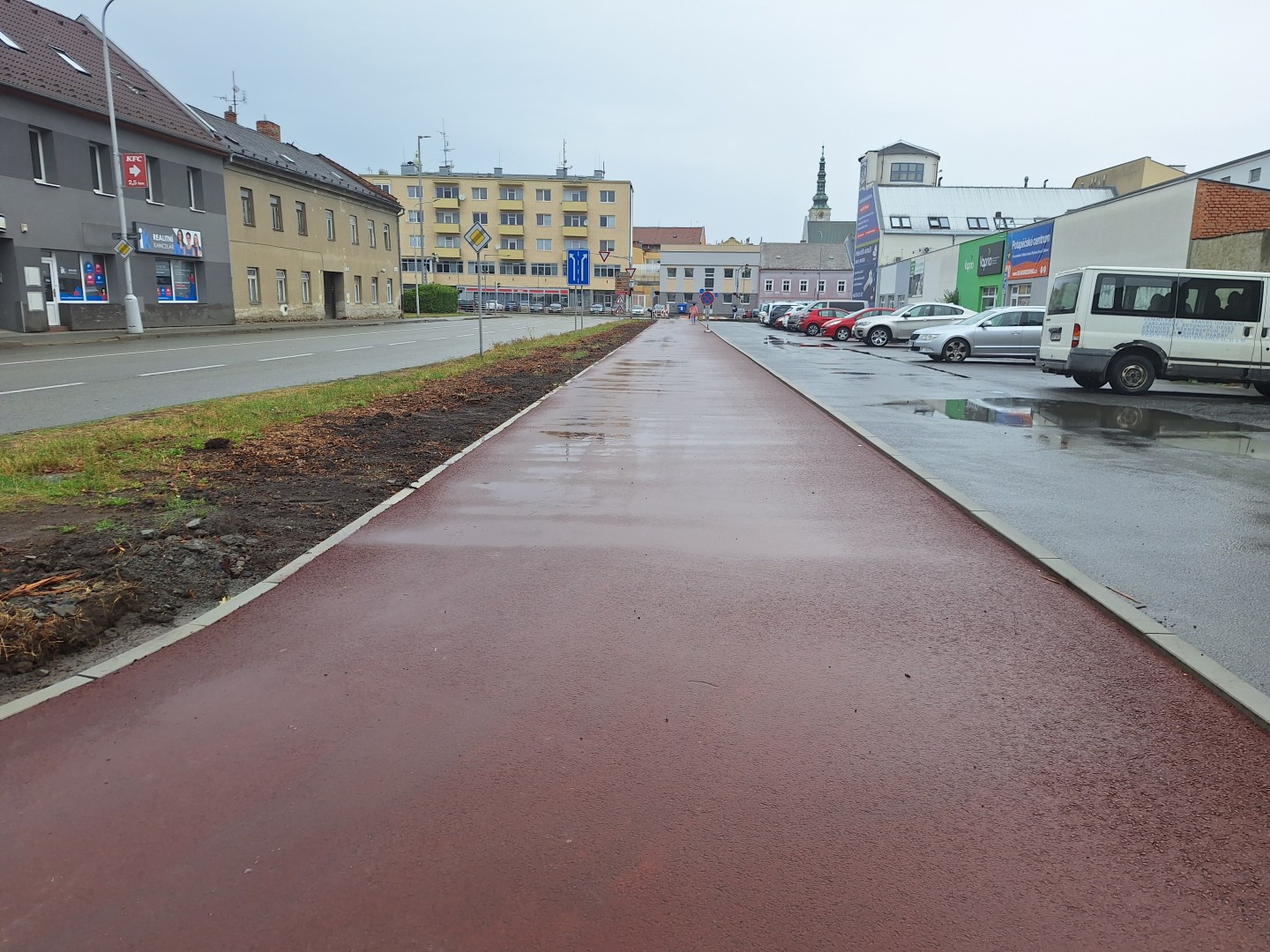

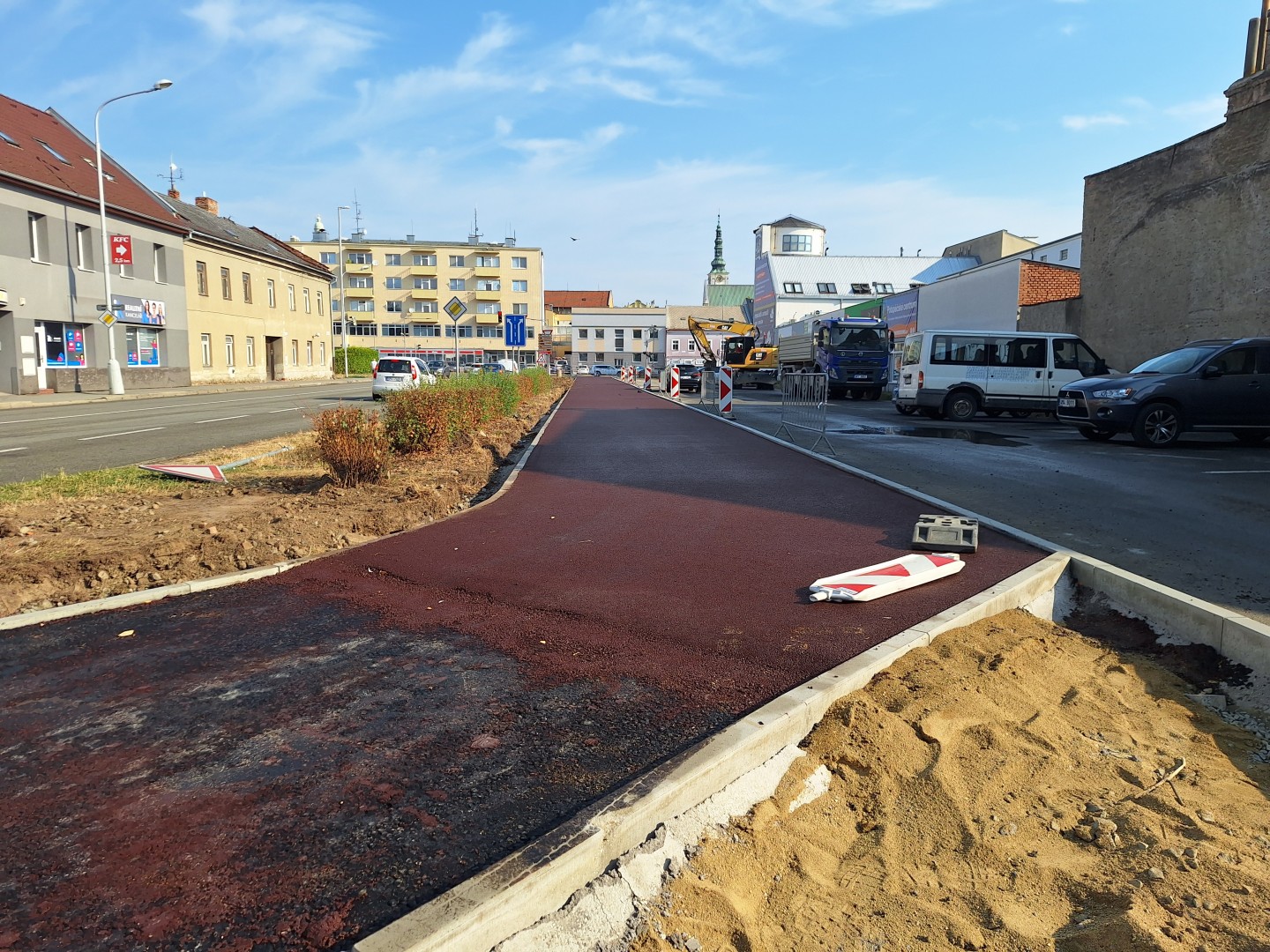

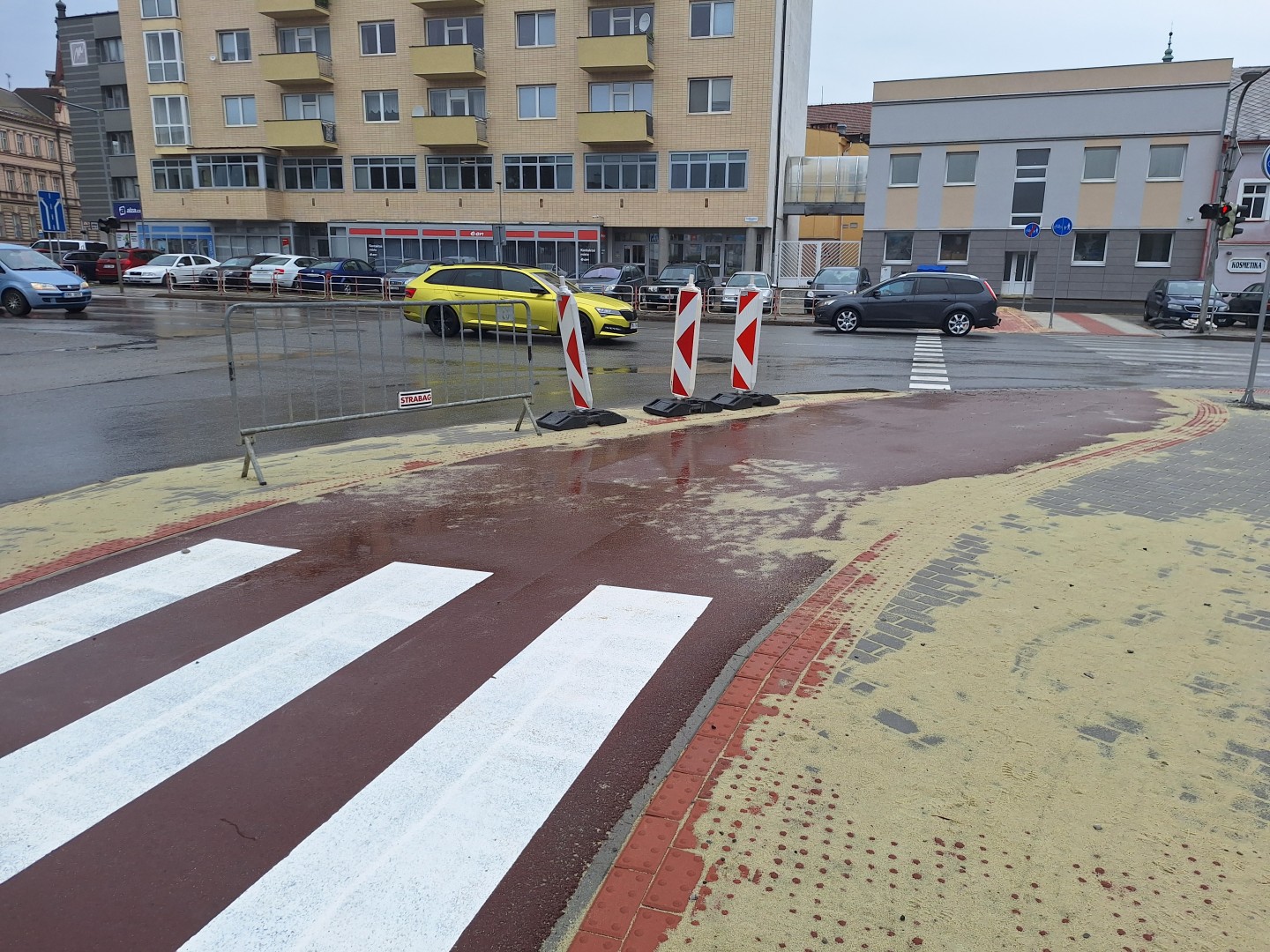

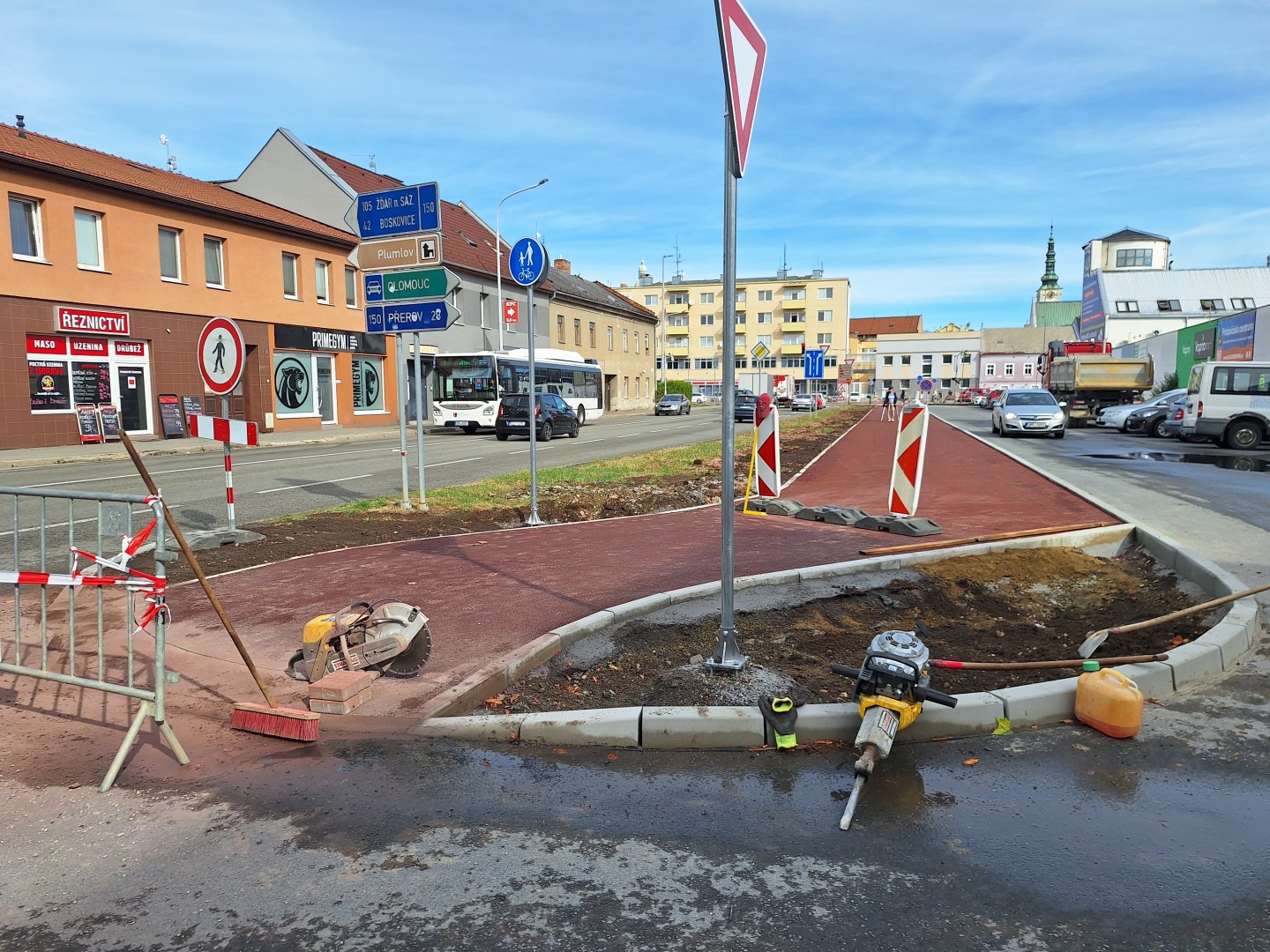

Plánovaná doba realizace výstavby je cca 60 dní.
Idea - vyčlenění finančních prostředků v rozpočtu města na rok 2024
prosinec 2023
Výběrové řízení na zpracovatele projektové dokumentace
březen - duben 2024
Zpracování projektové dokumentace
květen - prosinec 2024
Vydání povolení stavby a připojení
duben 2026
podána žádost o povolení - říjen 2025
Výběrové řízení na dodavatele stavby I. etapy
květen 2026
Vyčlenění finančních prostředků v orgánech města
červen 2026
předpoklad
Realizace stavby I. etapy
do konce 2026
Kolaudace stavby I. etapy
2027
