Rekonstrukce chodníku na ulici Wolfova
Realizátor
statutární město Prostějov
Rozpočet
3 870 506 Kč
Termín
prosinec 2024
Financování
rozpočet města
Priority
Mobilita
Popis

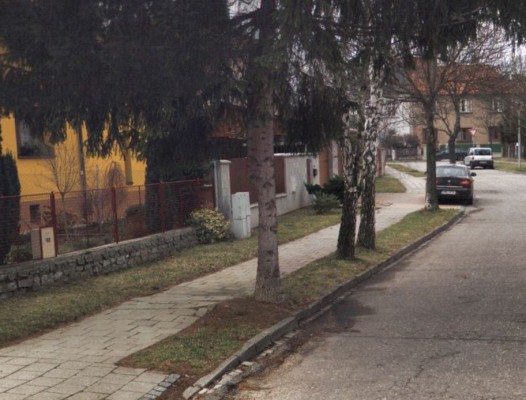

V únoru 2023 vedení města rozhodlo, že do návrhu rozpočtu na rok 2024 bude zařazena akce rekonstrukce chodníku na ul. Wolfova z důvodu jeho špatného stavu. Na ul. Wolfova mezi domy č. 6 – 8 se podél chodníku nacházejí vzrostlé stromy, které svými kořeny narušují a zvedají chodník.
Před vlastní rekonstrukcí bylo nutné zpracovat projektovou dokumentaci, se kterou se v rozpočtu na rok 2023 nepočítalo. Projektová dokumentace byla zpracována ve stupni pro společné územní rozhodnutí a stavební povolení, součástí bude inženýrská činnost a také rozpočet.
V dubnu 2023 byl proveden průzkum trhu (požádáni tři možní dodavatele o cenovou nabídku na zpracování projektové dokumentace). Nejvýhodnější nabídku předložil Jaromír Vláčil z Dobromilic to ve výši 97.000 Kč.
V květnu rada města schválila rozpočtové opatření, kterým byly potřebné finanční prostředky zajištěny. PD byla dokončena v říjnu 2023.

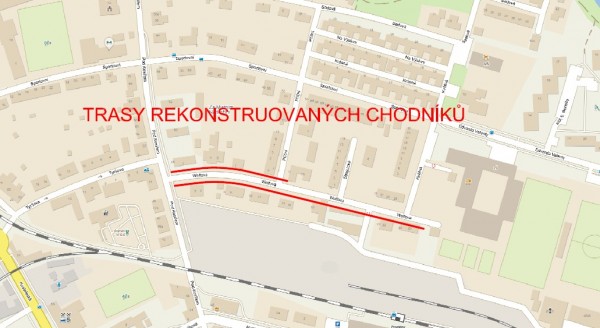

Jednalo se o rekonstrukci chodníků a vjezdů v ulici Wolfova v Prostějově. Rekonstruovaly se chodníky a vjezdy po pravé i levé straně ulice. Chodník po levé straně byl prodloužen o cca 40,5 m až k ulici Příční, kde místem pro přecházení se napojil na chodník v této ulici. Stávající chodníky ulice Wolfova jbyly napojeny na chodníky v ulici Pod Kosířem a tím propojeny se sítí chodníků města Prostějova. Šířka chodníku bude 1,55 – 1,75 mm s příčným sklonem 2%. Chodník byl navržen z betonové dlažby 200/100 mm tl. 60 mm, v místech vjezdů tl 80 mm. Dešťová voda z navrženého chodníku stéká na plochy s výsadbou zeleně.
Celková délka rekonstruovaného a nového chodníku je 426,87 m.
Přímo v chodníku na konci levé trasy se nacházela vzrostlá zeleň - keře zerav a bylo nutné odstranit 7 m2 těchto křovin. Mezi stávajícím chodníkem i novým a místní komunikací byly v pravé trase vzrostlé stromy. Pruh zeleně byl široký pouze cca 1 m, a tedy nevyhovující pro vzrostlé stromy. Stávající stromy svými kořeny narušovaly jak stávající chodník, tak přilehlou komunikaci. Po vybudování nového chodníku by tyto kořeny, pokud by se neodstranily, narušovaly i nový chodník, stejné by to bylo u komunikace. Bylo tedy nutné tyto stávající stromy (4x jasan, 2x bříza, 1x smrk) odstranit a provést za ně novou výsadbu:2x jasan ztepilý (vel. 16-18 cm průměr kmene), 313 ks keřů šeříku meyerova a 202 ks keřů trojpuku něžného.
Rekonstruované chodníky byly vedeny v místě stávajících a to tak, aby byly pouze na pozemcích ve vlastnictví města Prostějova.
Odhad nákladů dle zpracované PD je cca 5,4 mil. Kč.
Rok 2024:
V rozpočtu města na rok 2024 byla vyčleněna částka ve výši 2,4 mil. Kč. V lednu 2024 bylo vydáno povolení ke kácení, stromy byly odstraněny před vegetačním obdobím. V červnu byla stavba povolena Odborem dopravy.

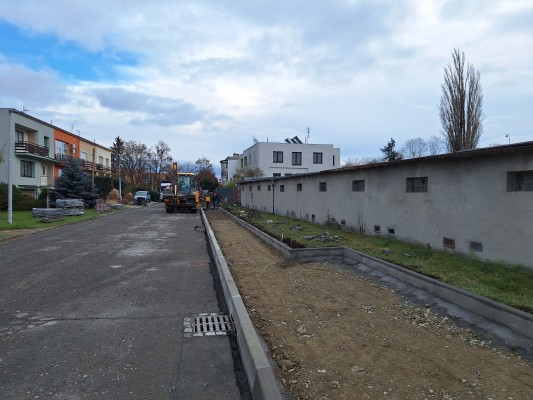

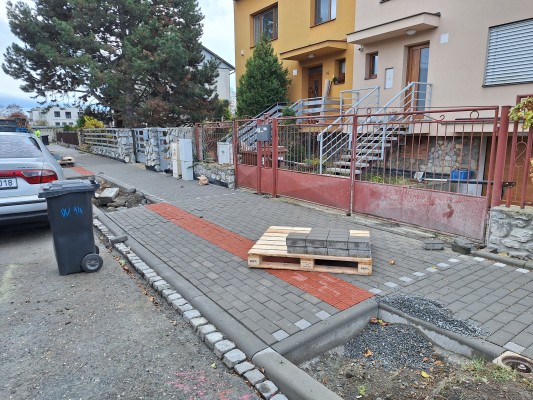

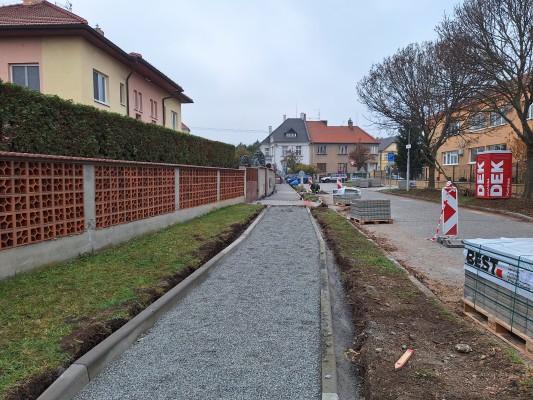

Zahájení realizace se předpokládalo v podzimních měsících. V polovině srpna bylo vyhlášeno výběrové řízení na dodavatele rekonstrukce. Délka provádění stavebních prací se odhaduje na 75 dní.
Nejvýhodnější nabídku předložila společnost GALVA TRANS s.r.o. z Držovic s částkou 3 870 506 Kč. Koncem září byla podepsána smlouva o dílo.

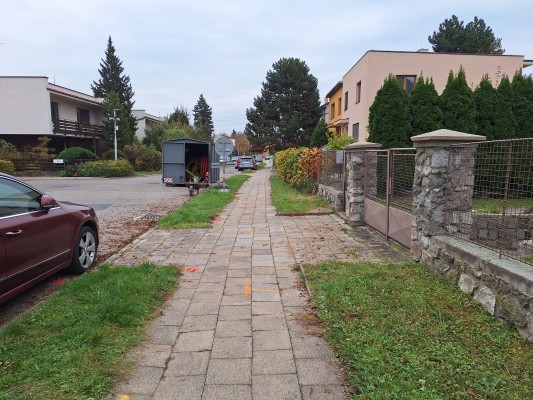

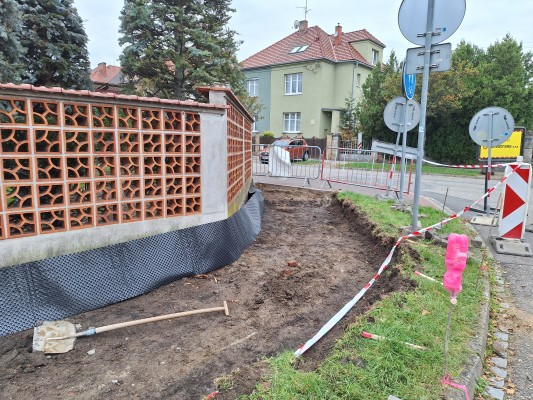

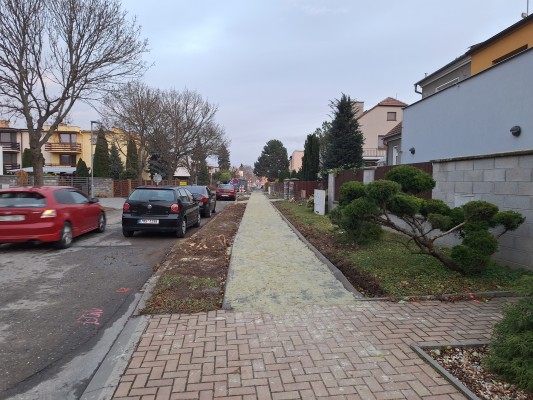

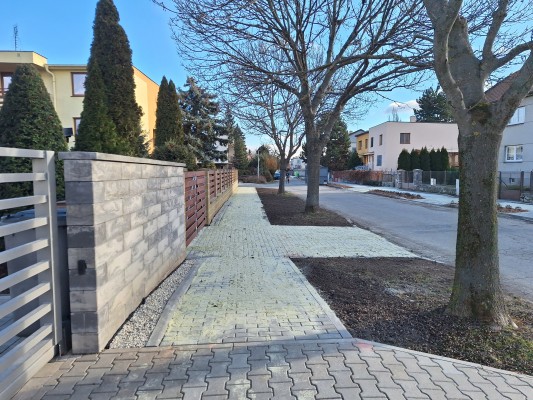

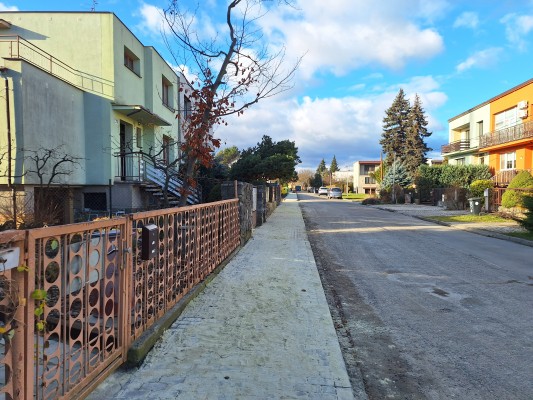

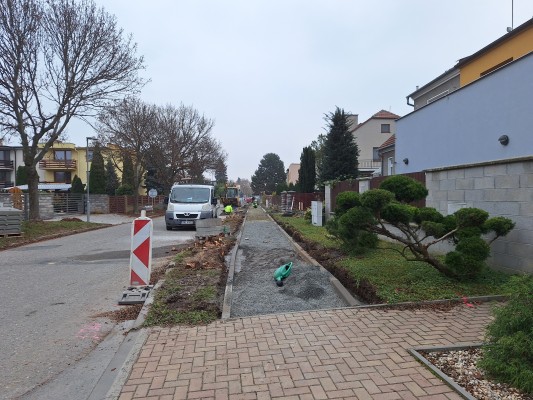

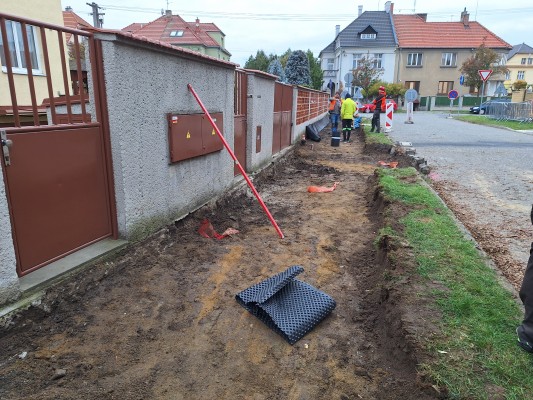

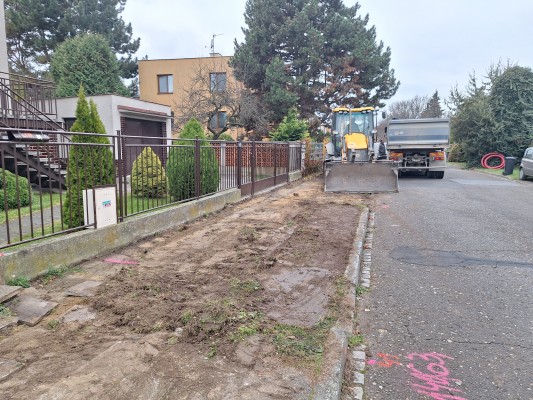

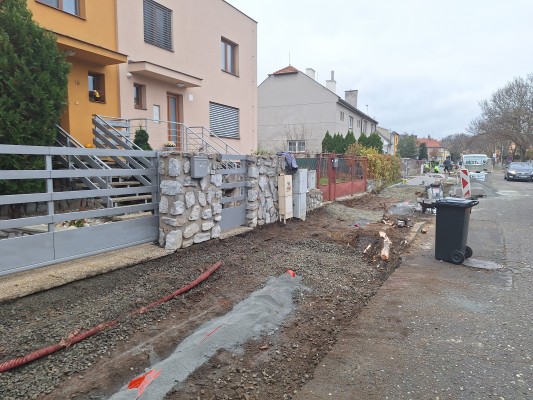

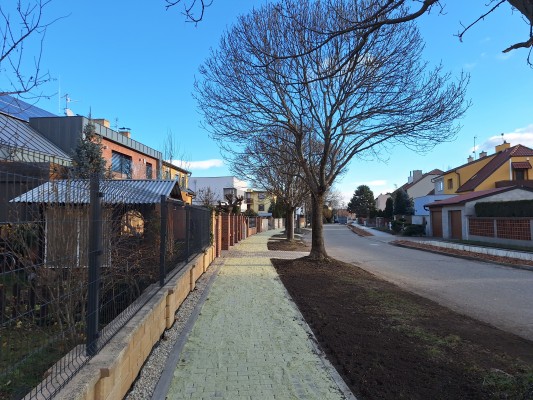

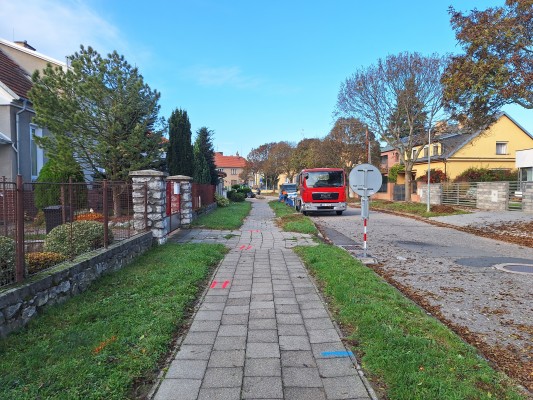

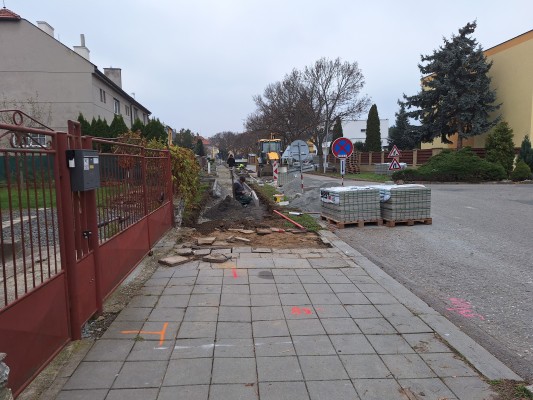

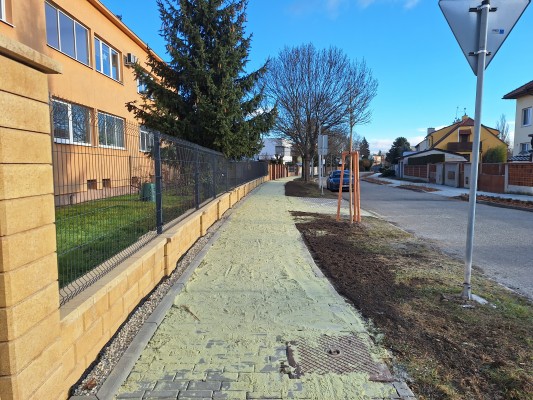

Stavba byla zahájena 30. října 2024, viz Oznámení občanům a byla dokončena v závěru roku.
Idea
únor 2023
rozhodnutí zařadit rekonstrukci do návrhu rozpočtu na rok 2024
Průzkum trhu na zpracování projektové dokumentace
duben 2023
Vyčlenění finančních prostředků na PD
květen 2023
Zpracování projektové dokumentace
červen - říjen 2023
Vydání stavebního povolení
červen 2024
Výběrové řízení na dodavatele rekonstrukce
srpen 2024
Realizace rekonstrukce chodníku
říjen - prosinec 2024
