Realizátor
Statutární město Prostějov
Rozpočet
19 615 401 Kč
Termín
prosinec 2023
Financování
Rozpočet města a dotace
Priority
Životní prostředí,
Mobilita,
Společnost a volnočasové aktivity
Popis
Regenerace tohoto sídliště řeší obnovu a úpravu komunikací, chodníků, parkovacích stání, kójí tříděného a komunálního odpadu, oplocení, mobiliáře, řešení hospodaření se srážkovými vodami, řešení přeložek a obnovy veřejného osvětlení a sadové úpravy. Od roku 2014 byly návrhy projednávány s obyvateli na veřejných setkáních, kterým předcházelo vyhodnocení ankety. Byl schválen projekt regenerace, který úpravy navrhl realizovat ve dvou etapách.
Dále probíhala v letech 2019 i 2020 jednání se zástupci společenství bytových domů na sídlišti.
V roce 2020 byla zpracována projektová dokumentace pro vydání společného povolení stavby „Regenerace sídliště Svornosti – 1.etapa“, další rok se pokračovalo na akcí inženýrskou činností (zajištění stanovisek a vyjádření) a zpracováním dokumentace pro provedení stavby.
Zpracovatelem projektové dokumentace je prostějovská projekční kancelář CAD PROJEKT PLUS, s.r.o. Odhadované náklady pro 1. etapu dle PD – 21,3 mil. Kč s DPH.
V září 2021 byla podána žádost o vydání společného povolení na Odbor dopravy, v lednu 2022 bylo vydáno.
Byla podána žádost o dotaci v rámci programu Národního plánu obnovy (SFŽP) na realizaci propustných zpevněných ploch (parkoviště) a na hospodaření s dešťovými vodami (objekty vsaků atd.).Dotace byla přiznána v předpokládané výši 3 614 288 Kč.
Začátkem května bylo vypsáno výběrové řízení na dodavatele stavby. Zakázka se soutěžila společně s akcí Rekonstrukce komunikace Říční (celkové náklady zakázky dle PD činí 30 660 787 Kč). Nejvýhodnější nabídku přeložilo Sdružení Svornosti 2022 - INSTA CZ s.r.o. + PORR a.s. ve výši 19 615 401 Kč.
V červnu 2022 bylo vyhlášeno výběrové řízení na Technický dozor investora pro stavební dílo "Regenerace sídliště Svornosti". Nejnižší částku předložila R.Z. Stavoengeneering - servisní s.r.o. z Prostějova - 349 690 Kč.

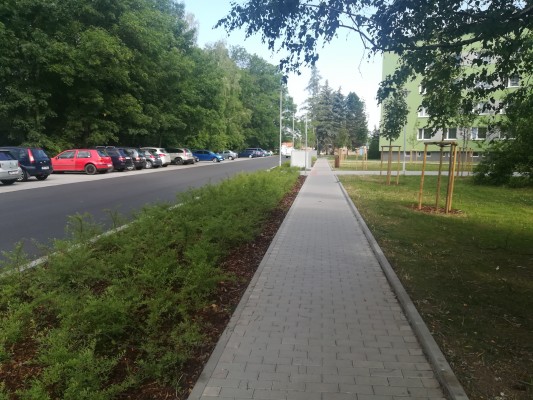

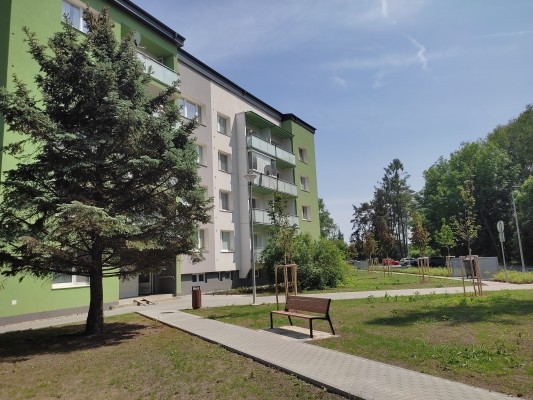

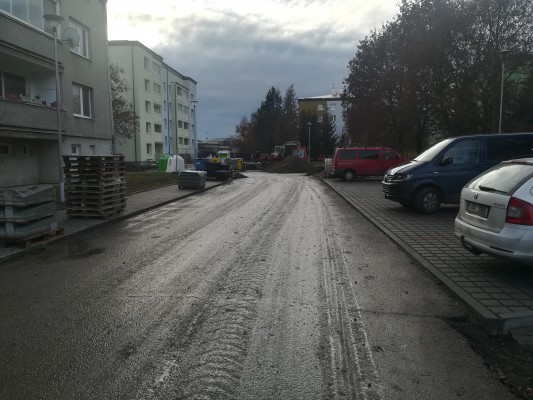

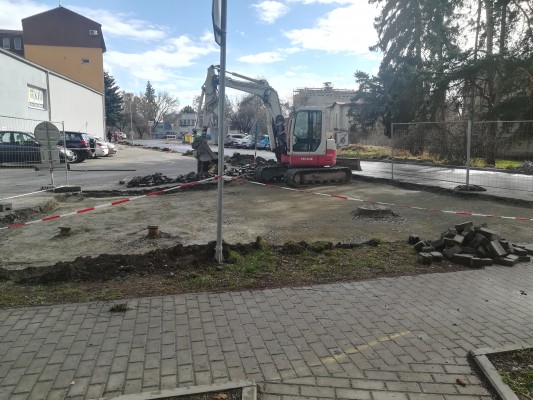

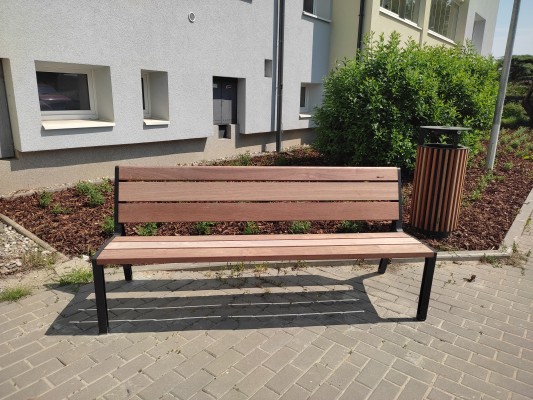

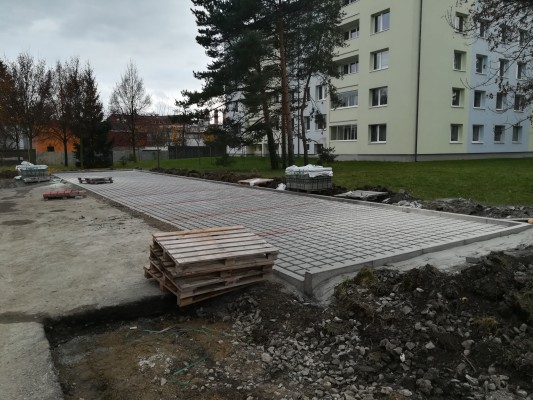

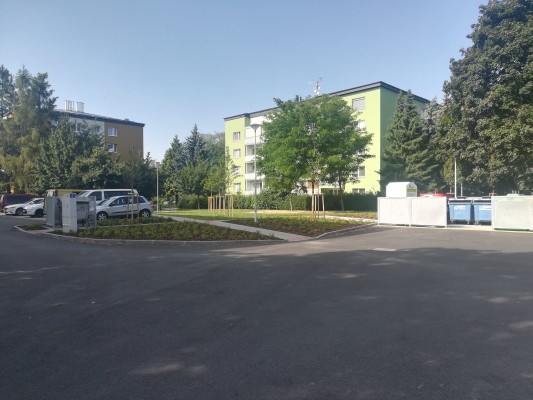

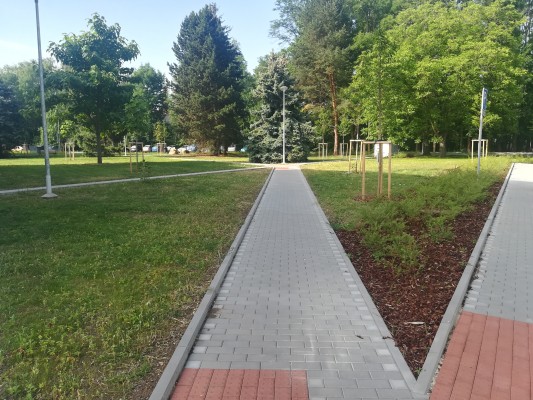

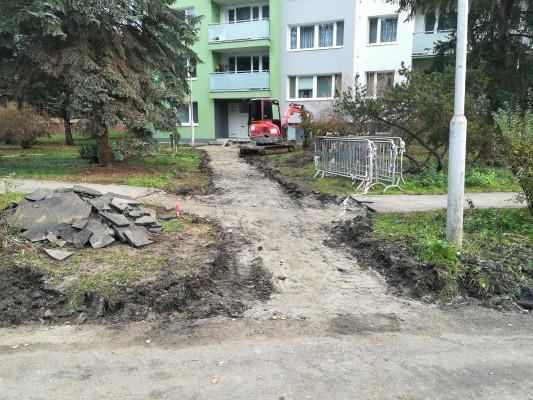

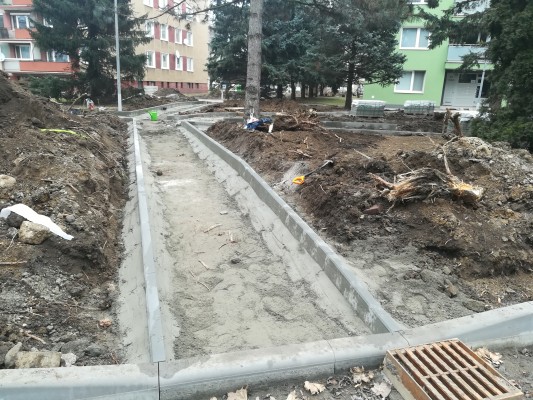

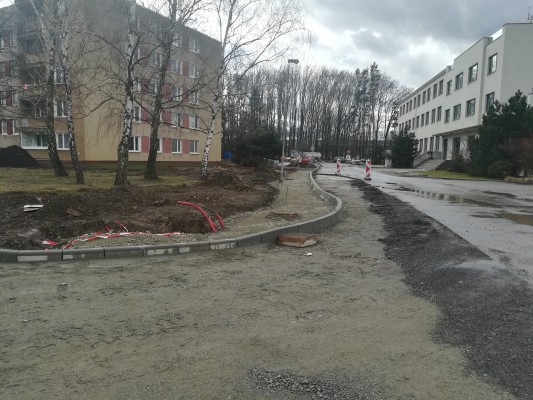

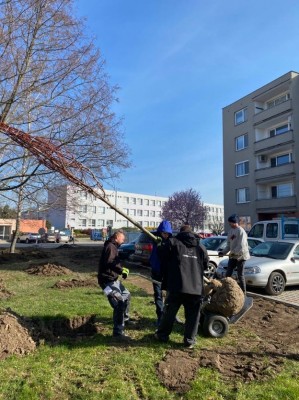

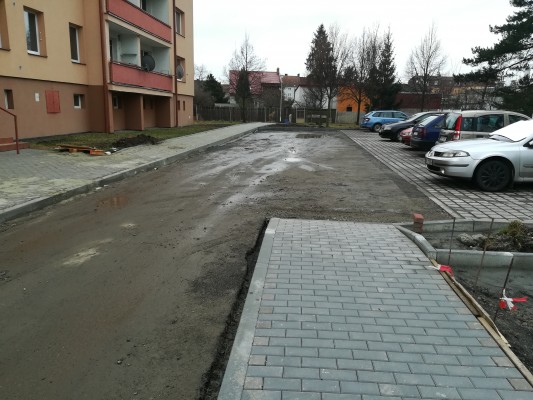

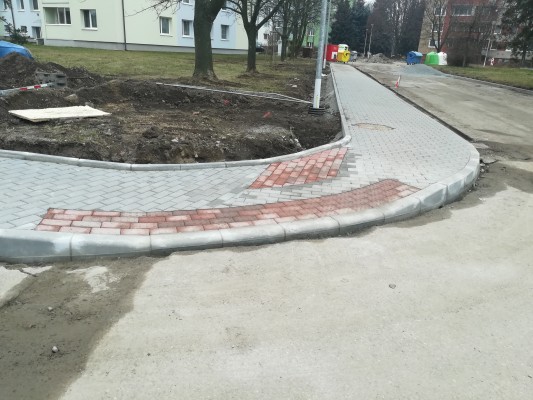

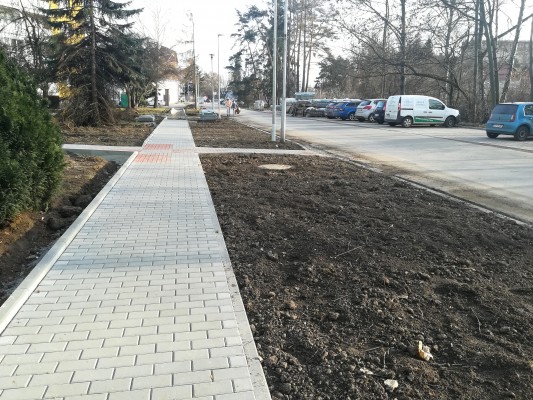

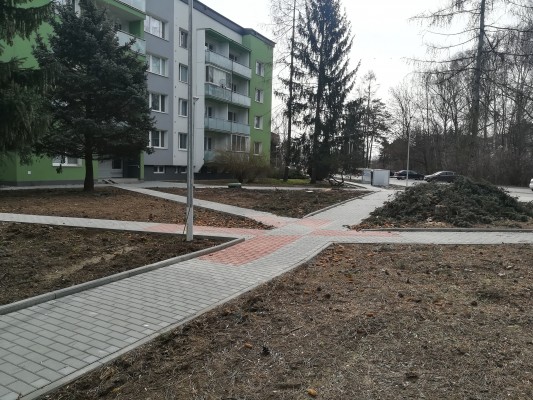

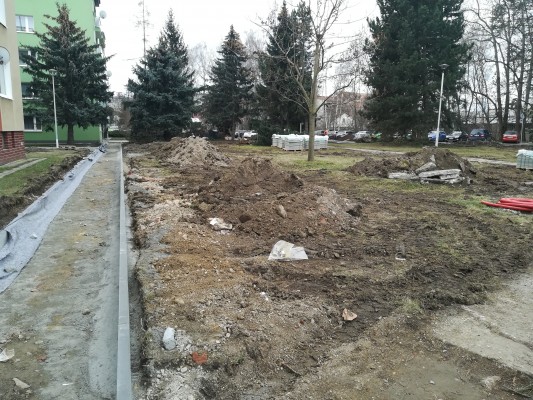

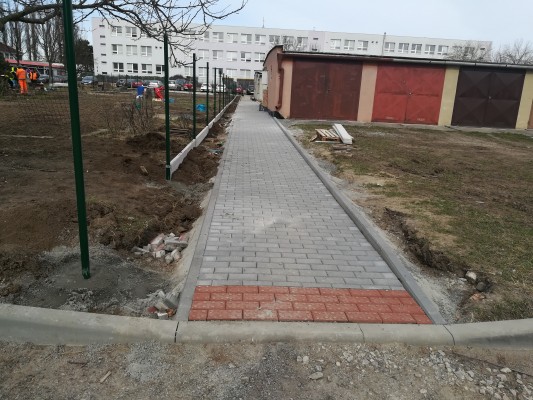

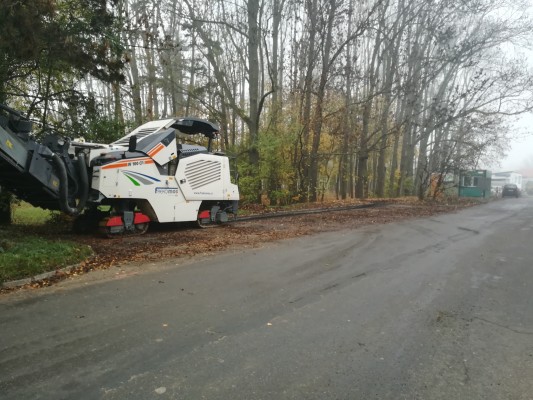

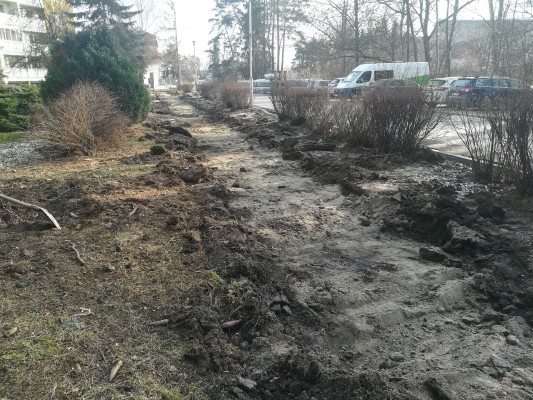

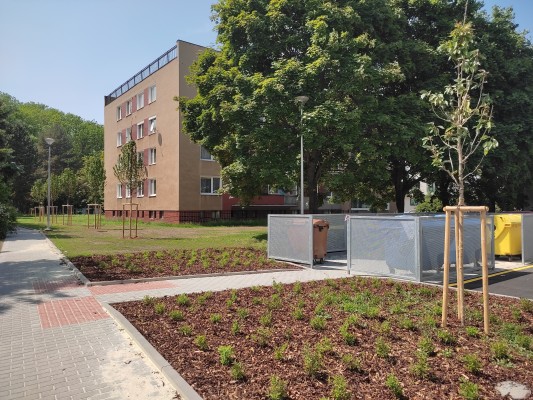

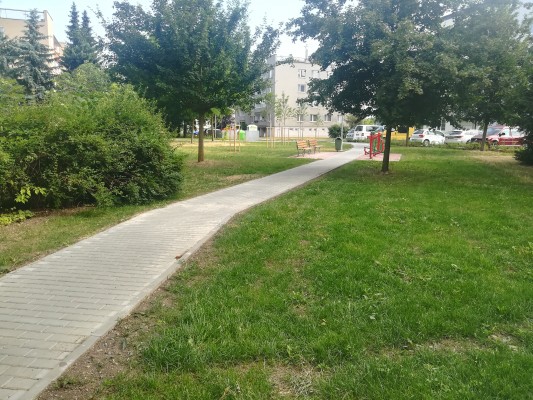

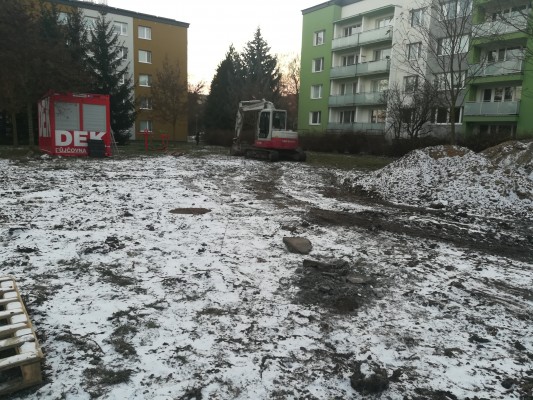

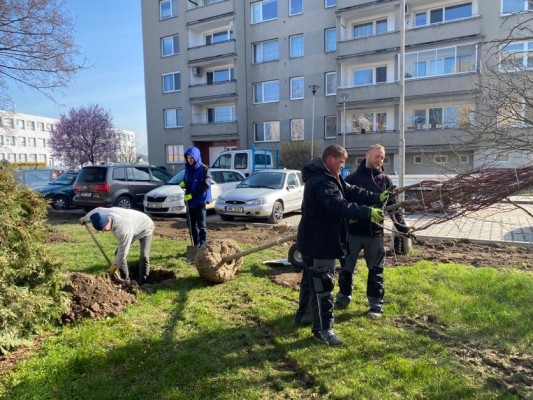

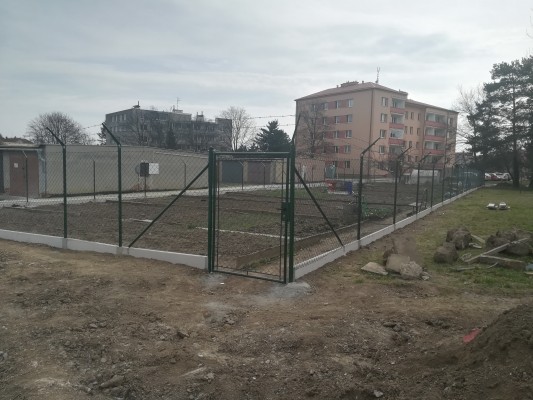

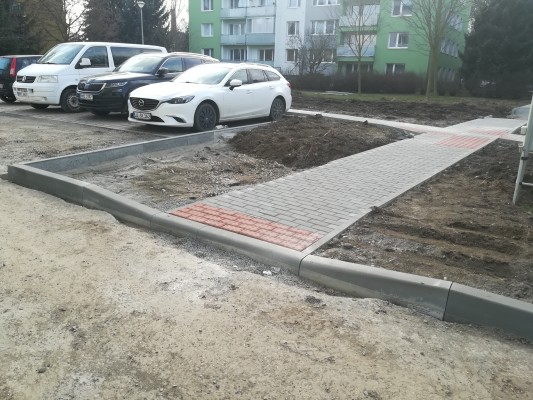

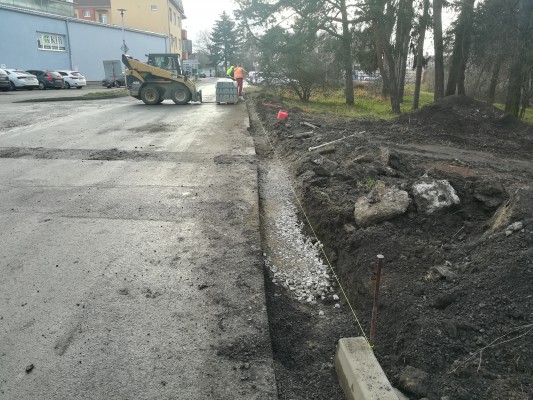

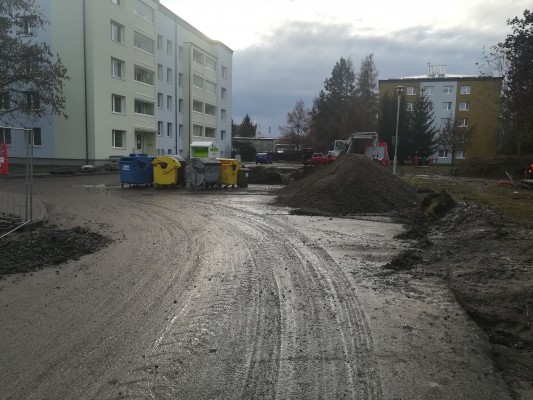

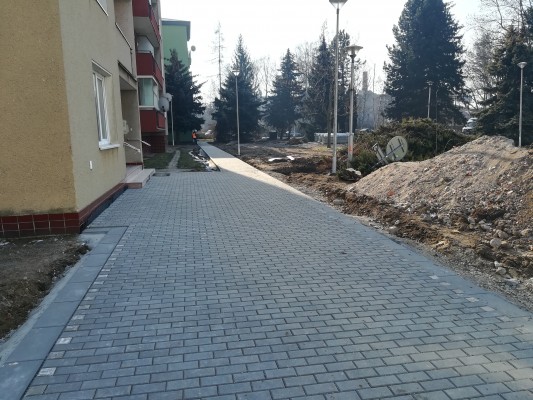

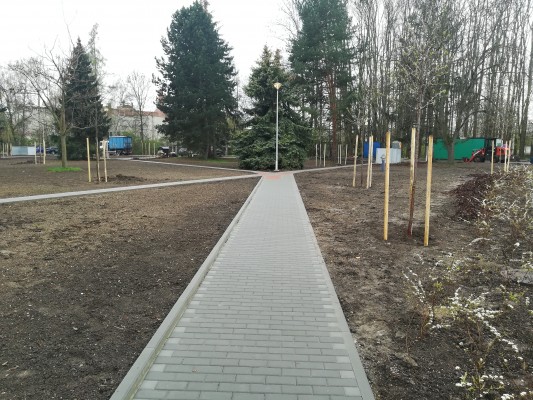

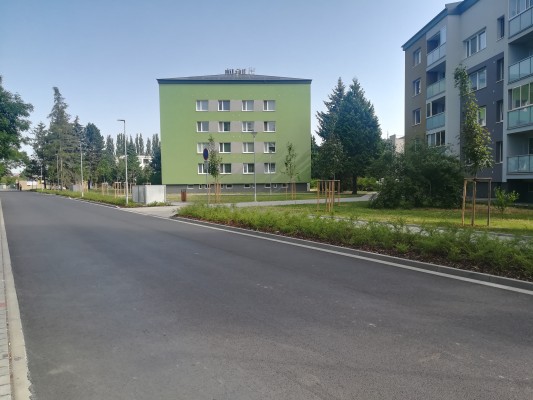

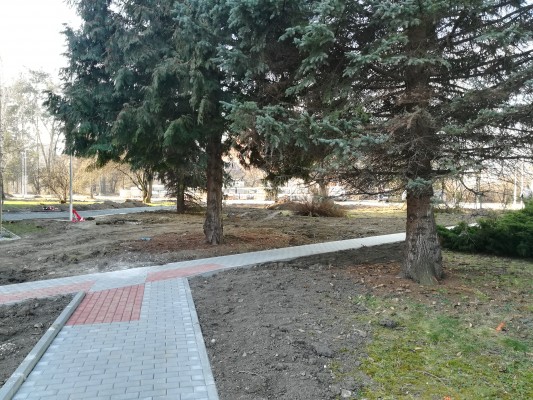

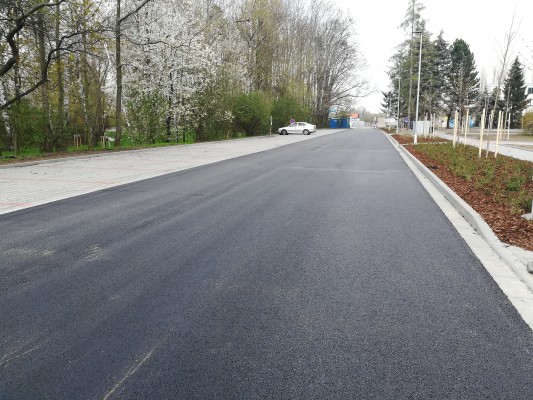

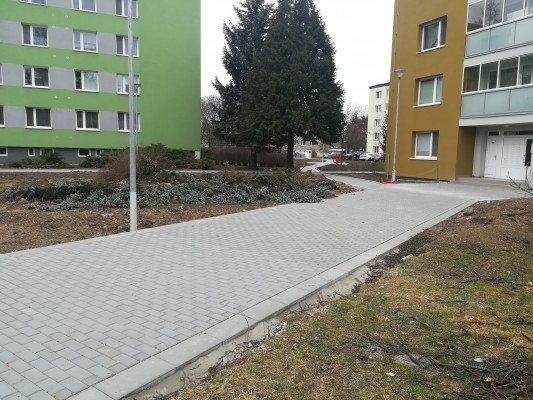

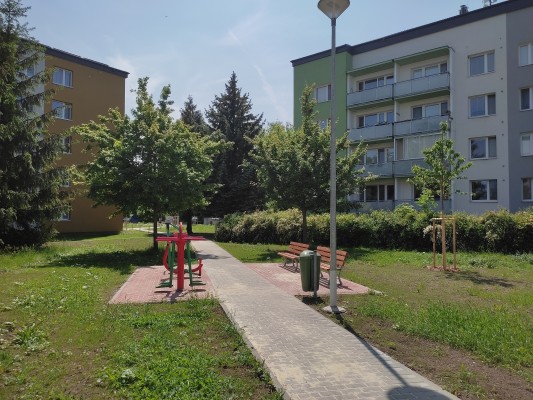

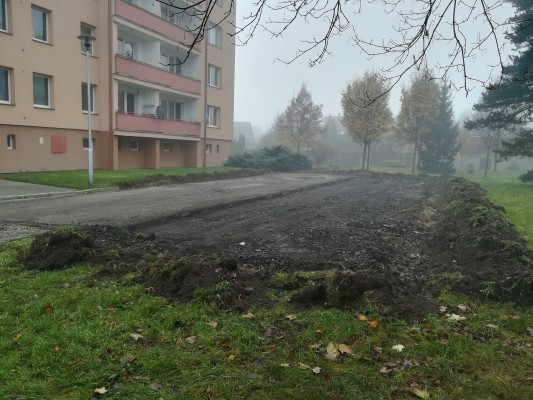

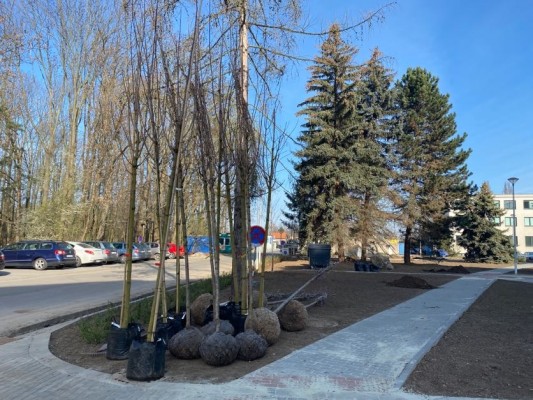

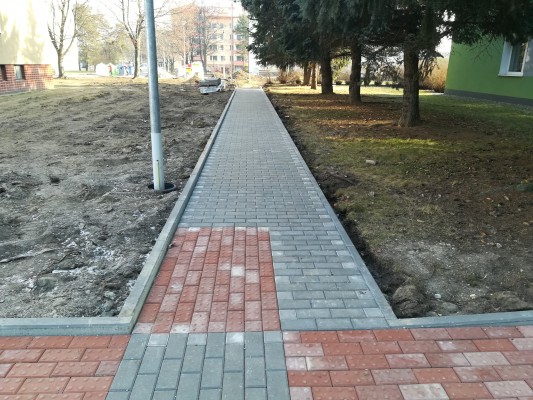

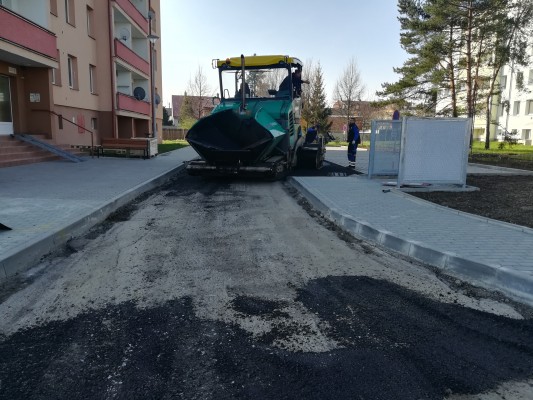

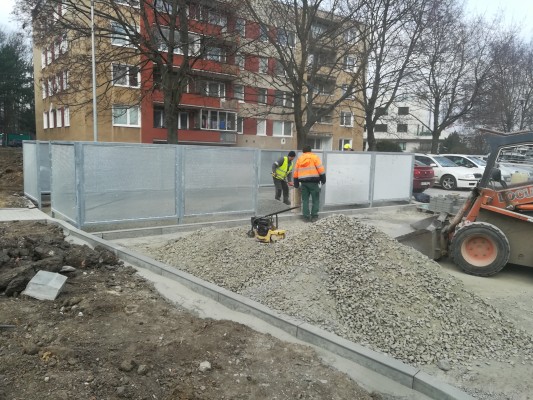

Akce byla zahájena v listopadu 2022 (7.11.) a předpoklad dokončení 30.11.2023 včetně výsadby zeleně a terénních úprav.

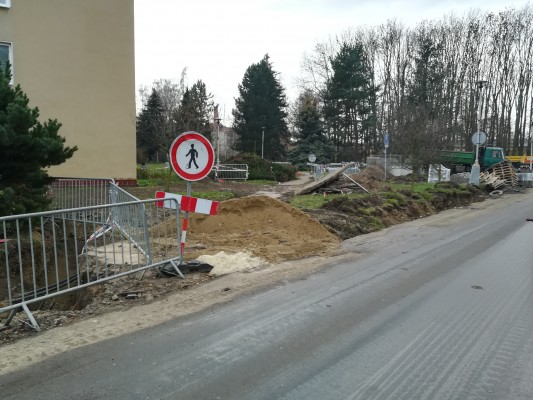

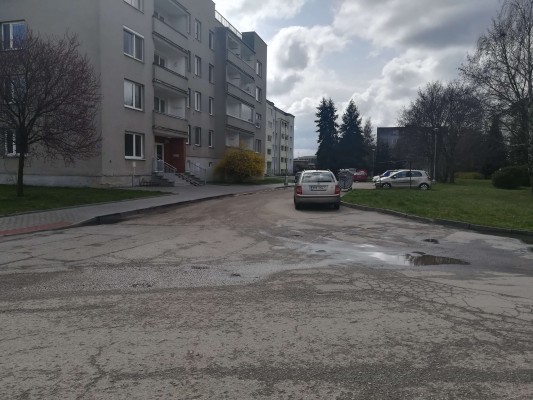

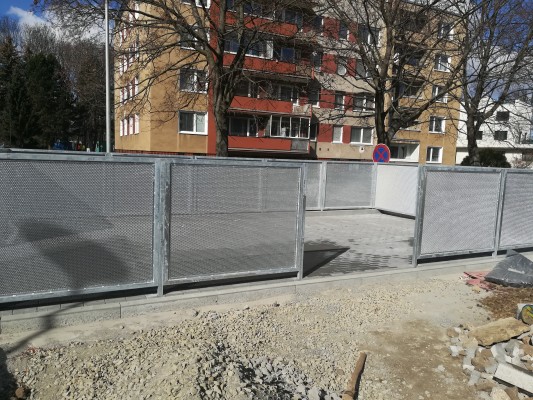

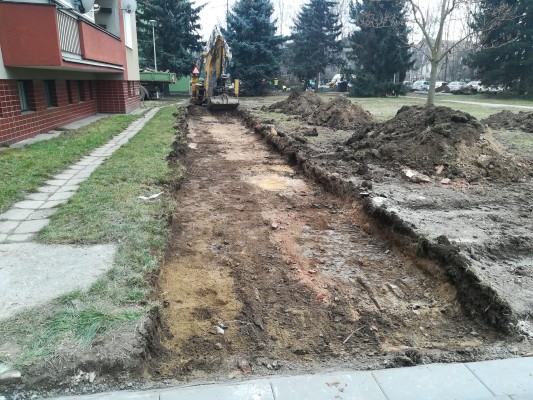

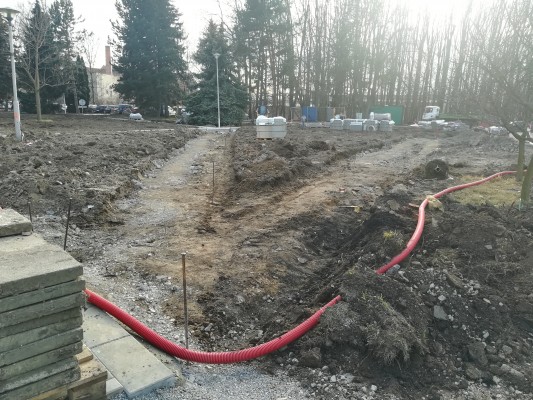

V souvislosti se zahájením došlo k úplné uzavírce ve dnech 7. 11. 2022 – 30. 8. 2023 místní komunikace na sídlišti Svornosti ve Vrahovicích.

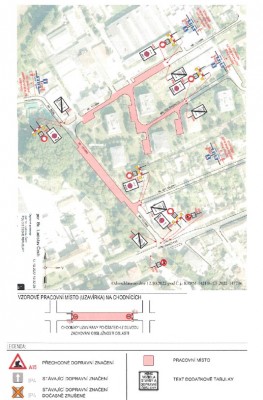

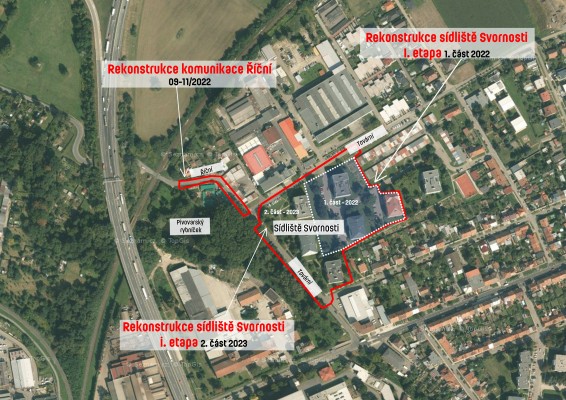

Odbor dopravy povolil úplnou uzavírku místní komunikace: sídliště Svornosti ve Vrahovicích. Uzavírka části místní komunikace a chodníků sídliště Svornosti a části místní komunikace ulice Tovární, viz situační mapa. Chodníky budou uzavírány po částech z důvodu zachování obslužnosti oblasti. Pro dopravní obsluhu bude vjezd povolen.
Délka uzavírky: 400 m.
Objížďka: bez značené objízdné trasy.

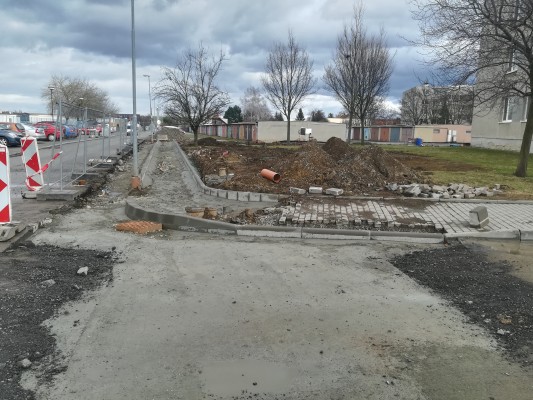

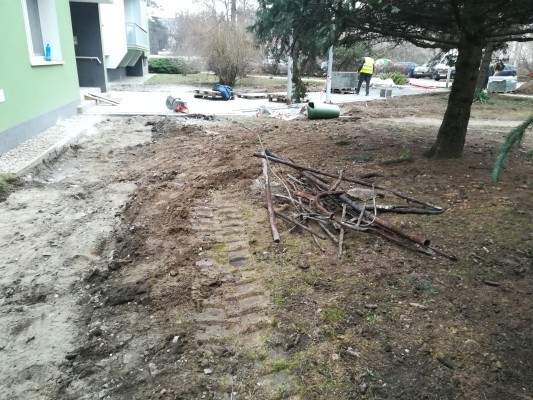

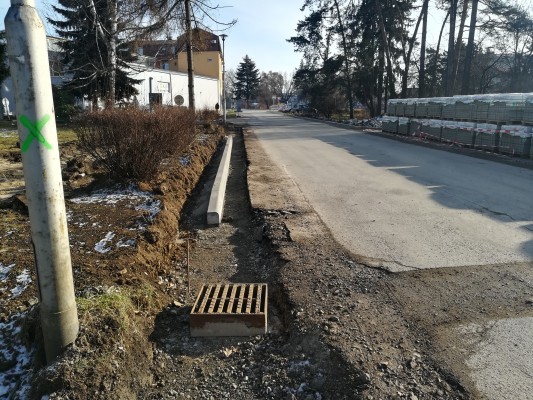

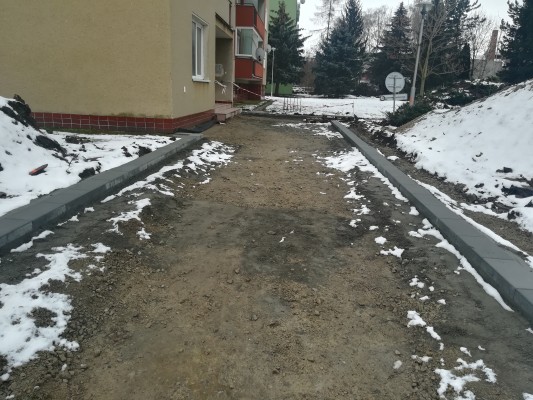

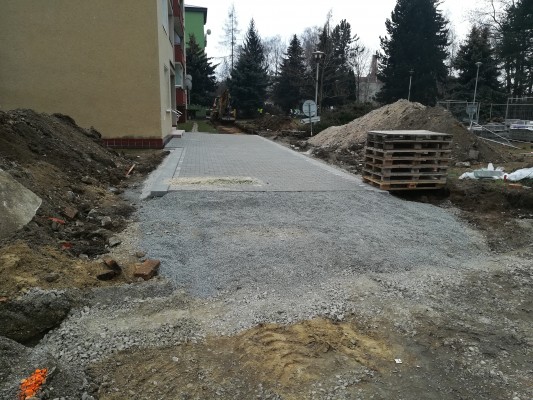

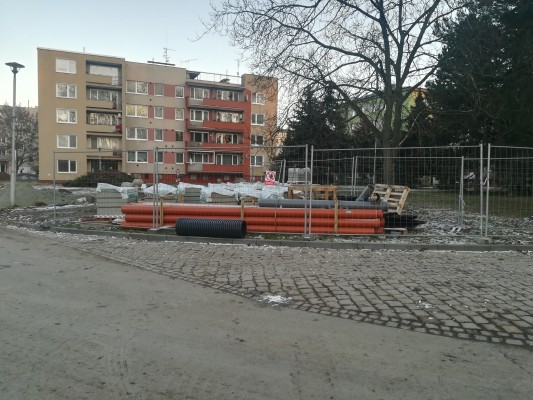

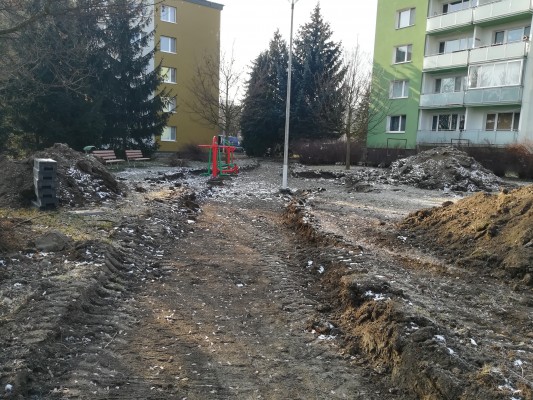

V polovině prosince byla stavba přerušena.

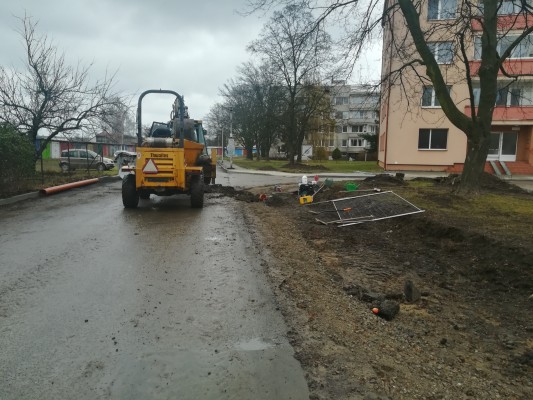

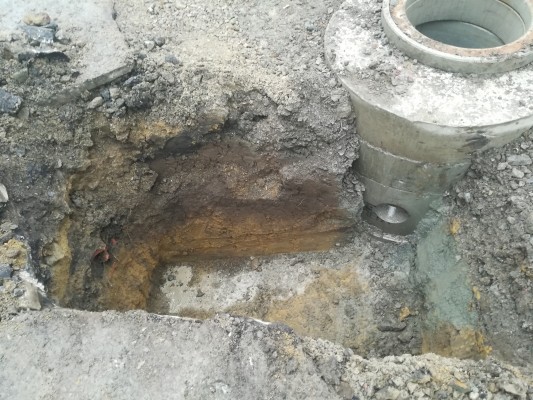

Od čtvrtečního dne 5.1.2023 pokračují stavební práce.
Od pondělí 9.1.2023 byly obnoveny zákazové značky dle platné uzavírky na sídl. Svornosti a není zde možné parkovat !!!
Idea
2014
zpracován Projekt regenerace sídliště Svornosti
Jednání se zástupci společenství bytových jednotek
2019 - 2020
Zpracování projektové dokumentace
2020
v roce 2021 probíhá inženýrská činnost
Podání žádosti o vydání společného povolení
září 2021
Zpracování projektové dokumentace pro provádění stavby
listopad 2021
Vydání společného povolení
leden 2022
Výběrové řízení na dodavatele stavby
květen 2022
Zahájení realizace stavby
listopad 2022

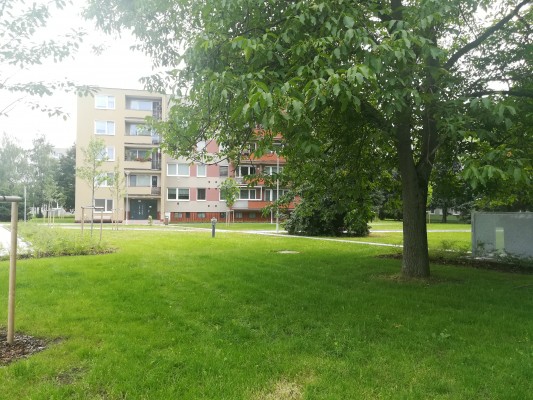

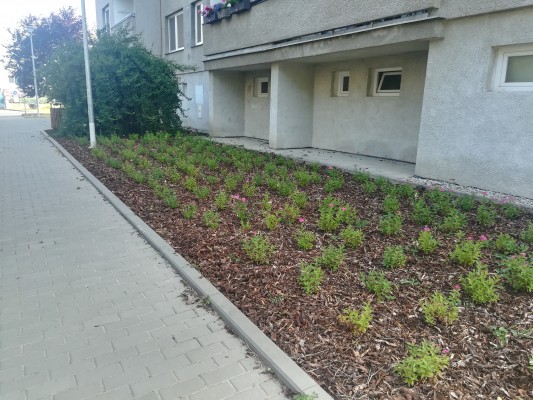

Dokončení realizace stavby

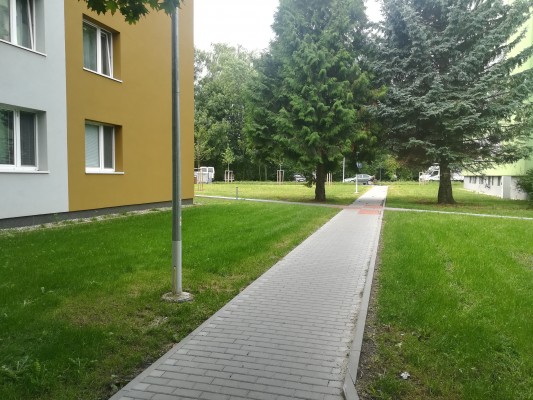

listopad 2023
Kolaudace stavby
2023
