Realizátor
Statutární město Prostějov
Rozpočet
42 149 706 Kč
Termín
září 2022
Financování
Rozpočet města a dotace
Priority
Životní prostředí,
Mobilita,
Společnost a volnočasové aktivity
Popis

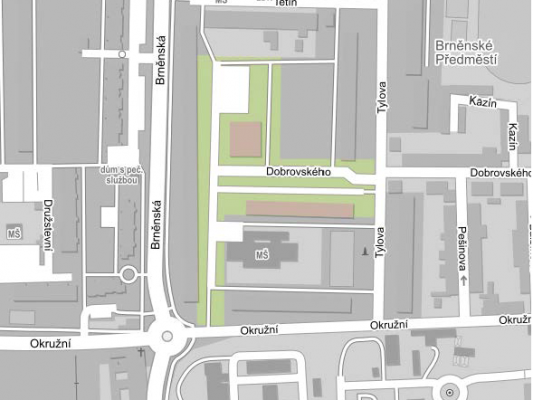

Akce byla částí Projektu regenerace sídliště Brněnská, Okružní a Tylova, který řešil úsek Brněnská 29-55, Okružní 119-131, Dobrovského 8-16 a Tylova 32-42 a navazuje na Projekt regenerace, který zpracoval tým Ing. arch. Radka Pavlackého v roce 2015.
Navržené úpravy na zbývající části lokality, které byly v Projektu řešeny, nejsou zatím zařazeny do prioritních projektů města.

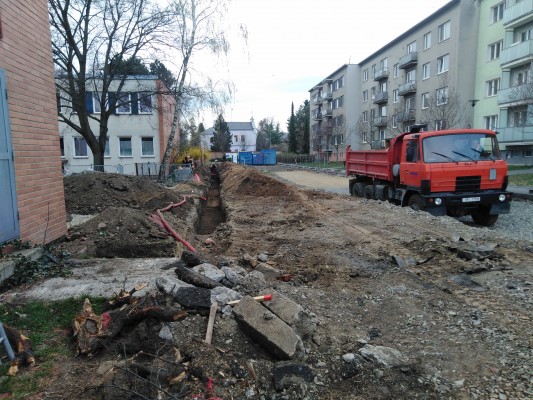

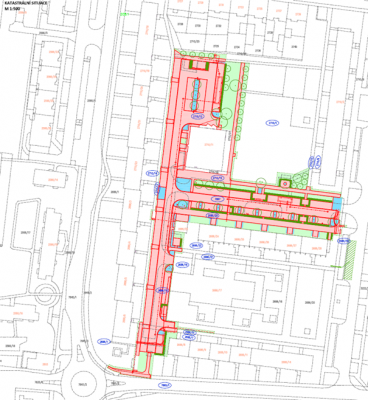

Projektová dokumentace řešila vznik nových parkovacích míst, opravu stávající komunikace a veřejného osvětlení, kontejnerové stání a sadové úpravy ve vnitrobloku sídliště. Součástí jsou i vynucené přeložky inženýrských sítí.
V prosinci 2020 byla dokončena tato projektová dokumentace pro společné stavební povolení, inženýrská činnost a projektová dokumentace pro provedení stavby.
Projektovou dokumentaci zpracoval Ing. Tomáš Ruth, Zlín.
V květnu 2021 byla podána žádost o vydání společného povolení, které bylo začátkem září vydáno. Konkrétně byly povoleny tyto stavební objekty: Komunikace a zpevněné plochy, dešťová kanalizace a vsakování, veřejné osvětlení, přeložka SEK Cetin, přeložka distribuce elektro E- on (řešena samostatným projektem), kontejnerová stání, sadové úpravy a mobiliář.
Ve výběrovém řízení, které proběhlo v červenci 2021, se stala vítězným uchazečem společnost STRABAG a.s. Celkové náklady stavby byly ve výši 42 149 706 Kč.

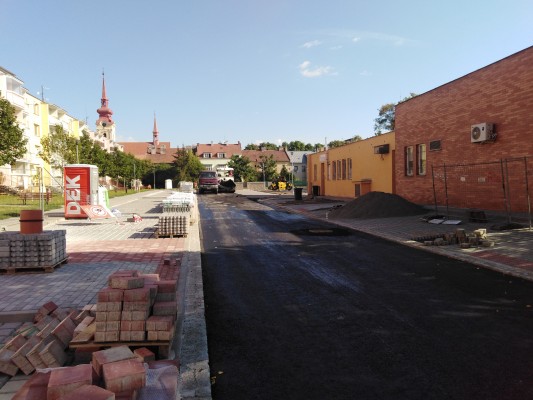

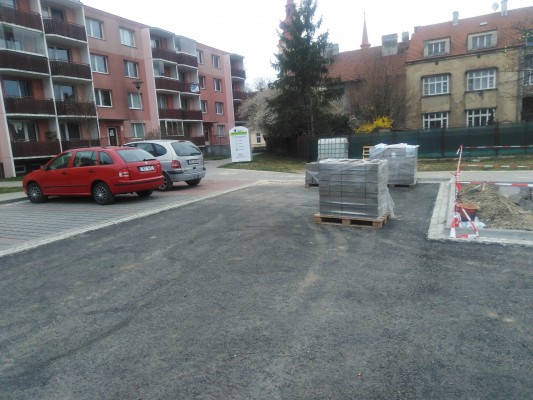

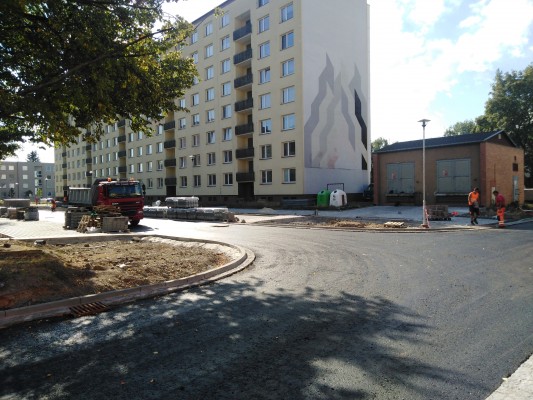

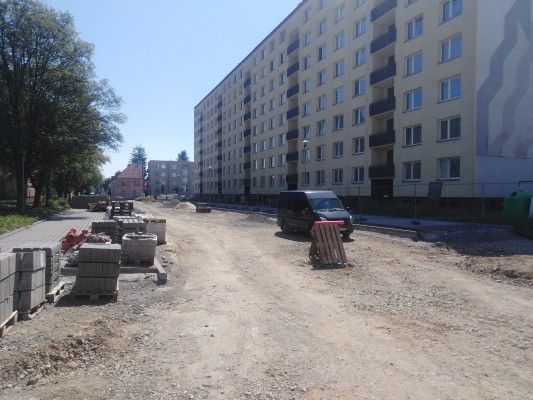

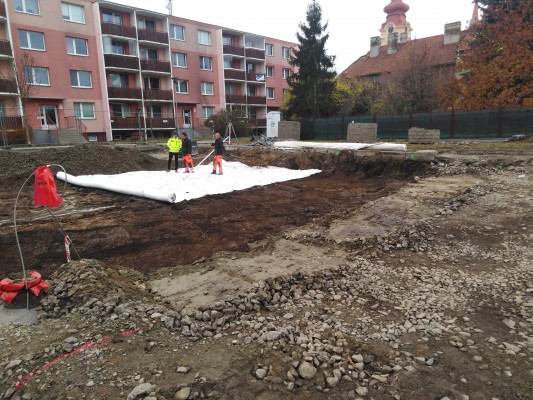

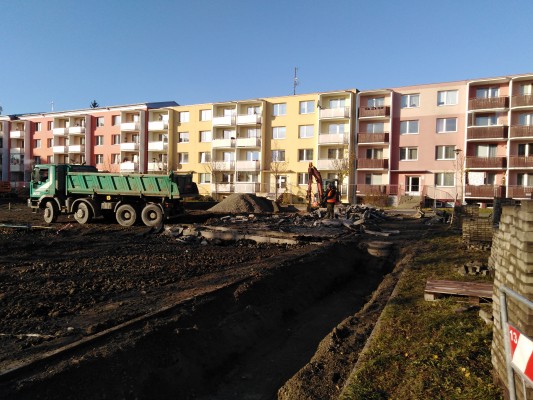

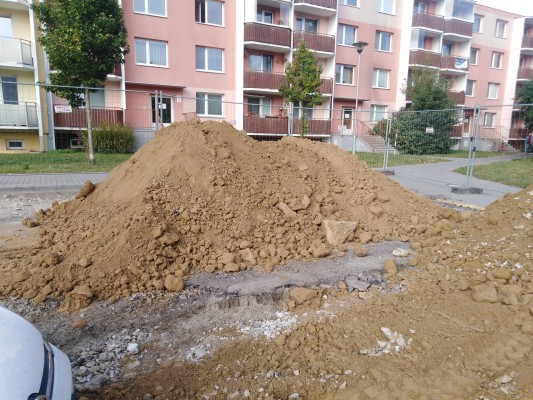

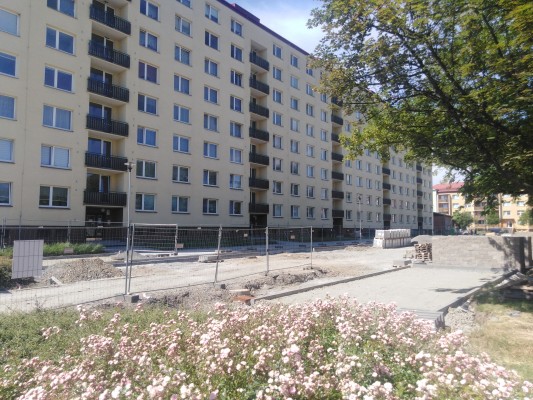

Realizace probíhala ve 2 etapách: první od září do prosince 2021 a druhá od března do srpna 2022.

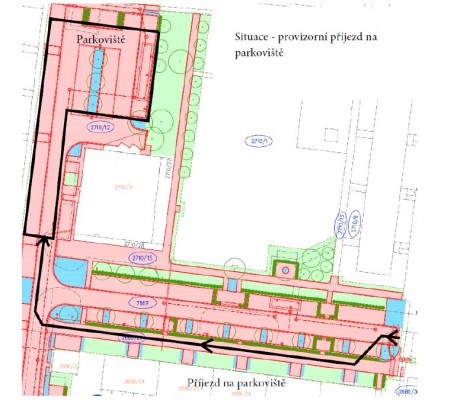

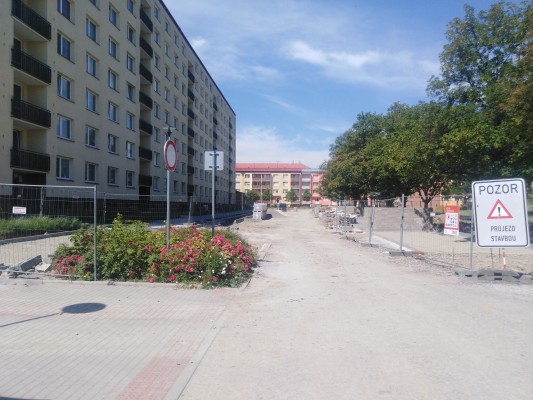

Ve dnech 14.2. - 31.8.2022 byla uzavřena ul. Dobrovského po parkoviště na Brněnské předměstí.
V červnu 2022 bylo rozhodnuto o poskytnutí dotace ze Státního fondu životního prostředí ČR v rámci Národního plánu obnovy (žádost byla podána v březnu 2022). V roce 2024 bude poskytnuta dotace ve výši 5 282 497 Kč. Tato částka je určena pouze na výdaje spojené se zajištěním efektivního hospodaření se srážkovou vodou (vybudování propustných ploch v místech parkování a výstavba retenční nádrže za účelem zasakování dešťových vod z nepropustných ploch).

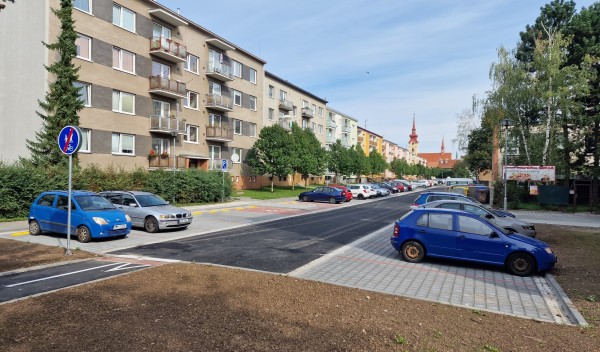

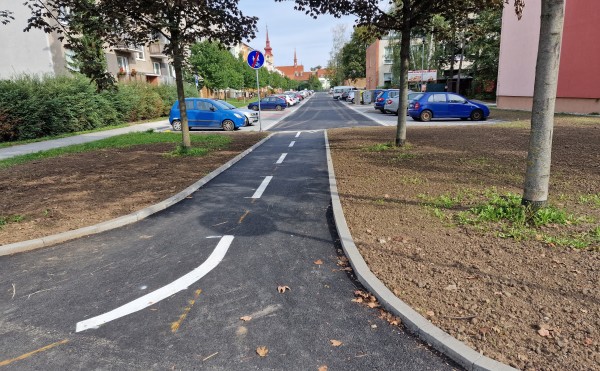

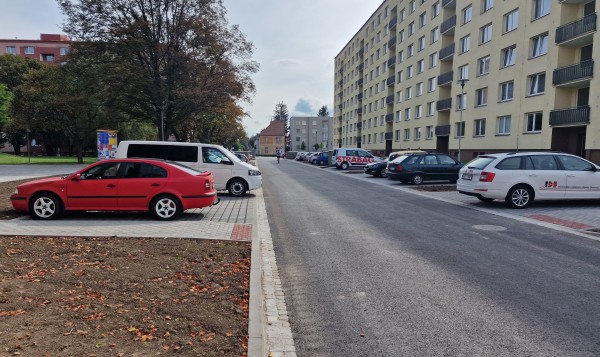

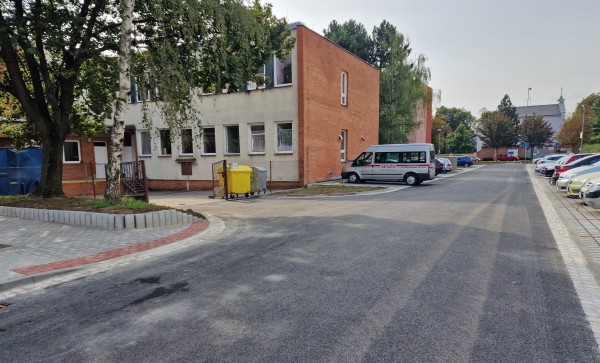

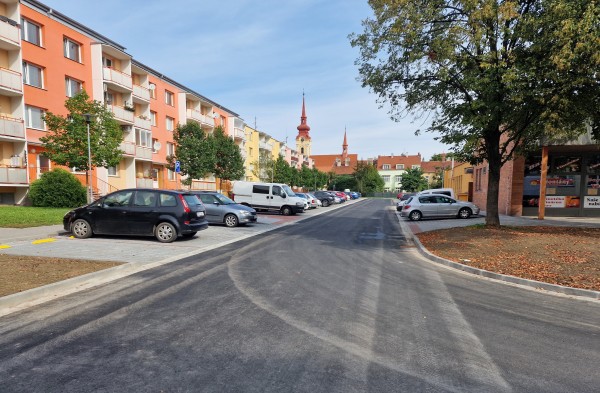

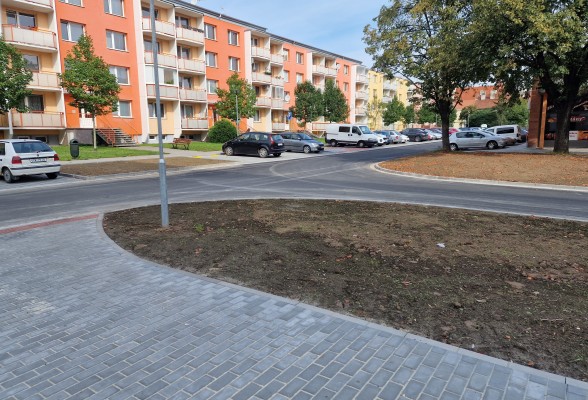

Stavba byla dokončena v předpokládaném termínu.
Idea
2015
zpracován Projekt regenerace sídliště Brněnská, Okružní a Tylova
Příprava
prosinec 2020
zpracována projektová dokumentace pro společné povolení a dokumentace pro provádění stavby
Výběrové řízení na dodavatele stavby
červenec 2021
Vydání stavebního povolení
září 2021

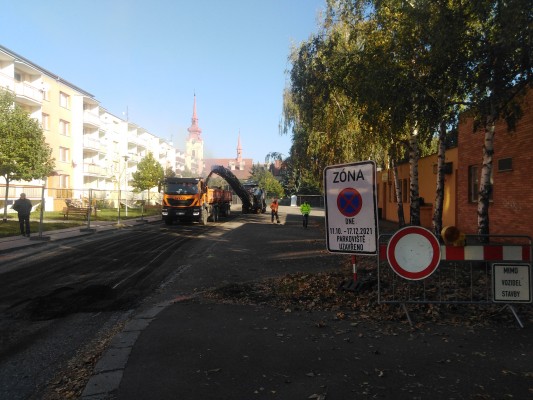

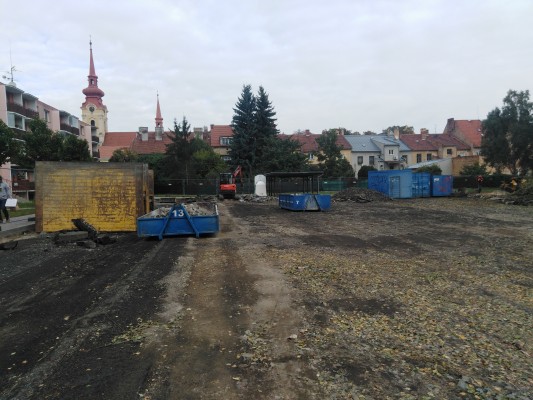

Zahájení realizace I. etapy
září 2021

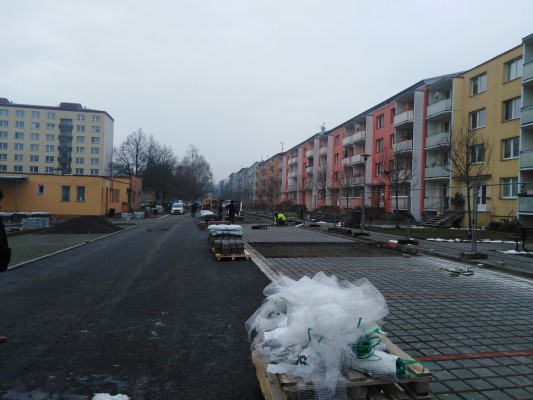

Ukončení realizace I. etapy
prosinec 2021

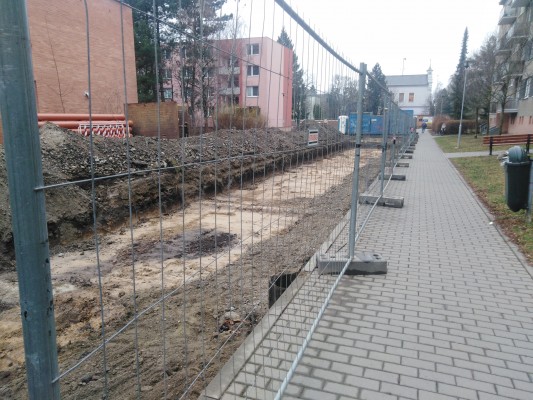

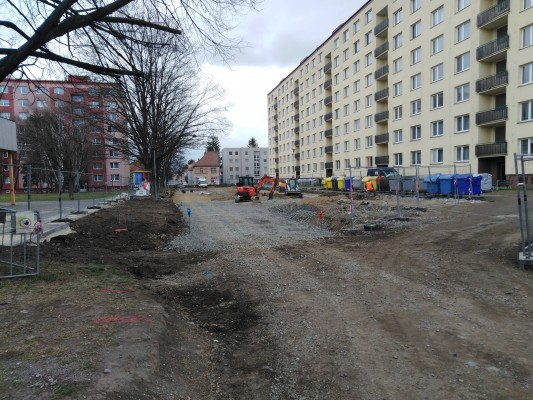

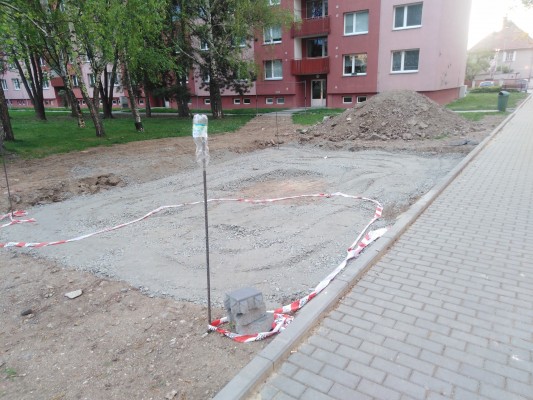

Zahájení realizace II. etapy

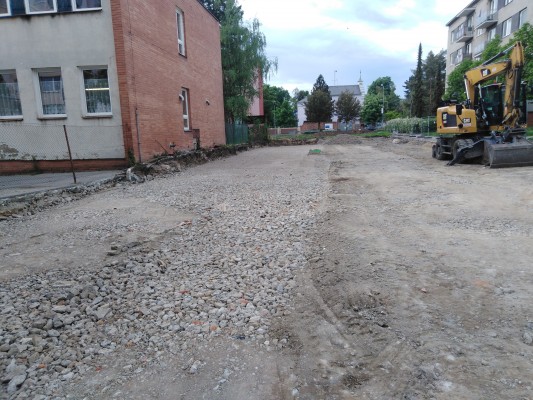

únor 2022
Ukončení realizace II. etapy
srpen 2022
Uzavírka komunikace - ul. Dobrovského
14.2. - 31.8.2022
