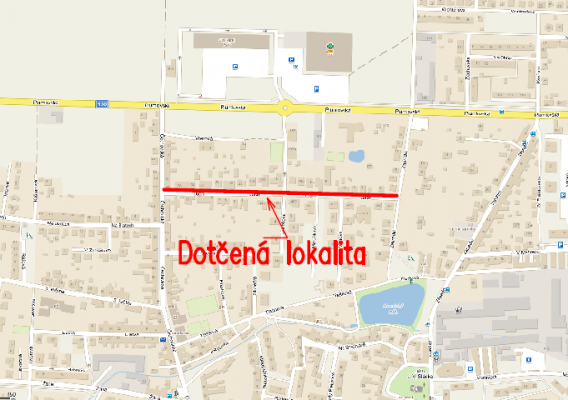

Realizátor
Statutární město Prostějov
Rozpočet
3 620 603 Kč
Termín
červen 2022
Financování
rozpočet města
Priority
Mobilita
Popis

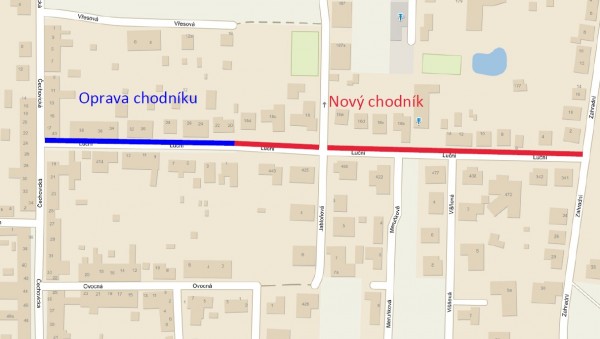

Jedná se o novostavbu a rekonstrukci chodníku v ulici Luční. Chodník navazuje na stávající trasy v této ulici. V současné době je pěší doprava vedena spolu s automobilovou po stávající komunikaci, pouze v km 0,29968 - 0,46587 je stávající chodník a ten je veden podél stávajícího oplocení a rodinných domů. Chodník v km 0,29968 - 0,30866 bude rekonstruován a v km 0,30866 – 0,46587 bude provedena pouze údržba. Nový chodník bude naopak veden podél místní komunikace.

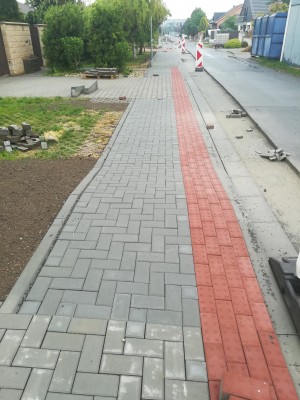

Šířka chodníku je min. 1500 mm. Jako přirozená vodící linie bude sloužit zvýšený obrubník 60 mm nad dlažbu chodníku nebo přilehlé oplocení. V místě pro přecházení budou silniční obruby osazeny s převýšením 20 mm a bude zde osazen varovný pás z dlažby s reliéfním povrchem v červené barvě v šířce 400 mm. Stejný varovný pás bude osazen i v místech sjezdů. Nový chodník je navržen tak, aby šířka přilehlé komunikace mohla sloužit po celé své délce jako obousměrná tj. 4,55 – 5,0 m. Na tuto šířku bude komunikace doplněna. Pro odvedení srážkových vod jsou navrženy 4 obrubníkové vsakovací vpusti, 3 klasické vpusti se zasakovacími šachtami a jedna upravená stávající vpusť. Celková délka rekonstruovaného a nového chodníku je 465,87 m.
Projektovou dokumentaci zpracoval pan Jaromír Vláčil v červenci 2018. V dubnu 2020 bylo vydáno společné povolení Odborem dopravy MMPv.
V únoru 2022 se konalo výběrové řízení na dodavatele stavby. Na základě výběrového řízení stavbu realizuje společnost Skanska a.s. Praha. Celkové náklady akce jsou 3 520 603 Kč.

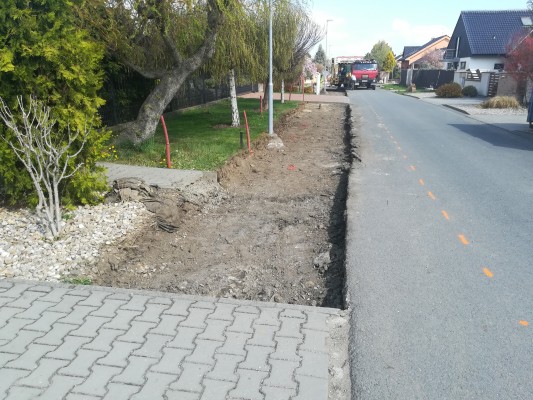

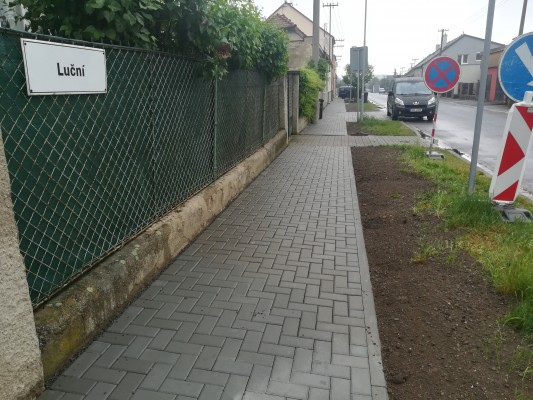

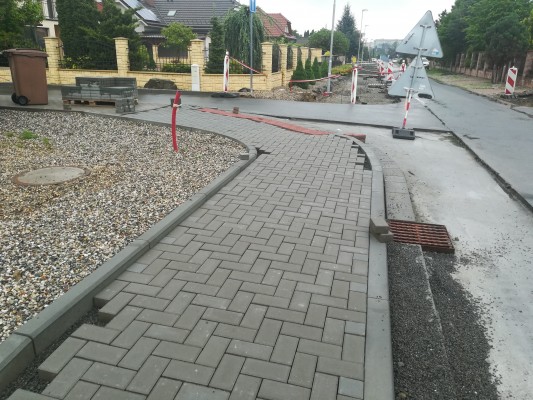

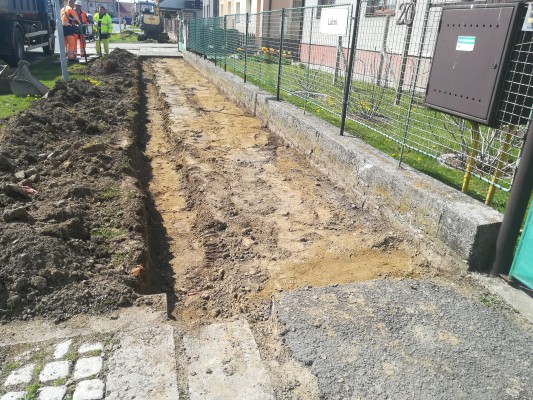

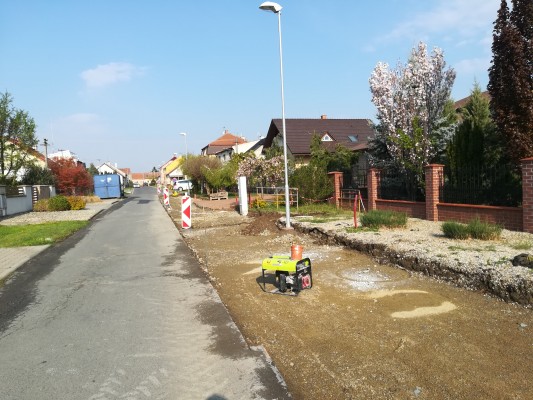

Stavba byla zahájena 19.4.2022 a měla být dokončena až k 29. 7. 2022. Podařilo se stavbu uspíšit o cca 40 dní.
Příprava
červenec 2018
zpracování projektové dokumentace
Vydání společného povolení
duben 2020
Výběrové řízení na dodavatele stavby
březen 2022
Zahájení realizace stavby
duben 2022
Dokončení realizace stavby
červenec 2022
