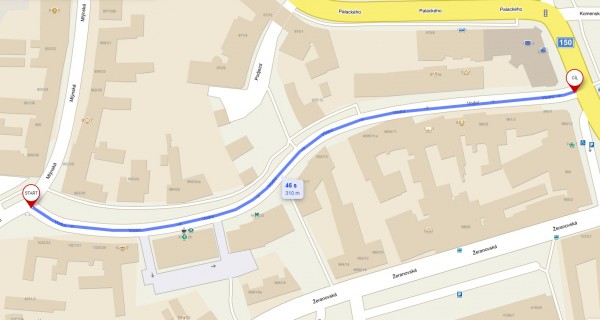

Oprava komunikace ulice Vodní
Realizátor
Statutární město Prostějov
Rozpočet
4 835 625 Kč
Termín
září 2023
Financování
rozpočet města
Priority
Mobilita
Popis
Ulice Vodní nebyla v dobrém technickém stavu a vyžadovala již kompletní rekonstrukci. Šlo tedy o celoplošnou opravu od obruby po obrubu v délce cca 310 m. Polohopis a výškopis zůstal původní. Na rekonstrukci nebylo nutné žádat o stavební povolení.
V květnu 2022 byla dokončena projektová dokumentace, kterou zpracoval Ing. Tomáš Ruth ze Zlína s náklady ve výši 110 000 Kč

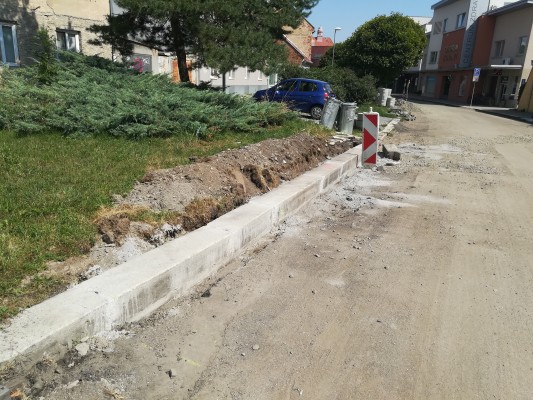

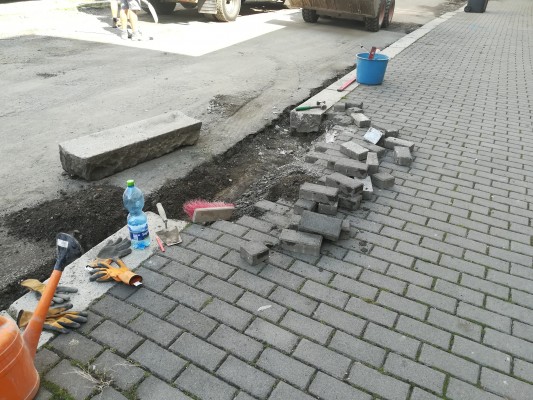

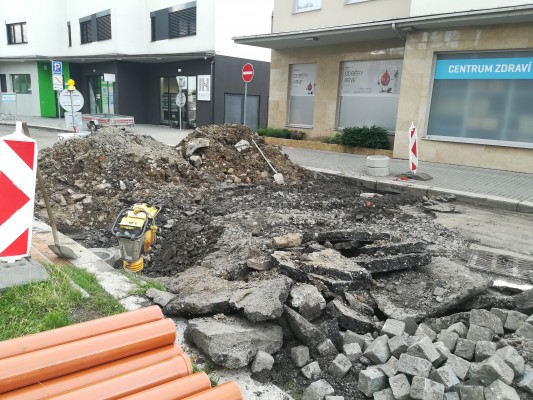

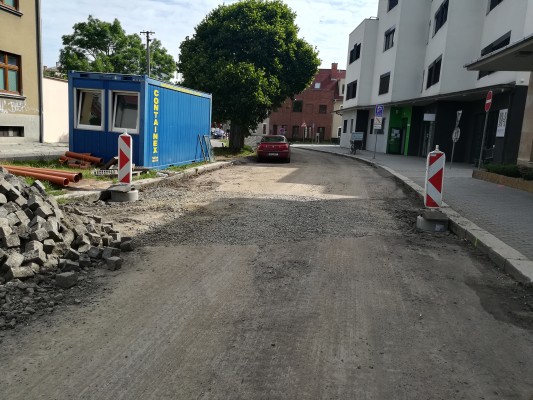

Oprava komunikace spočívala v odfrézování celé plochy asfaltové vrstvy v tl. 10 cm a jejího nového položení. Předpokládá se oprava cca 30% podkladu. V místě překopů inženýrských sítí se počítá i se sanací zemní pláně. Část stávajících žulových obrub je propadnuta a poškozena. Tyto obruby budou rozebrány a nově položeny. Okolní zpevněné plochy budou opraveny do vzdálenosti 1 m od obruby.
V červnu 2022 bylo rozhodnuto akci zařadit do návrhu rozpočtu pro rok 2023.
Ve schváleném rozpočtu města na rok 2023 se s rekonstrukcí počítalo.
Předpokládaná délka provedení prací byla 60 dnů.
V květnu 2023 bylo vyhlášeno výběrové řízení. Nejvýhodnější nabídku předložila společnost PORR a.s.. z Prahy. Dodavatel nabídl celkovou nabídkovou cenu 4 189 005 Kč s DPH a splnil zadávací podmínky zadavatele.
Stavba byla realizována od 24. července do konce září 2023.

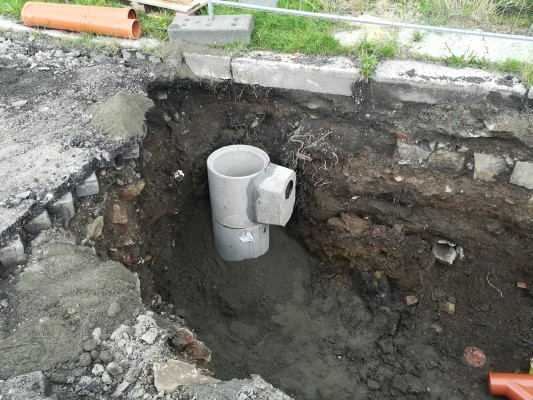

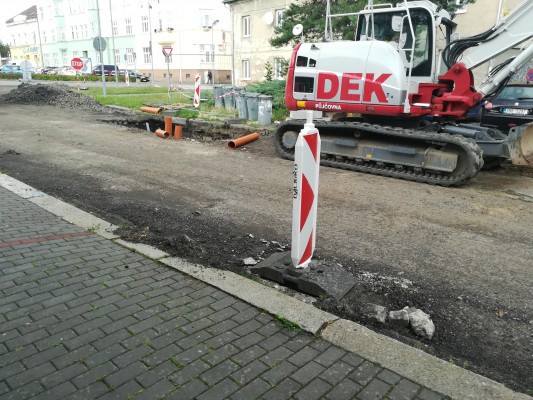

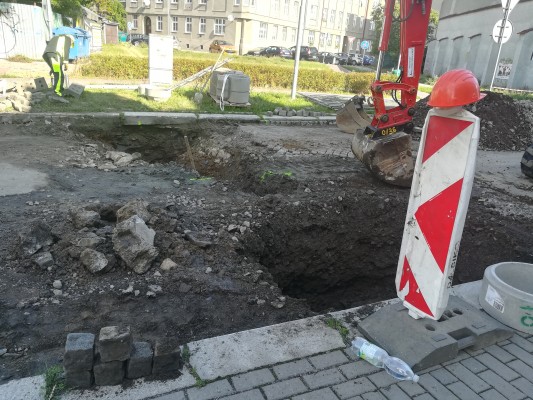

V tomto termínu došlo k uzavření ul. Vodní po jednotlivých úsecích, ve kterých probíhaly práce na dešťové kanalizaci, lokálních sanacích a opravě žulových obrub.
Komunikace byla po dobu oprav obousměrná, aby byl umožněn příjezd z obou stran k uzavřenému úseku. Z tohoto důvodu bylo na celé délce ulice umístěno dočasné dopravní značení „Zákaz stání“.

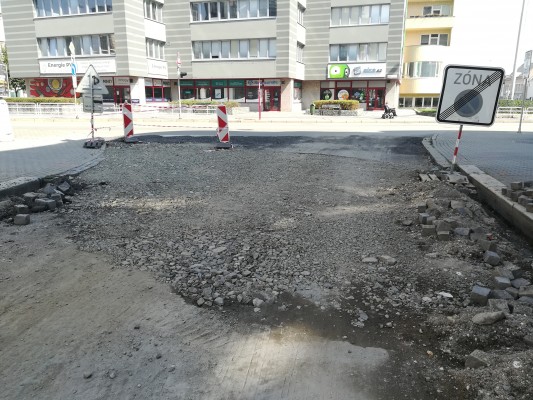

Při frézování stávajícího asfaltového povrchu a pokládce nového byla uzavřena komunikace po celé délce ul. Vodní.

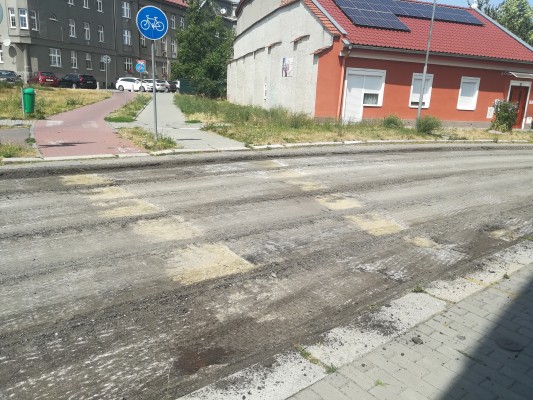

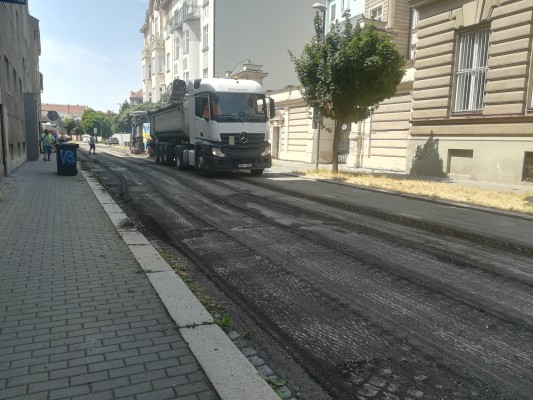

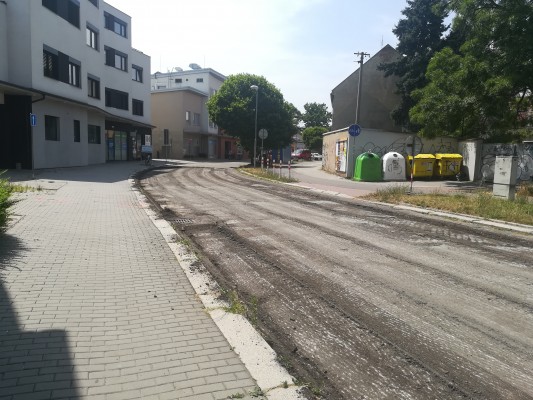

Stavba byla v pondělí 24.7.2023 zahájena dle harmonogramu.
Na základě víceprací (odstranění tenkých vrstev asfaltu z žulové kostky, oprava stávajících kanalizačních šachet, opravě jednořádku z žulové kostky v celé délce po obou stranách komunikace) došlo k navýšení ceny o 646 620 Kč, celkové náklady činí 4 835 625 Kč.

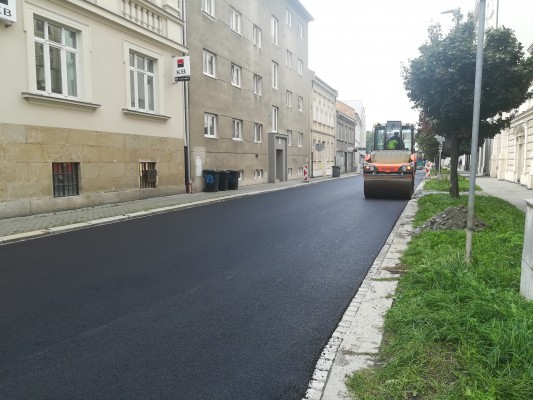

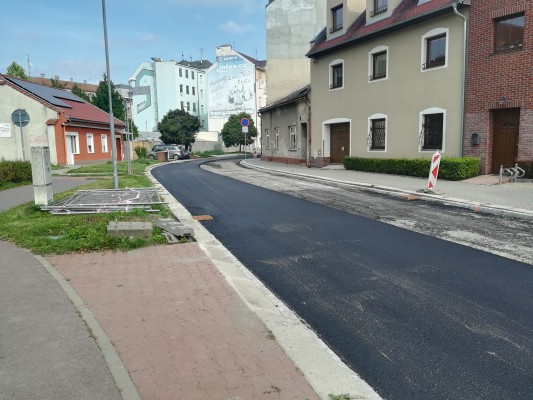

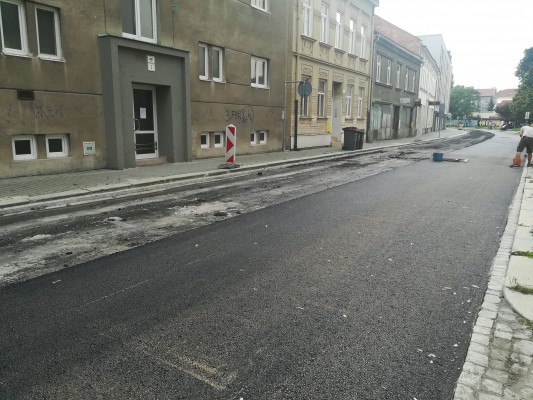

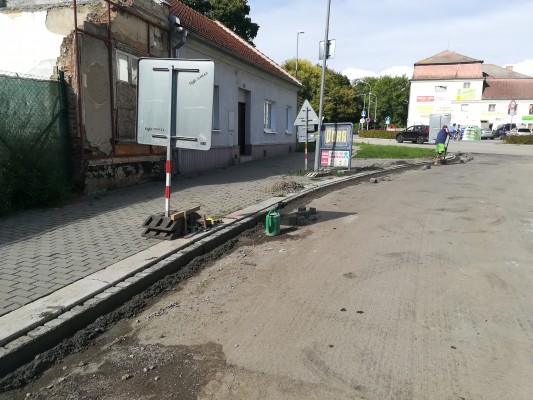

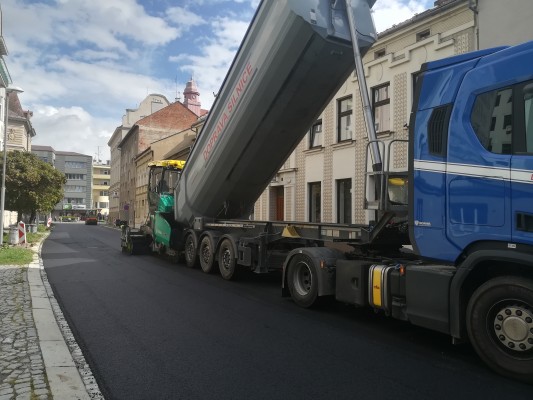

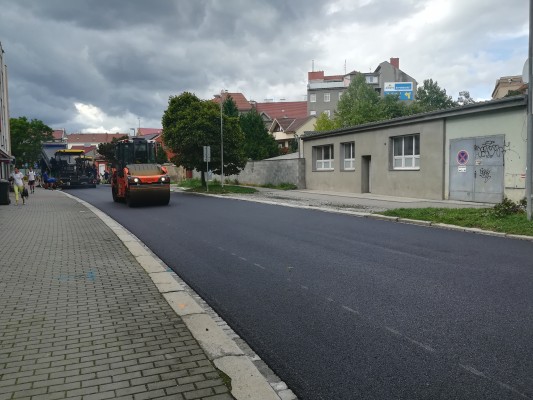

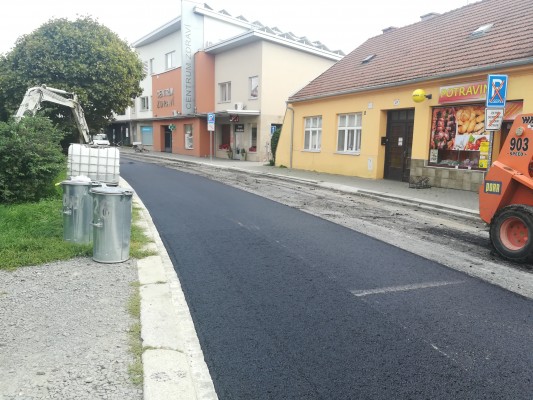

Ve dnech 18. a 19. září 2023 probíhala pokládka nového asfaltového povrchu ve dvou vrstvách, viz fotografie.
V tyto dny nebyl možný vjezd ani výjezd z ul. Vodní.
Příprava
únor - květen 2022
zpracování projektové dokumentace
Výběrové řízení na dodavatele opravy
květen 2023
Oprava komunikace ul. Vodní
červenec - září 2023
zahájeno 24.07.2023, ve dnech 18. a 19.9.2023 probíhala pokládka nového asfaltového povrchu
