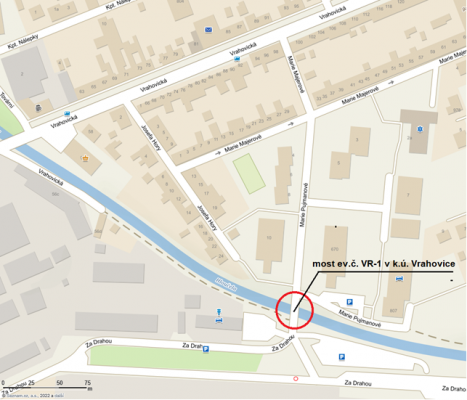

Rekonstrukce mostu na ul. M. Pujmanové
Realizátor
Statutární město Prostějov
Rozpočet
9 931 431 Kč
Financování
rozpočet města
Priority
Mobilita
Popis

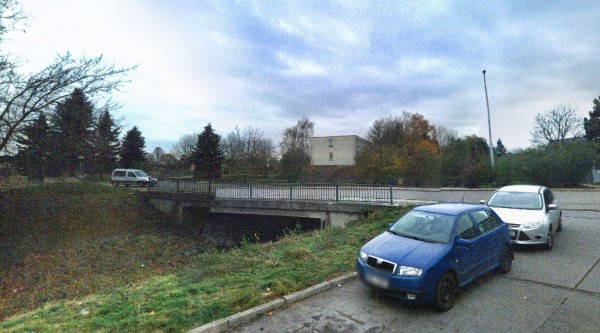

Záměrem města je rekonstrukce stávajícího silničního mostu, který je ve špatném stavu. Most převádí místní komunikace přes řeku Hloučelu. Most je situován cca 50 m před křižovatkou ulic M. Pujmanové a Za Drahou. Komunikace slouží k dopravně obslužným účelům a spojuje průmyslový park s obytnou zástavbou, bude rekonstruována v nutné délce 33,7 m.
Koryto řeky Hloučely je přirozené, se zpevněním svahů v líci mostních opěr. Okolní pozemky slouží k obytným, dopravně infrastrukturním a průmyslovým účelům. Most leží v záplavovém území řeky Hloučely.
Výběrové řízení na zpracovatele projektové dokumentace rekonstrukce bylo vypsáno koncem ledna 2022. Nejnižší cenovou nabídku předložila společnost PROKOP MOSTY s.r.o. z Brna s částkou 525 140 Kč s DPH. Termín zpracování dokumentace byl březen - říjen 2022 včetně rozpočtu.
Ze zpracované PD vyplývá:
Na mostě bude vyměněno zábradlí, římsy, vyrovnávací vrstvy betonu a izolační systém. Pro vybudování závěrné zídky budou částečně ubourána i křídla. Část nosné konstrukce a spodní stavba budou sanovány. Součástí stavby bude úprava svahů a nábřežních zdí vodního toku o osové délce 29,5 m. Veškerá dešťová voda je svedena do uličních vpustí, vyústěných na opevněný terén před mostními křídly.
Šířka komunikace bude zachována, u chodníkových říms dojde k mírnému rozšíření. Stávající živičný kryt bude nahrazen novým. Jedná se o místní komunikaci s malým zatížením.
Příprava stavby počítá s odstraněním náletových dřevin, ke kácení vzrostlých stromů nad 80 cm obvodu nedojde.
Stavbu lze rozdělit následovně: příprava stavby, zřízení přechodného dopravního opatření, demolice stávajících konstrukcí, stavba nových konstrukcí, sanace spodní stavby a nosné konstrukce, úpravy kolem mostu, odstranění přechodného dopravního opatření, dokončovací práce.
V obvodu stavby se nachází podzemní vedení VN v majetku společnosti EG. D. a.s., vedení VN bude přeloženo do chráničky v nové mostní římse. Tato společnost po investorovi v rámci domluvy požaduje zpracování dokumentace pro územní rozhodnutí, realizaci přeložky provede EG.D na vlastní náklady před realizací rekonstrukce mostu. Termín provedení rozšíření projektové dokumentace - do 30. 11. 2022.
Předpokládaná doba výstavby je 4 měsíce. Odhad ceny dle rozpočtu z roku 2022 je 9 931 431 Kč.
Realizace opravy je závislá na vyčlenění finančních prostředků v rozpočtu města, v rozpočtu města na rok 2023 nejsou vyčleněny finanční prostředky.
V jarních měsících 2023 byla podána žádost o územní rozhodnutí na přípojku VN (na stavební úřad), teprve poté je možné podat žádost o povolení na speciální stavební úřad (odbor dopravy).
Územní rozhodnutí na přeložku kabelového vedení VN bylo vydáno v srpnu 2023. Přeložka je vyvolána rekonstrukcí mostu, vedení bude přeloženo řízeným protlakem do chrániček pod korytem vodoteče mimo most.
Výběrové řízení na zpracovatele projektové dokumentace
únor 2022
Příprava
březen 2022- květen 2023
zpracování PD včetně přeložky
Vydání územního rozhodnutí
srpen 2023
Vydání společného povolení
2023
Výběrové řízení na dodavatele rekonstrukce
???
Realizace opravy
???
závislé na vyčlenění finančních prostředků v rozpočtu města
