Realizátor
Statutární město Prostějov
Rozpočet
5 119 540 Kč
Termín
říjen 2022
Financování
rozpočet města
Priority
Společnost a volnočasové aktivity
Popis
Objekt školy je nemovitou kulturní památkou, je situován v zastavěném historickém centru města, uvnitř městské památkové zóny, v sousedství sokolovny, zámku a městské knihovny.
Objekt tzv. Masarykovy základní školy (dříve chlapecká škola) byl vystavěn v roce 1910 podle projektu architekta Karla Hugo Kepky ve stylu klasicizující secese.
Veškeré stavební úpravy byly navrženy tak, aby nebyla narušena historická hodnota památkově chráněné stavby. Opravné zásahy byly konzervativního charakteru. Neměnil se vzhled a materiálové řešení objektu. Opravy byly prováděny tradičními stavebními technologiemi.

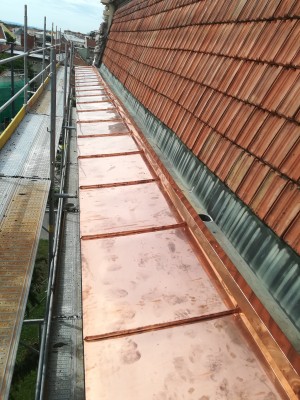

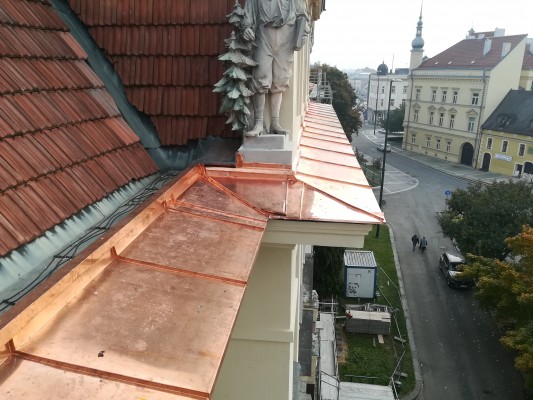

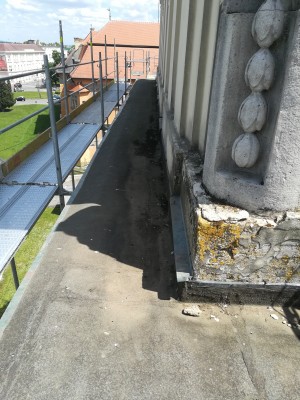

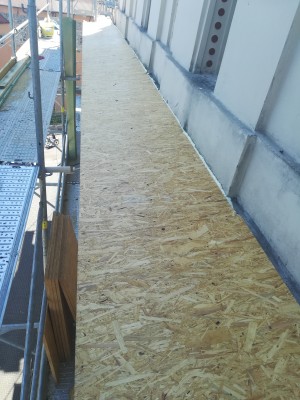

Oprava korunní římsy probíhala po celém obvodu objektu. Jednalo se o délku cca 160 běžných metrů o celkové ploše cca 123 m2, plus dva balkóny, každý o ploše cca 16 m2.

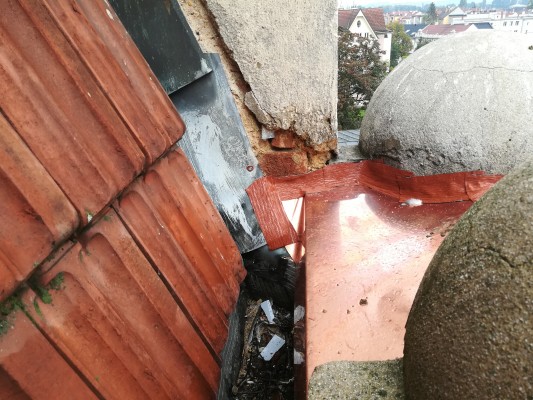

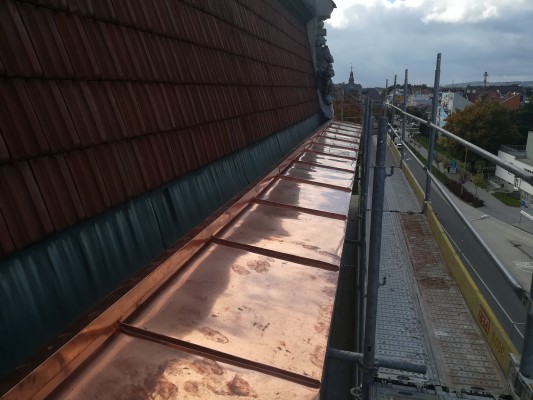

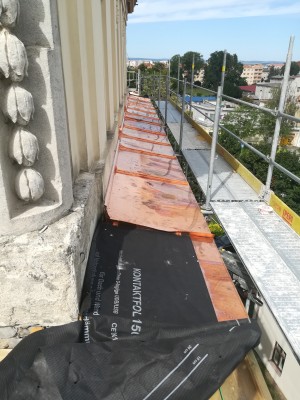

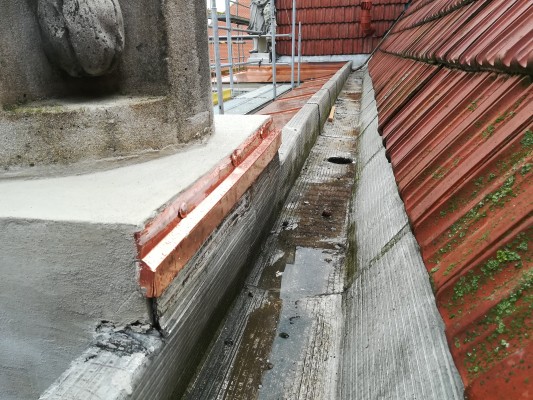

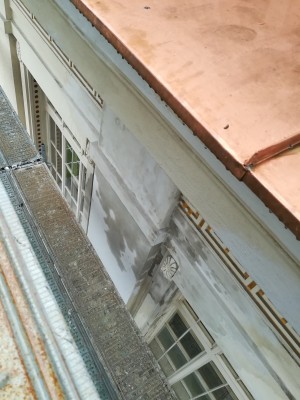

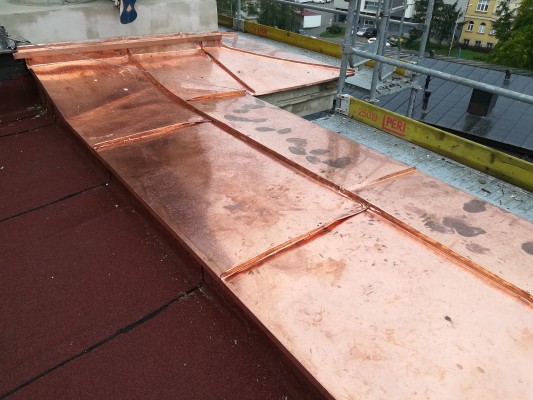

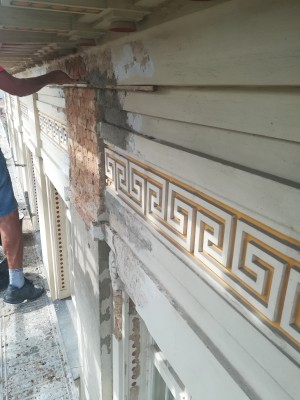

Došlo k výměně oplechování a přespádování korunní římsy. Byla provedena oprava omítek a štukových ozdob v místech poškozených zatékáním.

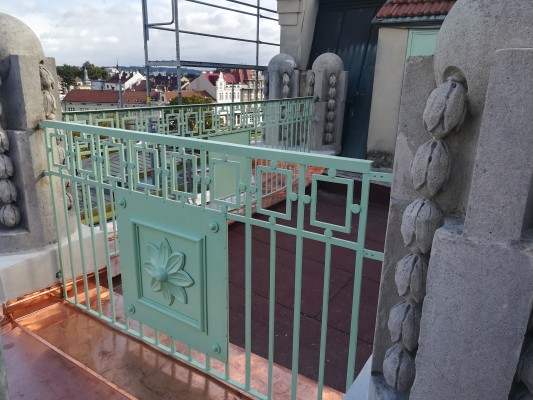

Nebyla prováděna celková přemalba fasády, pouze v místech oprav byla provedena úprava retuší pro jemné napojení opravovaných ploch na okolní stávající plochy. Byla restaurátorsky provedena oprava betonových sochařských odlitků balkónových kuželek dle zpracovaného restaurátorského záměru.
Projektová dokumentace byla vyhotovena v prosinci 2020 místní společností CAD PROJEKT PLUS, s.r.o.
Výběrové řízení vyhrála společnost VHH THERMONT s.r.o. z Olomouce, náklady byly ve výši 5 119 540 Kč.
Opravy probíhaly ve dvou etapách:
I. etapa – červen – listopad 2021
II. etapa – květen – říjen 2022 (náklady ve výši 3 358 030 Kč)
I. etapa proběhla dle harmonogramu. Dne 2. 5. 2022 bylo předáno staveniště, práce v rámci II. etapy byly zahájeny v pondělí dne 9.5.2022.

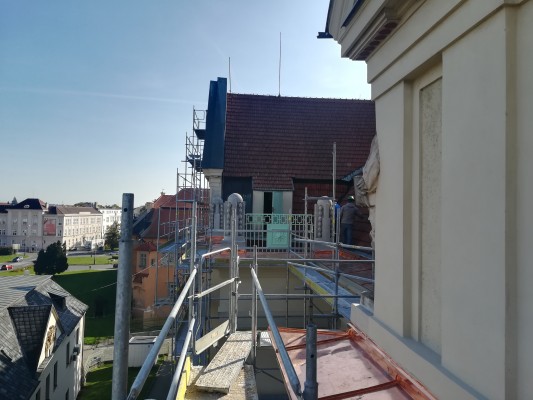

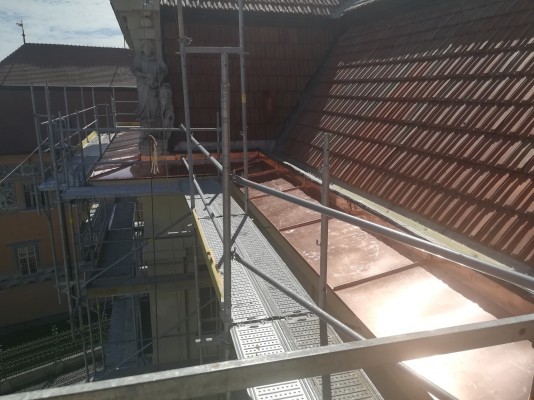

Stavba probíhala dle harmonogramu a byla dokončena v říjnu 2022.
Příprava
prosinec 2020
zpracování projektové dokuemtace
Výběrové řízení na dodavatele stavby
duben 2021
Realizace stavby - I. etapa
červen - listopad 2021
Realizace stavby - II. etapa
květen - říjen 2022
2.5.2022 předání staveniště, dne 9.5. byla zahájena II: etapa stavby, dokončeno dle harmonogramu.
