Realizátor
Statutární město Prostějov
Rozpočet
3 015 268 Kč
Termín
listopad 2023
Financování
rozpočet města
Priority
Životní prostředí
Popis

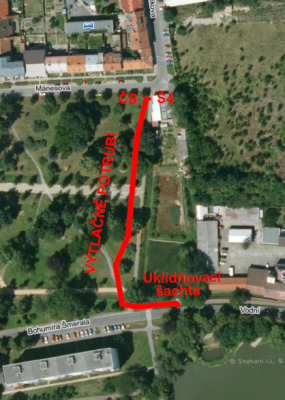

Stávající historické odvodnění parku z roku 1932 vede podél hlavní březové aleje a zaúsťuje v nejnižším místě parku do jednotné kanalizace.
Předmětem řešení zpracované studie z června 2020 od společnosti VODIS Olomouc s.r.o. bylo vyhotovení návrhu technického řešení odvodnění Kolářových sadů v Prostějově tak, aby toto odvodnění bylo zaústěno mimo jednotnou kanalizaci. Důvody tohoto požadavku jsou jednak ekonomické, kdy provozovatel jednotné kanalizace v souladu s platnou legislativou požaduje zpoplatnění těchto vod, jednak technické, kdy přítok balastních vod do jednotné kanalizace zatěžuje zbytečně stokovou síť a zhoršuje průběh čistírenských procesů na ČOV.
Podrobnější projektovou dokumentaci pro společné povolení zpracovala opět společnost VODIS Olomouc s.r.o., náklady na zpracování byly 220 tis. Kč a PD byla vyhotovena do konce roku 2021. Rozpočet byl dalším stupněm projektové dokumentace upřesněn na 2 917 450 Kč s DPH.
Výběrové řízení na dodavatele stavby se konalo v květnu 2022, ale bylo zrušeno, protože nikdo nepředložil cenovou nabídku. V červnu 2022 bylo vyhlášeno opakované výběrové řízení. Nejvýhodnější nabídku předložila společnost LB 2000 s. r. o. z Olomouce s nabídkovou ceno. 3 015 268 Kč s DPH. Finanční prostředky jsou zajištěny.

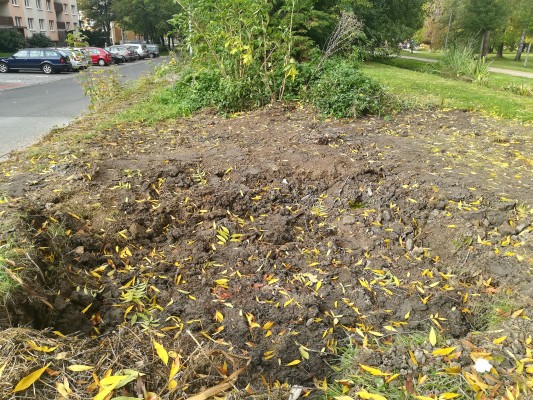

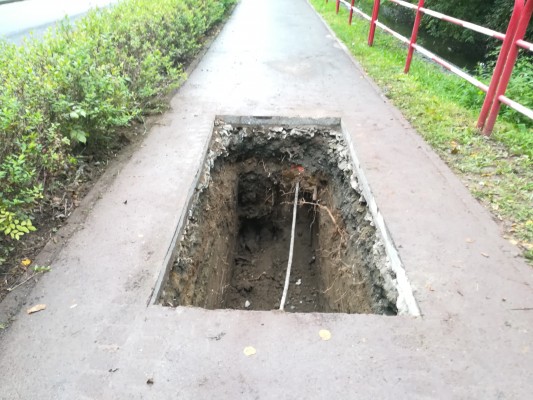

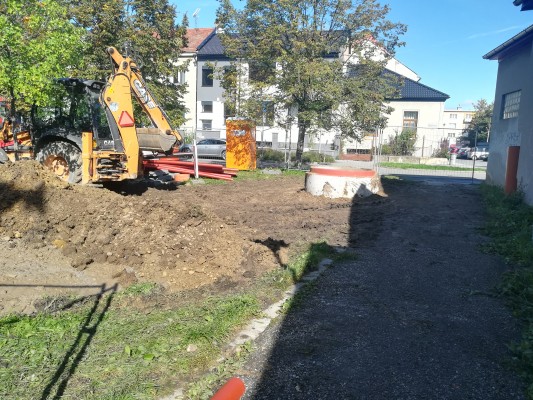

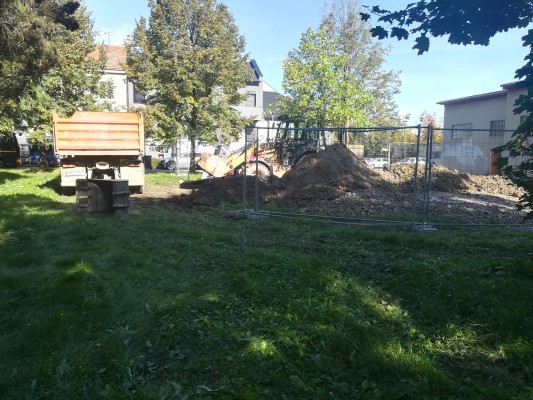

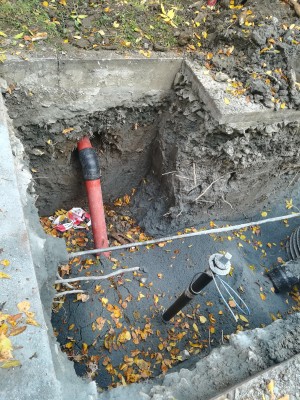

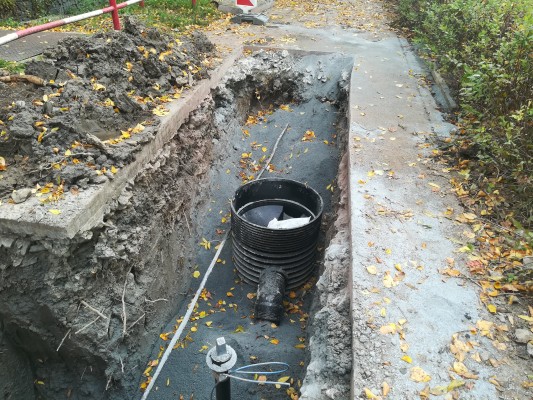

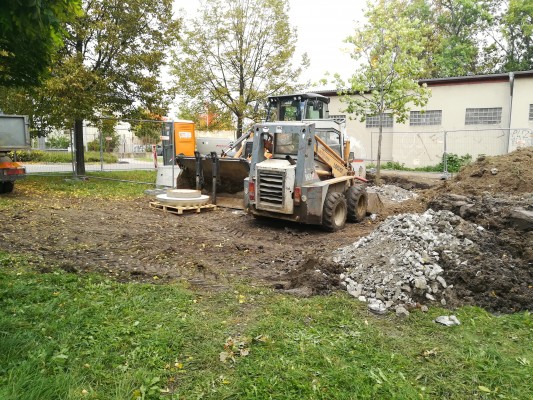

Odvodnění bylo zahájeno 19. 9. 2022 a stavba bude dokončena až zřízením elektro přípojky společnosti EG.D., předpoklad byl srpen 2023, ale připojeno až v listopadu 2023.
Stavba bude ještě kolaudována Odborem životního prostředí.
Idea
červen 2020
zpracována studie
Příprava
srpen 2021
zpracování projektové dokumentace (do 12/2021)
Vydání společného povolení a povolení nakládání s vodami
duben 2022
Výběrové řízení na dodavatele stavby
květen + červen 2022
opakované výběrové řízení
Realizace stavby
září-2022 - listopad 2023
Připojeno k elektrické síti až v listopadu 2023
Kolaudace stavby
únor 2024
