Realizátor
Statutární město Prostějov
Rozpočet
5 477 777 Kč
Termín
listopad 2022
Financování
Rozpočet města a dotace?
Připravujeme Nový strategický plán města
Životní prostředí,
Společnost a volnočasové aktivity
Popis

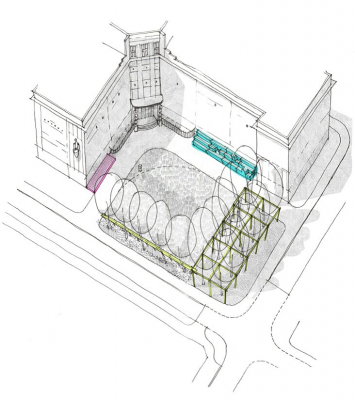

Řešením tohoto prostoru se zabývala studie zpracovaná Ing. Hanou Bělařovou v únoru 2019. Podrobnější PD pro provádění stavby zpracovala stejná autorka v září 2020.
Stavebními objekty jsou zpevněné plochy, sadové úpravy a také mobiliář – sedací schody, dřevěná pergolová konstrukce – galerie, povalový chodník – molo, stojany na kola a odpadkové koše.
Stávající zpevněná plocha před vstupem získá přirozenější tvar pro pěší pohyb i komfortnější tvar pro příležitostný pojezd.
Návrh řešení dále pomyslně „dostavuje“ hmotu školy – hmotou stromů podpořenou pergolovou konstrukcí navazuje na rizalit (vystouplou část fasády) pravého křídla budovy školy. Vytváří stromový bosket, od něhož se zalamuje krátké stromořadí podél komunikace. Vnitřní travnatá plocha se tímto pomyslně uzavírá a vytváří veřejně přístupné prostranství, nádvoří.
Záměrem je vytvořit přehledný a uživatelsky příjemný veřejný prostor. V rámci řešení zeleně je proto navržena nová výsadba stromů, které vytvoří, především v letních měsících, příznivé mikroklima pro pobyt. Odstraněny budou všechny stávající stromy (4ks) a to především ze zdravotních důvodů (přesadbu nelze provést). Náhrada bude realizována v rámci řešeného území výsadbou listnatých stromů v počtu 11 ks.
Rozpočet této části dle projektu činí cca 2 168 tis. Kč s DPH.

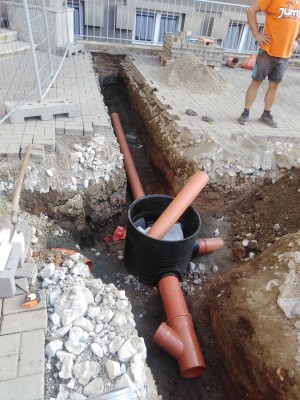

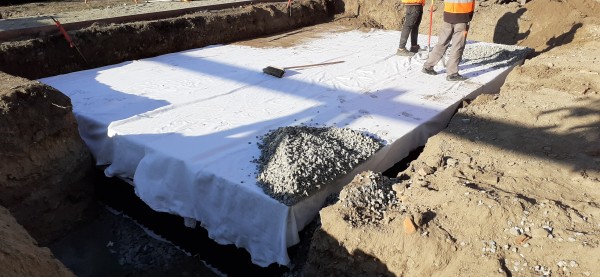

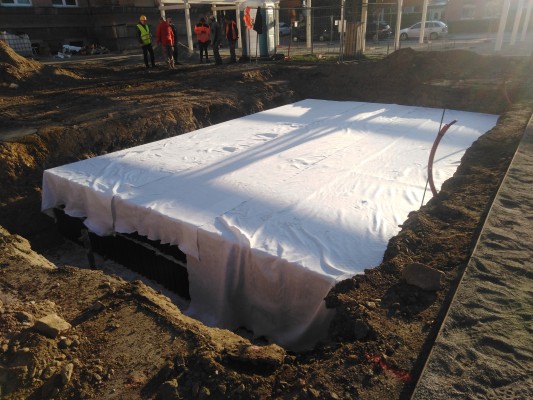

Bylo rozhodnuto, že součástí úpravy bude také řešení problematiky hospodaření s dešťovou vodou s následným využíváním pro závlahu nového trávníku, květinových záhonů, stromů a požadavek na zřízení nového přípojného místa elektrické energie potřebné pro technologii závlahy, osvětlení venkovní galerie a pro konání kulturních akcí jako vystoupení, výstavy, představení atd.
Tato část je rozpočtována na cca 1 448 tis. Kč s DPH.
Dále byla zpracována PD Elektroinstalace – úprava stávající přípojky s odpadnutými náklady na cca 208 tis. Kč.
Celkový rozpočet na akci dle projektových dokumentací – 3 824 000 Kč, zaktualizováno na 4 920 620 Kč.
Dne 19. 5. 2021 byl vydán stavebním úřadem územní souhlas povolující realizaci stavby.
Výběrové řízení na dodavatele stavby se konalo v červenci 2021, ale nebyla uzavřena smlouva s možným dodavatelem, zastupitelstvo města neschválilo potřebné finanční prostředky.
V březnu 2022 se konalo další výběrové řízení, které bylo opět zrušeno a bylo vypsáno nové.
Na základě výběrového řízení v dubnu 2022 nejvýhodnější nabídku podala společnost JAMASTAV MORAVIA a.s., která ovšem odstoupila. Bude se řešit uzavření smlouvy o dílo s uchazečem dalším v pořadí.
Byla podána žádost o dotaci z Národního plánu obnovy SFŽP ČR, nyní je ve fázi hodnocení.
Stavba by měla být zahájena nejpozději v červenci 2022 a dokončena v listopadu 2022 (předpoklad). Realizace bude závislá na vyčlenění finančních prostředků v rozpočtu města.
Veřejný přínos
Tato akce představuje nejen využití tzv. modrozelené infrastruktury, ale vznikne i kulturní prostor pro studenty střední školy ART ECON, pravděpodobně také venkovní divadelní představení pro divadlo POINT.
Idea
únor 2019
studie
Příprava
září 2020
PD pro provádění stavby
Vydání územního souhlasu
květen 2021
Výběrové řízení na dodavatele stavby - opakované
duben 2022

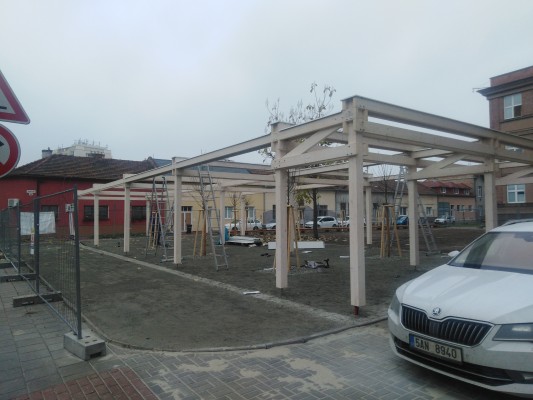

Zahájení realizace stavby
nejpozději červenec 2022
předpoklad
Ukončení realizace stavby

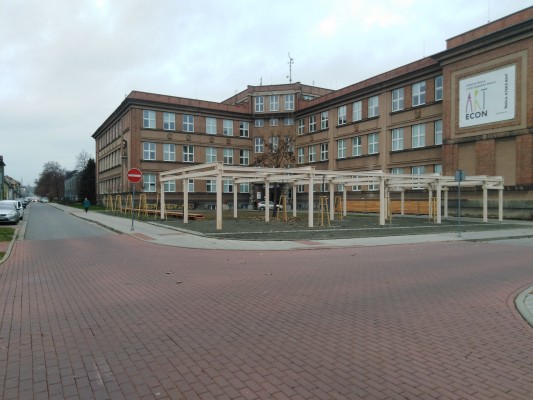

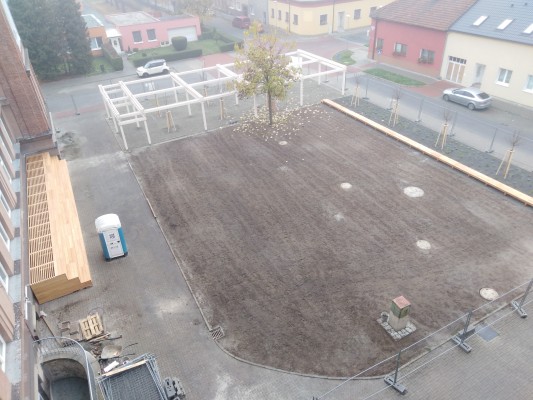

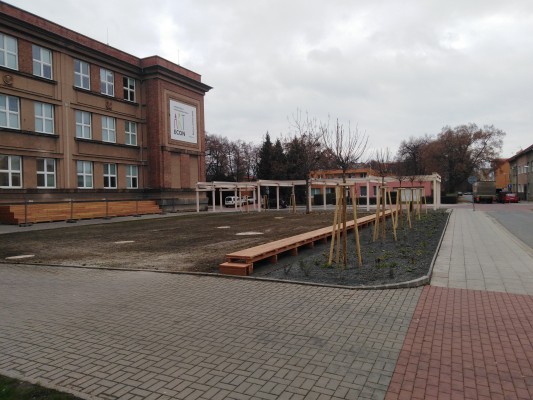

listopad 2022
předpoklad
