Městský hřbitov - kolumbária 4. etapa
Realizátor
Statutární město Prostějov
Rozpočet
5 412 309 Kč
Termín
září 2022
Financování
rozpočet města
Priority
Společnost a volnočasové aktivity
Popis

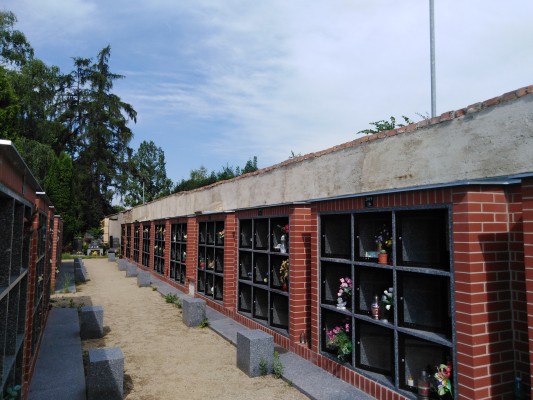

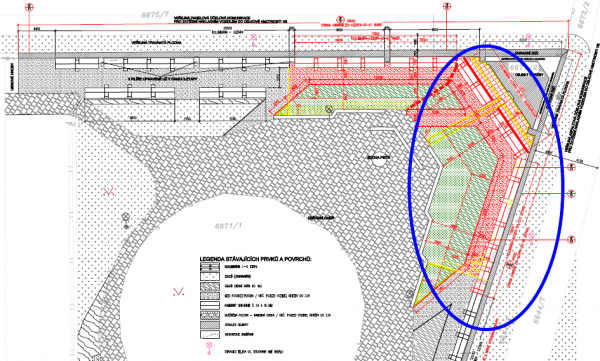

Projektová dokumentace řeší rozšíření kolumbárií v severovýchodním rohu hřbitova v bezprostřední blízkosti stávající hřbitovní zdi. V rámci 4. etapy dojde k propojení řady kolumbárií s předchozími etapami do jednoho celku. Nově vznikne celkem 153 úložných schránek (63 schránek v rámci SO 01, 90 schránek v rámci modulu SO 02).
Projektová dokumentace je rozdělena na dvě samostatné části (SO 01 - kolumbária sever a SO 02 – kolumbária – severovýchod a východ), tak aby bylo možné akci realizovat ve dvou etapách.
Projektovou dokumentaci zpracovala společnost CAD PROJEKT PLUS, s.r.o., Prostějov. v roce 2020.
V listopadu 2020 bylo vydáno pravomocné územní a stavební povolení.
V březnu 2021 bylo ukončeno výběrové řízení na zhotovitele - zakázku získala společnost FCC Prostějov, s r.o.
Celkové náklady jsou ve výši 5 412 309 Kč

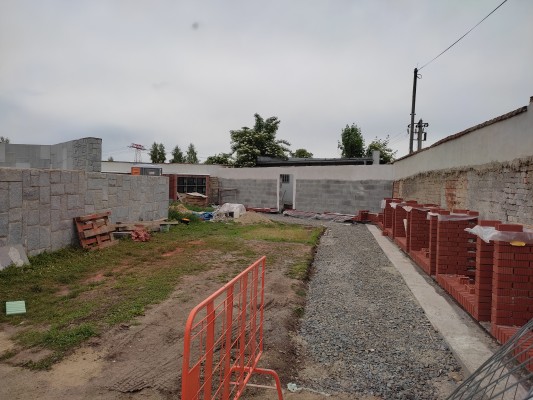

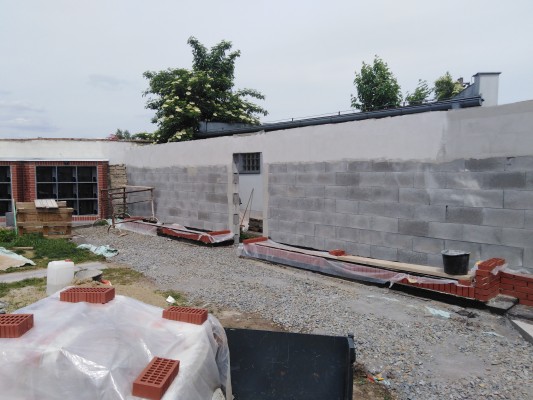

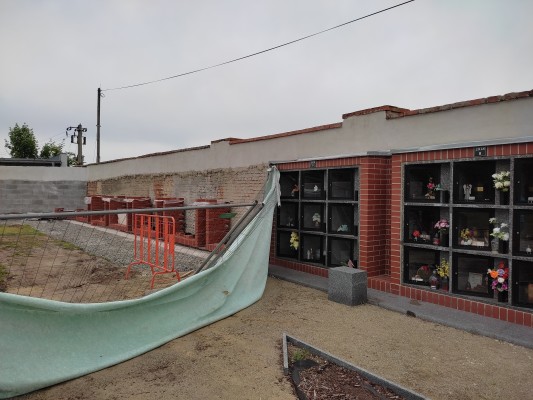

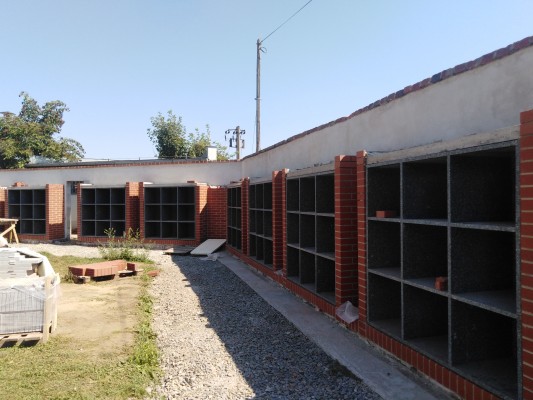

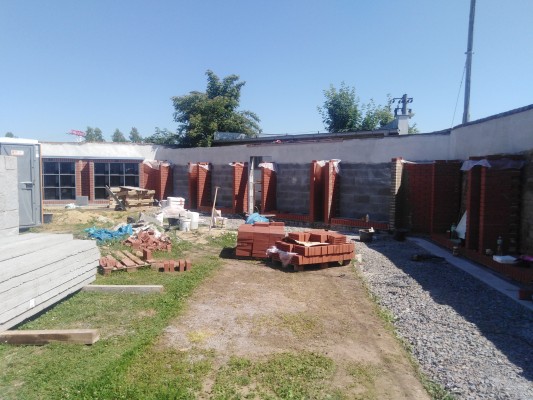

Realizace stavby SO 01: zahájení duben 2021, ukončení září 2021

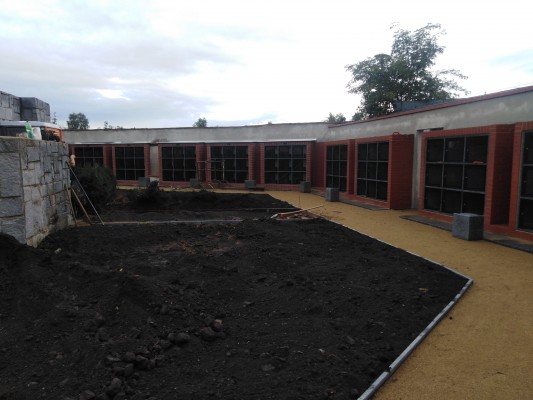

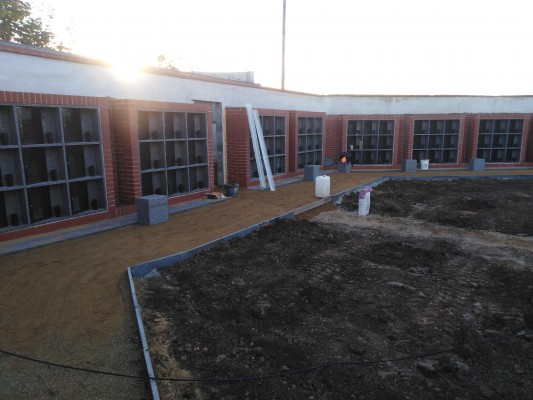

Realizace stavby SO 02 zahájení duben 2022, ukončení září 2022.

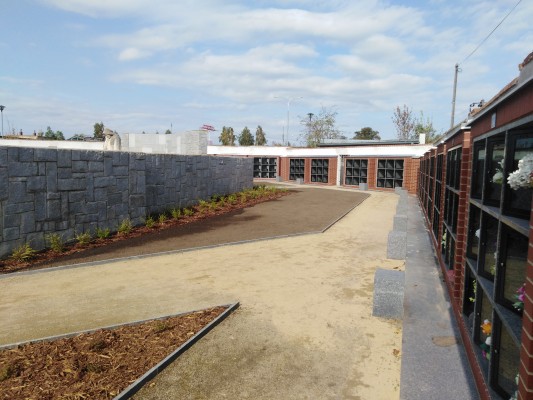

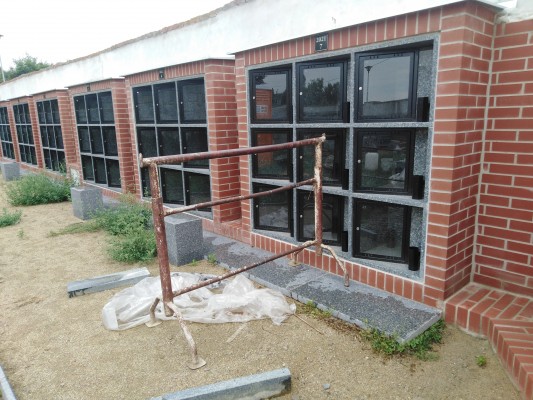

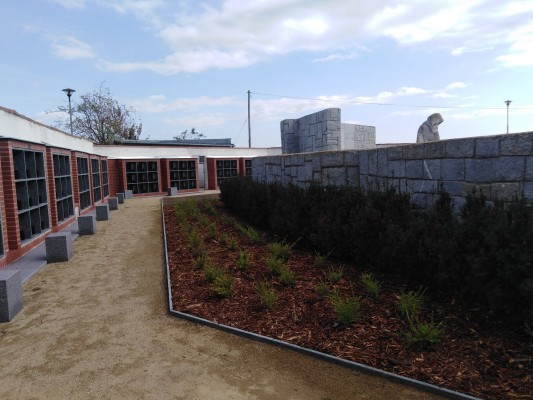

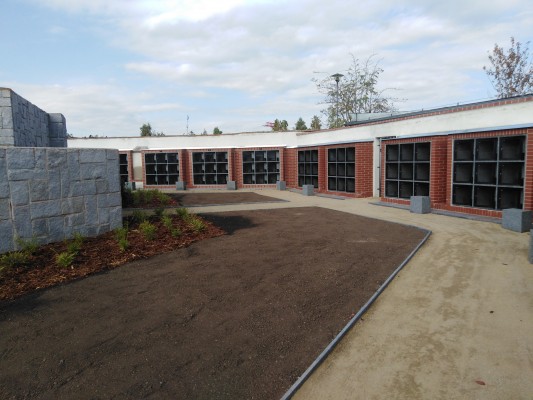

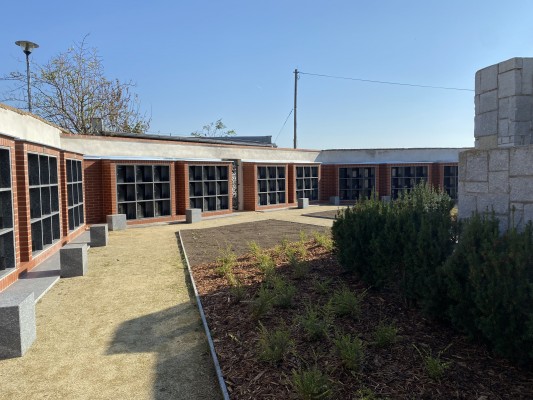

Stavba je realizována dle harmonogramu a byla ukončena. Kolaudace stavby proběhla v listopadu 2022.
Příprava

březen 2020
zpracování projektové dokumentace
Stavební povolení
listopad 2020
vydání pravomocného územního a stavebního povolení
Výběrové řízení na zhotovitele stavby
březen 2021
zahájení realizace stavby - první část
duben 2021
Ukončení realizace stavby - první část
září 2021
Zahájení realizace stavby - druhá část
duben 2022
Ukončení realizace stavby - druhá část
září 2022
Kolaudace stavby
listopad 2022
