Rozšíření dětského hřiště U Abrahámka
Realizátor
Statutární město Prostějov
Rozpočet
400 000 Kč
Termín
červen 2026
Financování
participativní rozpočet města
Priority
Společnost a volnočasové aktivity
Popis
V červnu.2025 se schvalovaly v radě města nejúspěšnější projekty participativního rozpočtu 2024 (dále jen PaRo), mezi které patří i námět pana Otmara Jodla na „Rozšíření dětského hřiště u Abrahámka“.
Co nového na děti čeká?

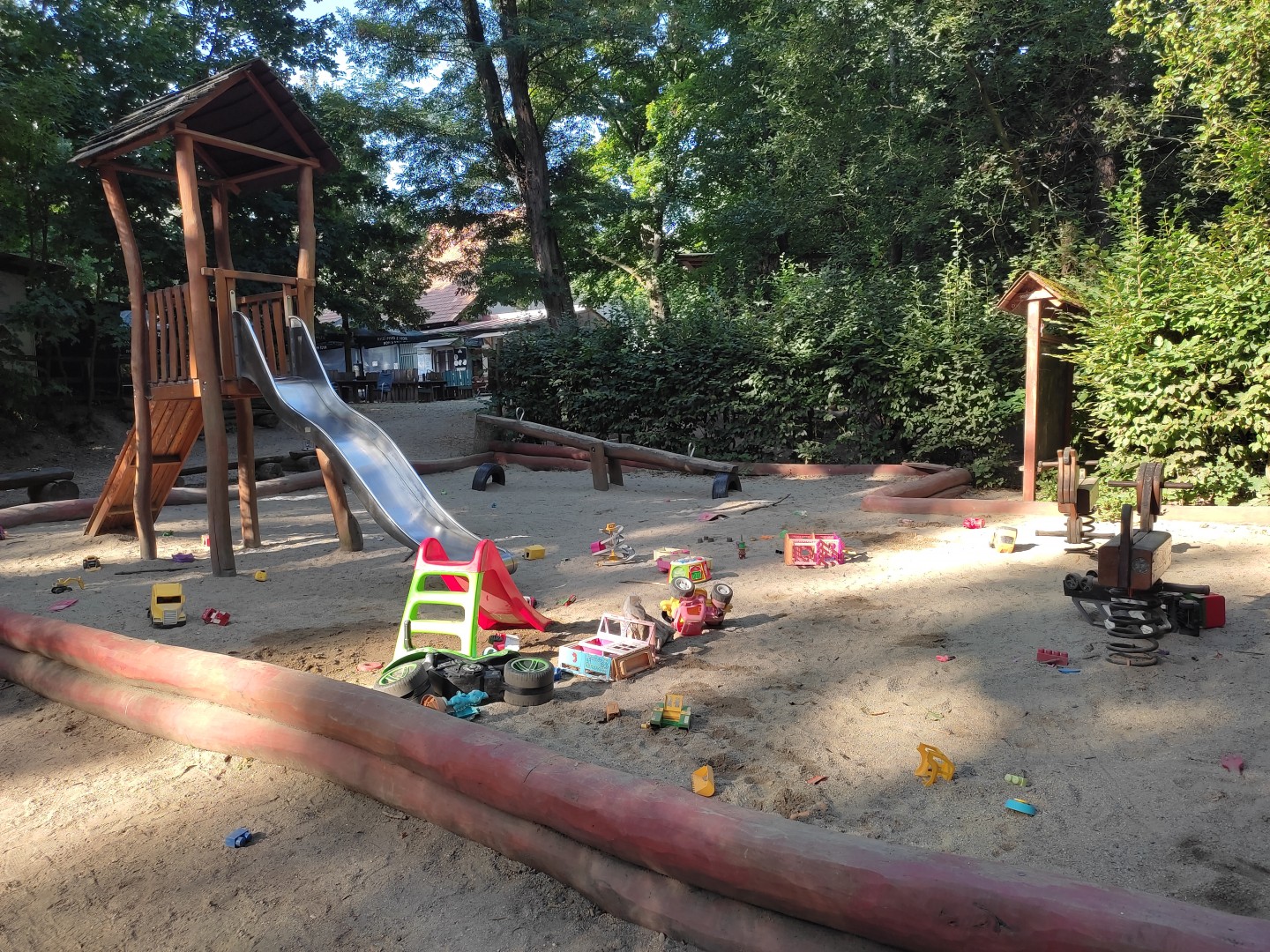

Stávající herní prvky zůstanou zachovány a nová herní plocha o rozměrech cca 9 × 8 metrů vznikne v bezprostřední blízkosti (naproti přes cestu, na místě původních laviček). Hlavním lákadlem pro nejmenší návštěvníky bude moderní akátová řetězová houpačka, která nabídne vyžití pro různé věkové kategorie díky kombinaci klasického sedáku typu „normal“, bezpečného „baby“ sedáku pro batolata a oblíbeného „hnízda“ pro společné houpání.

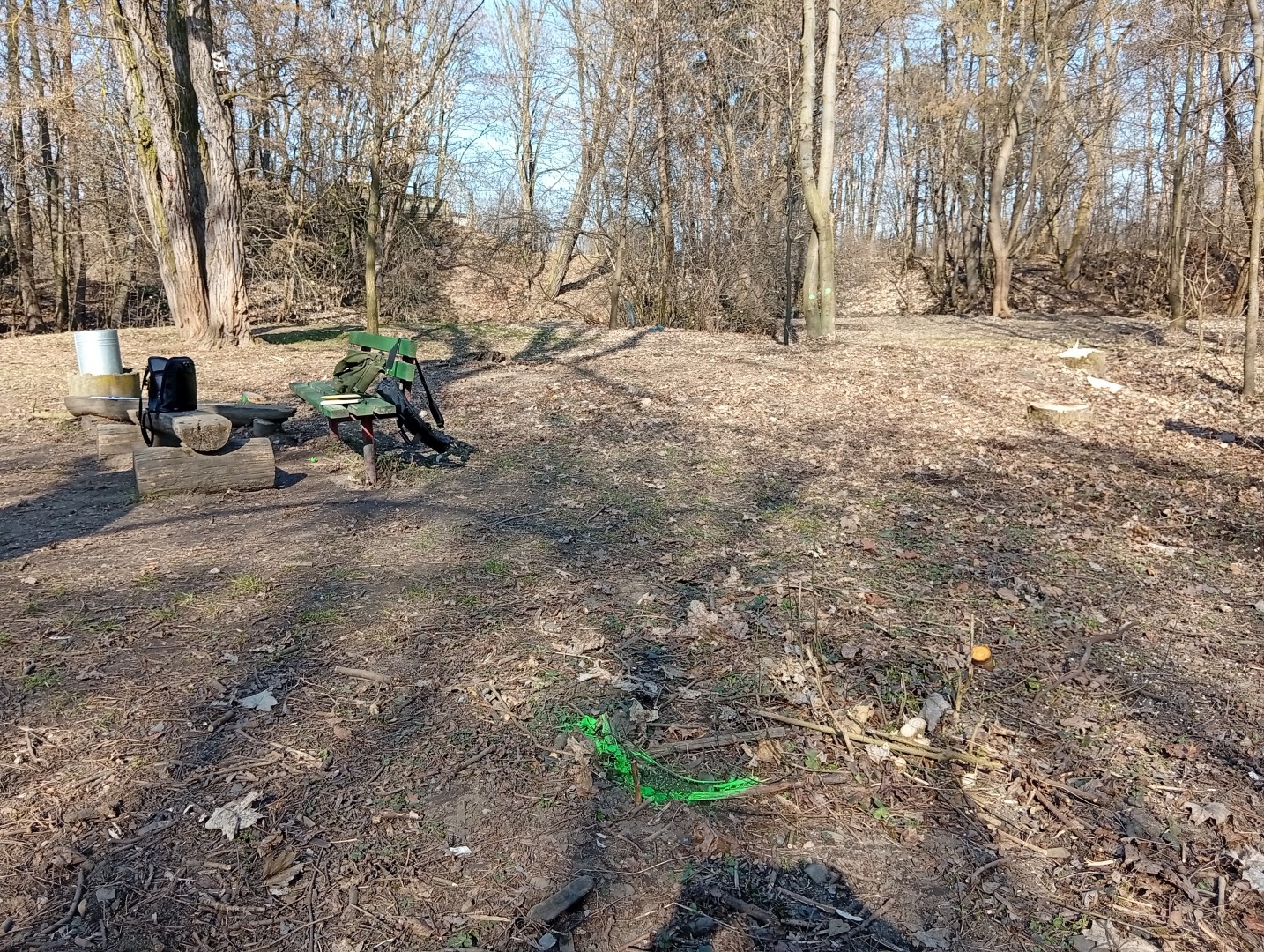

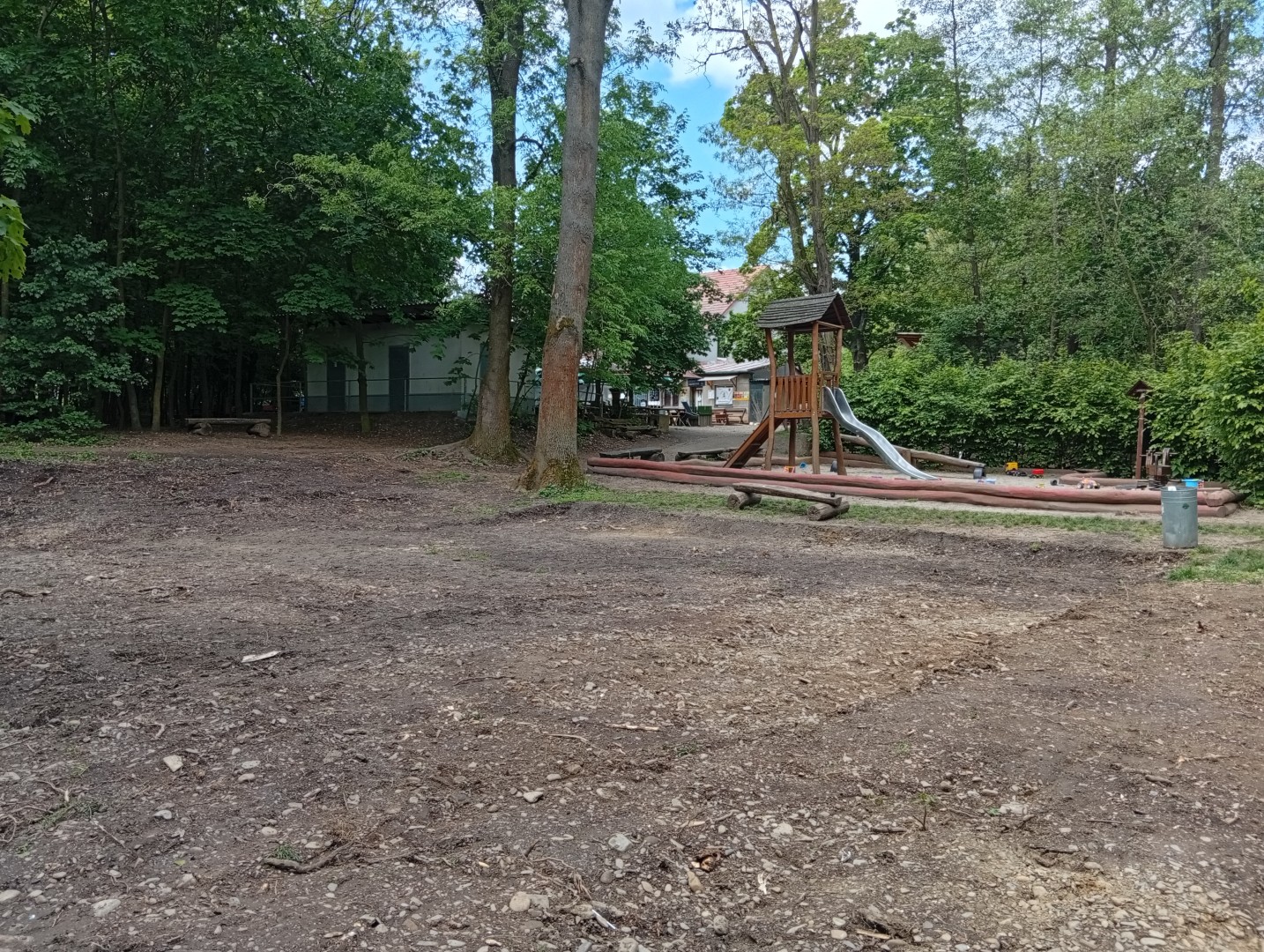

Celá plocha bude ohraničena estetickou akátovou kládou, která poslouží k oddělení od cesty i k posezení rodičů. Jako dopadový materiál pro herní prvek byl zvolen bezpečný štěrkopísek. Před umístěním herního prvku bude nutné provést přípravné práce (náletové dřeviny již byly vykáceny, dále bude nutné odstranit stávající mobiliář, pařezy, provést terénní úpravy – odstranit nerovnosti terénu). Dále bude nezbytné vykopat dopadovou plochu do hloubky 30 cm, vyhloubit 6 děr pro umístění patek prvku. Tyto práce bude realizovat společnost FCC Prostějov, s.r.o. Náklady byly stanoveny na částku 112 718 Kč vč. DPH.
Pro zajištění vybraného herního prvku a jeho ohraničení pracovníci ORI provedli průzkum trhu, oslovili 6 potenciálních dodavatelů k předložení cenové nabídky. Nejvýhodnější nabídku předložila společnost Hřiště v cajku s.r.o. z Velké Bystřice. Kompletní náklady na dodání herního prvku, hrazení a dopadového materiálu budou ve výši 255 815 Kč vč. DPH.
Potřebné finanční prostředky bylo nutné převést z rezervy určené pro participativní rozpočet formou rozpočtového opatření předloženého do orgánů města (březen – duben 2026).

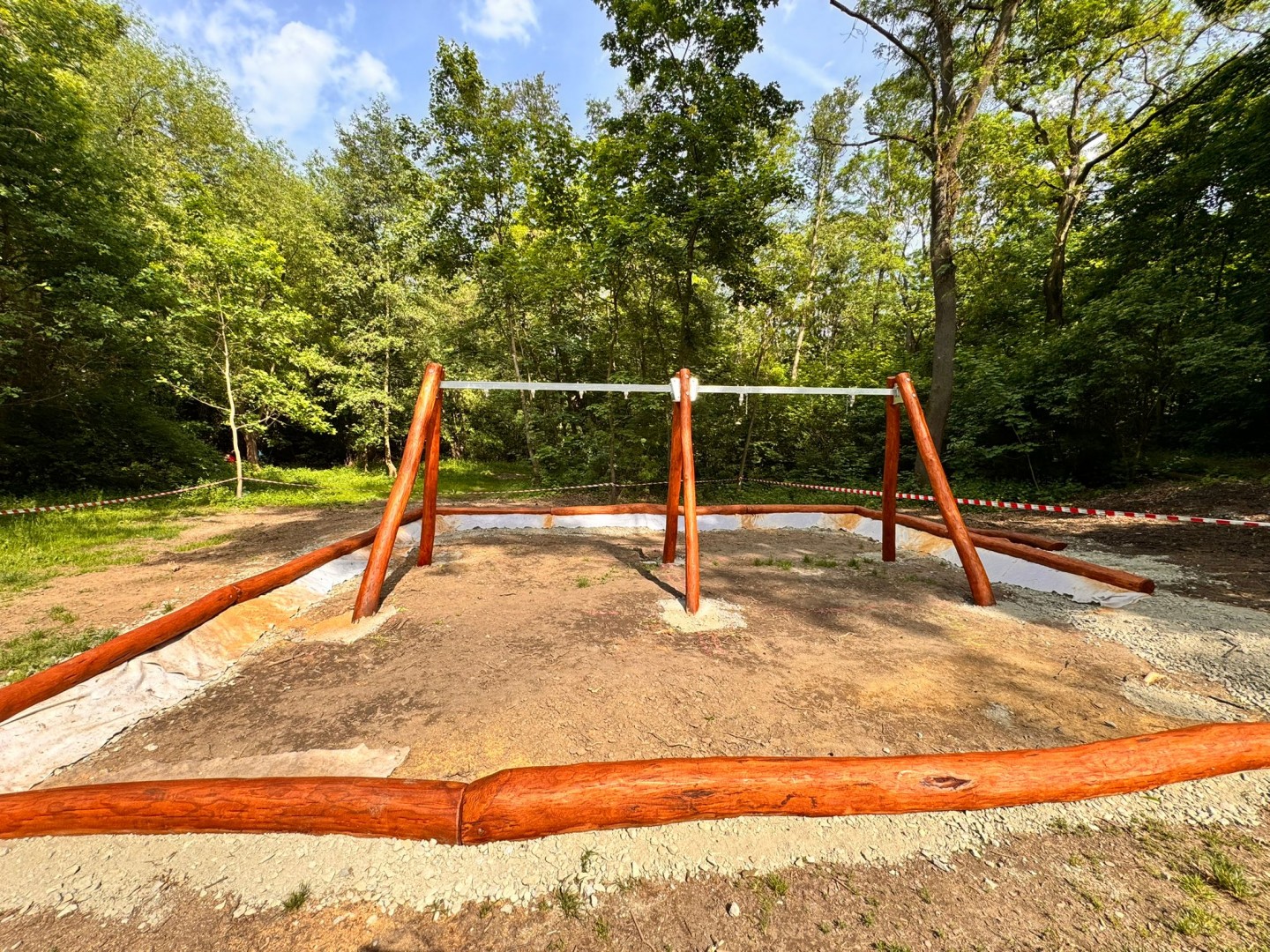

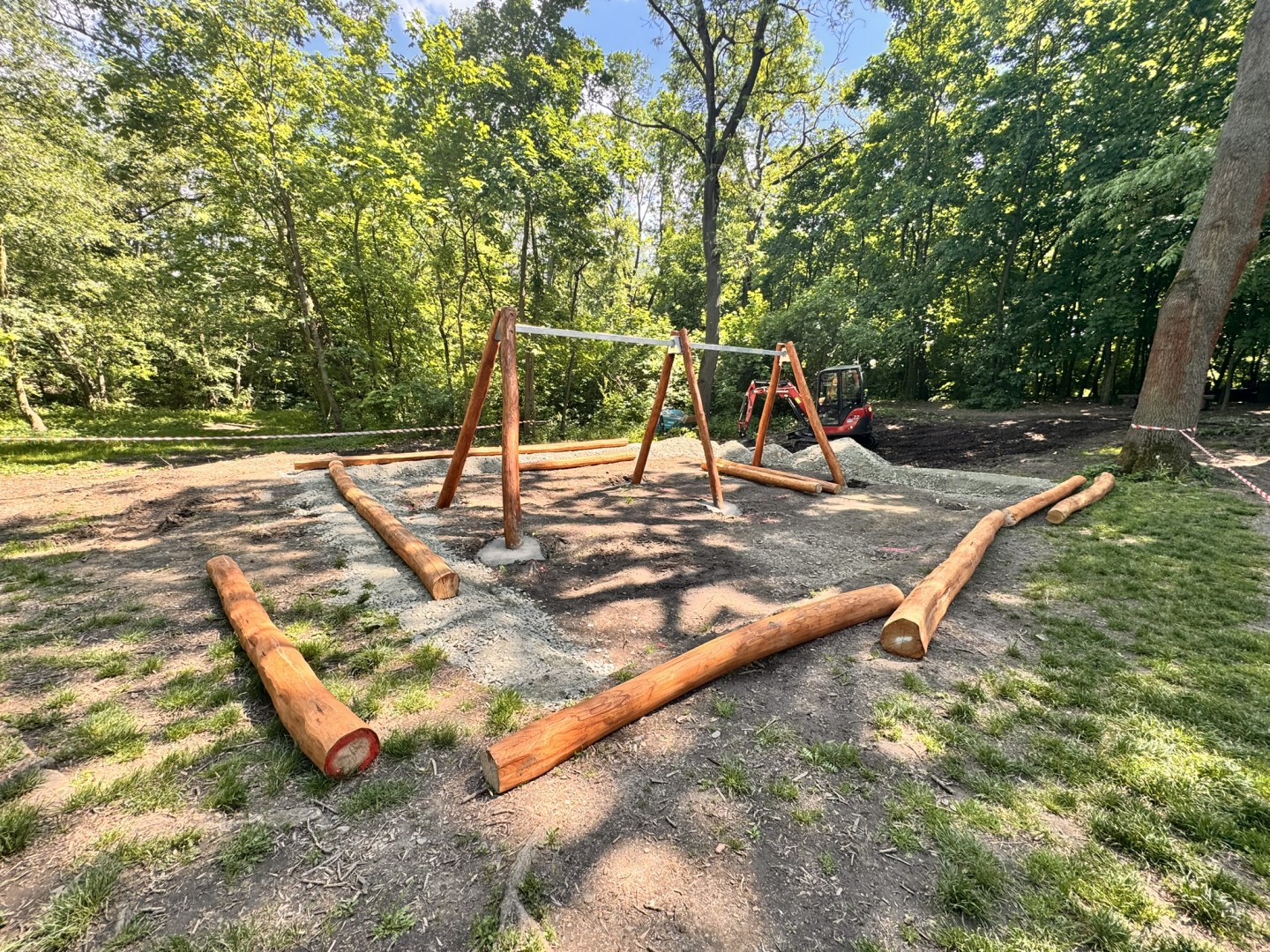

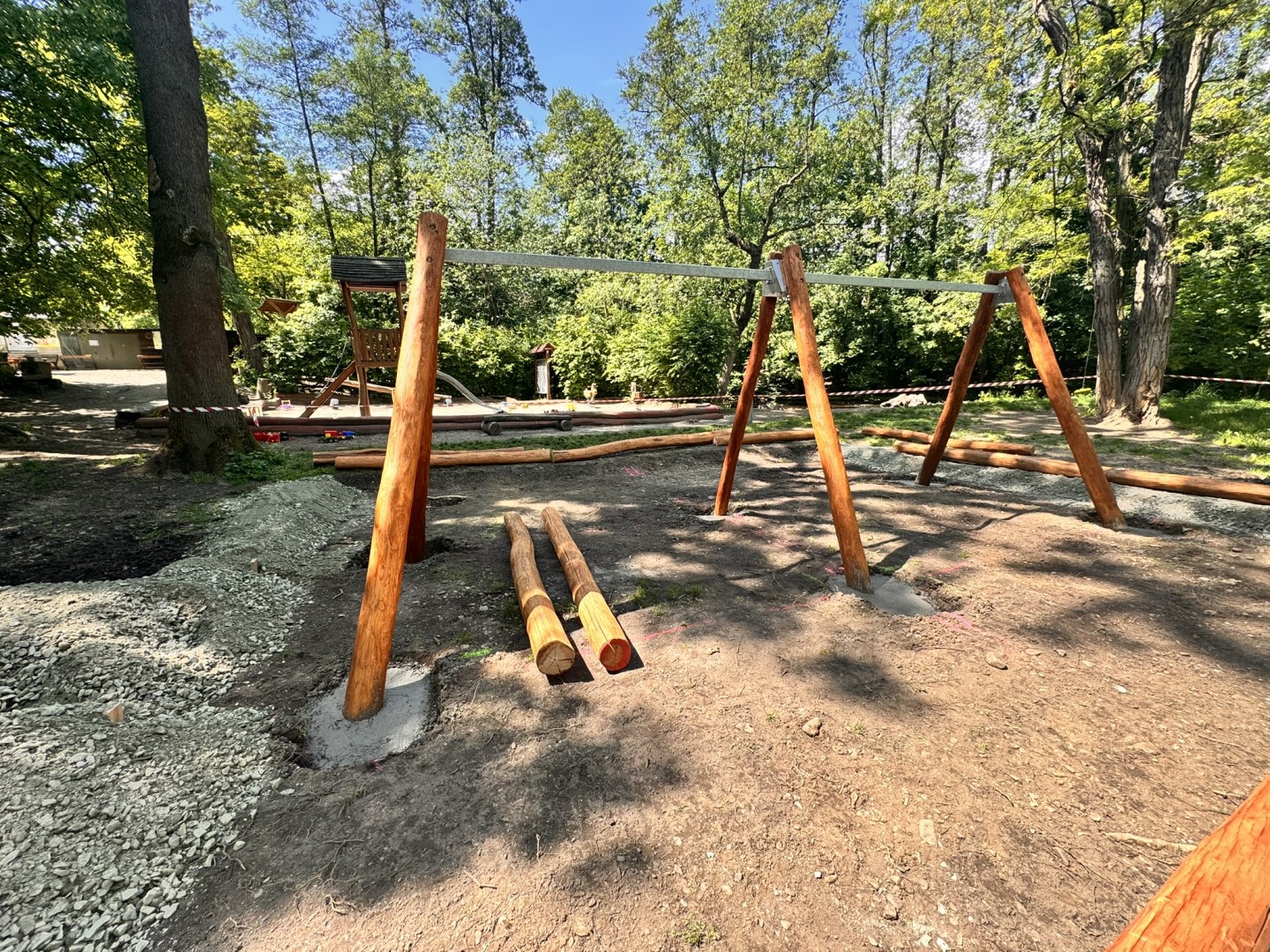

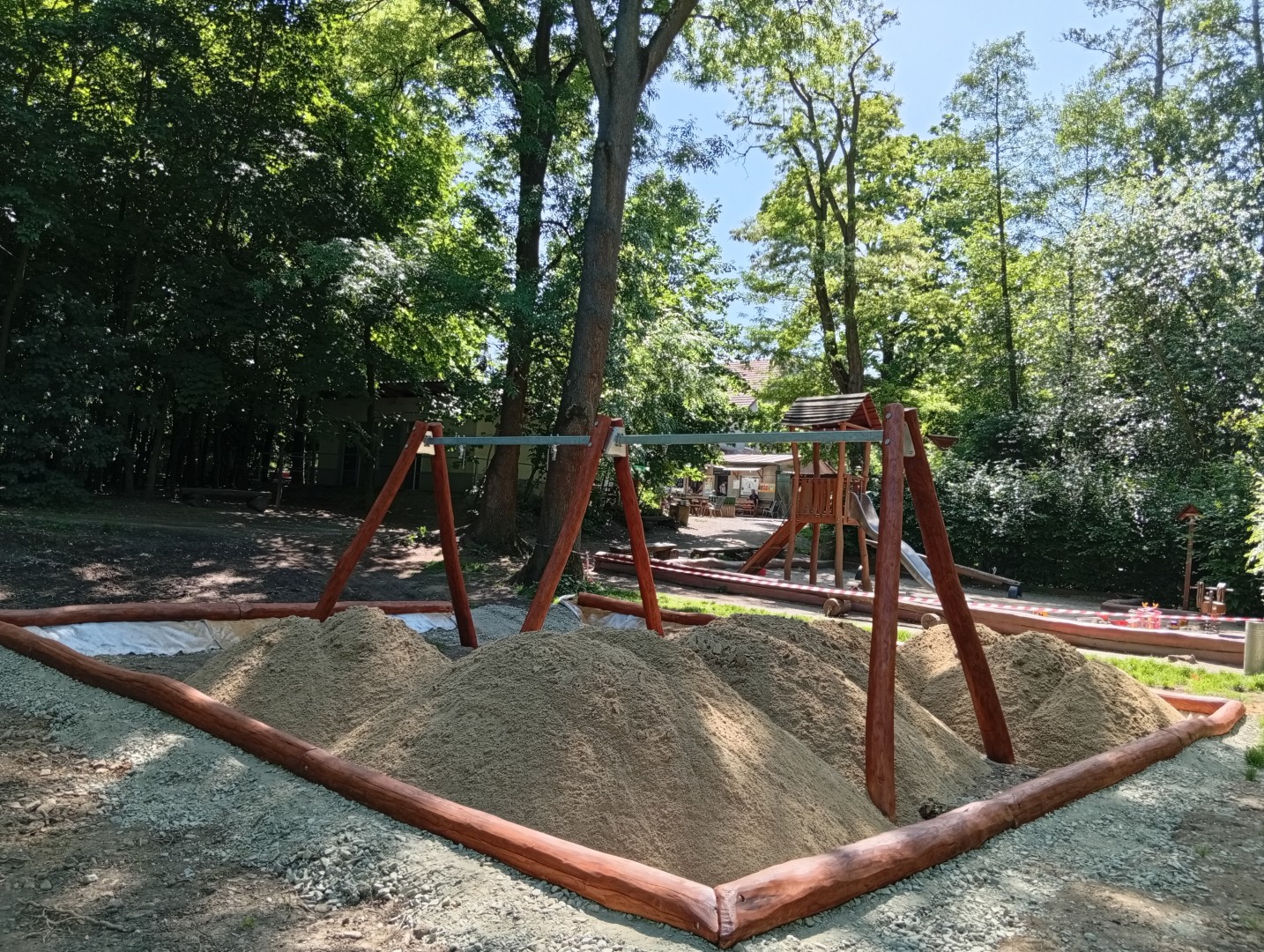

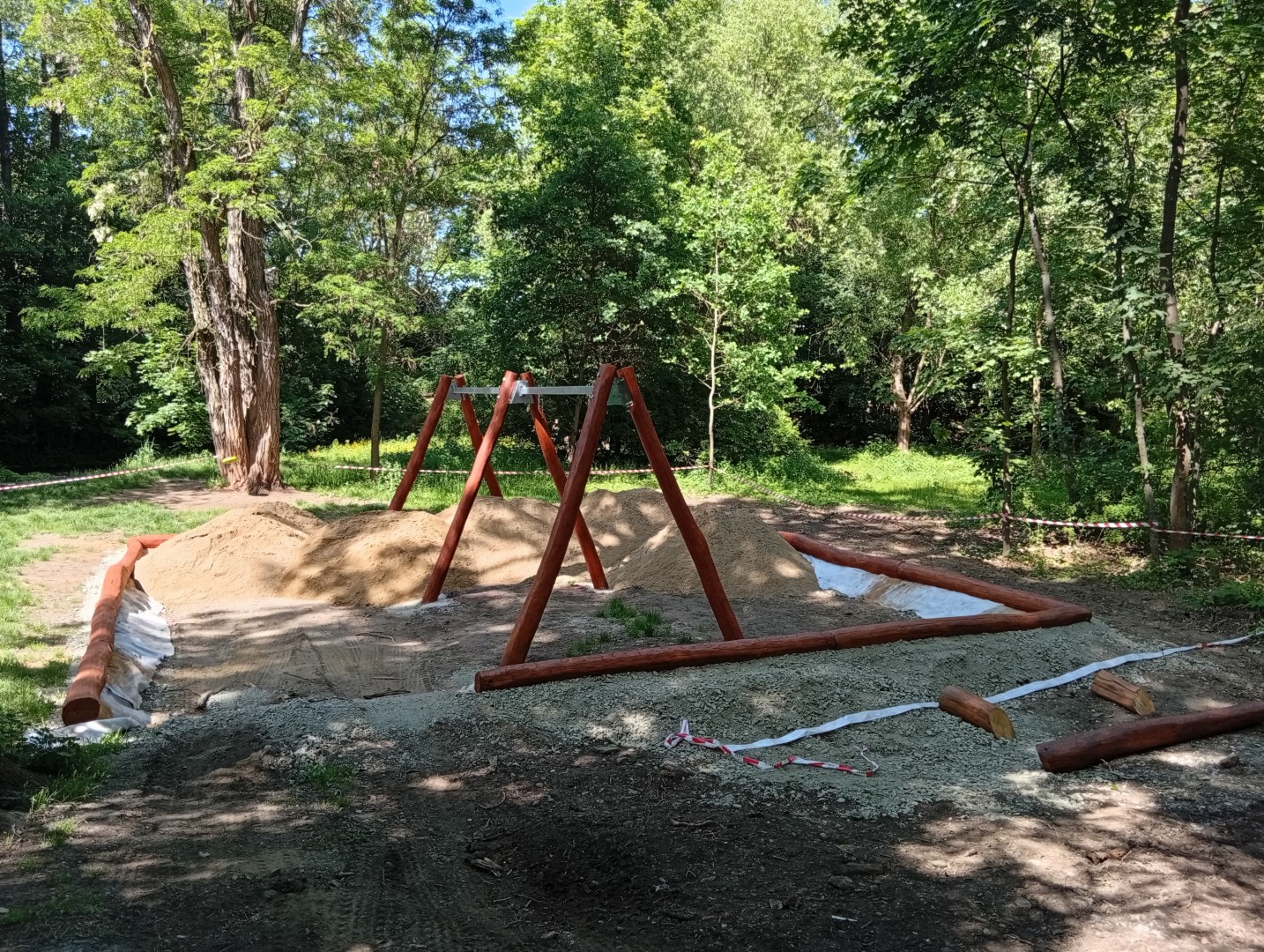

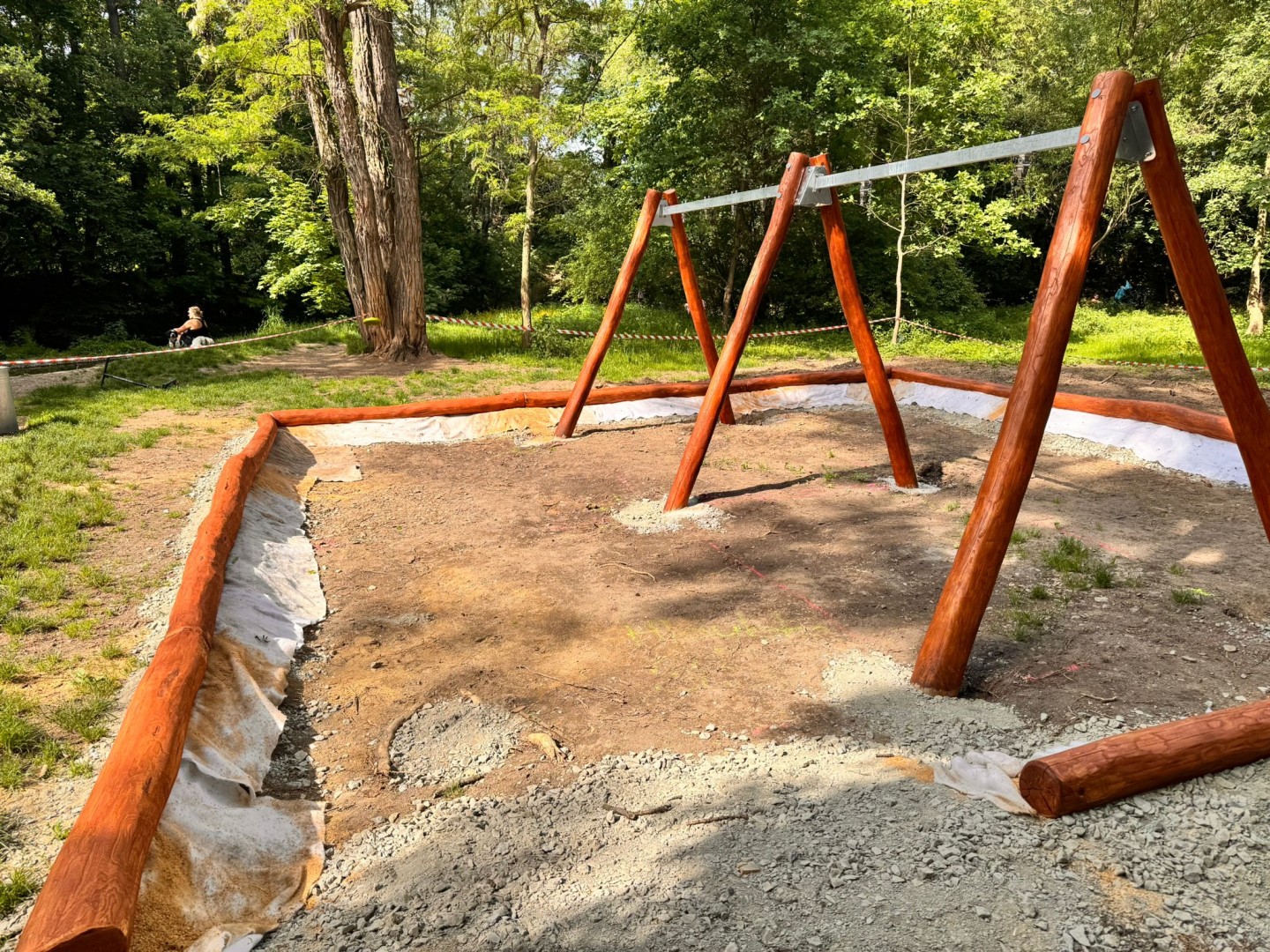

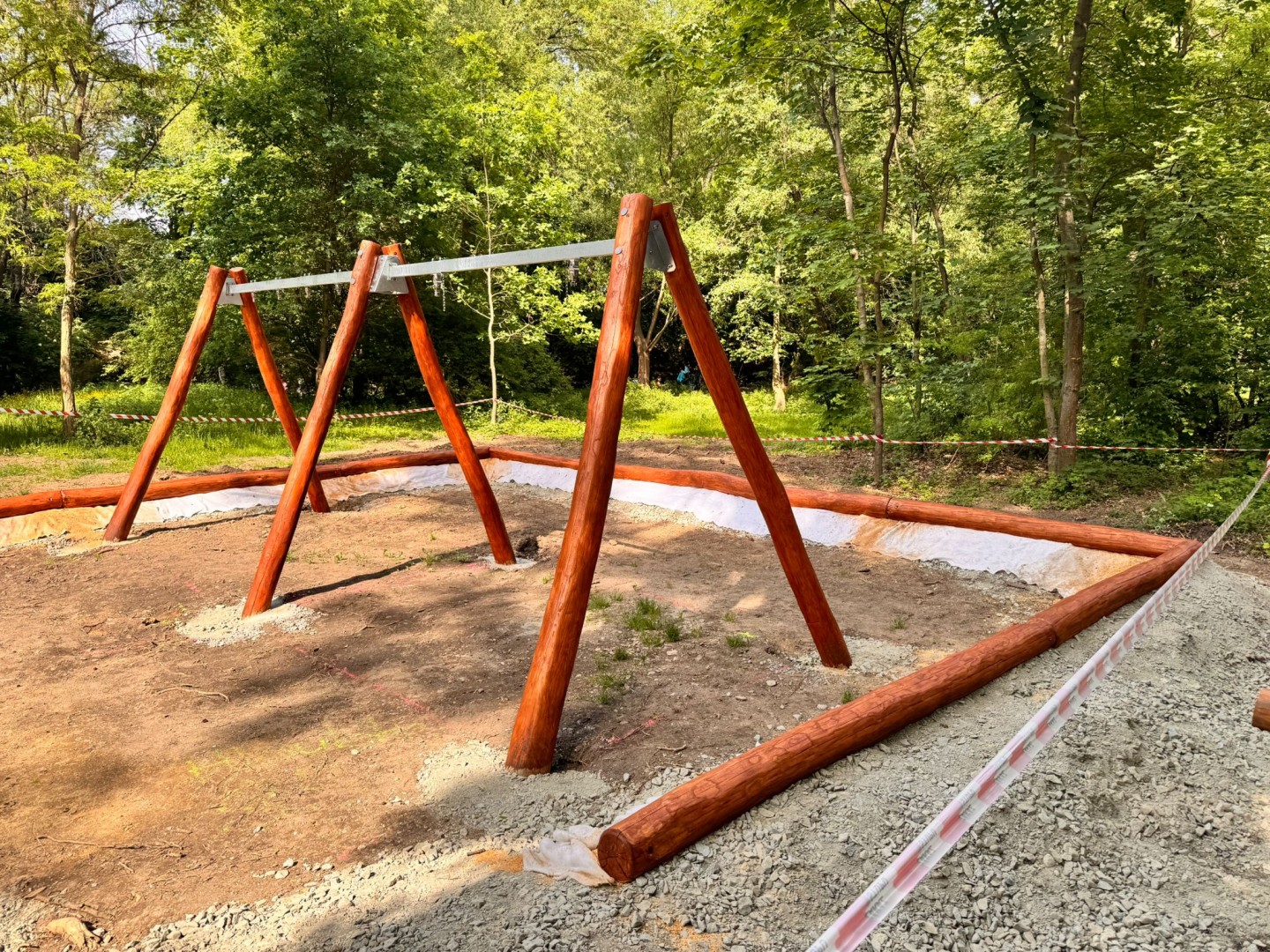

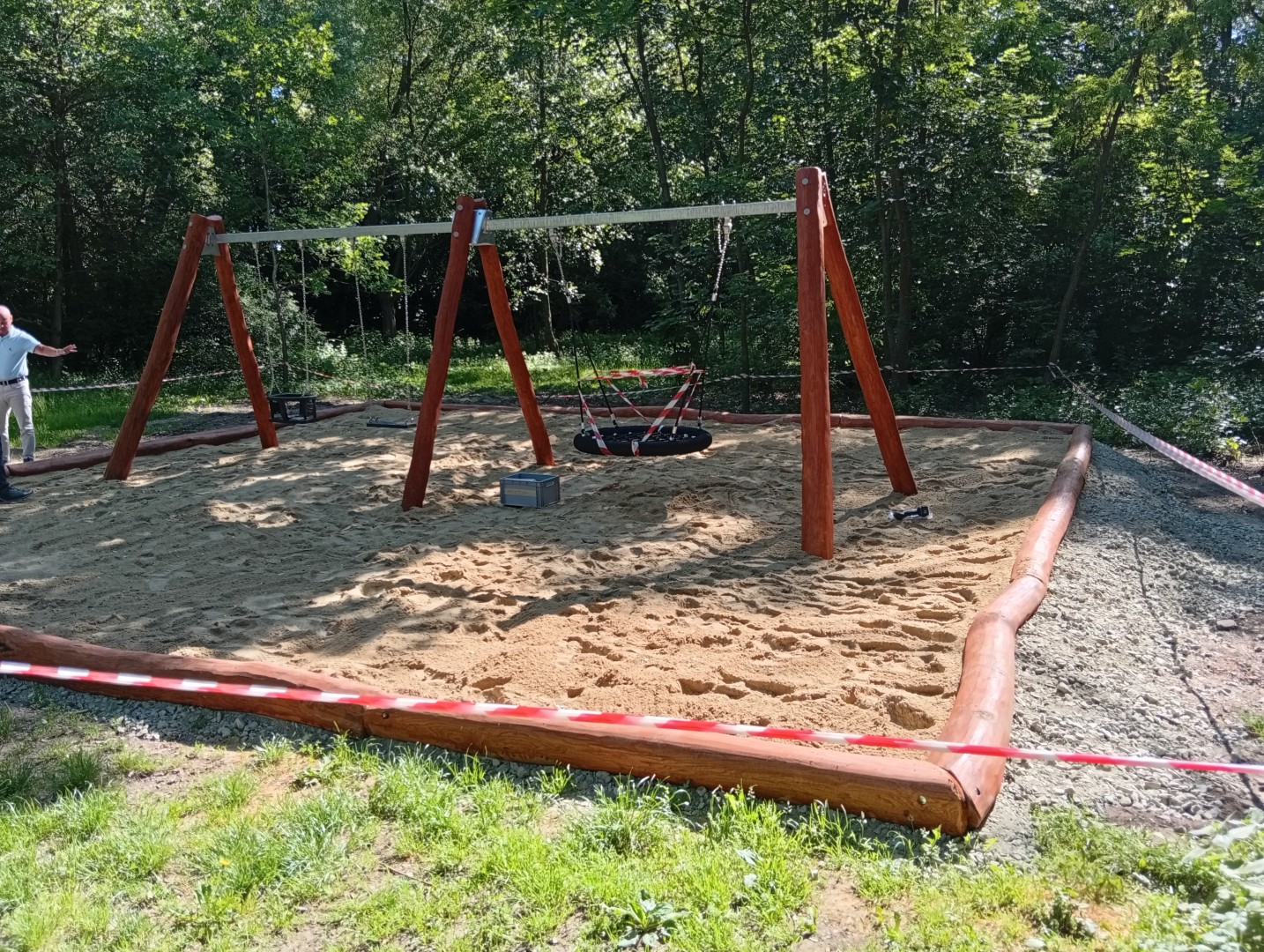

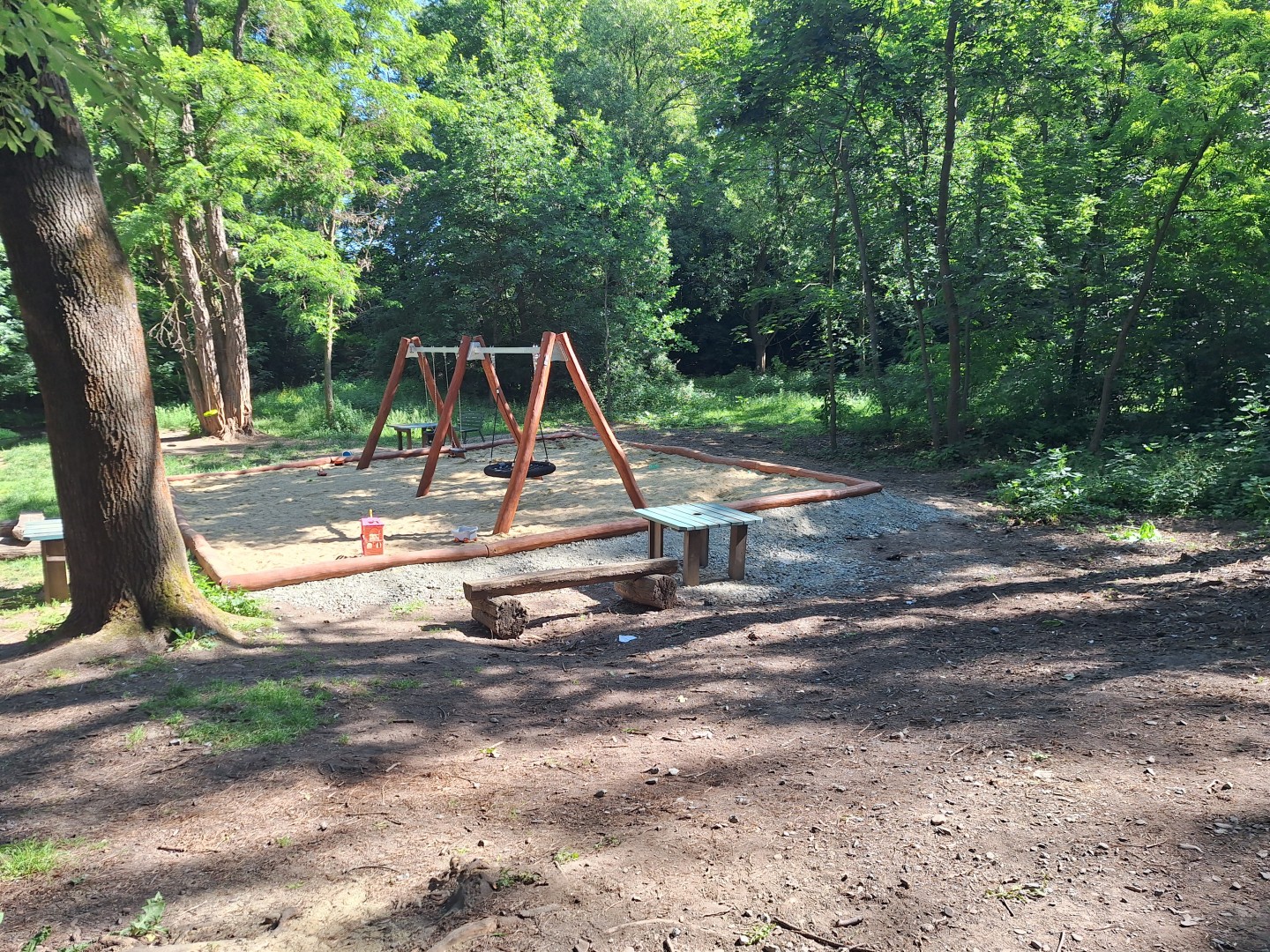

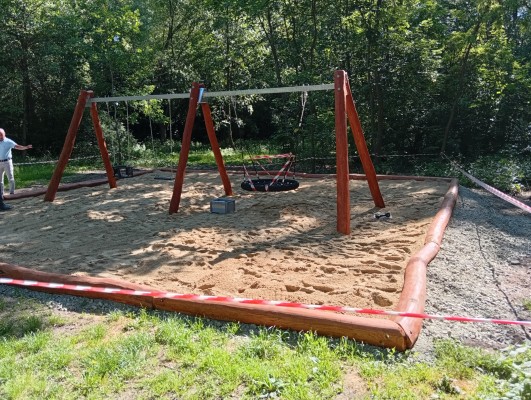

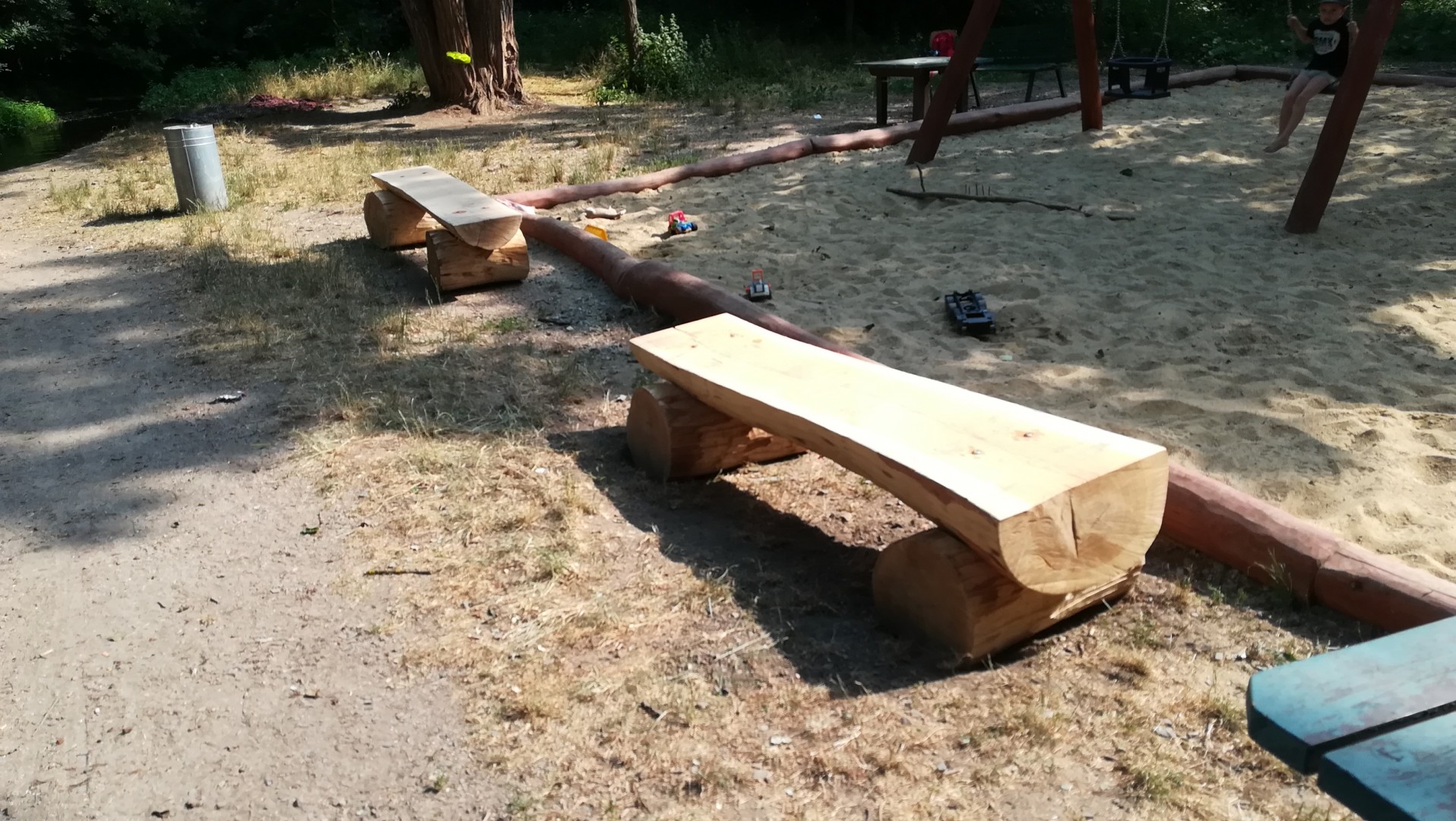

Pokud vše půjde podle plánu, samotná instalace herních prvků bude probíhat v měsících květen až červen 2026.
Veřejný přínos
Věříme, že tato novinka v biokoridoru Hloučela přispěje k dalšímu zpříjemnění volného času rodin v našem městě.
Schválení projektu v radě města
červen 2025
Schůzka s předkladatelem, prověřování umístění a volba prvku
září - listopad 2025
Průzkum trhu mezi potencionálními dodavateli
březen 2026
Vyčlenění potřebných financí
březen - duben 2026
Objednání stavebních prací a prvku
duben 2026
Příprava plochy, dodání a umístění prvku a hrazení
květen - červen 2026
