Realizátor
statutární město Prostějov
Rozpočet
6 776 799 Kč
Termín
září 2025
Financování
rozpočet města
Priority
Společnost a volnočasové aktivity
Popis

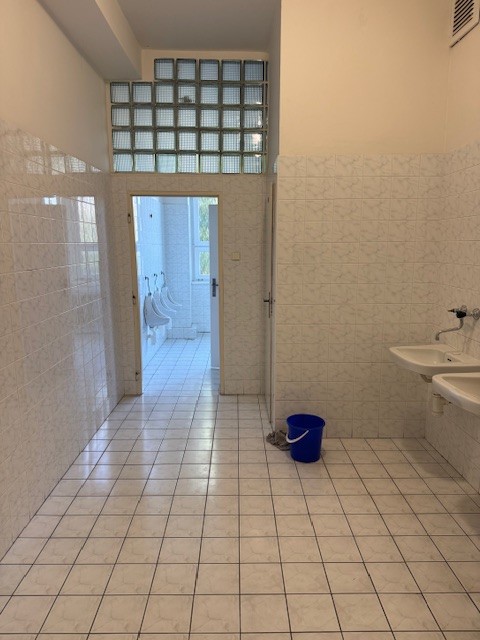

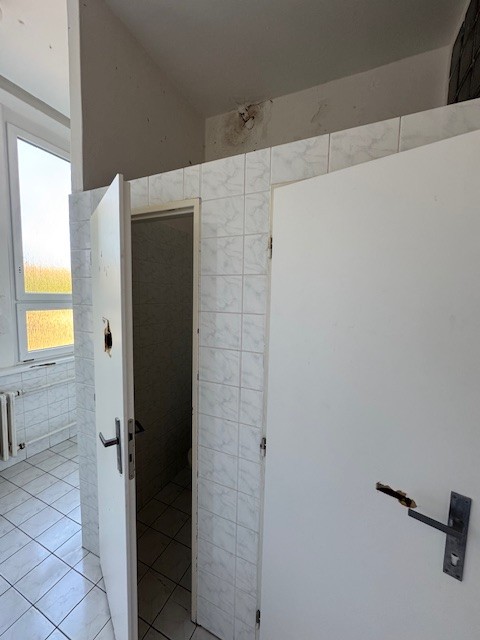

Areál ZŠ Dr. Horáka má tři učební pavilony a pavilon sportovní s tělocvičnou. Objekt pavilonu D je učební pro 2. stupeň základní školy – ročníky 6.-9. tříd. Plánované stavební úpravy nezasahují do vnějšího vzhledu budovy.
Záměrem je rekonstrukce sociálních zařízením na této škole v učebním pavilonu D v 1.NP, 2.NP a 3.NP. Ve všech podlažích dochází ke stavebním úpravám, vedoucích k dispozičním změnám stávajících toalet. Na toaletách WC chlapci budou instalovány vždy 4 kusy pisoárů, v 1.NP a 3.NP bude jedna kabina, ve 2.NP budou dvě kabiny. V předsíních budou umístěny 4 umývadla.

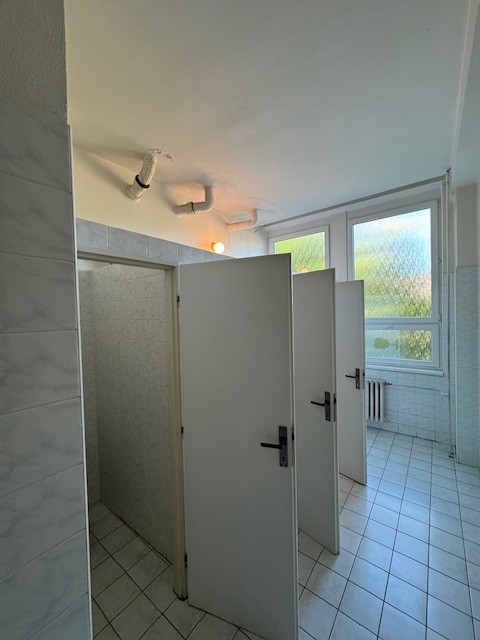

Na toaletách WC dívky budou po dispoziční úpravě ve všech podlažích 3 kabiny, z toho v 1.NP a ve 3.NP bude jedna kabina vybavena jako hygienická (obsahující umývadlo a bidetovou spršku). Ve 2.NP bude zřízena kabina pro bezbariérové využití. Kabiny WC pro pedagogy budou přemístěny do prostor předsíně WC dívky, se samostatným vstupem z hlavní chodby.

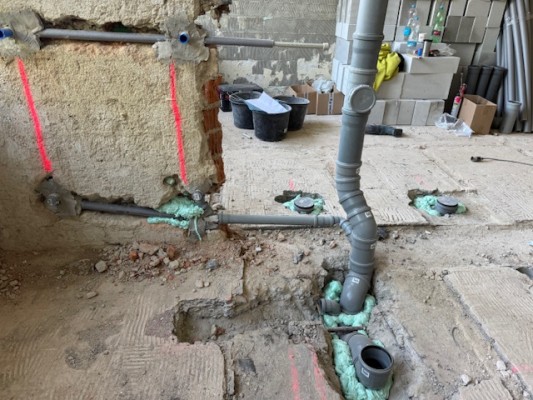

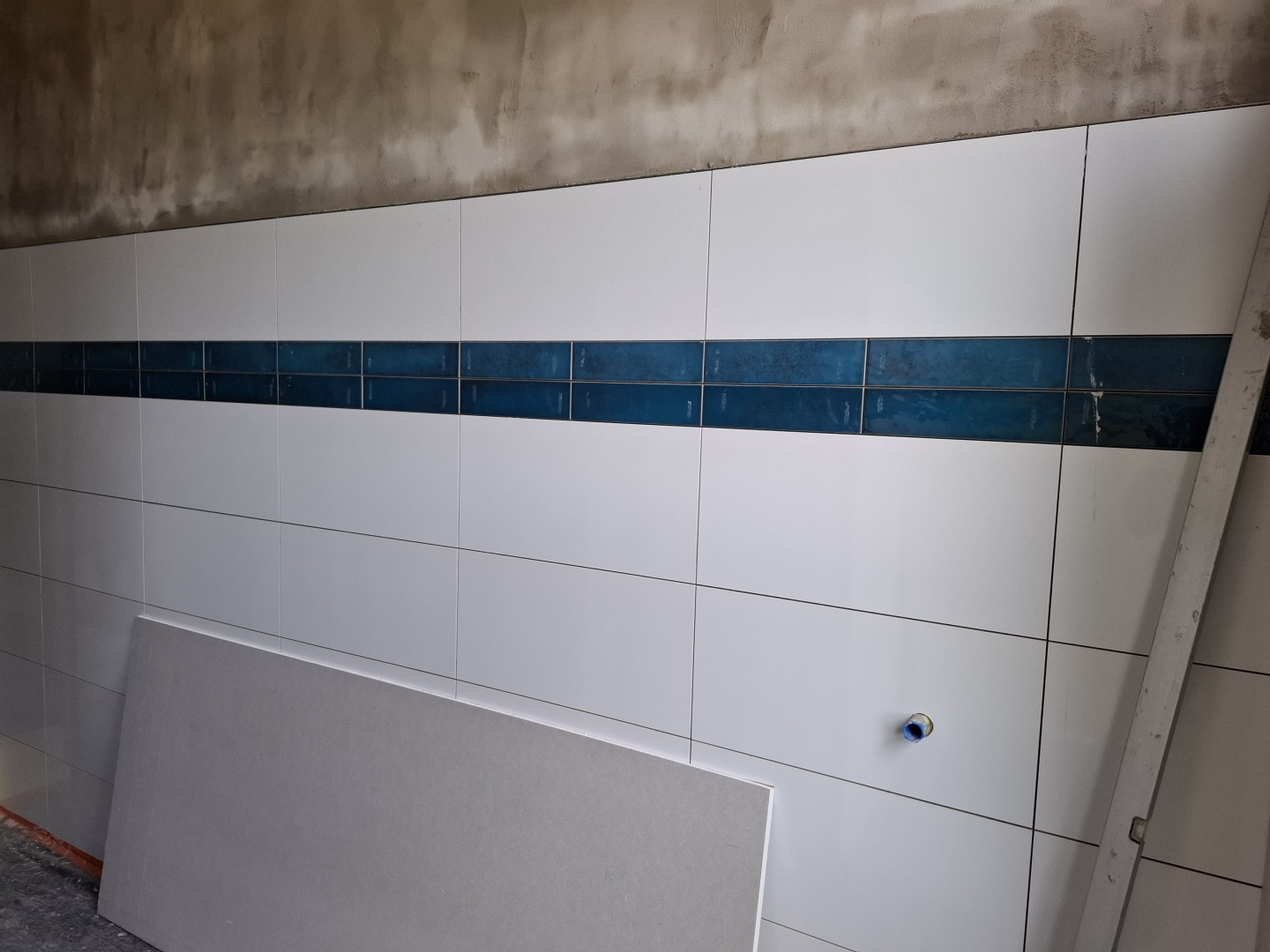

V rámci akce budou provedeny demontážní a bourací práce. Nové stavební úpravy budou doplněny i veškerými novými vnitřní rozvody vody, kanalizace, odvětrávání a elektroinstalace.
V rozpočtu města Prostějova pro rok 2025 je na tuto akci vyčleněna částka ve výši 7.000.000 Kč.
Projektová dokumentace byla vypracována obchodní společností STAVTES, Stavebně-technická společnost s ručením omezeným z Prostějova za částku 174 845 Kč.
Celková předpokládaná hodnota rekonstrukce byla dle projektové dokumentace 6 898 399 Kč s DPH. Požadovaná délka provedení prací je 90 dní (nejpozději do 30.09.2025).

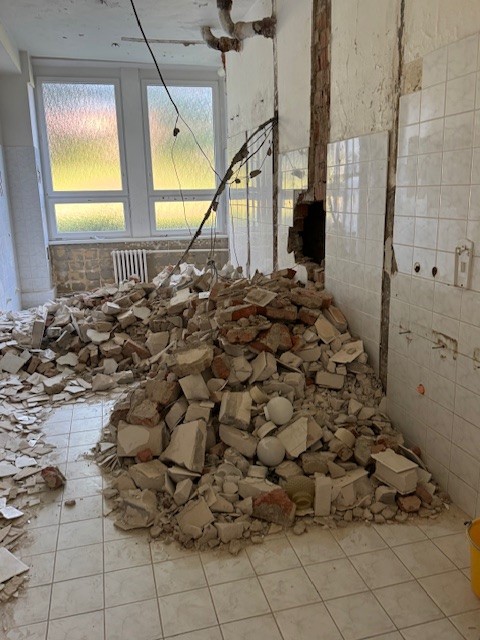

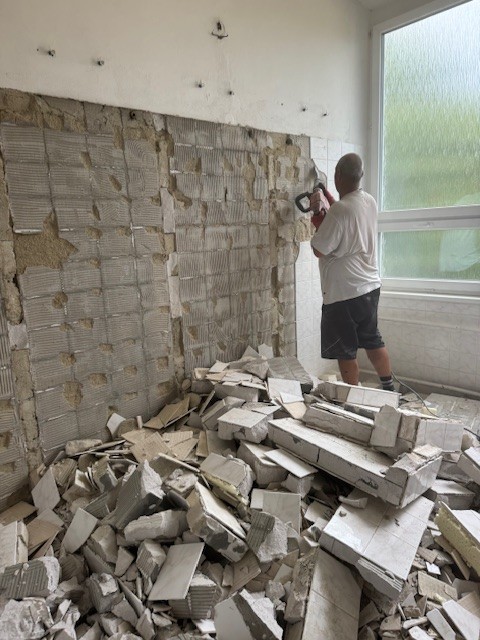

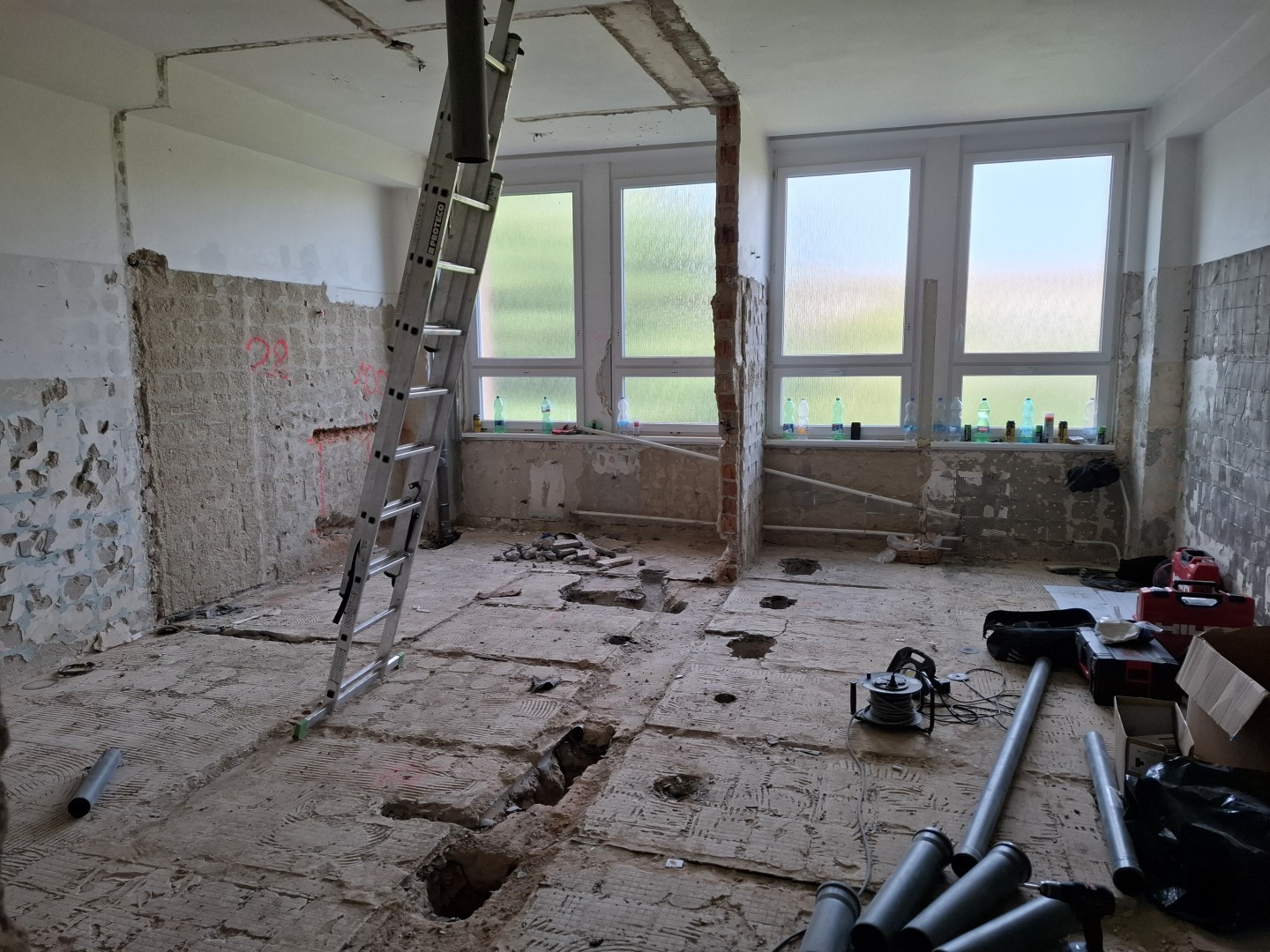

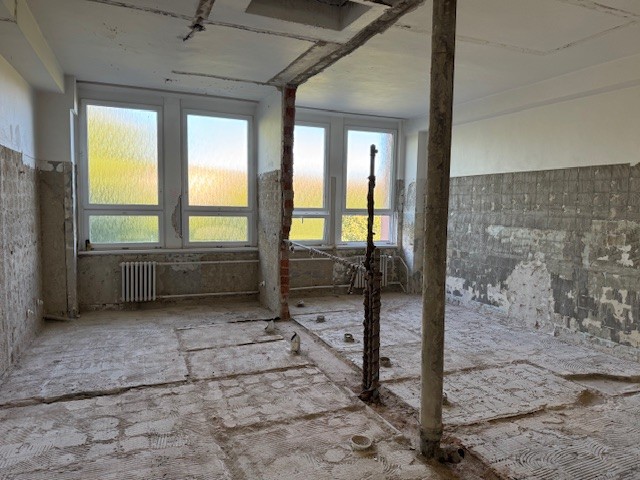

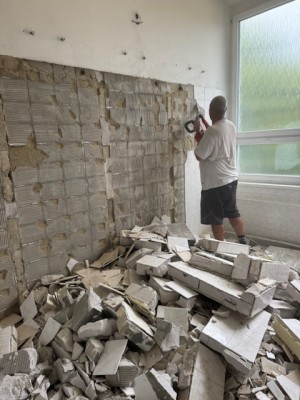

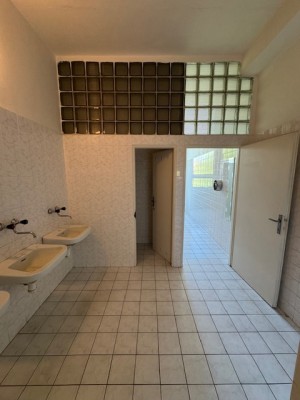

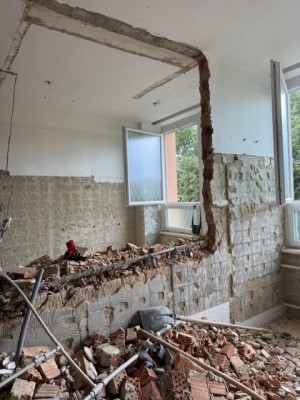

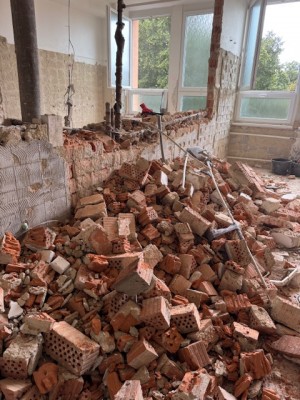

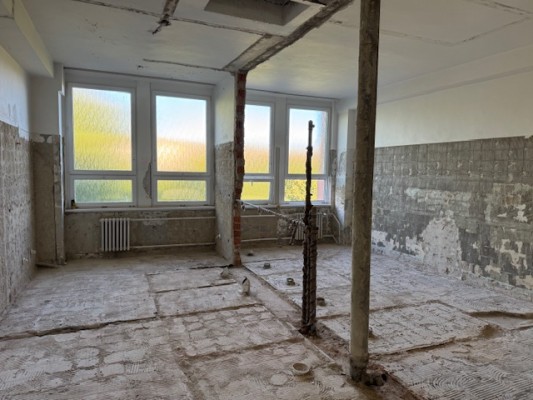

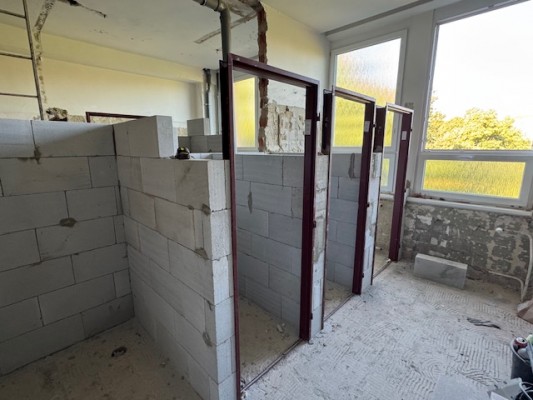

Stavební práce je nutné zahájit o prázdninách, jedná se o odstranění havarijního stavu a odstranění závad, které vzešly z provedené kontroly Krajské hygienické stanice.
V červnu 2025 byla uzavřena smlouva o dílo se společností AL LOGIC, s.r.o. z Prostějova, která bude stavbu realizovat za částku
6 554 764 Kč včetně DPH.
Další náklady jsou nutné na výkon technického dozoru ve výši 47 190 Kč.

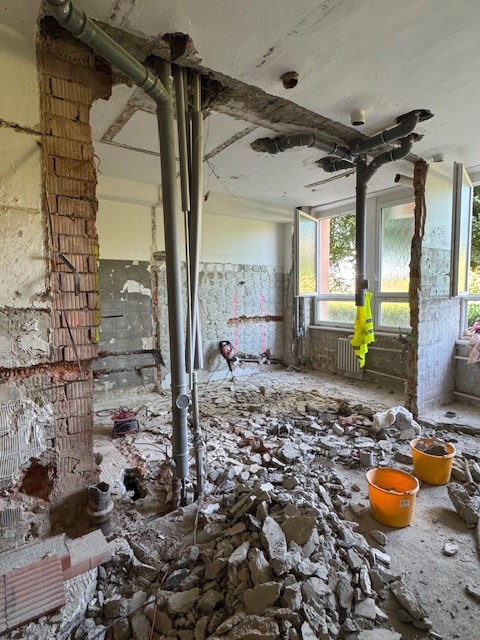

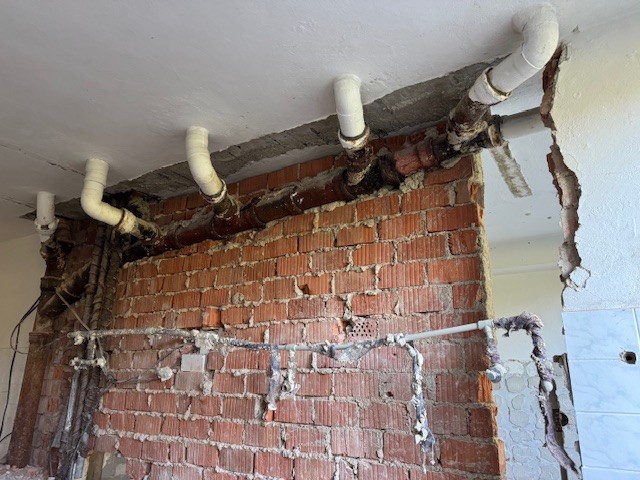

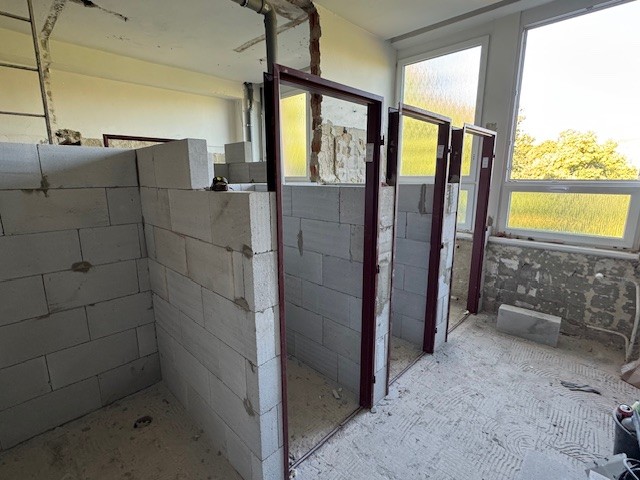

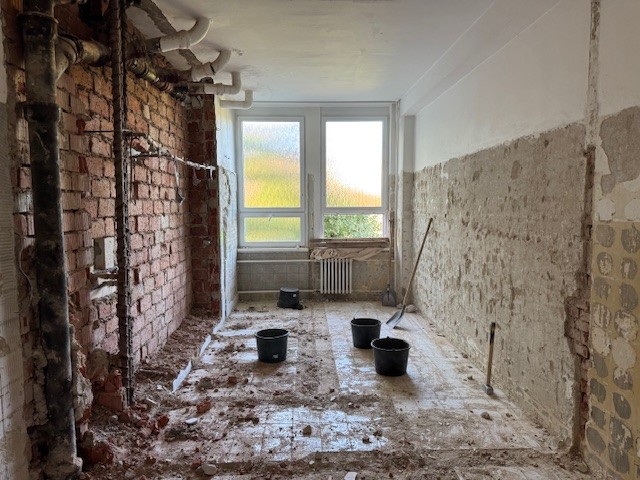

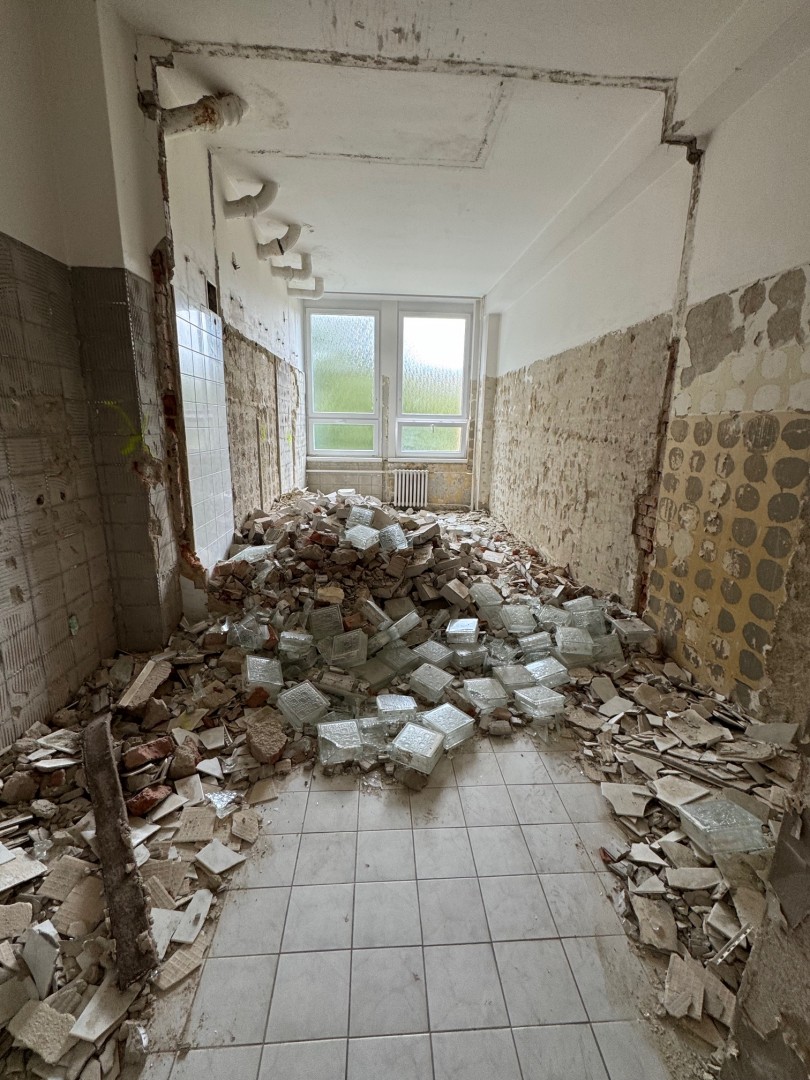

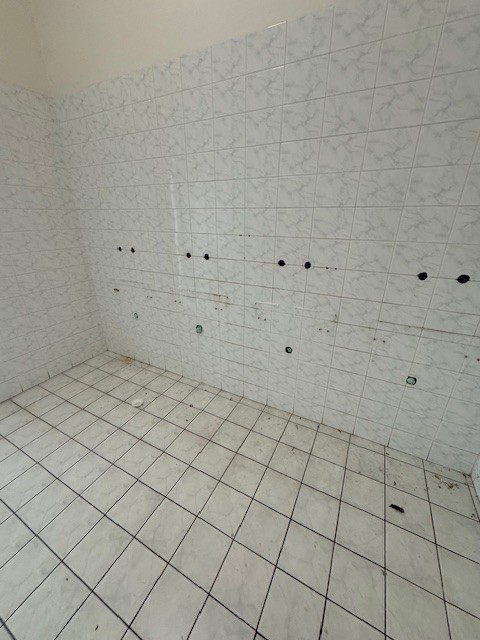

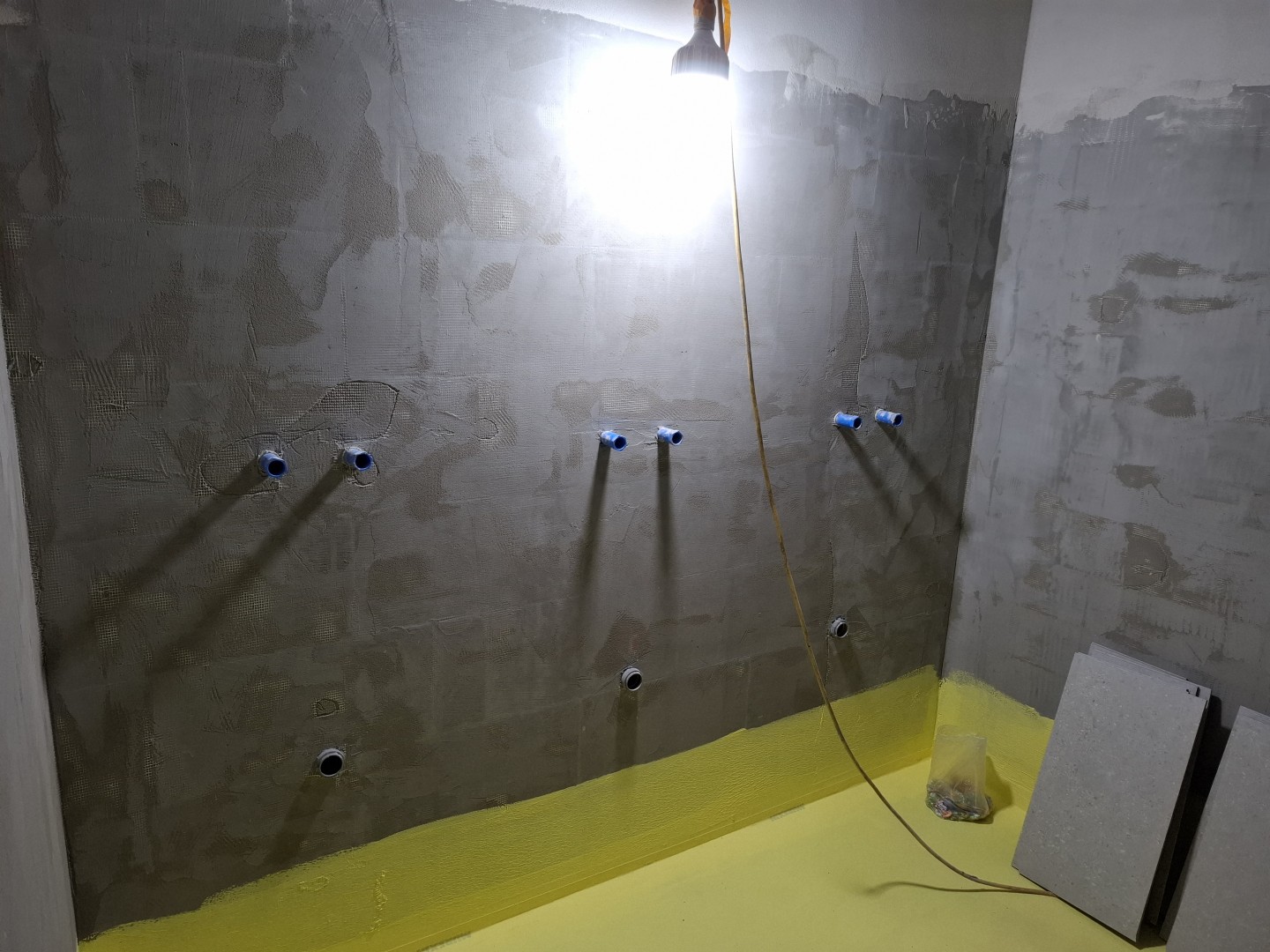

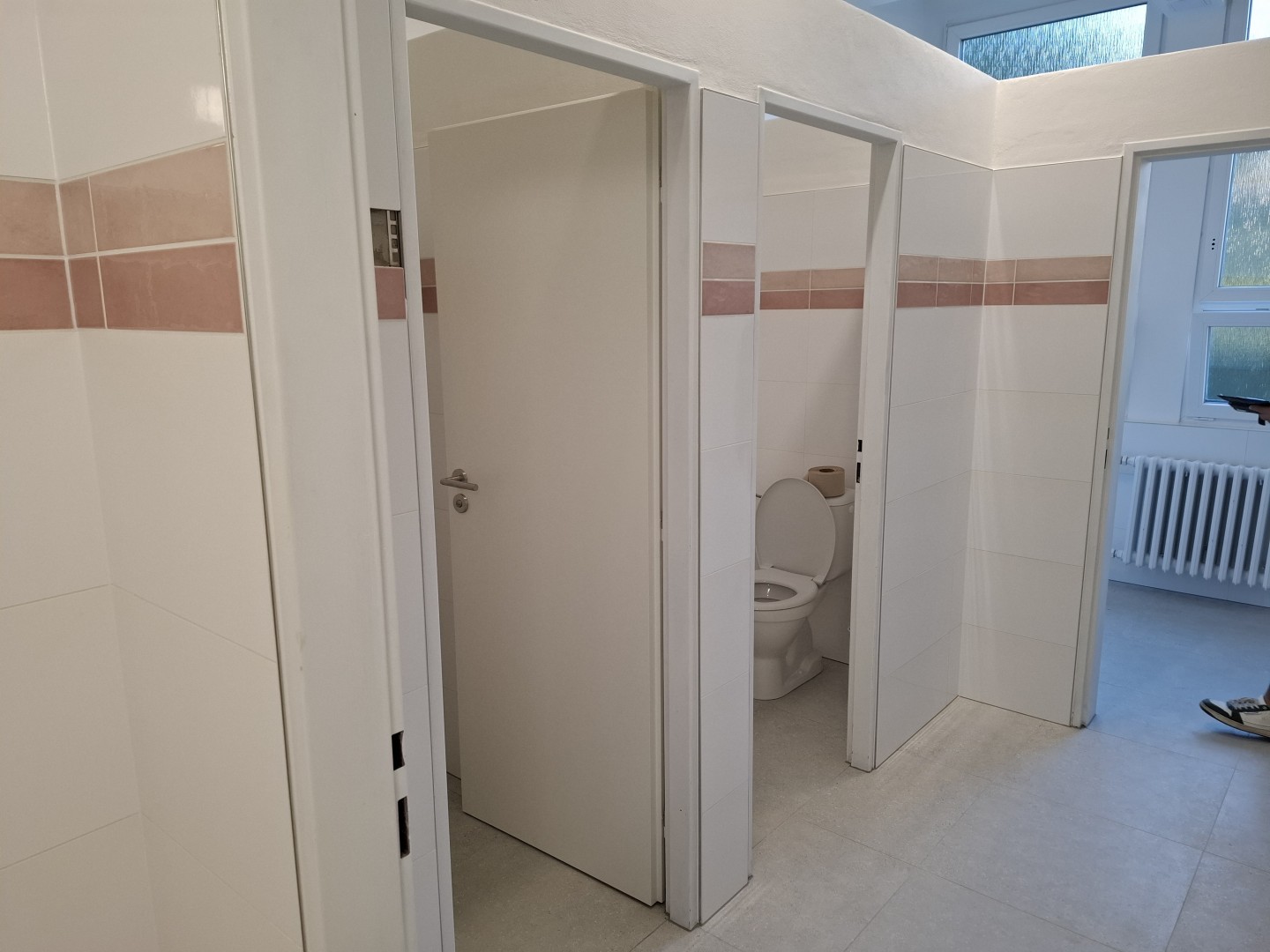

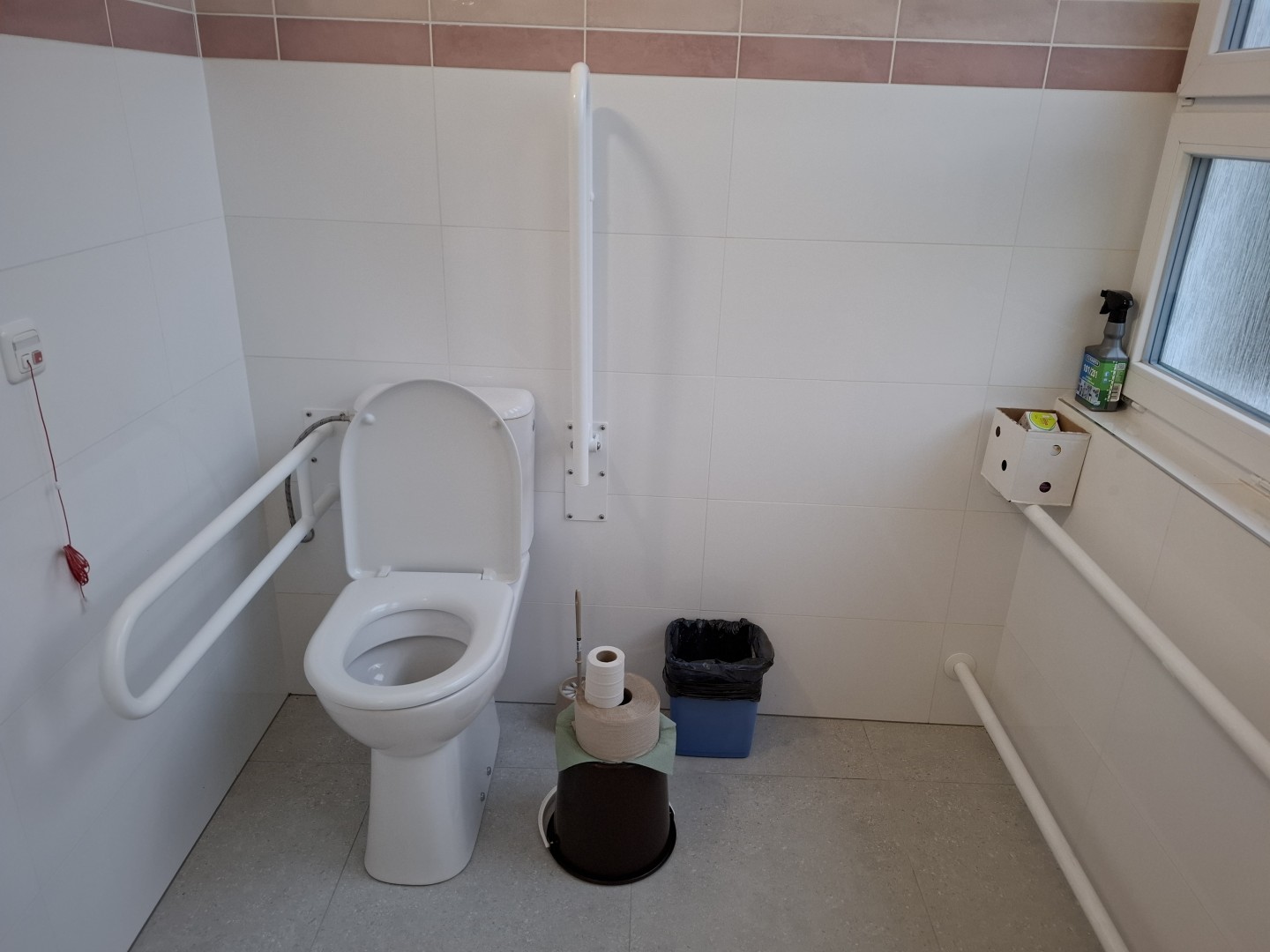

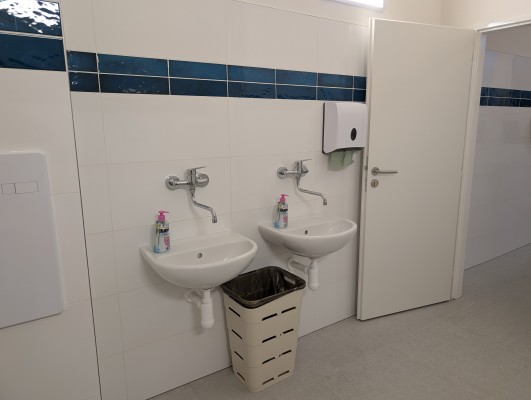

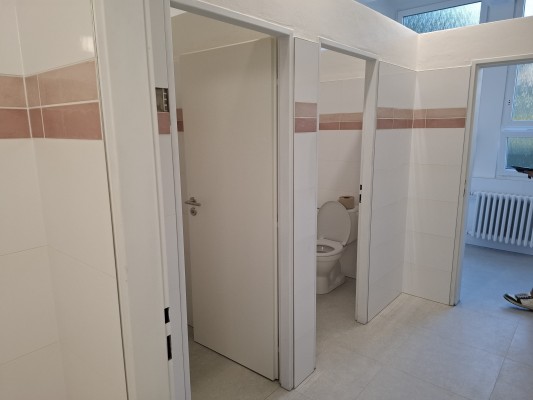

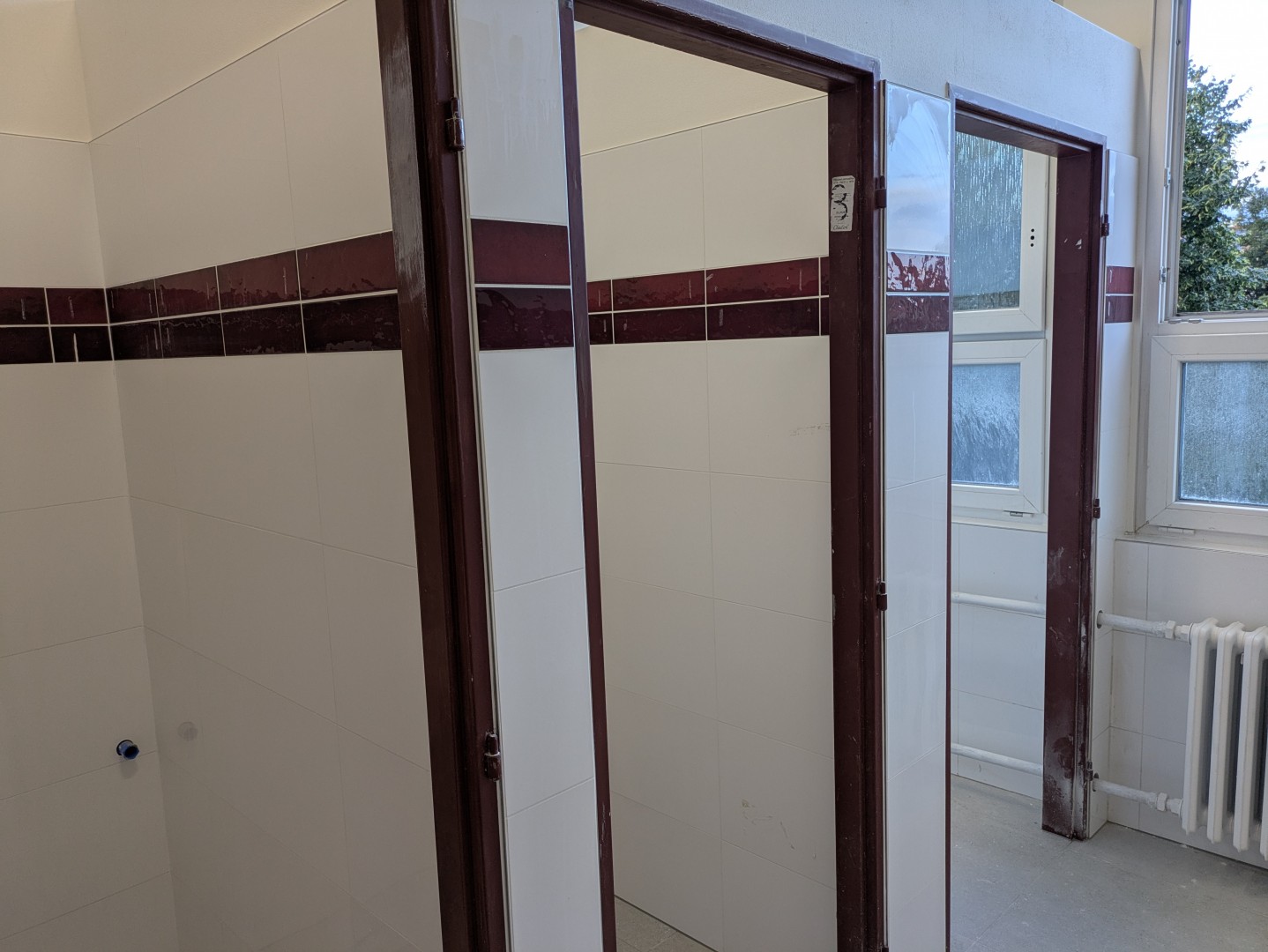

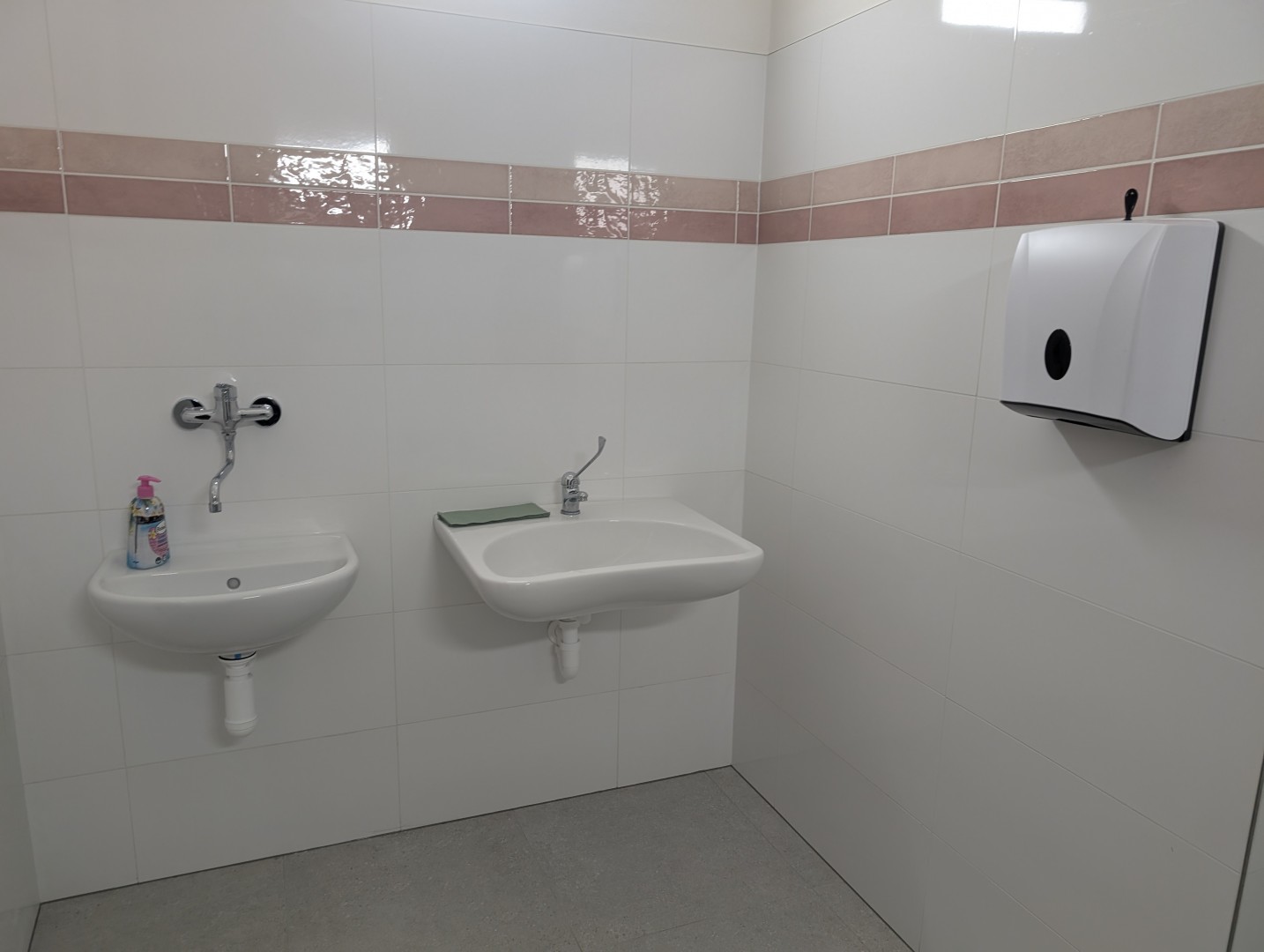

Stavba byla zahájena v červenci a bude dokončena do 30.9.2025.
Příprava
2024- květen 2025
zpracování projektové dokumentace
Realizace rekonstrukce
červenec - září 2025
