Dětské hřiště J. Suka ve Vrahovicích
Realizátor
statutární město Prostějov
Rozpočet
670 220 Kč
Termín
listopad 2025
Financování
participativní rozpočet města Prostějova
Priority
Společnost a volnočasové aktivity
Popis

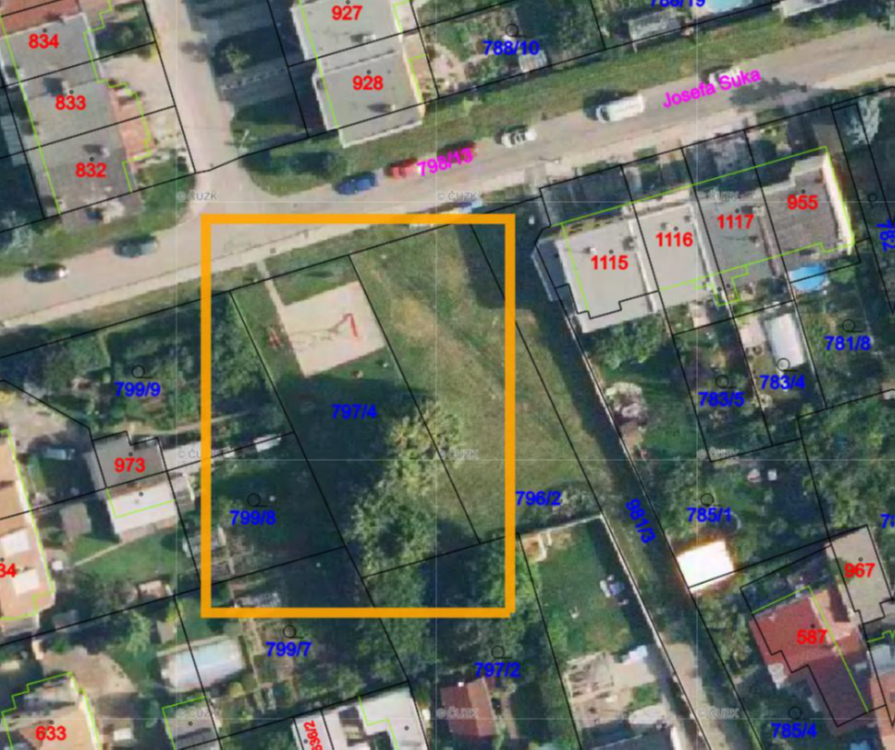

V roce 2024 byly radou města schváleny nejúspěšnější projekty participativního rozpočtu 2023, mezi které patří námět pana Vantucha na doplnění stávajícího oploceného dětského hřiště v ulici Josefa Suka na pozemku p.č. 767/4 v k.ú. Vrahovice o herní prvky a další mobiliář.
Kompletní náklady na realizaci hřiště včetně přípravy musí být do částky 1 mil. Kč (platí pro všechny projekty PaRo).
Ve spolupráci s komisí městské části Vrahovice, Čechůvky byl vytvořen návrh doplnění a rozšíření stávajícího hřiště.

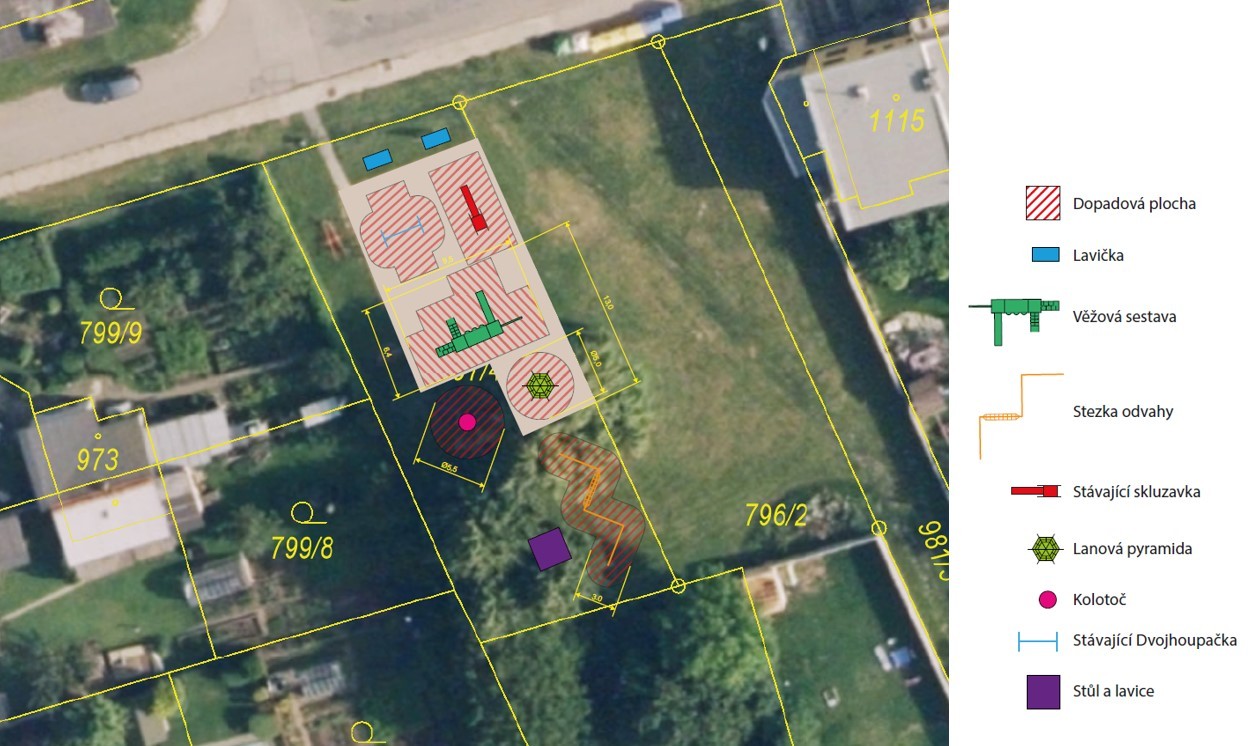

Nové herní prvky budou v tomto rozsahu:

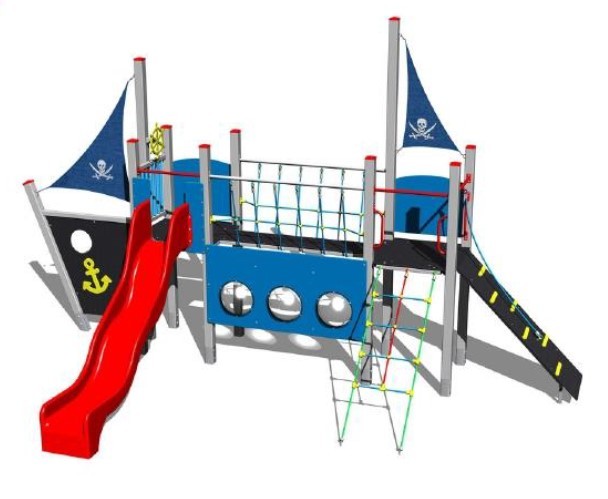

• Dvojvěžová čtyřboká sestava pro děti od 3 let s jednou skluzavkou, lanovými prvky, kreslící tabulí, šikmými výlezy atd.

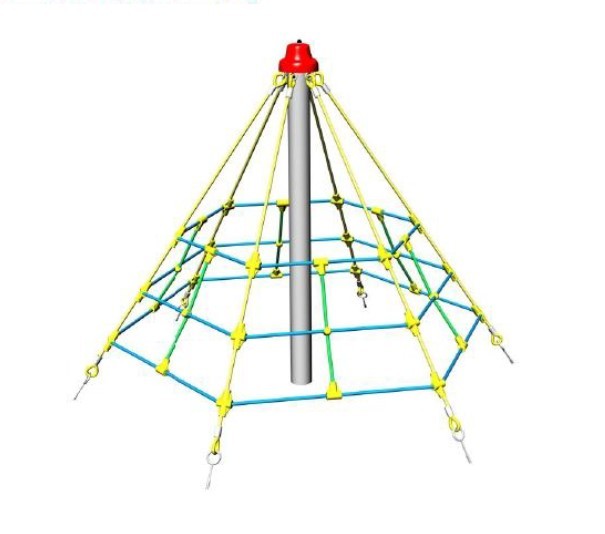

• Lanová pyramida výšky cca 2 m pro děti od 3 let;

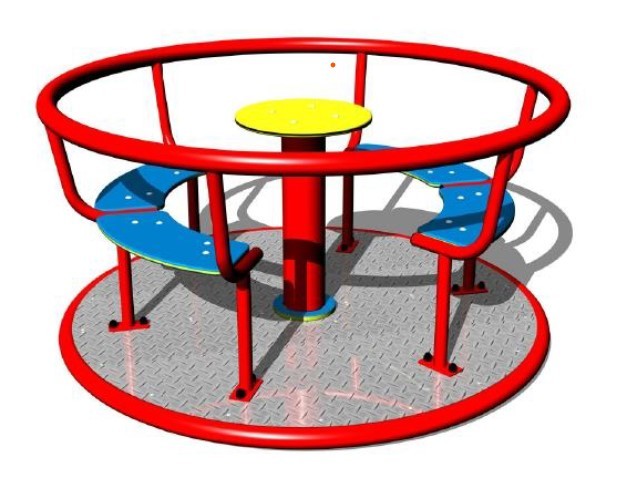

• Kolotoč na sezení s vnitřními sedáky pro děti od 2 let;

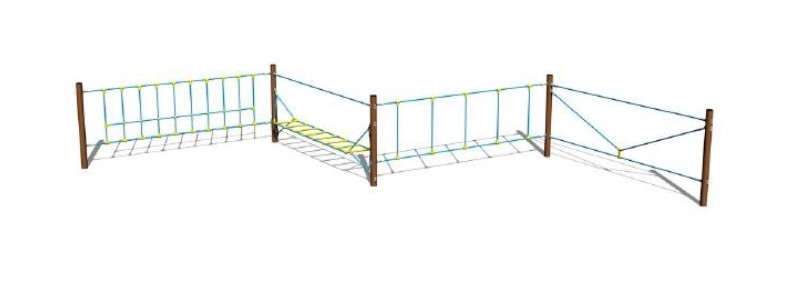

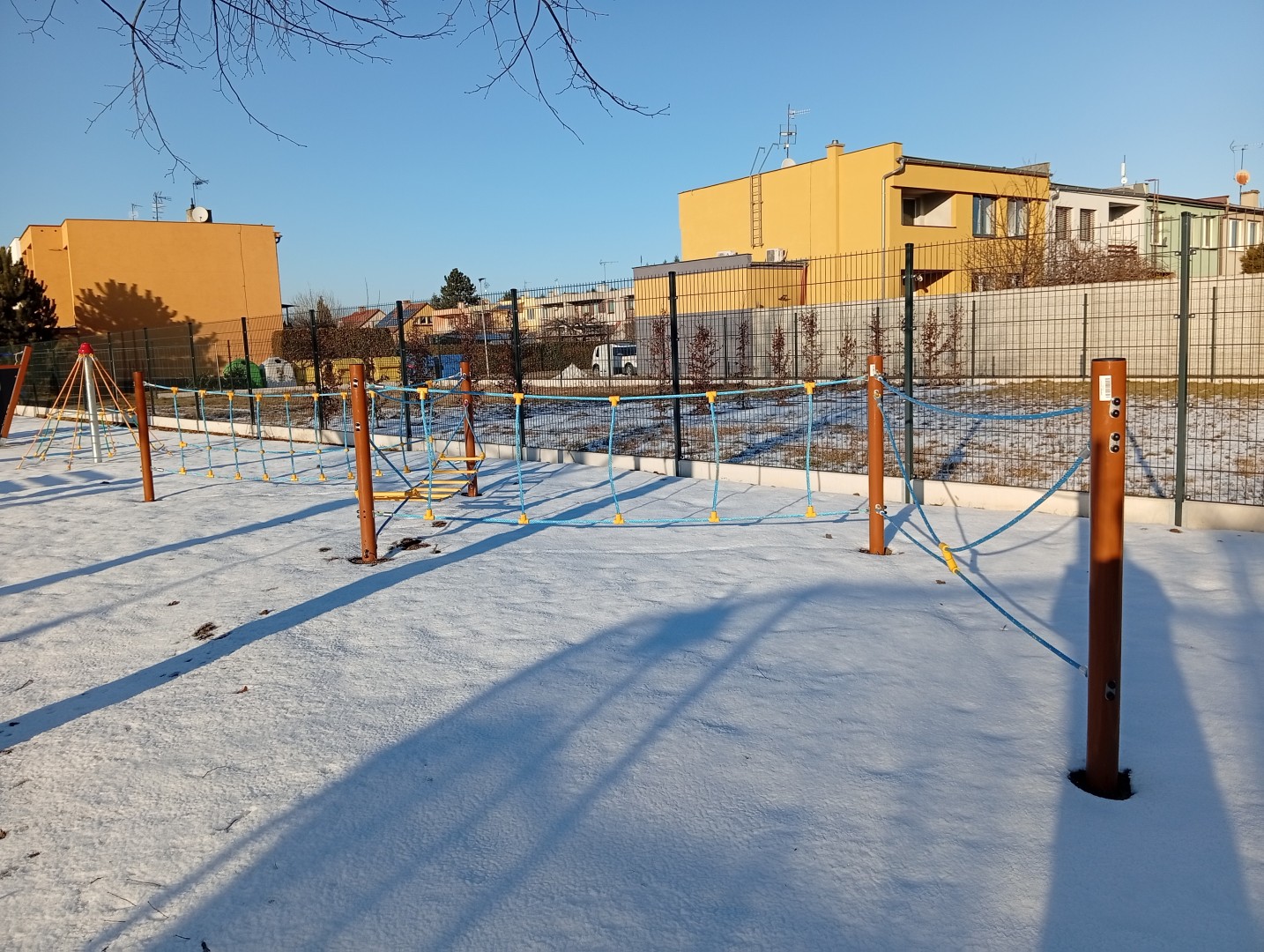

• Balanční lanová stezka výšky 1,3 m, pro děti od 2 let.
Součástí dodávky bude umístění 2 laviček s opěradlem u stávajícího oplocení a dále sestava stolu a 2 laviček s opěradlem v areálu hřiště.

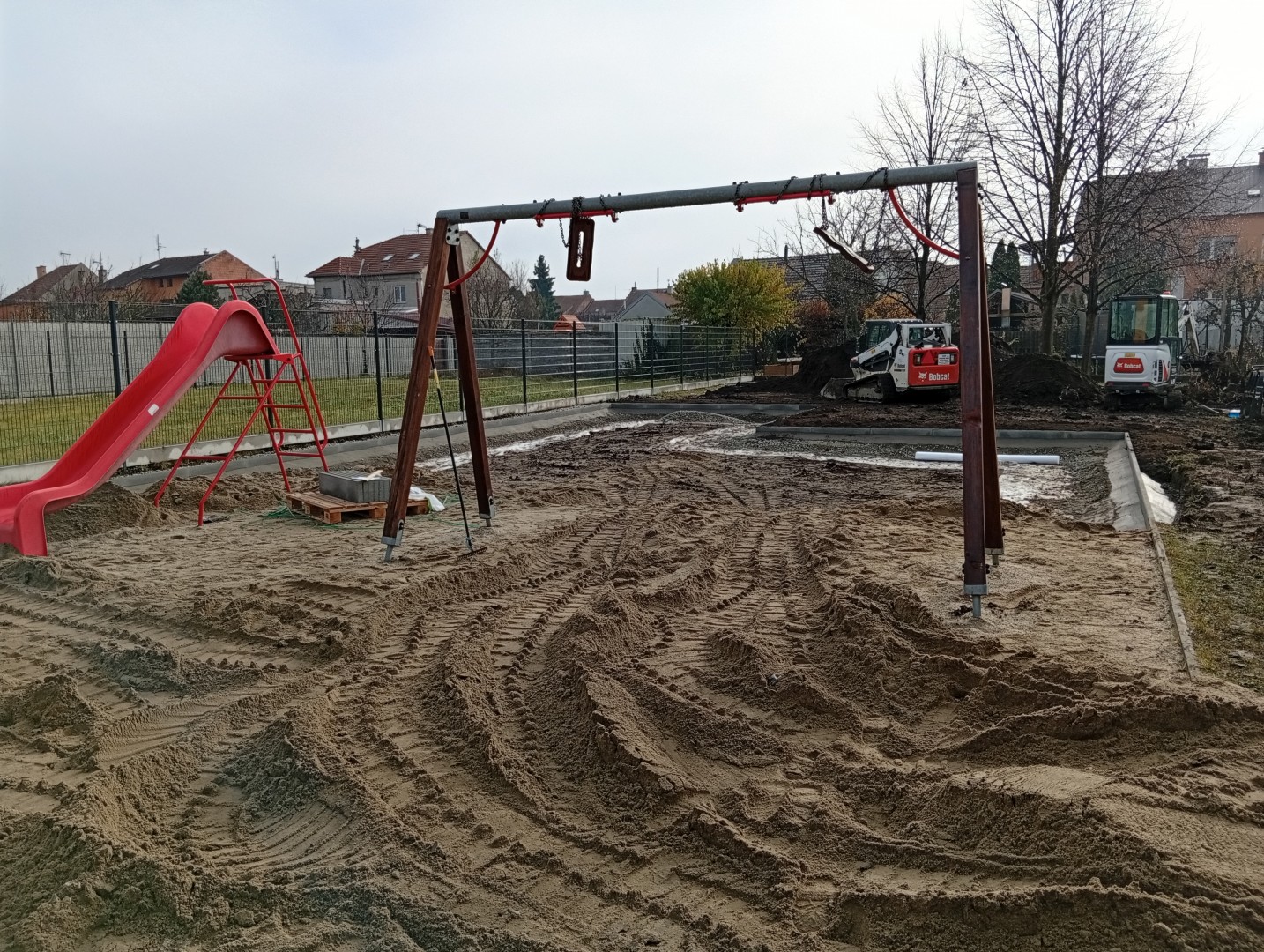

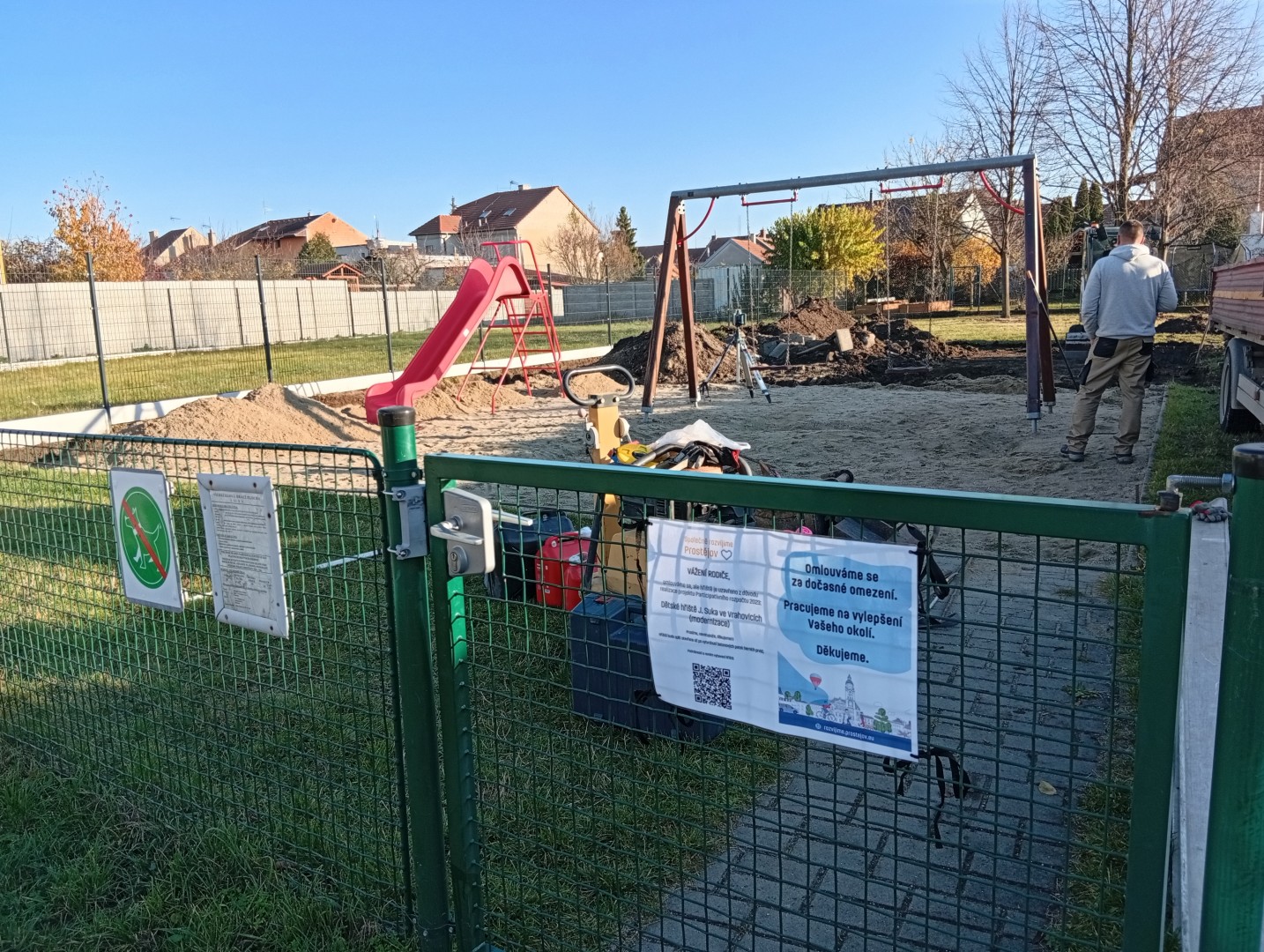

V období červen – červenec 2025 bylo vyhlášeno výběrové řízení na dodavatele. Nejvýhodnější nabídku předložila společnost Machovský s.r.o. z Velkého Týnce za cenu 670 220 Kč.
Na tuto akci nejsou v rozpočtu města Prostějova pro rok 2025 vyčleněny finanční prostředky. Pro možnost realizace hřiště bude nezbytné schválit rozpočtové opatření v orgánech města (srpen - září 2025) ve výši vítězného návrhu - vyčlenit je z rezervy pro projekty participativního rozpočtu.

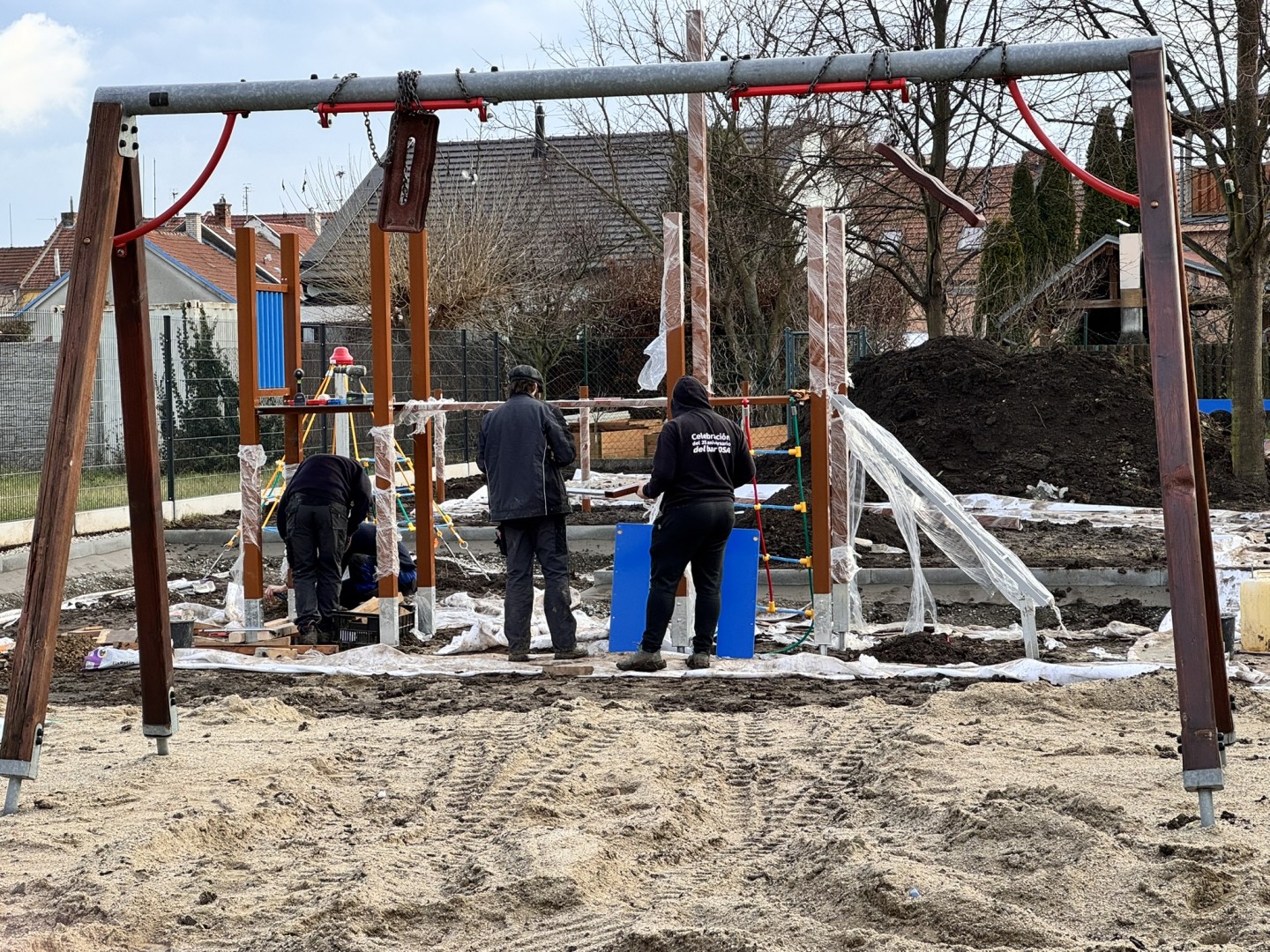

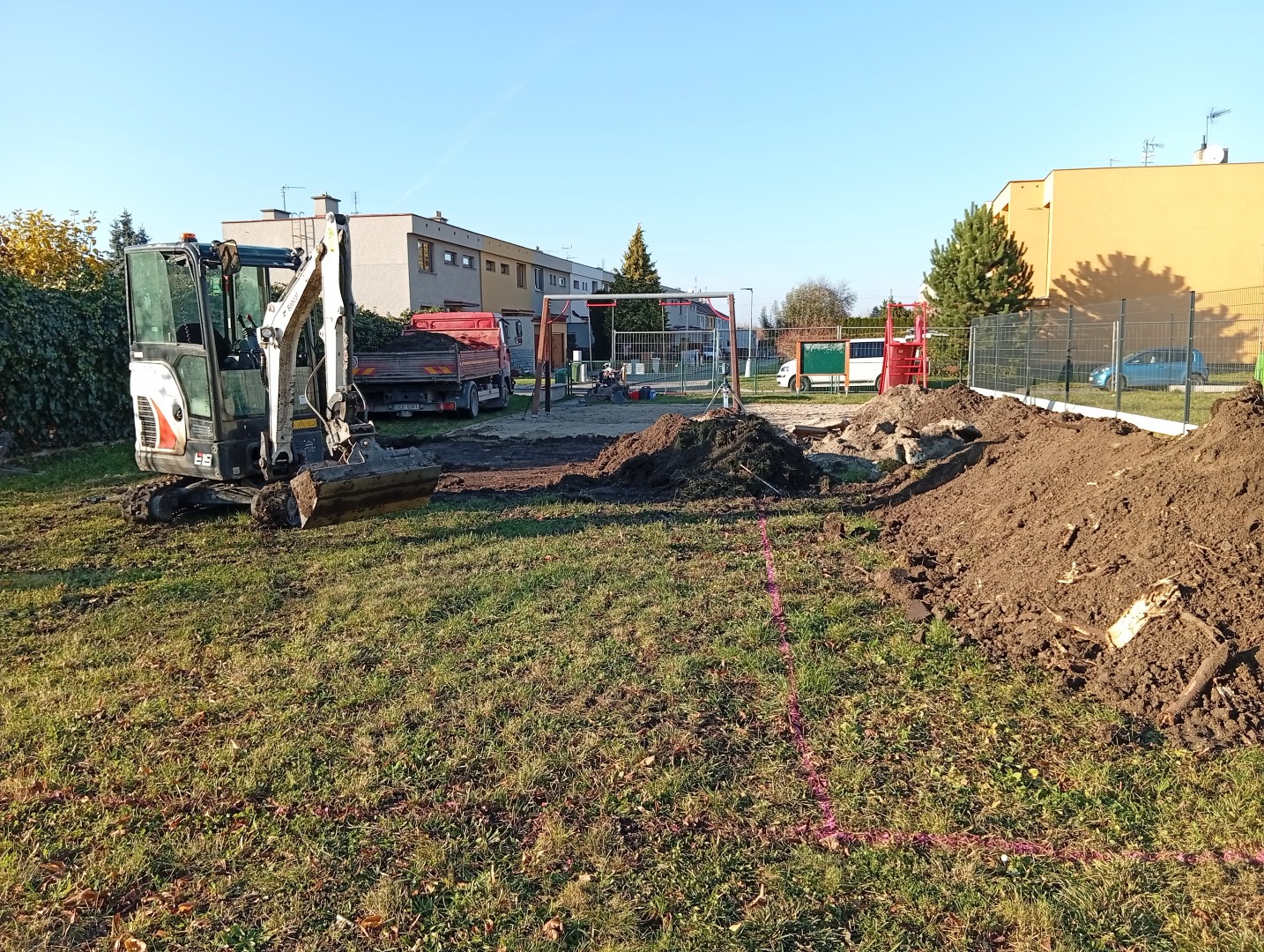

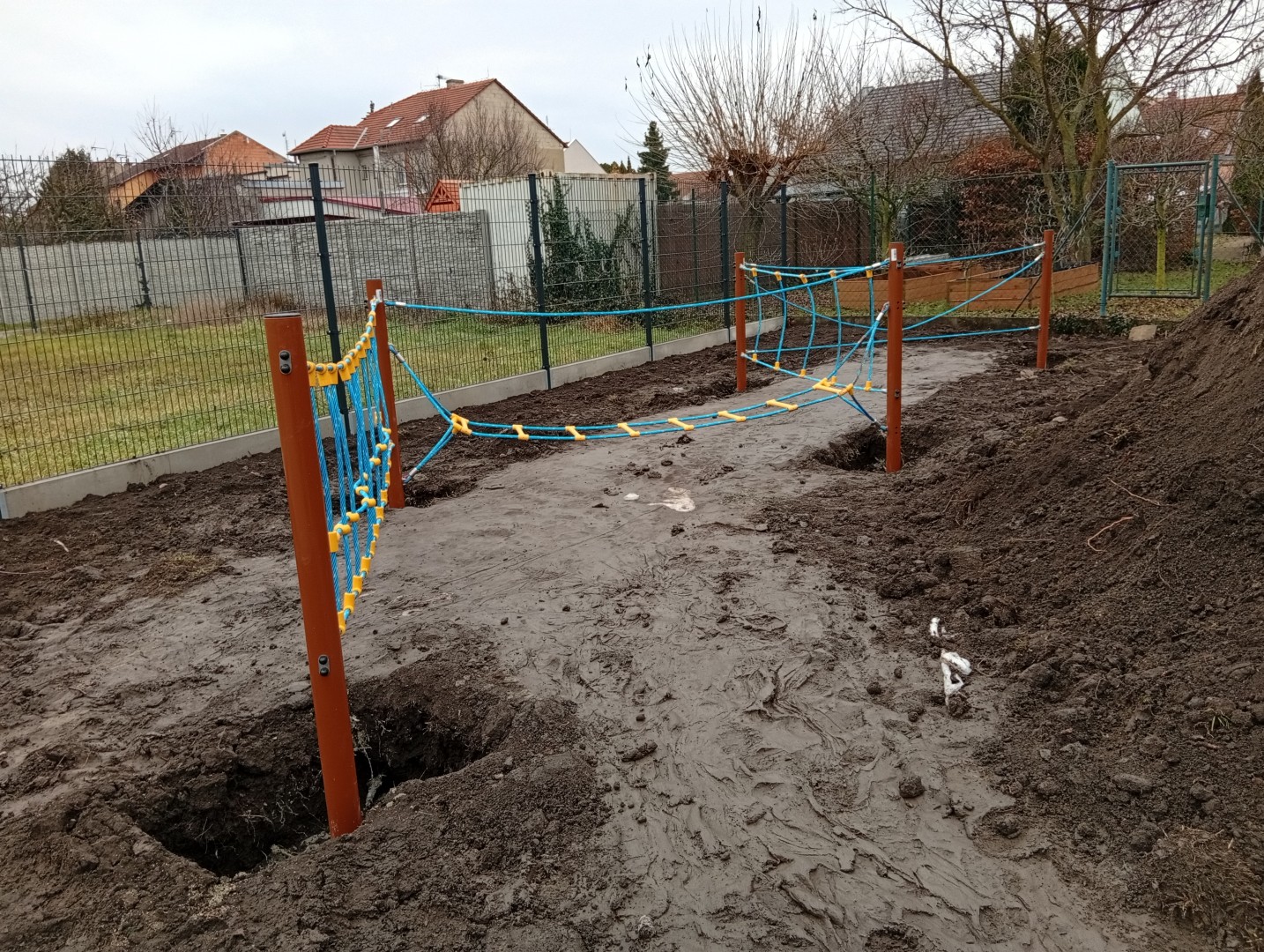

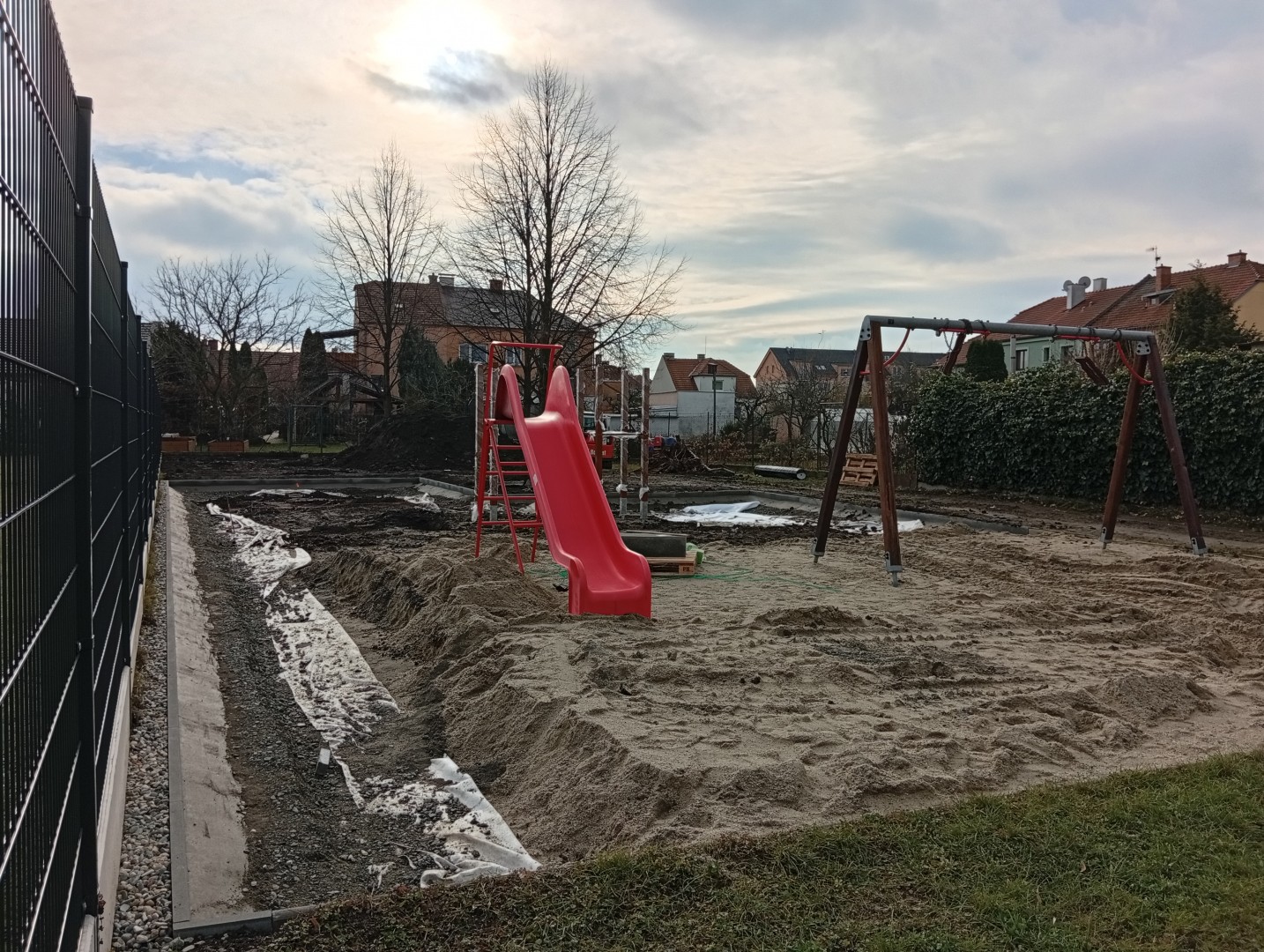

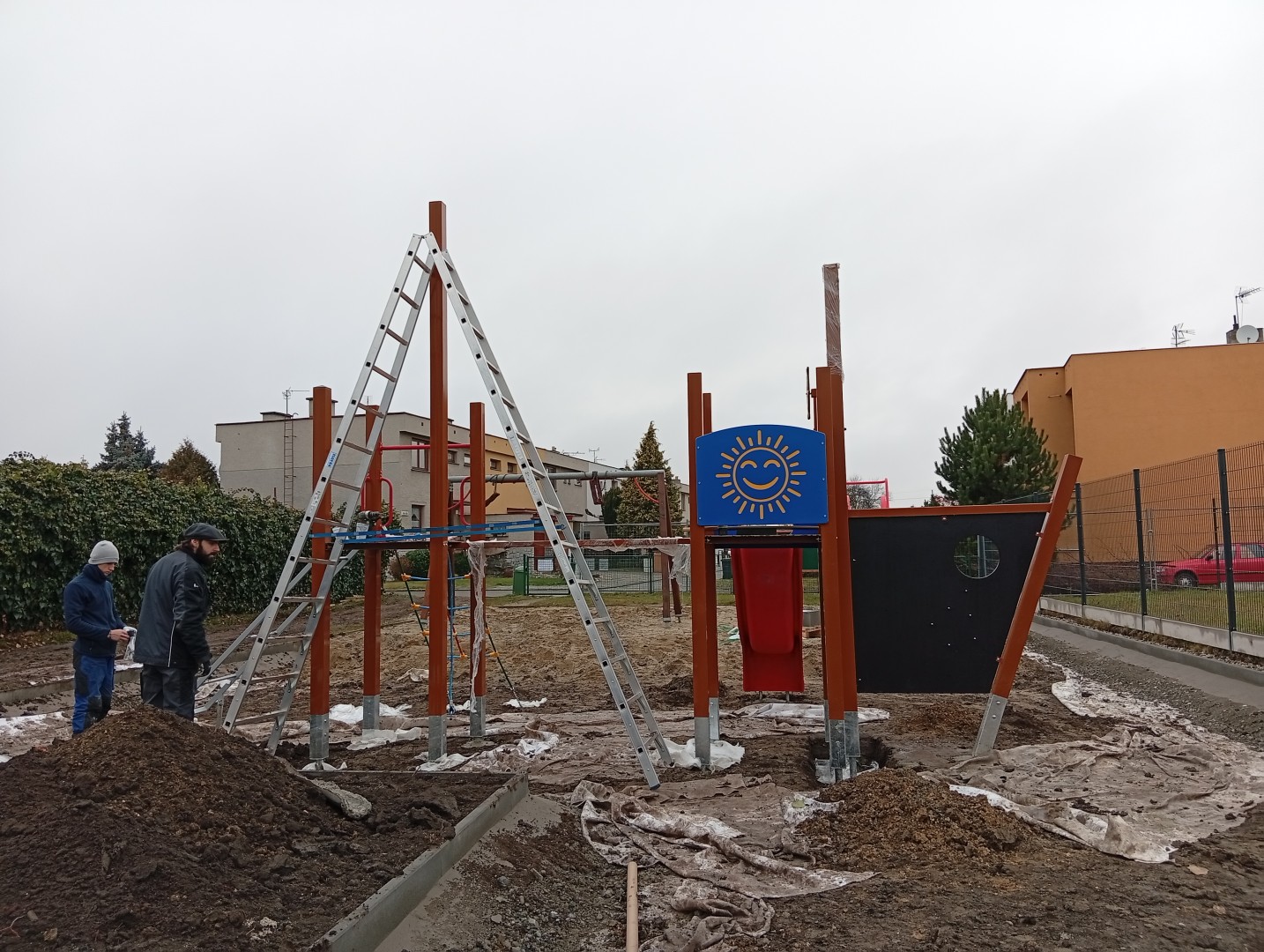

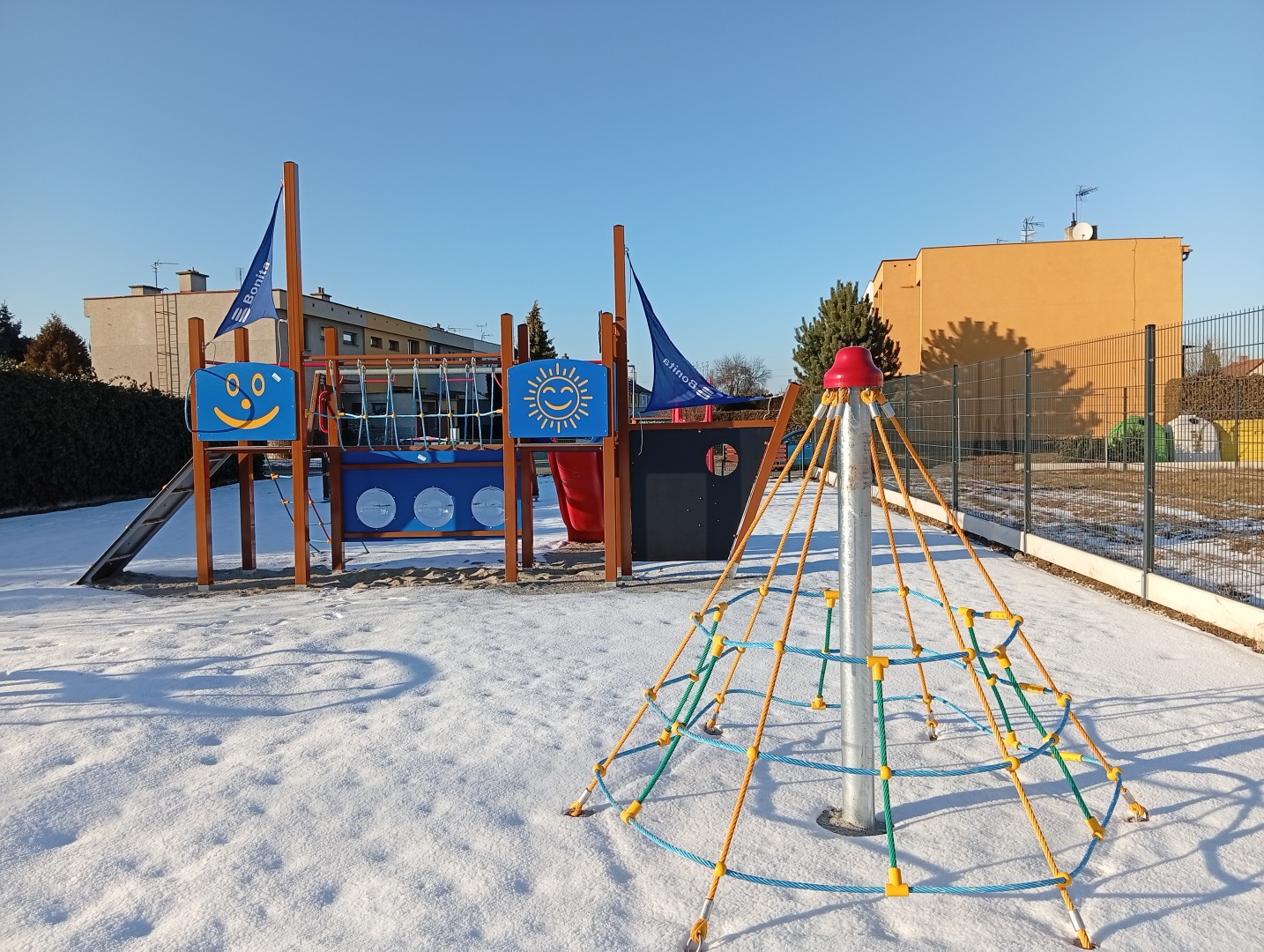

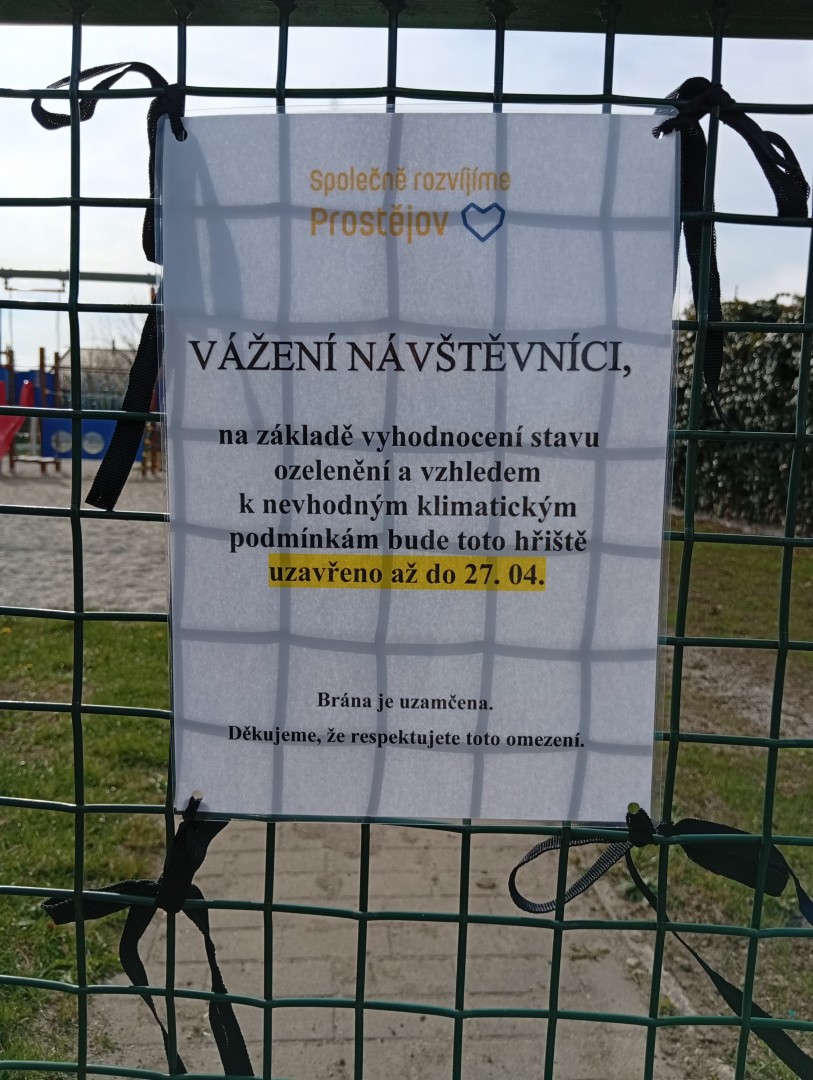

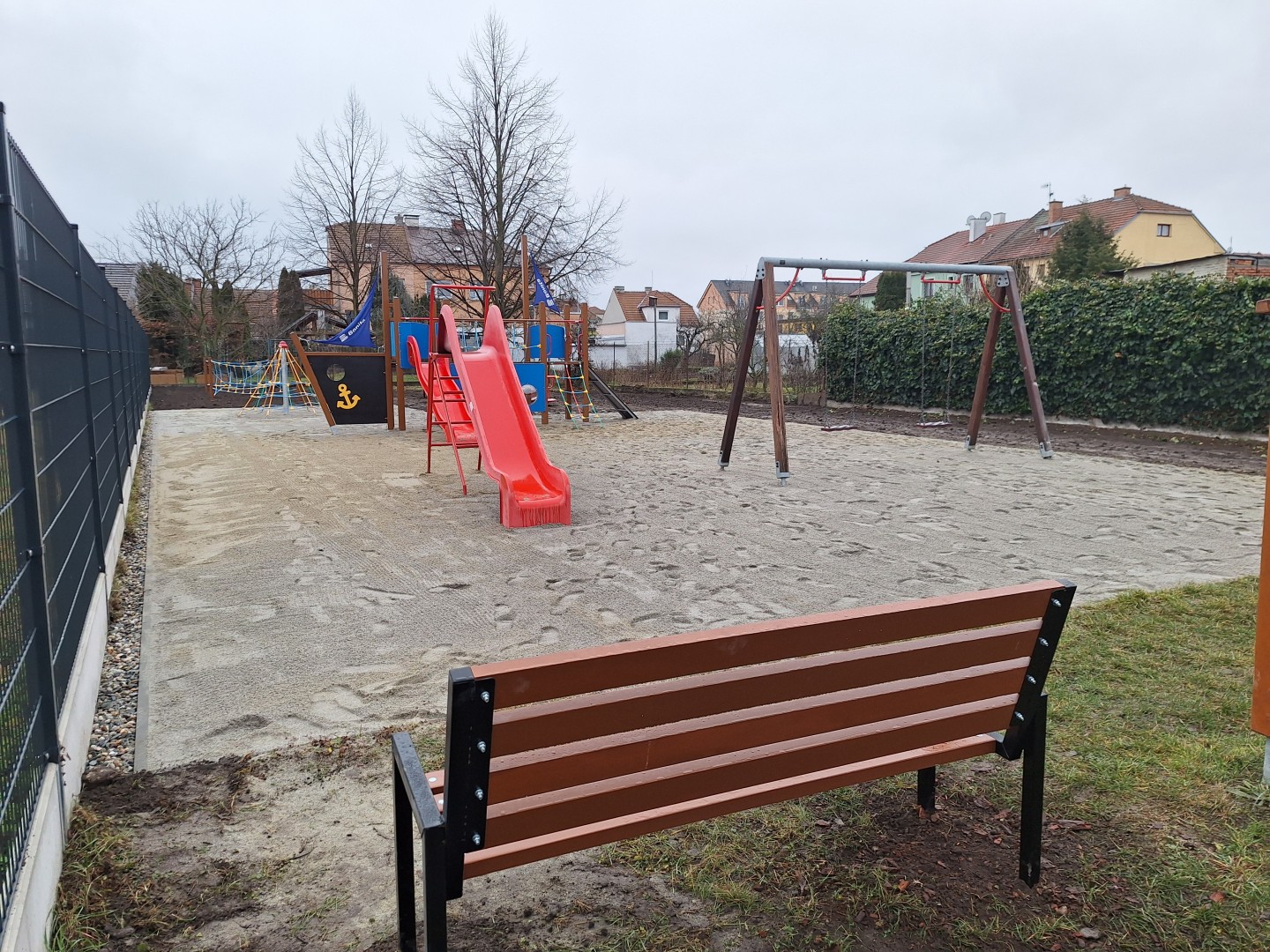

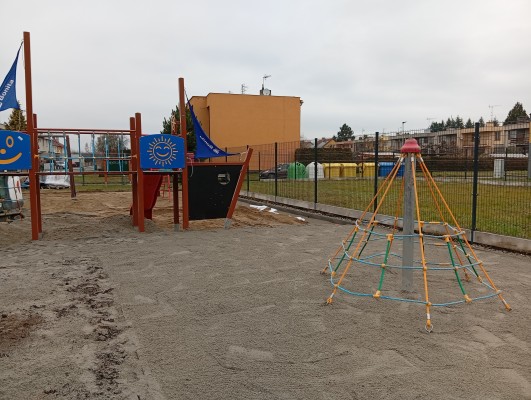

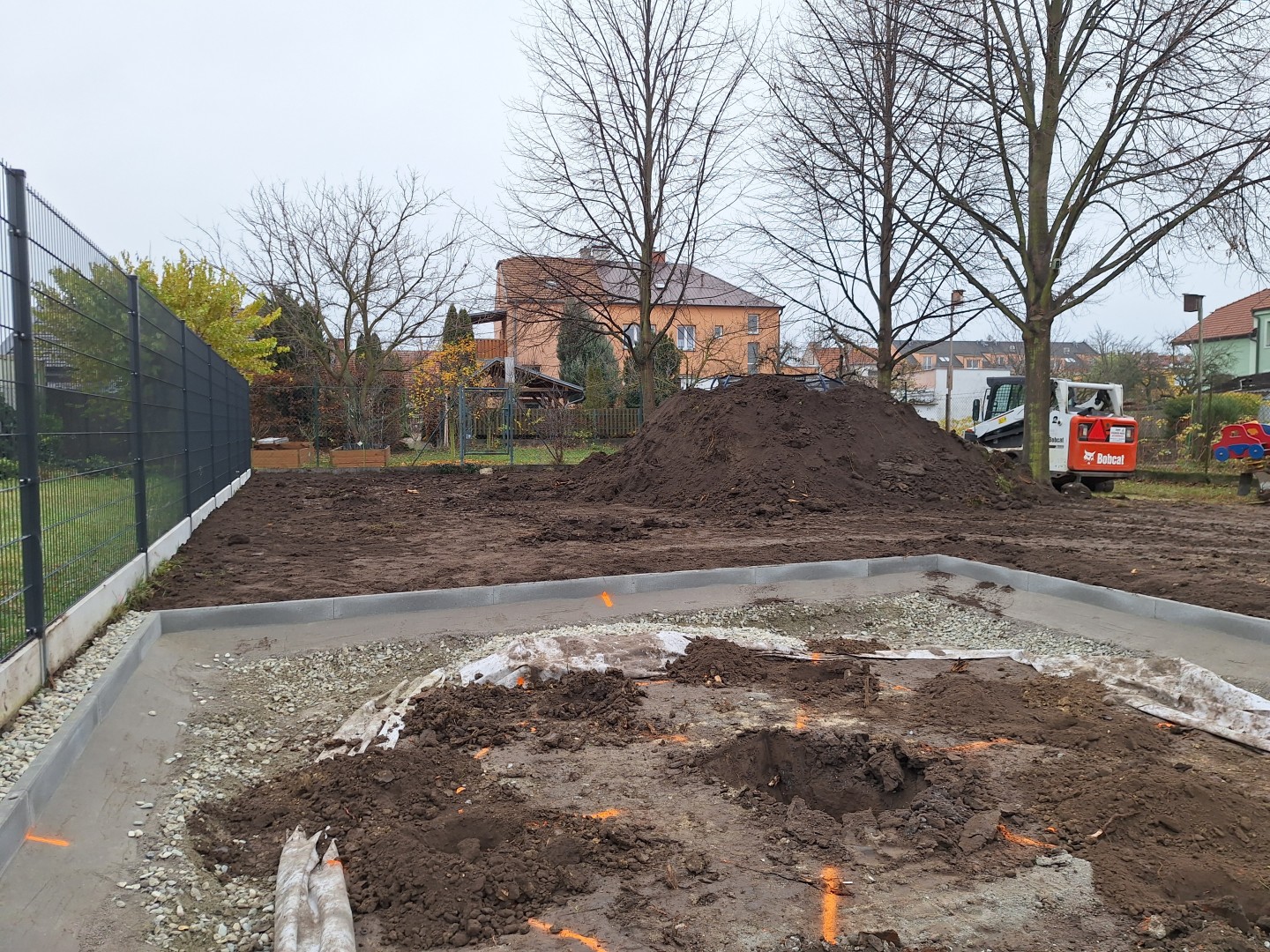

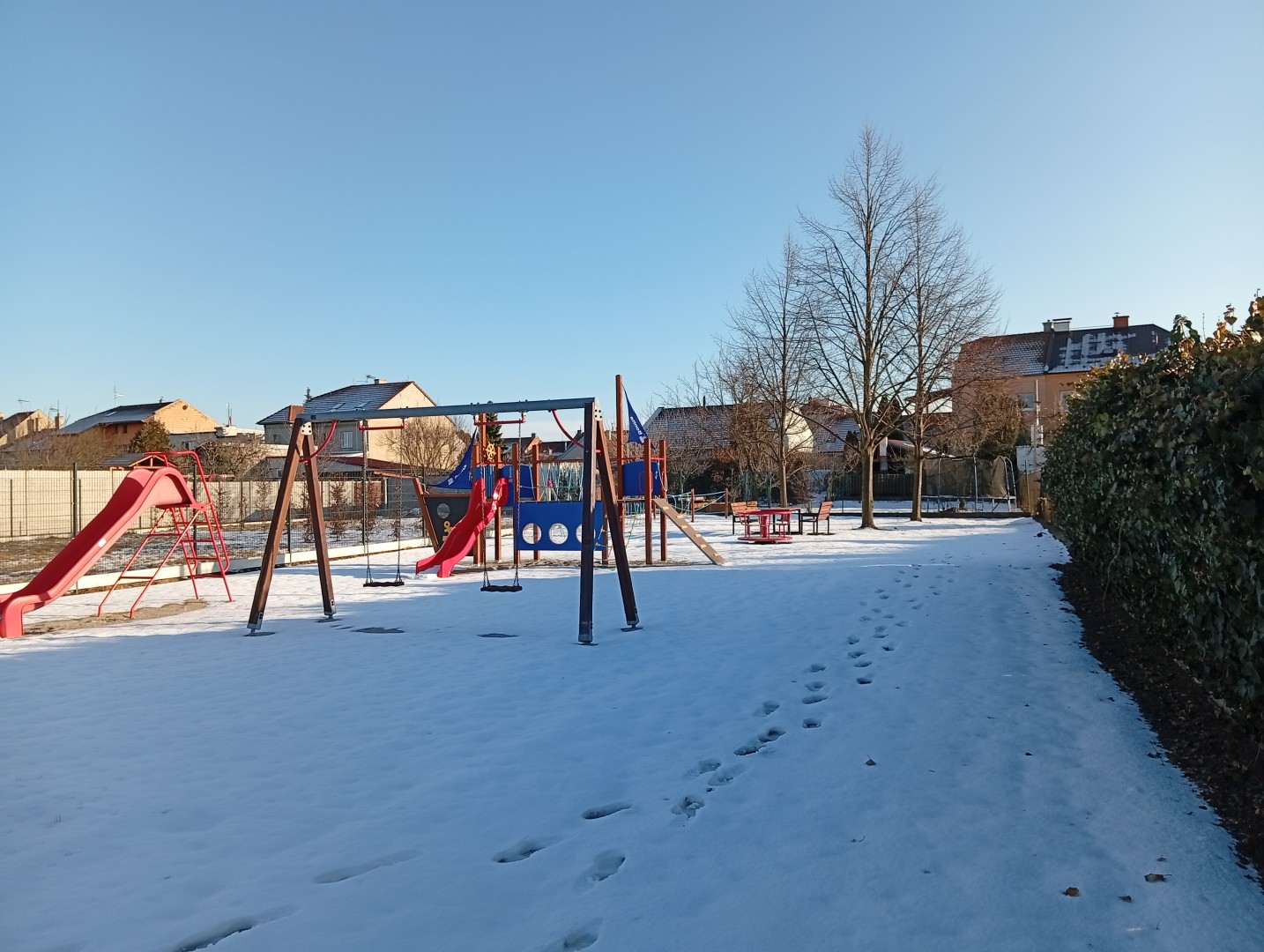

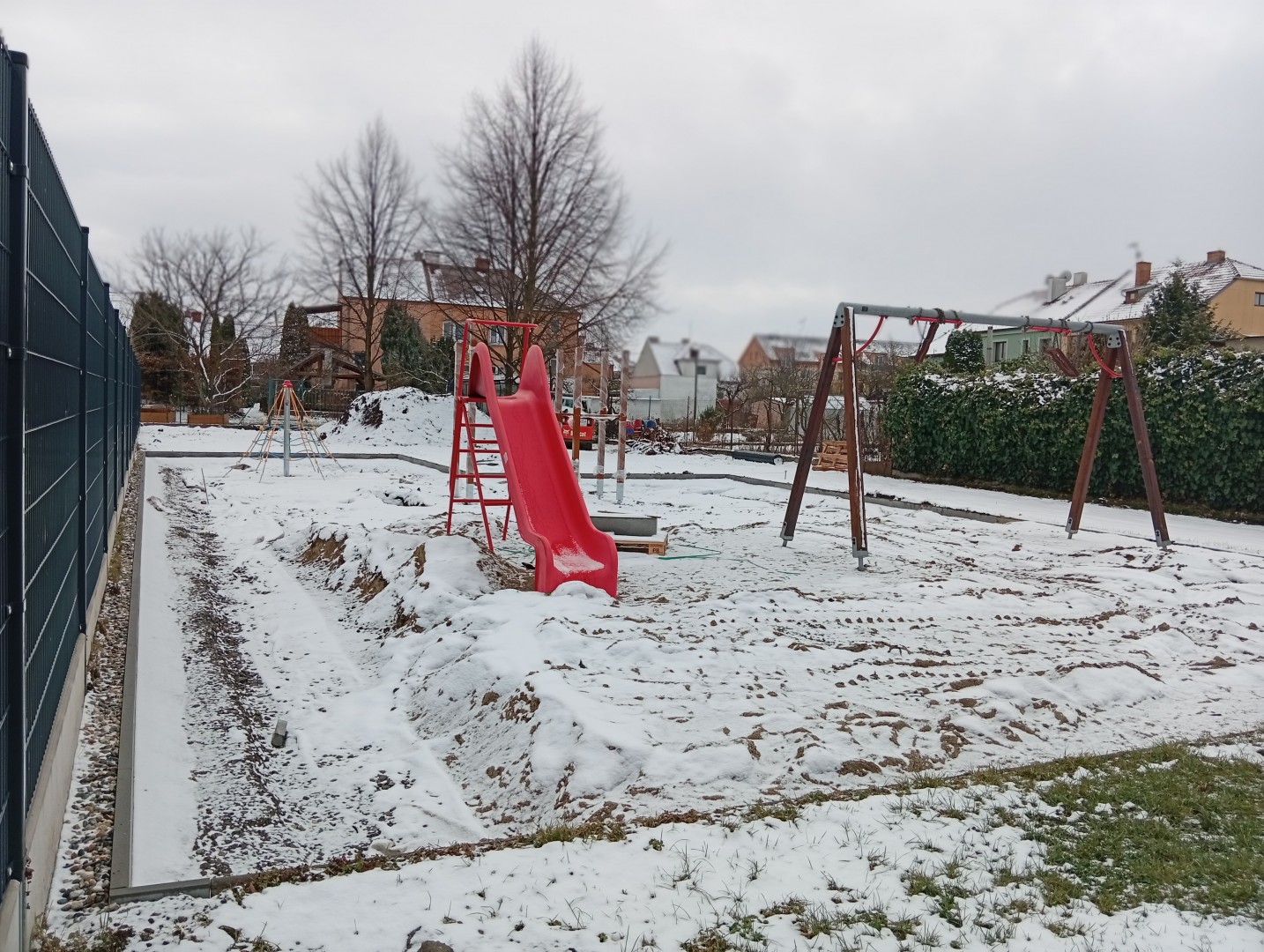

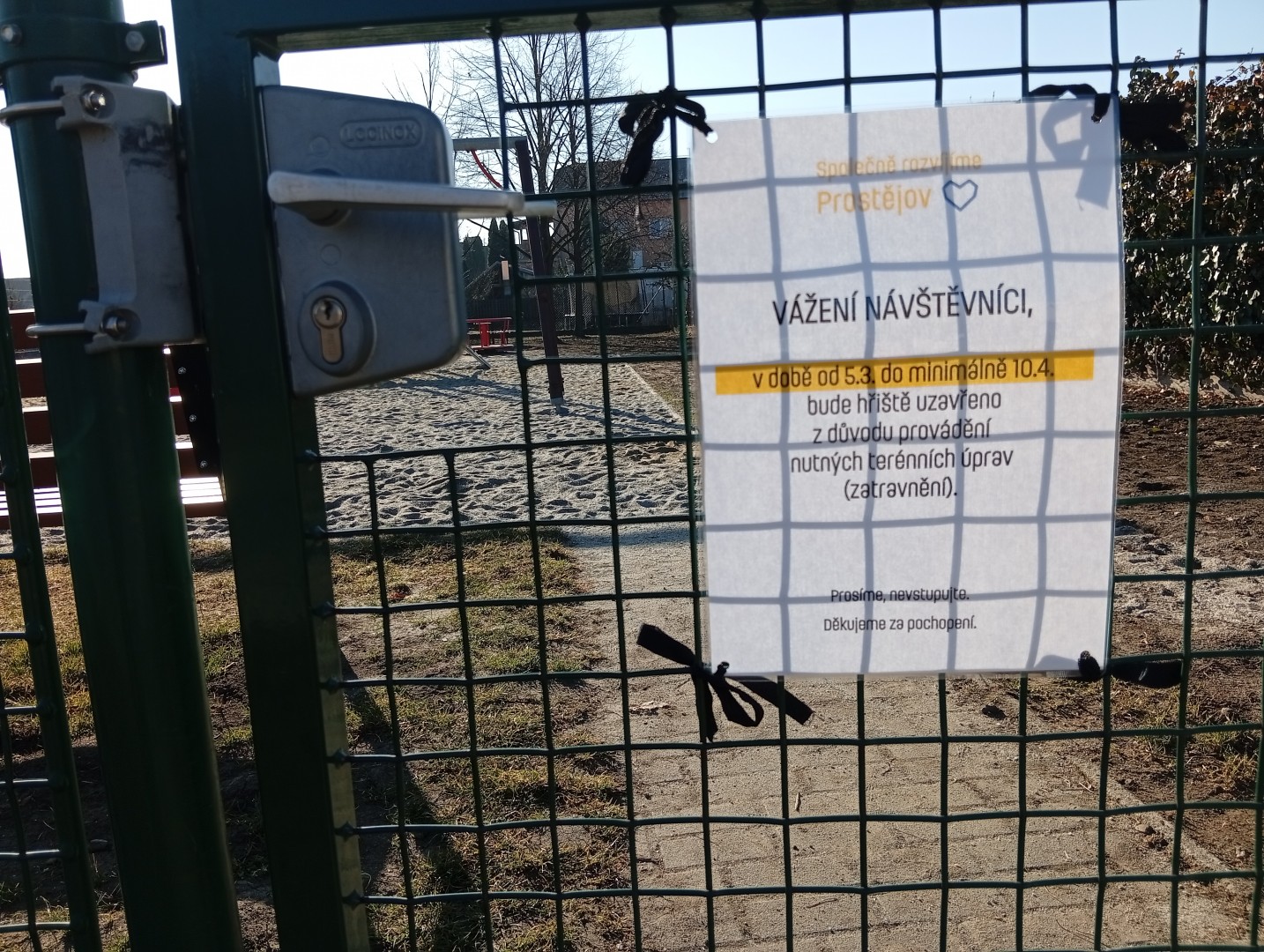

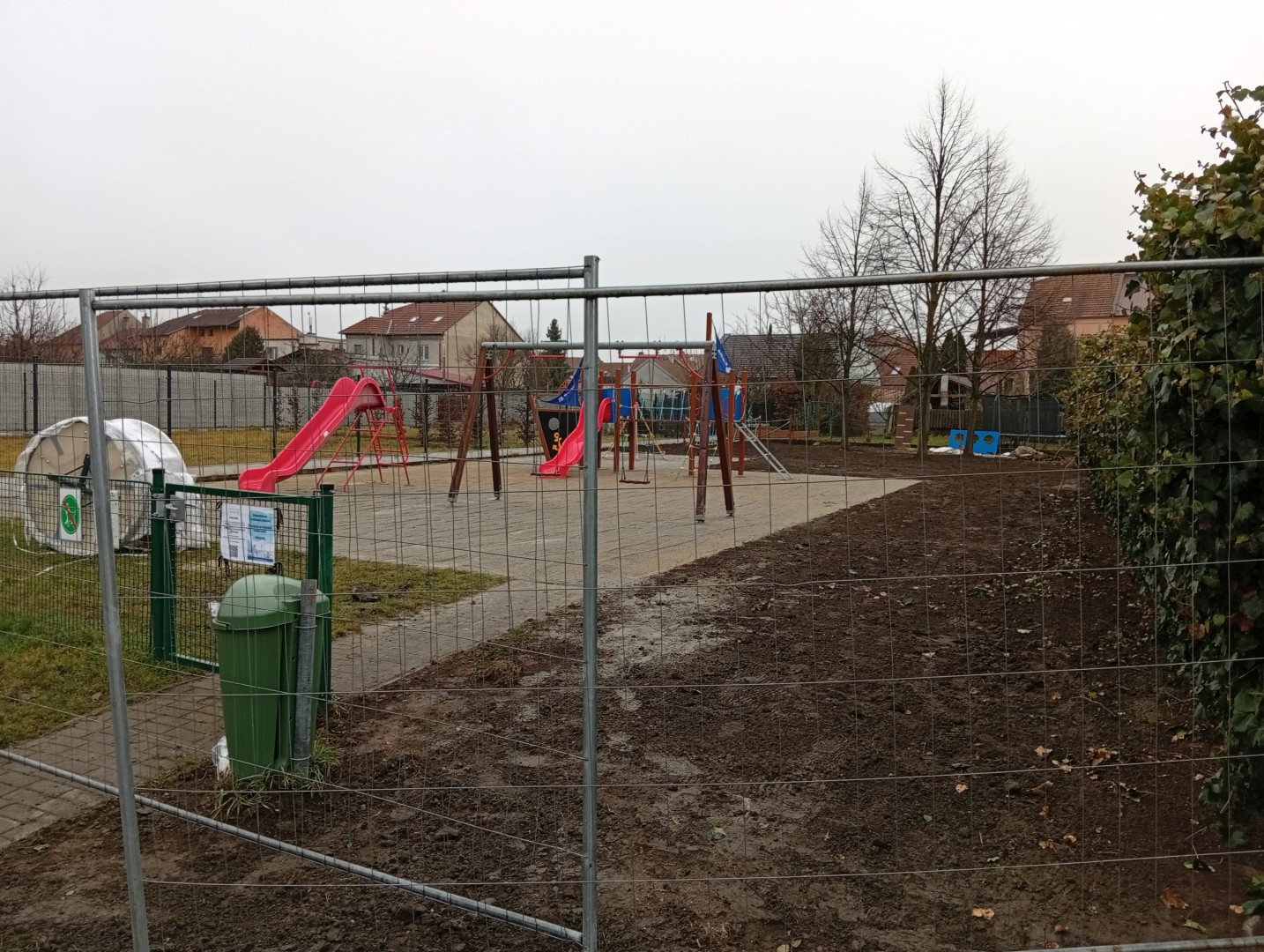

Předpoklad realizace hřiště: září - listopad 2025.
Veřejný přínos
Vytvořením moderního dětského hřiště přispěje ke zkvalitnění volného času dětí. Hřiště je jak v dosahu MŠ Smetanova, tak i v oblasti nové výstavby rodinných domů v lokalitě Lozce či blízkého sídliště Svornosti. Hřiště bude využíváno dětmi všech věkových kategorií.
Schválení projektu participativního rozpočtu 2023
2024
občanský projekt byl předložen v rámci PaRo 2023, veřejností podpořen, schválen v radě k realizaci
Příprava zadávací dokumentace
březen - květen 2025
konzultováno s komisí městské části
Výběrové řízení na dodavatele modernizace hřiště
červen - červenec 2025
Schválení potřebných finančních prostředků
srpen - září 2025

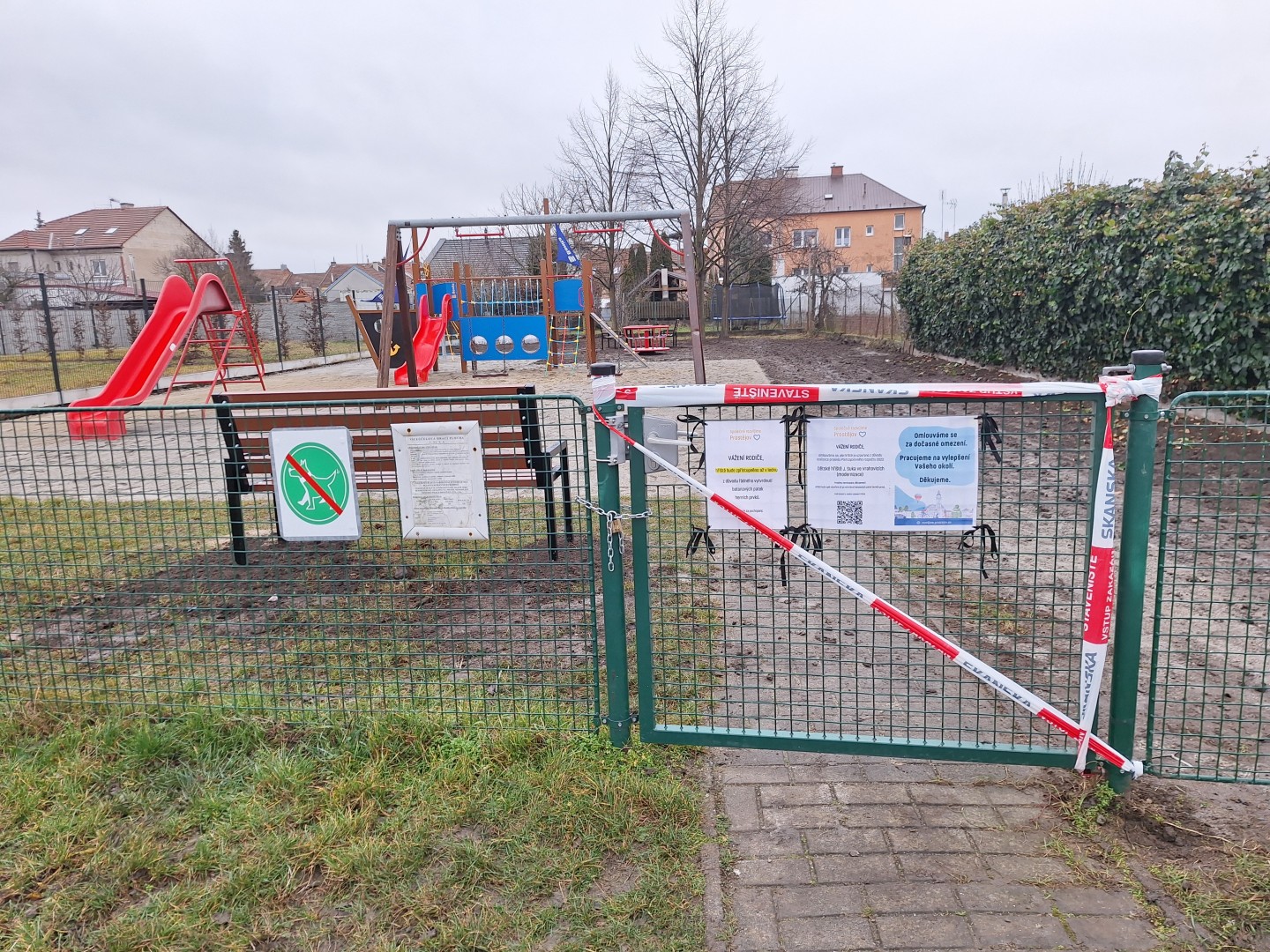

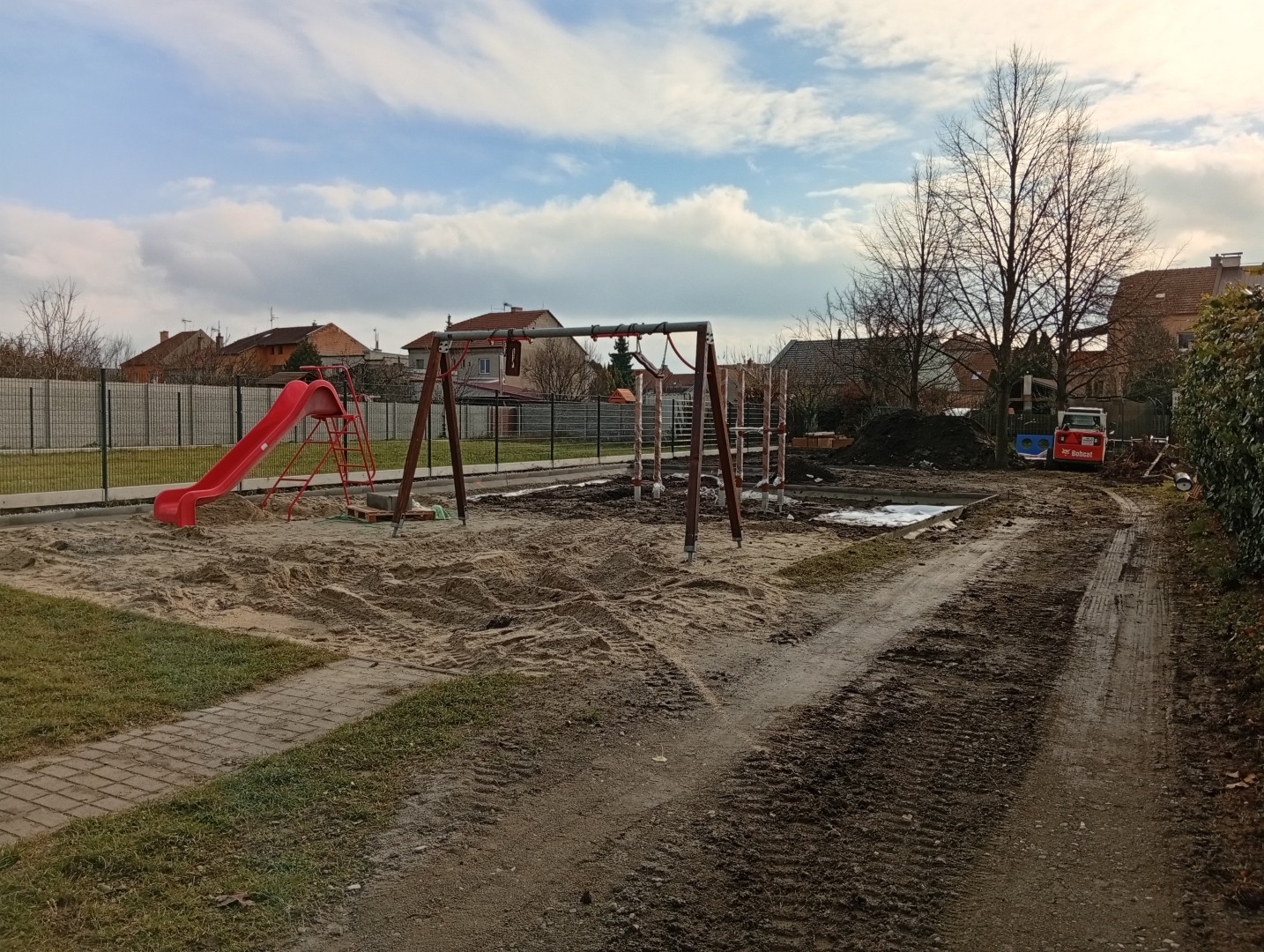

Realizace hřiště

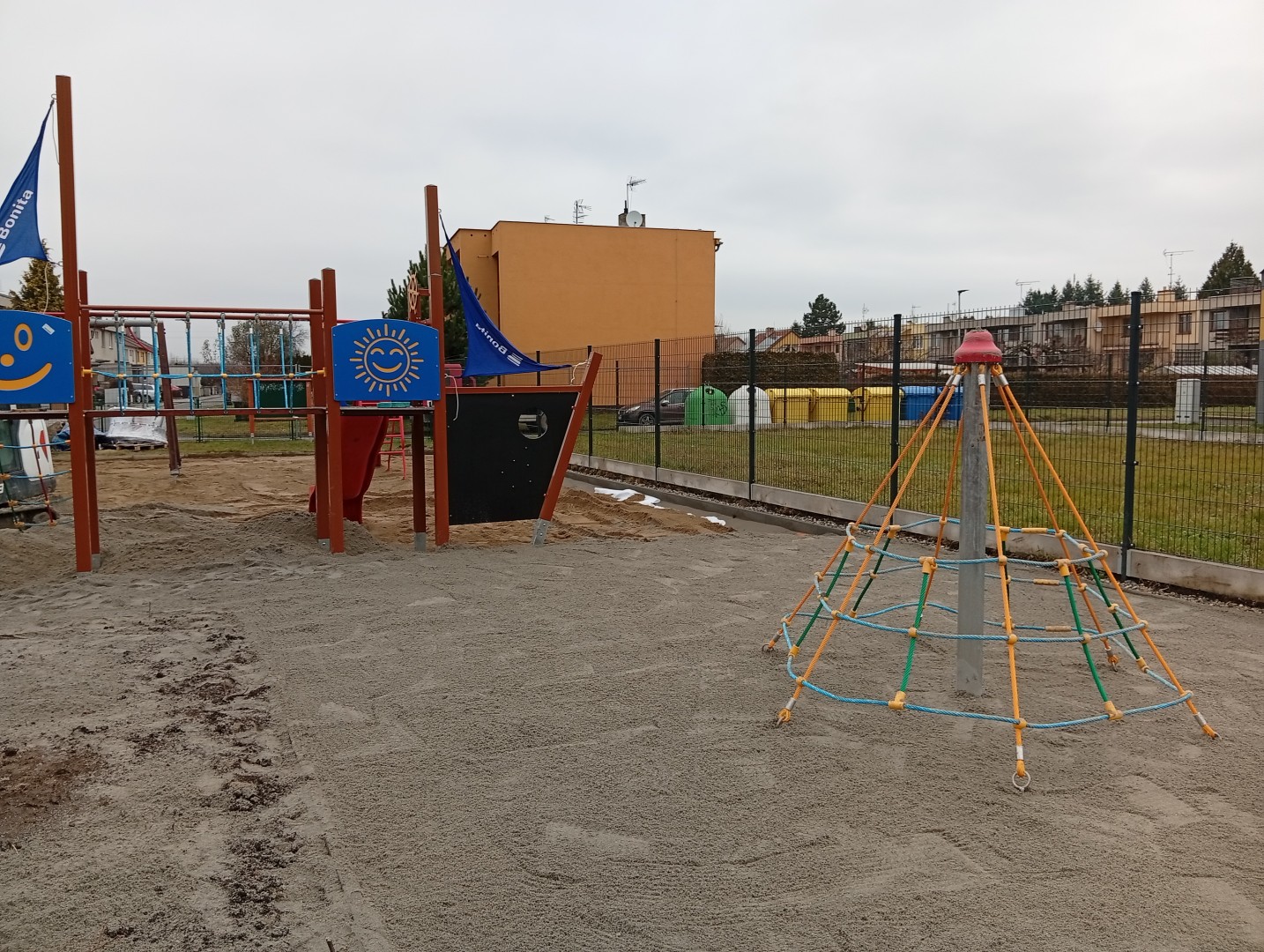

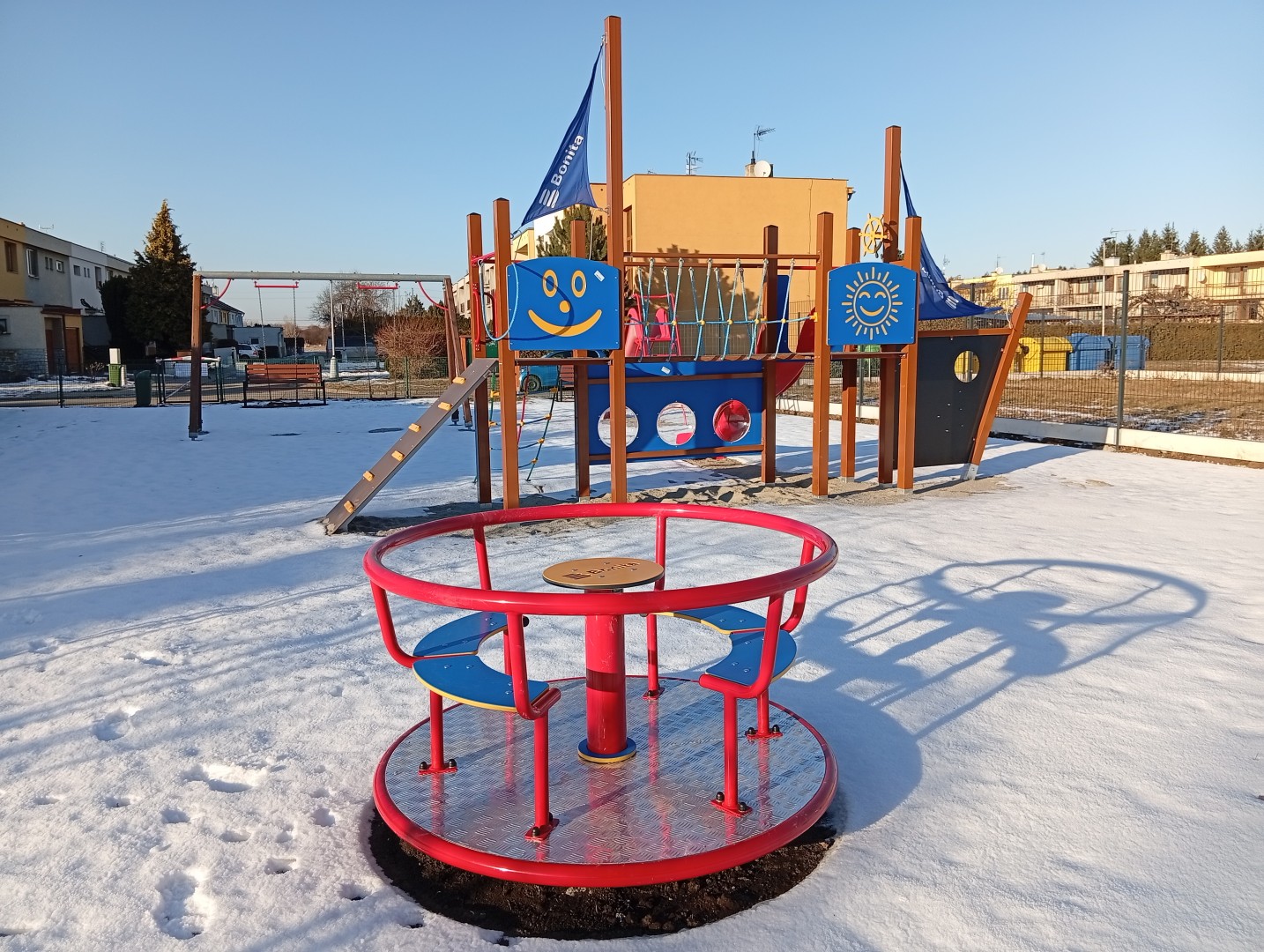

září - listopad 2025
předpoklad
