Oprava zdi na městském hřbitově na ul. Brněnská - 1. etapa
Realizátor
statutární město Prostějov
Rozpočet
5 882 984 Kč
Financování
rozpočet města
Priority
Společnost a volnočasové aktivity
Popis
Na městském hřbitově v Prostějově v Brněnské ulici došlo v závěru května 2025 k destrukci východní části obvodové zdi v délce zhruba 15 metrů. Obvodová zeď je cihelná, spodní část tvoří kamenný sokl. Ke zřícení zdi došlo patrně vlivem stáří, bez cizího zavinění.
Stávající historické, více než stoleté zdivo ohradní zdi vykazuje již při vizuální prohlídce různou míru naklonění. Příčin naklonění zdiva může být několik, předpokládá se kombinace nedostatečné dimenze základové konstrukce zdiva, vliv rostoucí náletové vegetace i povětrnostní podmínky.
Hřbitovní zeď vznikla pravděpodobně kolem roku 1900 a lemuje rozsáhle a velkoryse řešený prostějovský městský hřbitov, jehož architektura nese prvky neorenesance. Na hřbitově se nachází hroby řady významných prostějovských občanů, což podtrhuje jeho historický i kulturní význam. Hřbitov byl na svou dobu založen s mimořádnou parkovou kompozicí, podél cest byly vysazeny desítky stromů, keřů a bylin, včetně neobvyklých a exotických druhů, což dodává místu jedinečnou atmosféru.
V návaznosti na zboření části ohradní hřbitovní zdi v jihovýchodní části areálu hřbitova bylo nutné zpracovat statický posudek ohradní zdi v celé délce okolo areálu hřbitova od autorizovaného inženýra v oboru statika a dynamika staveb. Náklady na posudek byly ve výši 20 000 Kč a byl zpracován v červnu 2025.
Na základě zpracovaného statického posudku, který zahrnuje návrh řešení opravy, bylo následně zadáno zpracování projektové dokumentace a to společnosti CAD projekt plus, s.r.o. z Prostějova, která ji vyhotovila za částku 68 970 Kč.
V rozpočtu na rok 2025 nebyly na zpracování statického posudku a projektové dokumentace schválené žádné finanční prostředky. Aby mohl být posudek a dokumentace zapracovány, bylo nutné schválit chybějící finanční prostředky. Proto bylo předloženo do rady města rozpočtové opatření, které bylo v červnu 2025 schváleno.
Do konce roku 2025 byly všechny potřebné projekční práce dokončeny a byla podána žádost o povolení stavby.
Rok 2026:
V rozpočtu města byly vyčleněny finanční prostředky ve výši 4,3 mil. Kč na realizaci této akce.
V únoru bylo stavebním úřadem vydáno povolení záměru rekonstrukce a oprava hřbitovní zdi – I. etapa. V březnu bylo vyhlášeno výběrové řízení na dodavatele opravy. Vítězným uchazečem se stala společnost J|M Dynamic Project s.r.o. z Plumlova, která předložila nabídku ve výši 5 882 984 Kč včetně DPH. Dalšími náklady bude autorský dozor projektanta (36 300 Kč) a také archeologický dozor (6050 Kč).
Smlouva byla uzavřena v květnu a od června 2026 probíhají práce, předpoklad dokončení je začátek roku 2027.
V rámci I. etapy budou probíhat práce na jihovýchodní straně hřbitova v úseku od obřadní síně směrem k židovskému hřbitovu. Úsek zdi za kolumbáriem se nachází v havarijním stavu. Část zdi se již samovolně zřítila, zeď se nebezpečně naklání a hrozí další samovolné zřícení. Práce se týkají zdi v celkové délce 117 metrů.
o Rekonstruovaná část (81 metrů): Stávající poškozená zeď bude postupně rozebrána a po vybudování zpevňujícího železobetonového věnce na základech znovuvyzděna z původních očistěných cihel (s náhradou poškozených cihel).
o Opravovaná část (36 metrů): V úseku u kolumbária proběhne oprava soklu, doplnění chybějících kamenných a cihelných prvků, vyškrabání a přespárování zdiva, omítnutí z vnitřní strany a nový světle šedý fasádní nátěr.
Původní historický vzhled hřbitovní zdi zůstane zachován.
Oplocení a zábrany: Po dobu realizace bude stavba zabezpečena provizorním oplocením a zábranami.
Pohyb po hřbitově: Přístup veřejnosti do nezasažených částí hřbitova bude zachován a vyznačen upozorněním na prováděné práce.
Ochrana hrobových míst a čistota: Práce budou organizovány tak, aby dopad na okolní hroby byl minimální. Zhotovitel bude průběžně zajišťovat čistotu příjezdových i vnitřních komunikací a minimalizovat prašnost a hluk.

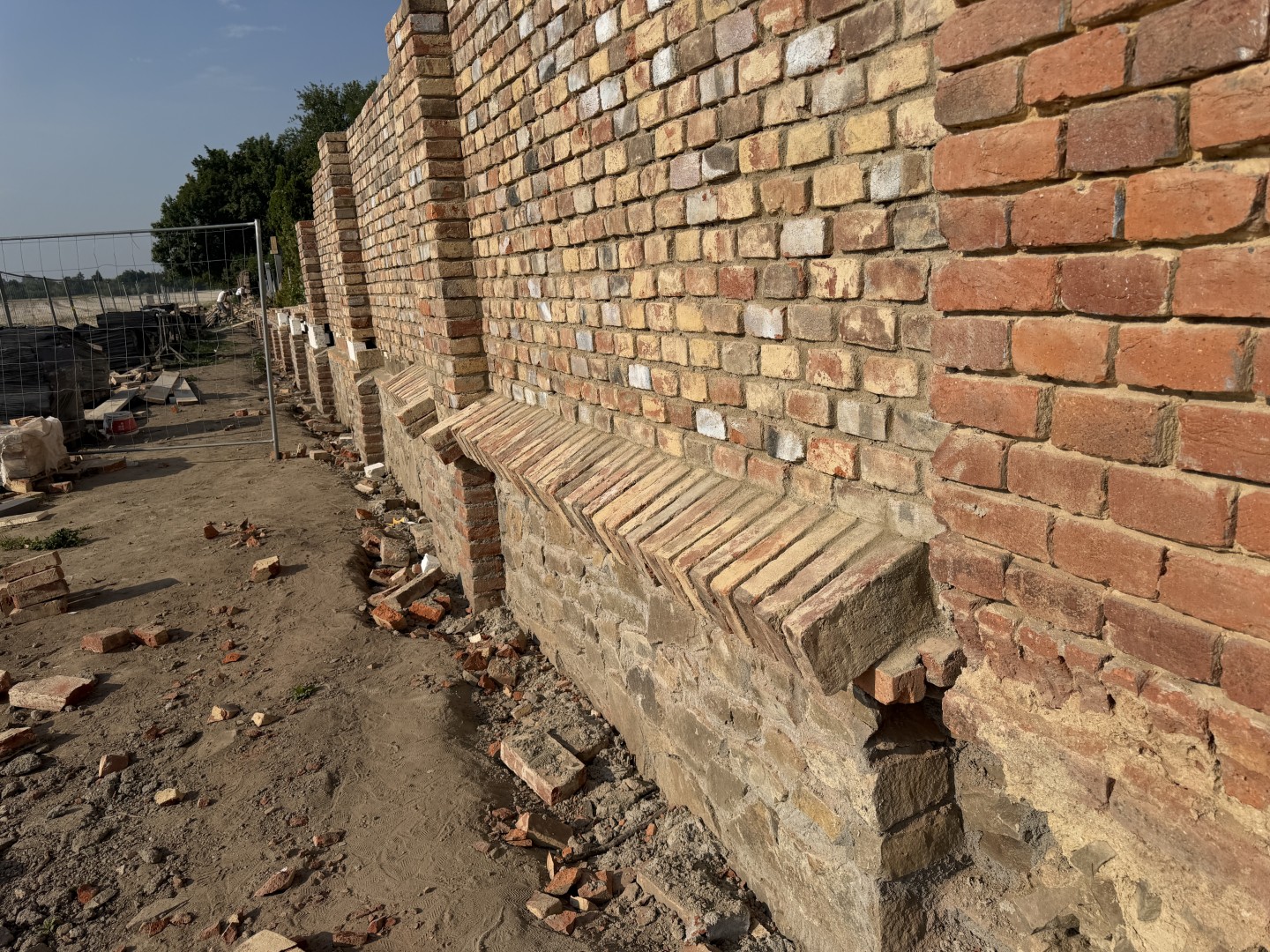

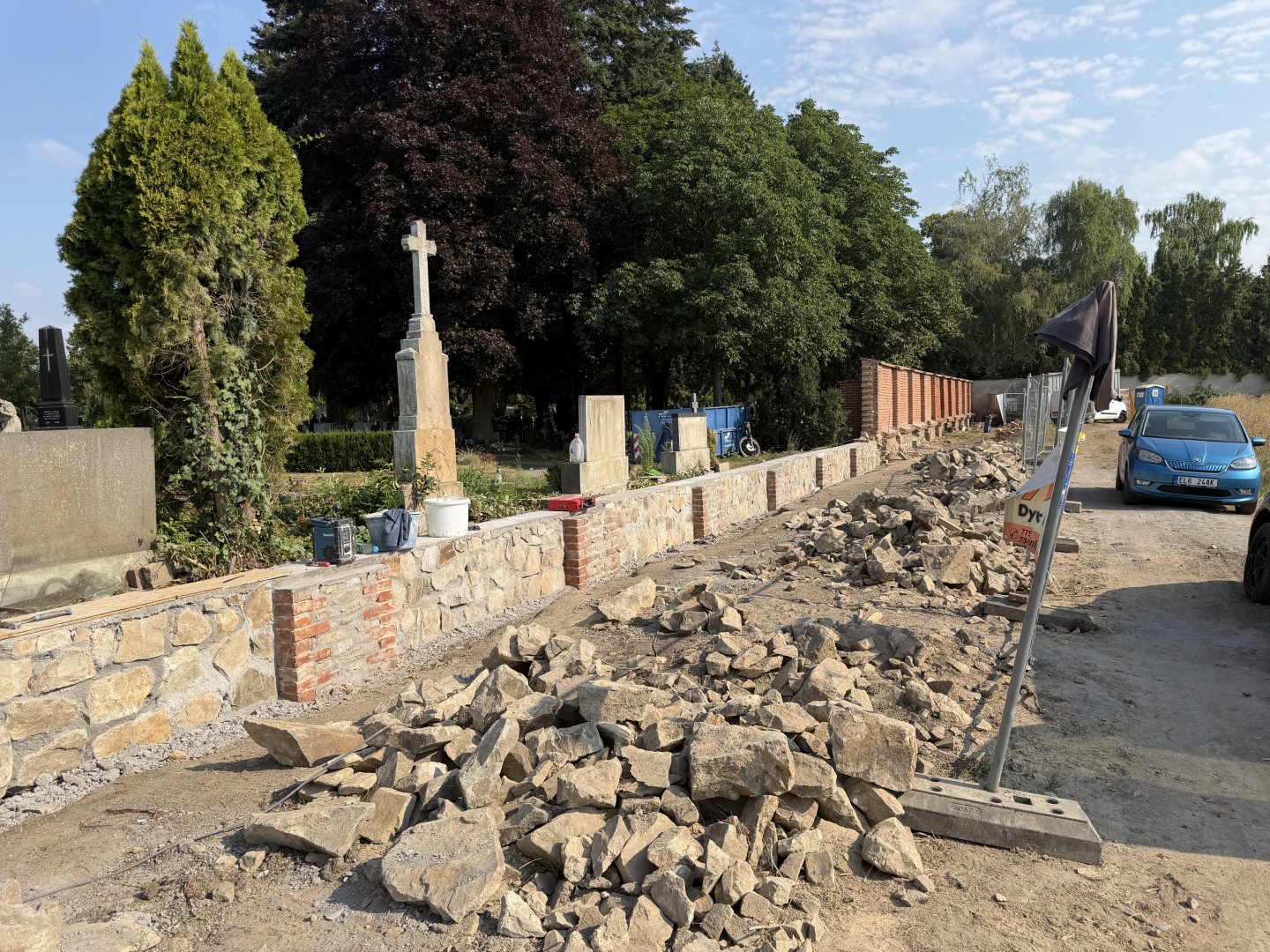

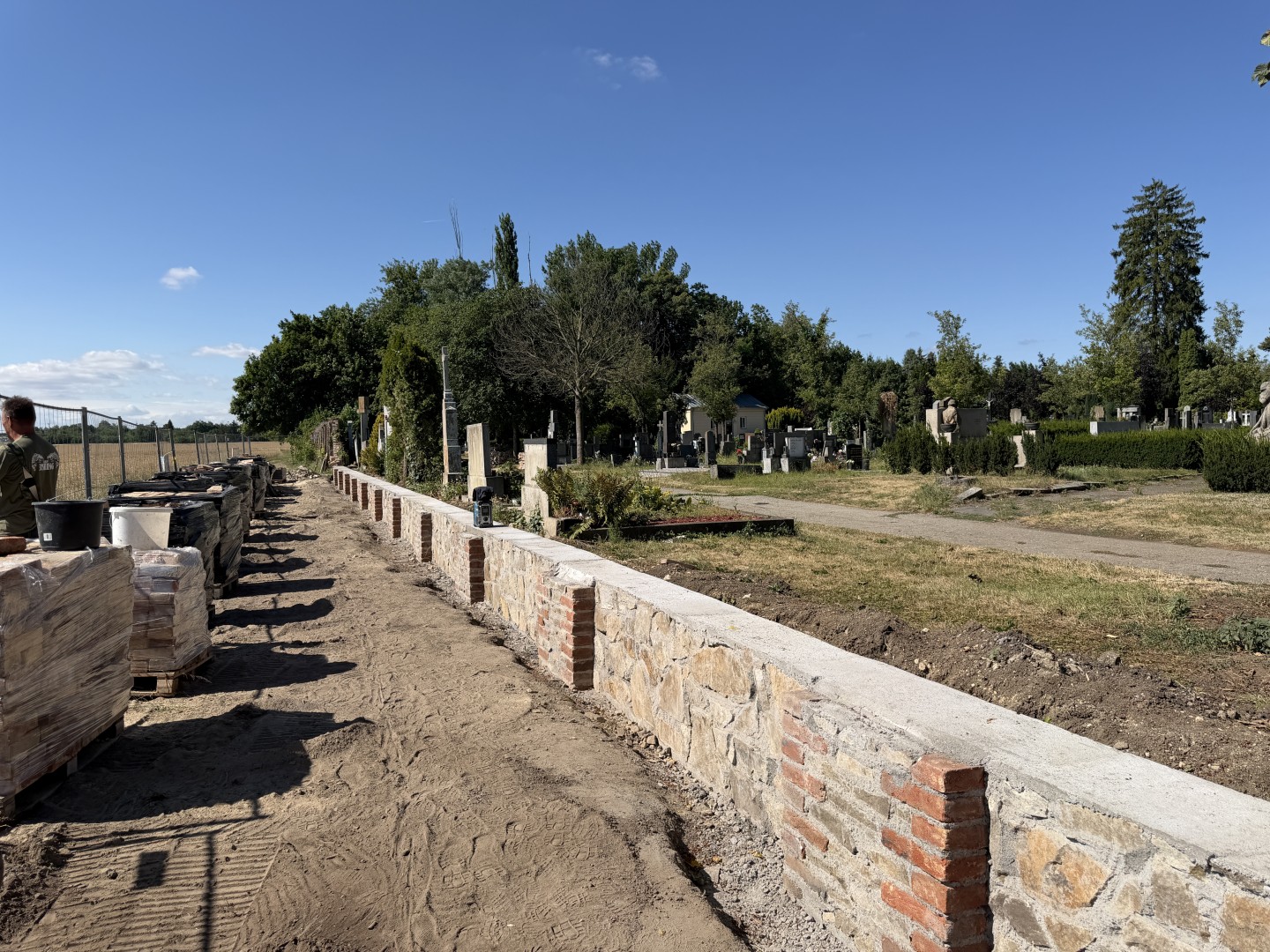

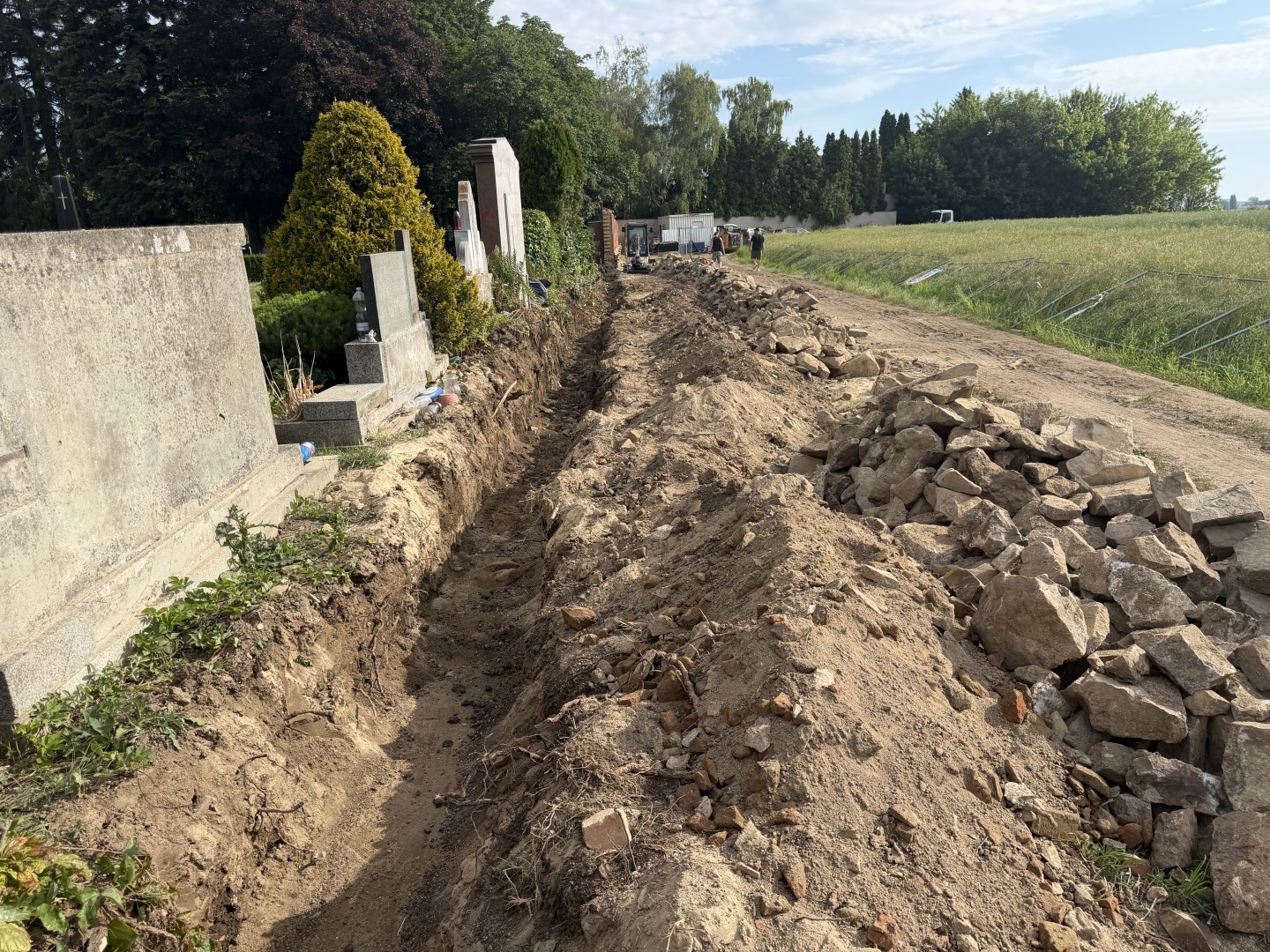

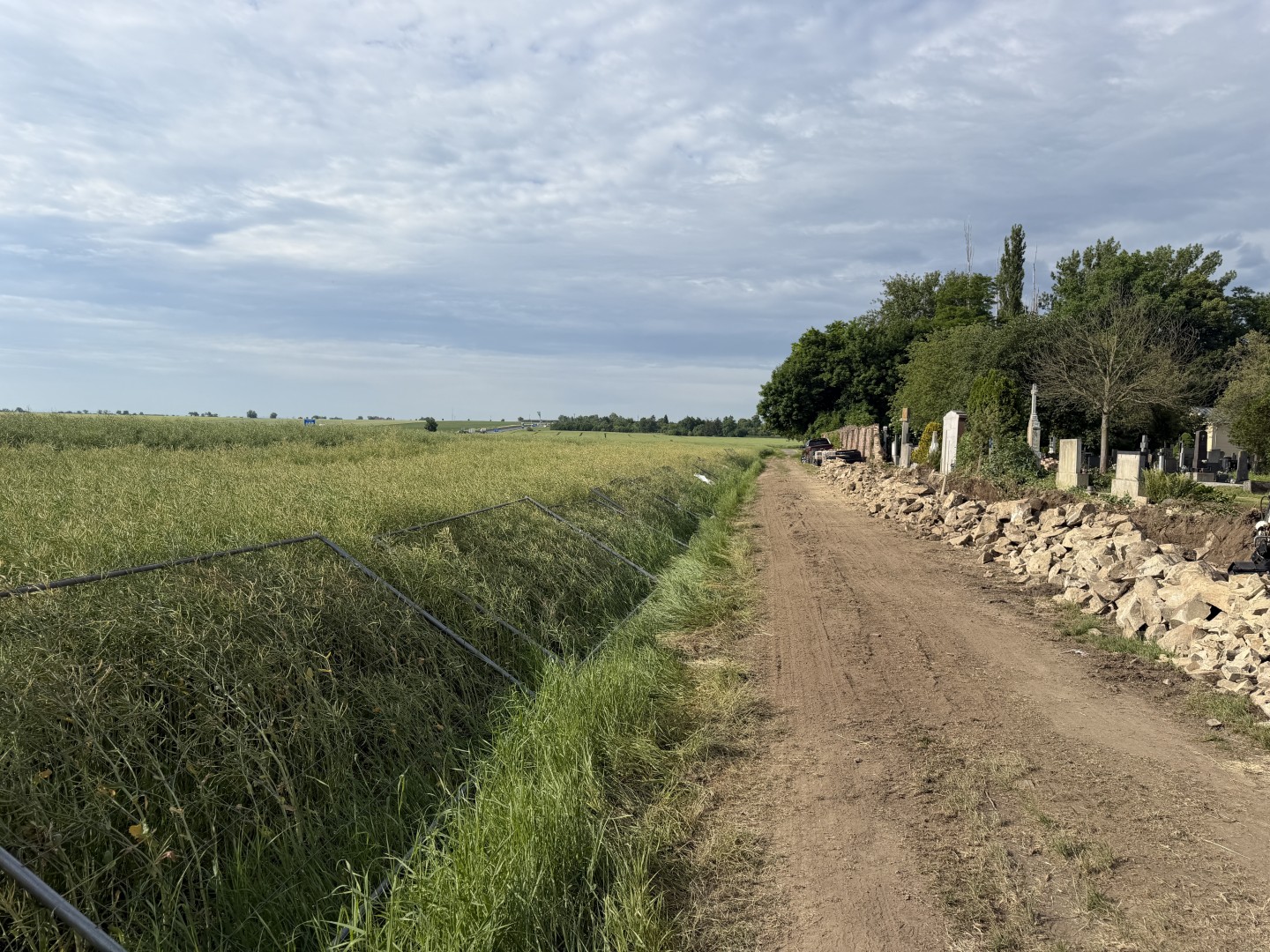

Průběh prací je vidět z přiložených fotografií.
Zboření části zdi
květen 2025
Vyčlenění finančních prostředků
červen 2025
Zpracování statického posudku
červen 2025
Zpracování projektové dokumentace
2025
Povolení stavby
únor 2026
Výběrové řízení na dodavatele oprav
březen 2026
Realizace stavby - oprav
červen 2026 - březen 2027
Kolaudace stavby
2027
