Realizátor
Statutární město Prostějov
Rozpočet
44 039 562 Kč
Termín
září 2024
Financování
Rozpočet města a dotace
Priority
Společnost a volnočasové aktivity
Popis
Záměrem akce bylo vytvoření krytého prostoru se sociálním zařízením, který bude sloužit jako sportovní zázemí pro ZŠ i veřejnost.
Nový objekt je občanskou stavbou a slouží k provozování sportovních (rekreačních i soutěžících) aktivit. Stavba byla navržena jako sportovní hala s využitím pro běh na 60m a skok daleký. Kryté sportoviště je využíváno pro účely školní výuky tělesné výchovy a rovněž pro využití sportovní veřejnosti, organizované i neorganizované.

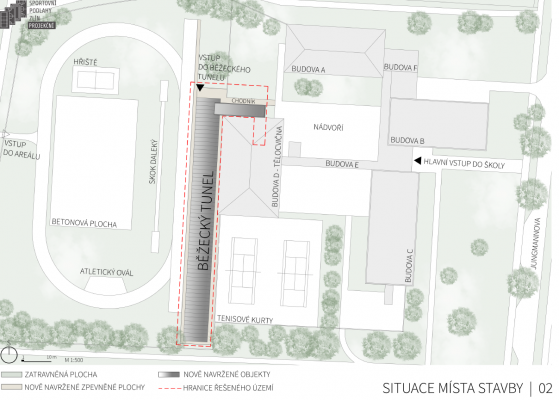

Přístavba tunelu je provozně spojena se stávajícím objektem tělocvičny základní školy. Běžecký tunel byl navržen o půdorysných rozměrech 8,4 x 83,45 m. Ve spojovacím objektu propojujícím stávající budovu ZŠ a běžecký tunel je chodba, WC pro sportovce, WC imobilní, úklidová místnost a technická místnost.
Projektovou dokumentaci zpracovala firma Sportovní podlahy Zlín, s.r.o. V prosinci 2020 byla dokončena projektová dokumentace pro společné stavební povolení. V březnu 2021 byla dokončena projektová dokumentace pro provádění stavby. Stavební povolení bylo vydáno s nabytím právní moci dne 6.5.2021 a prodlouženo v roce 2023.
Stavebními objekty byly v PD evidovány: přístavba běžeckého tunelu se zázemím, stavební úpravy vnitřní dispozice tělocvičny, kanalizace dešťová s retenční jímkou a vsakováním, zpevněné plochy, terénní úpravy, oplocení.
V září 2022 bylo vyhlášeno výběrové řízení na dodavatele stavby. V říjnu 2022 byla vybrána společnost SPORT Construction a.s., která předložila nabídku ve výši 44 mil. Kč.
Rada města dne 10.1.2023 schválila mimo jiné podání žádosti o dotace z rozpočtu Olomouckého kraje v roce 2023 a také schválila realizaci tohoto projektu a deklaraci závazku, že ponechá majetek pořízený z dotace v rámci realizace tohoto projektu po dobu minimálně 10 let v majetku obce a zajistí spolufinancování projektu z vlastních zdrojů ve výši minimálně 10% z celkových skutečně vynaložených uznatelných výdajů projektu. Dotace z Olomouckého kraje ve výši 1 mil. Kč bude udělena za předpokladu získání dotace z NSA.
Realizace díla byla podmíněna schválením dotace v rámci programu Regionální sportovní infrastruktura 2020-2024, jehož garantem byla Národní sportovní agentura. Žádost o dotaci byla podána na podzim 2022. Rozhodnutí o přidělení dotace bylo doručeno v říjnu 2023 a to ve výši 30 667 674 Kč.

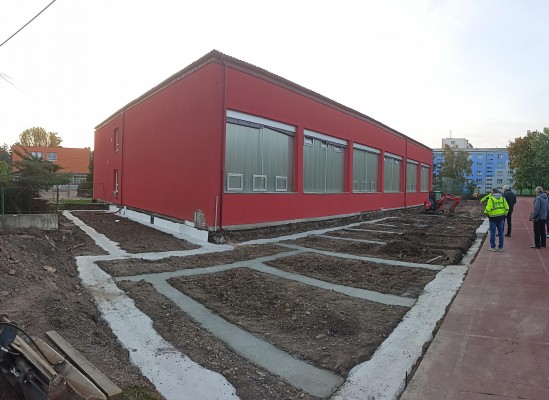

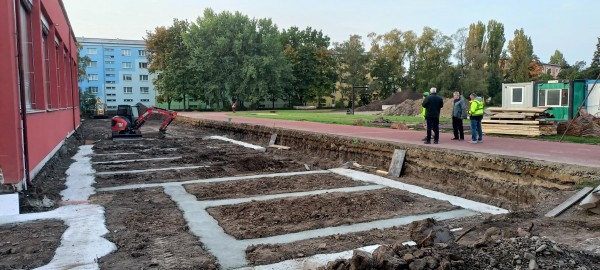

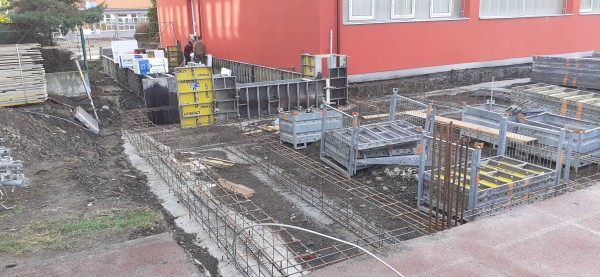

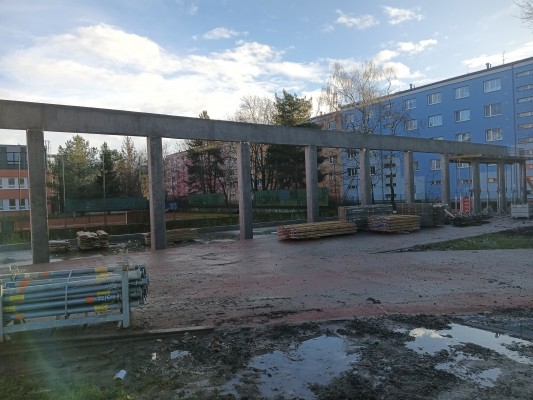

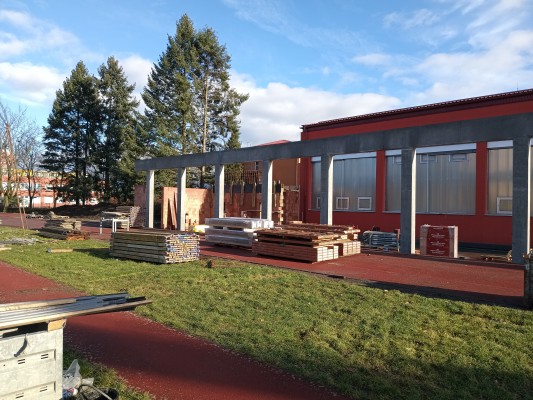

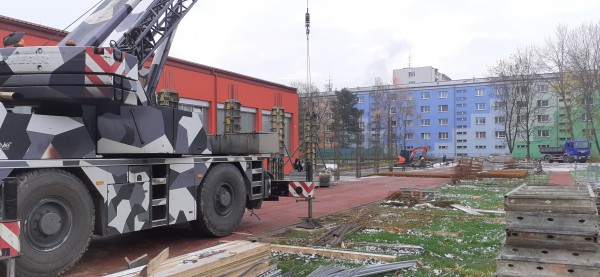

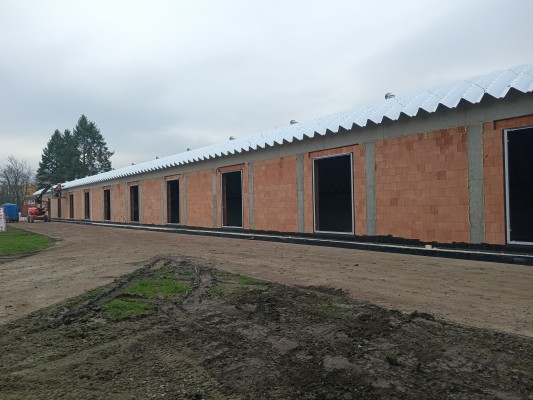

Akce byla naplánována k realizaci v období říjen 2023 - duben 2025.

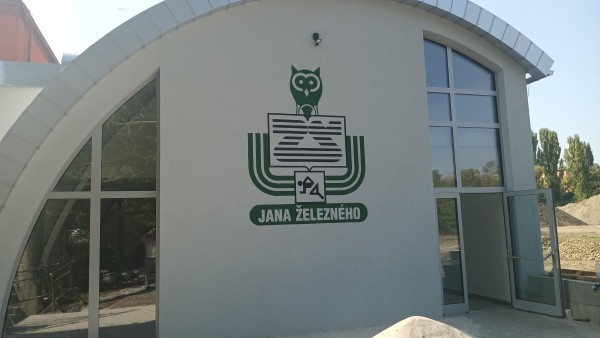

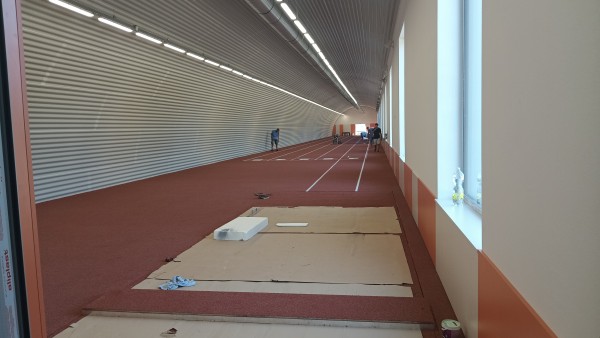

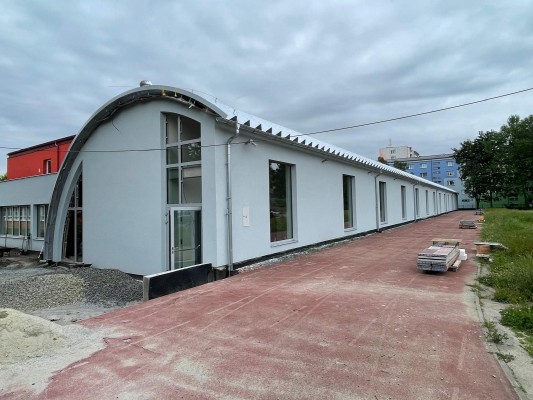

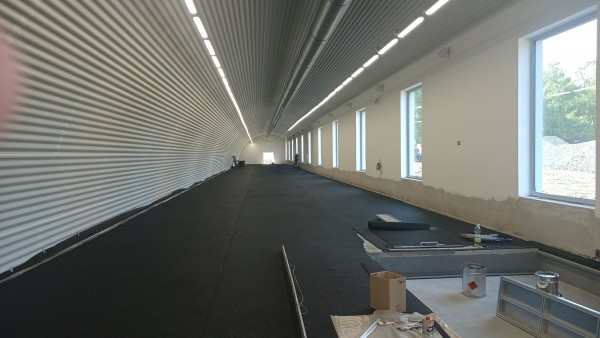

V rozpočtu města na rok 2024 byla vyčleněna částka ve výši 40 mil. Kč. Stavba byla zahájena v říjnu 2023 a stavebně dokončena na podzim 2024. Zatím nebyla stavba kolaudována, ale na konci roku 2024 byl povolen zkušební provoz.
Tunel je hodnocen z pozice uživatelů velmi kladně, je využíván pravidelně přes pracovní dny, o víkendech nárazově. Mezi návštěvníky patří kromě dětí sportovní třídy a dětí, které mají pravidelné tréninky, také oddíl orientačního běhu, mládežnický oddíl fotbalu, mládež dobrovolných hasičů Domamyslice. V tunelu probíhá občas i soustředění reprezentace ČR v lukostřelbě.
Příprava

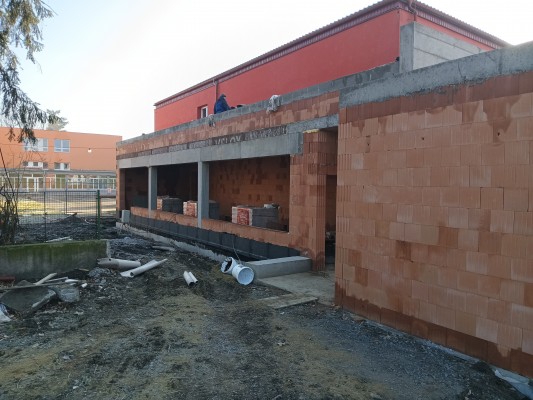

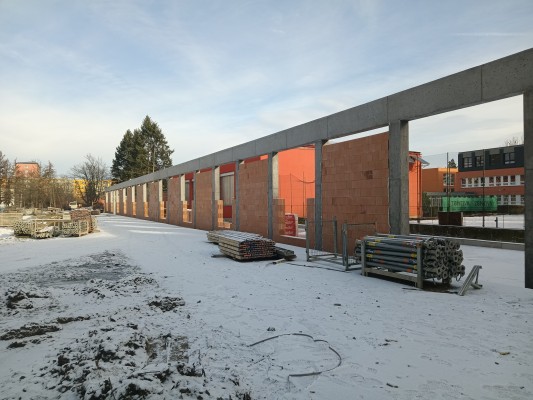

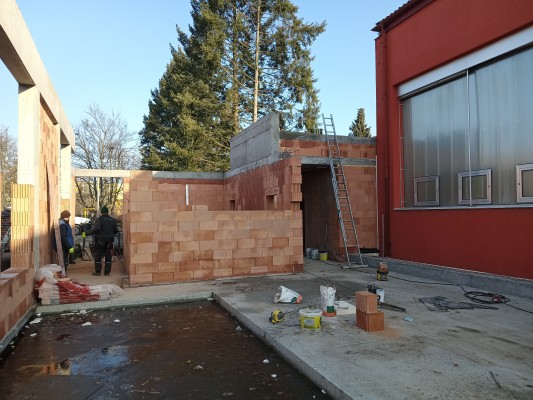

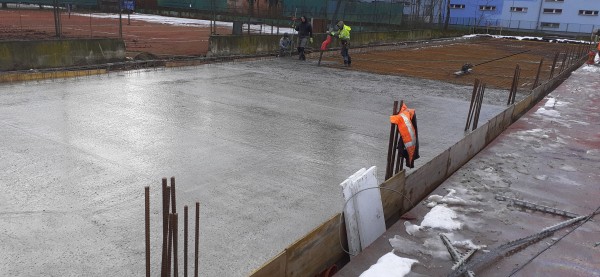

2020
zpracována architektonická studie, projektová dokumentace pro společné povolení
prosinec 2020 zpracována projektová dokumentace pro provedení stavby
Podána žádost o společné povolení
březen 2021
Vydání společného povolení
květen 2021
nabytí právní moci a prodlouženo v květnu 2023
Výběrové řízení na dodavatele stavby
září - říjen 2022
Rozhodnutí o poskytnutí dotace
říjen 2023
z Národní sportovní agentury, dále 1 mil. Kč je dotace z Olomouckého kraje.

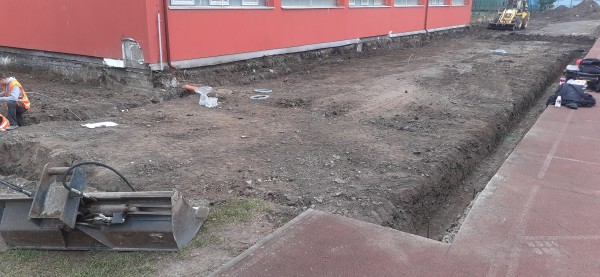

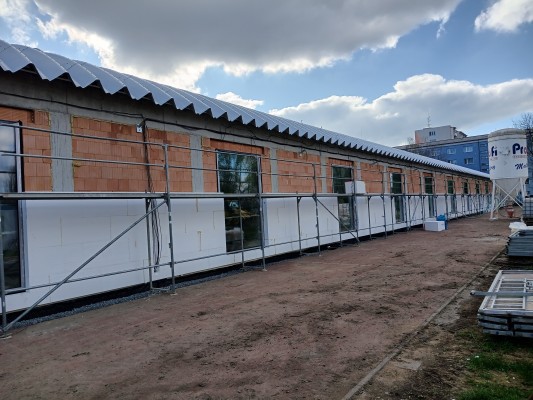

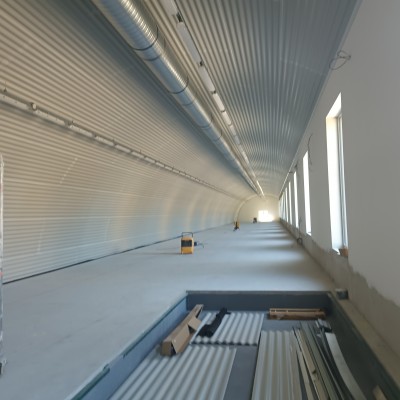

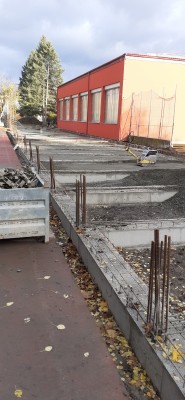

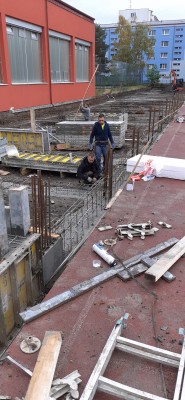

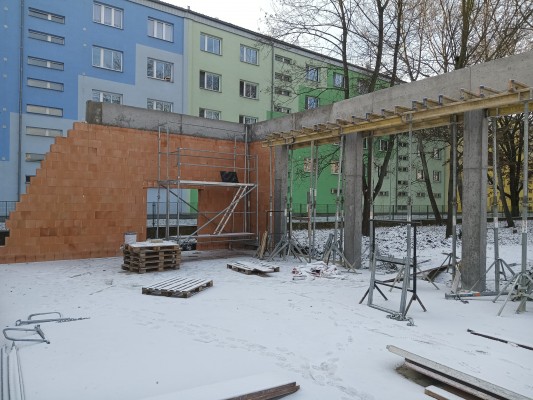

Realizace stavby
říjen 2023 - září 2024
stavebně dokončena
Povolení zkušebního provozu
prosinec 2024
Kolaudace stavby
2025
