Jižní prstenec - III. etapa
Realizátor
statutární město Prostějov
Termín
květen 2026
Financování
rozpočet města a dotace
Priority
Životní prostředí
Popis

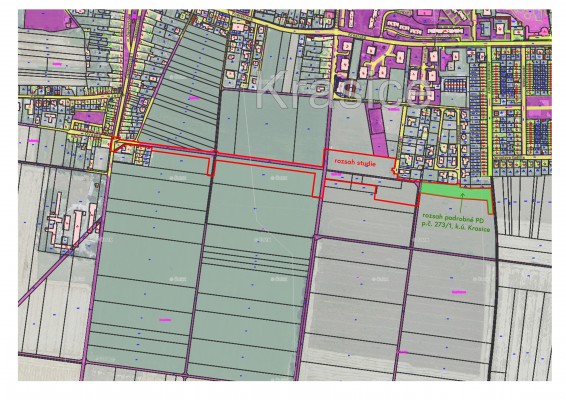

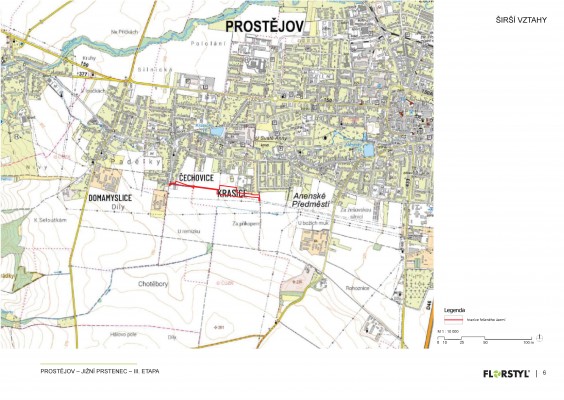

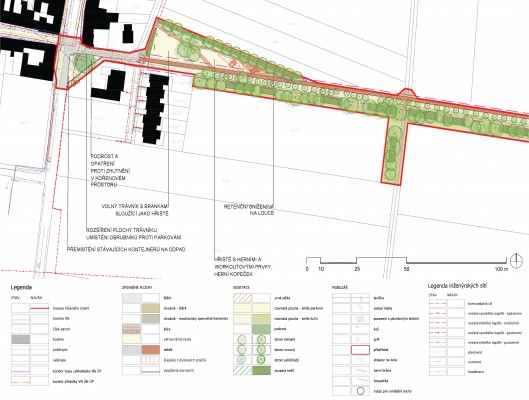

Předmětem díla je vypracování návrhové studie III. etapy Jižního prstence na jižní straně Prostějova a projektové dokumentace pro společné územní řízení a stavební povolení na vybranou část III. etapy. Studie zahrnuje pozemky o rozloze cca 35 000 m2.

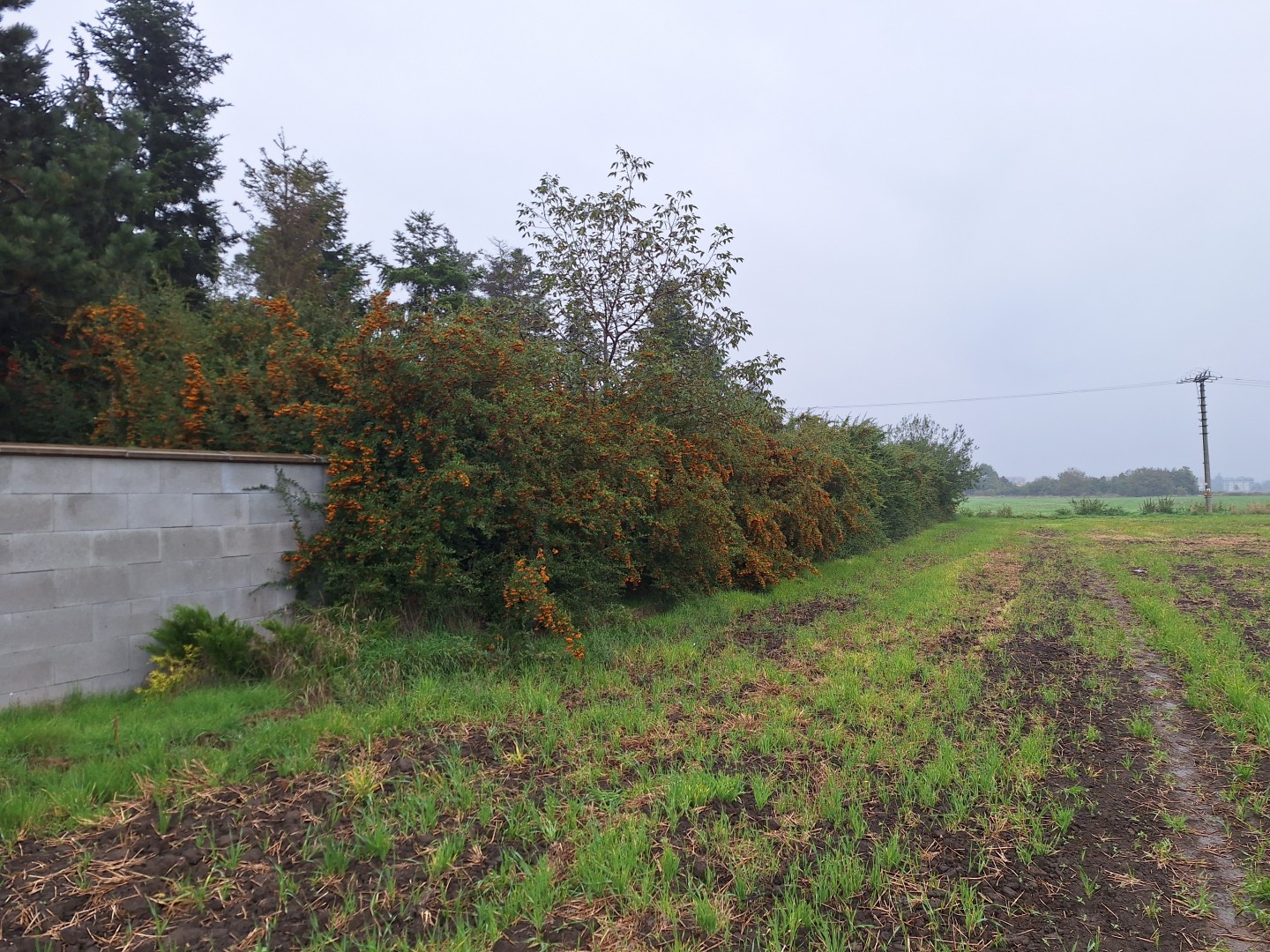

V současné době se jedná o intenzivně obhospodařované plochy orné půdy a polní cesty, které místy doprovází nově vysázené stromořadí. Plochy v řešeném území náleží různým vlastníkům.
NÁVRHOVÉ ŘEŠENÍ

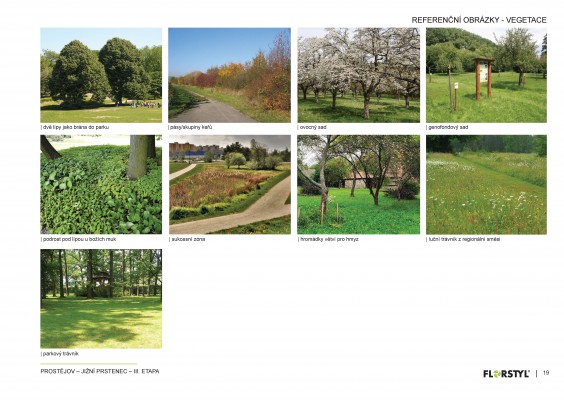

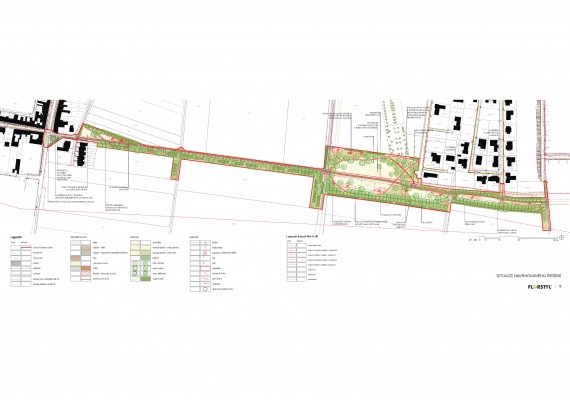

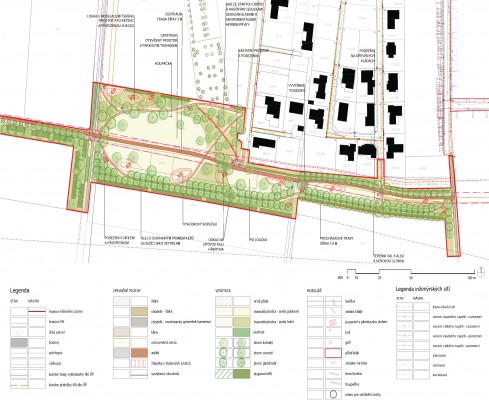

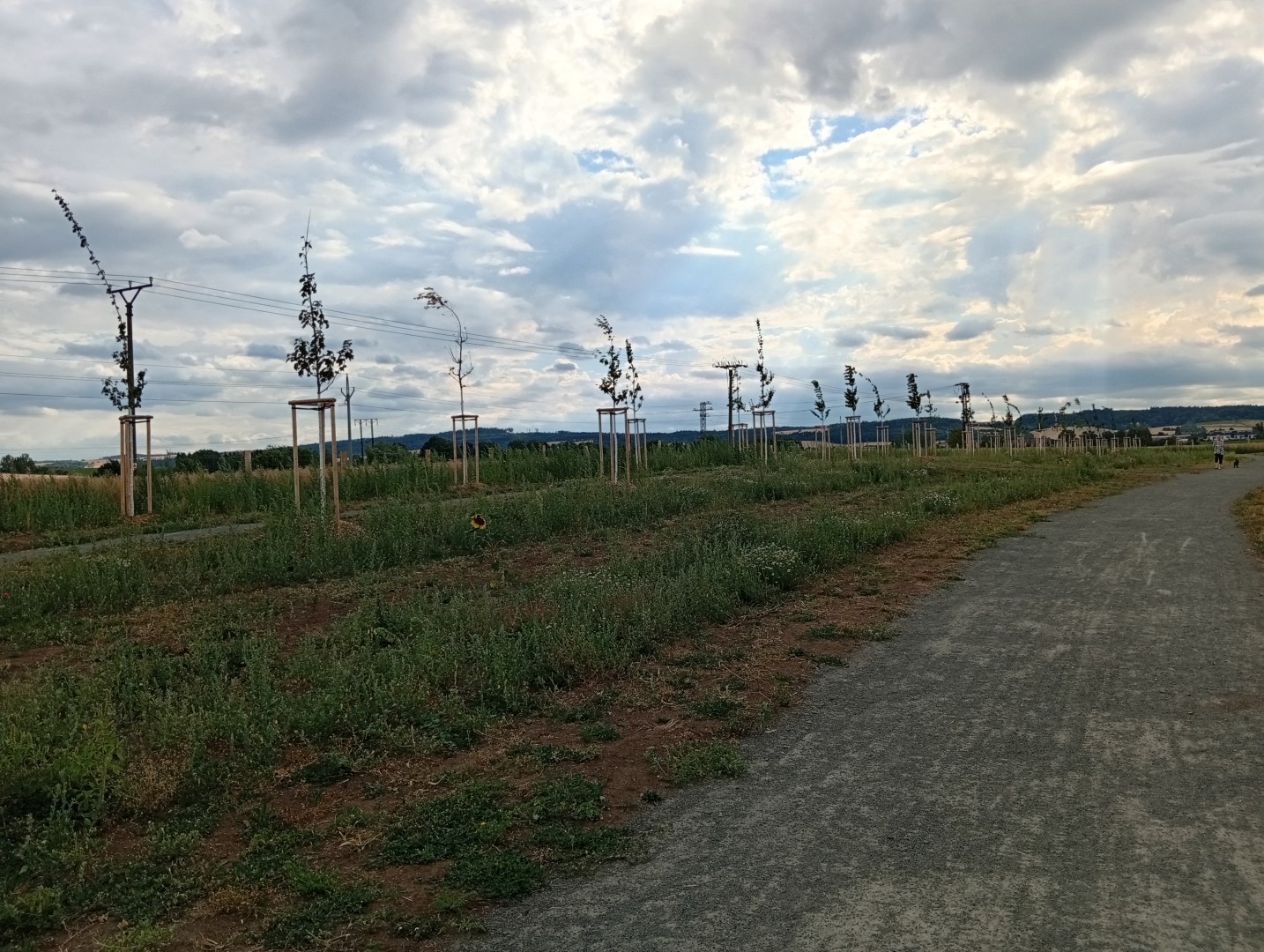

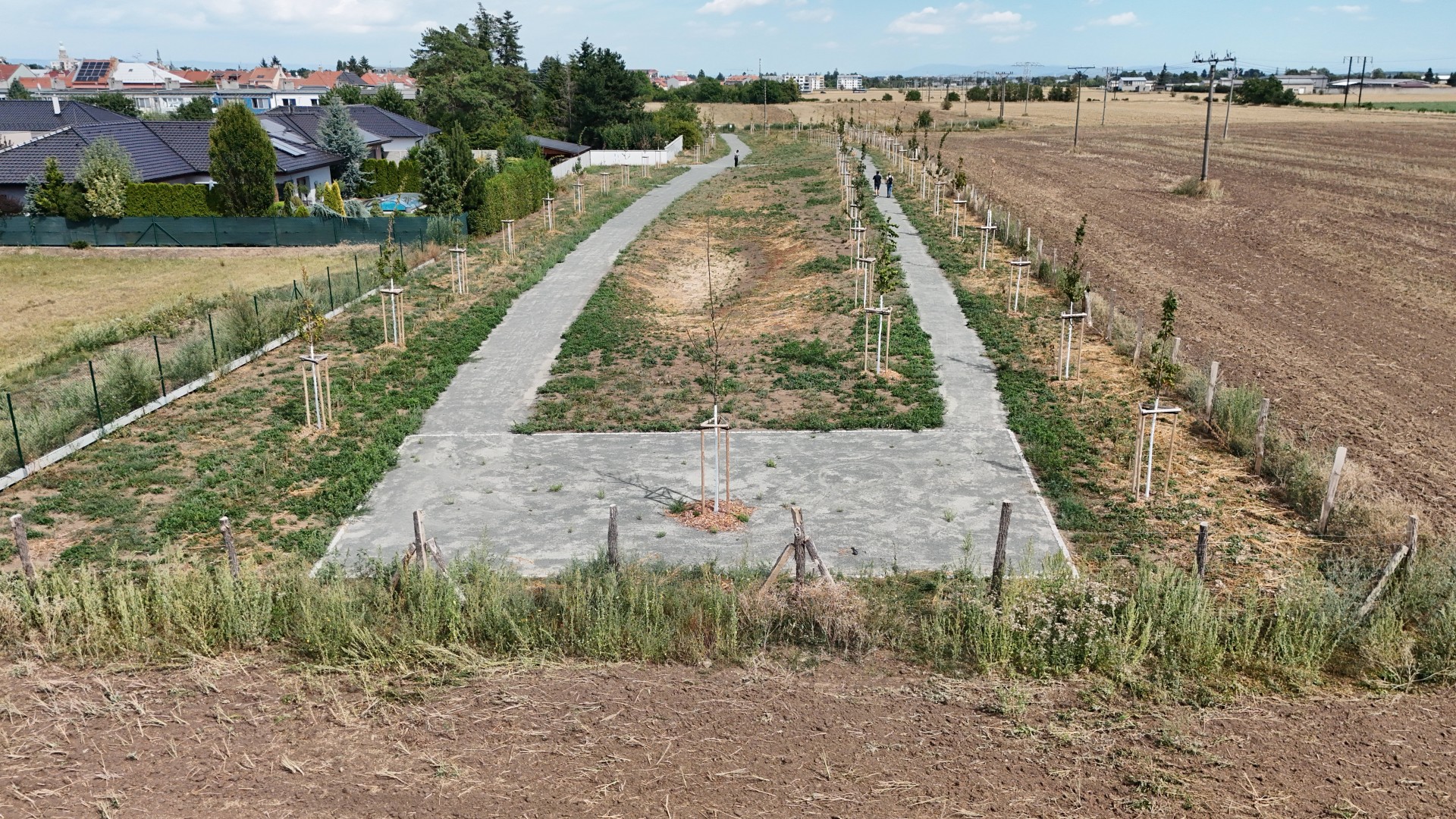

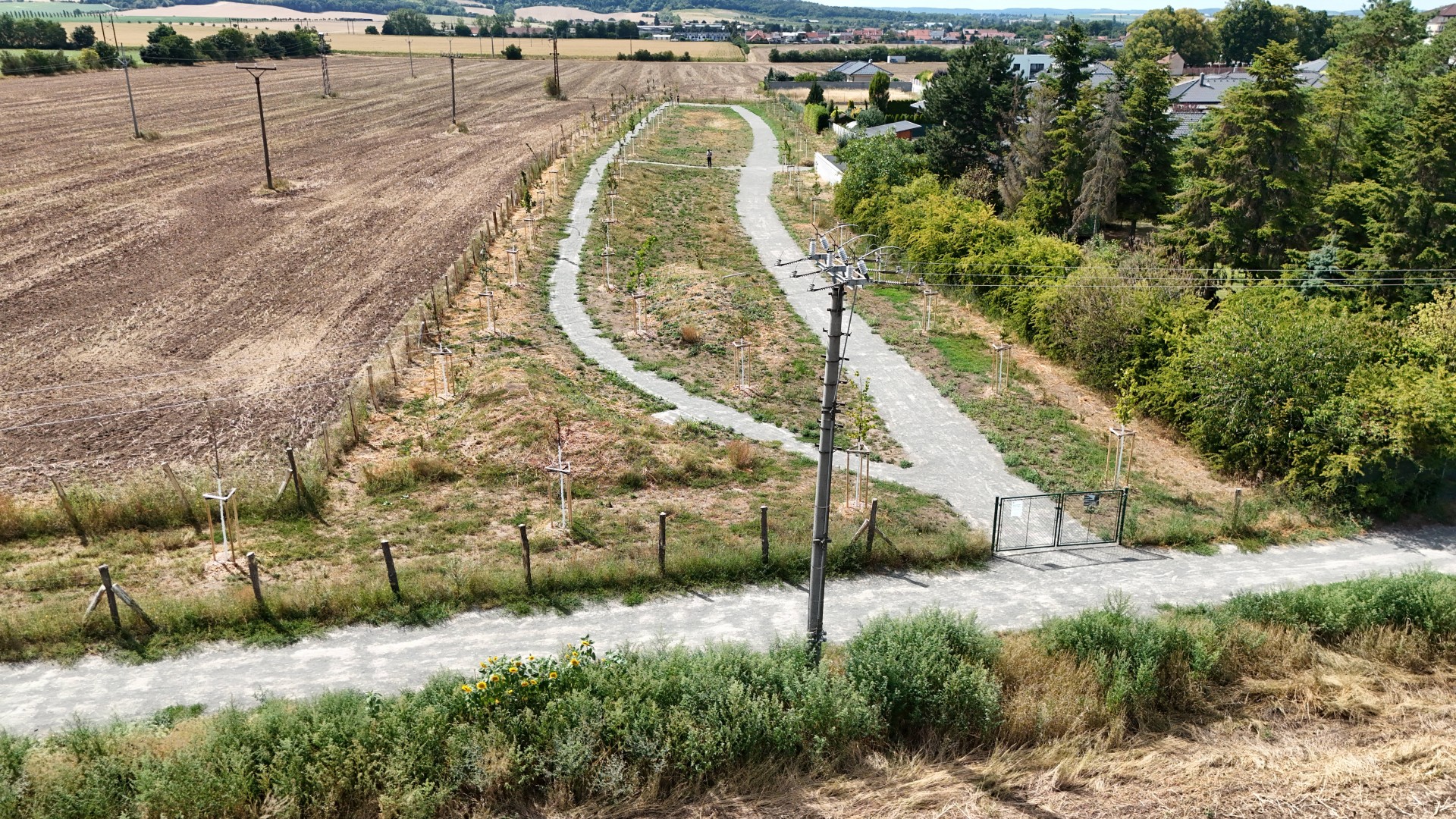

Jižní prstencem povede páteřní smíšená cyklostezka pro cyklisty i pěší. Dále budou v parku vybudovány vycházkové štěrkové cesty. Studie zahrnuje bohatou výsadbu domácích stromů i keřů, které vytvoří přirozenou bariéru a ochranu před prachem z polí. Nový krajinářský park bude mít přírodní charakter a bude sloužit zejména k rekreaci místních obyvatel. Bude zahrnovat odpočinkové plochy s posezením, workoutové a dětské hřiště, louky pro venčení psů i pikniková místa.
Studie bude účinným protierozním opatřením. Zároveň je dobrým příkladem adaptace na probíhající klimatické změny. Návrh zahrnuje terénní prohlubně a vyvýšeniny, díky kterým dochází k zadržování dešťových srážek a k celkovému zlepšování mikroklimatu. Krajinářský park bude zahrnovat převážně extenzivní formy vegetačních prvků jako jsou výsadby domácích druhů stromů, volně rostoucích keřů a zakládáním lučních společenstev.

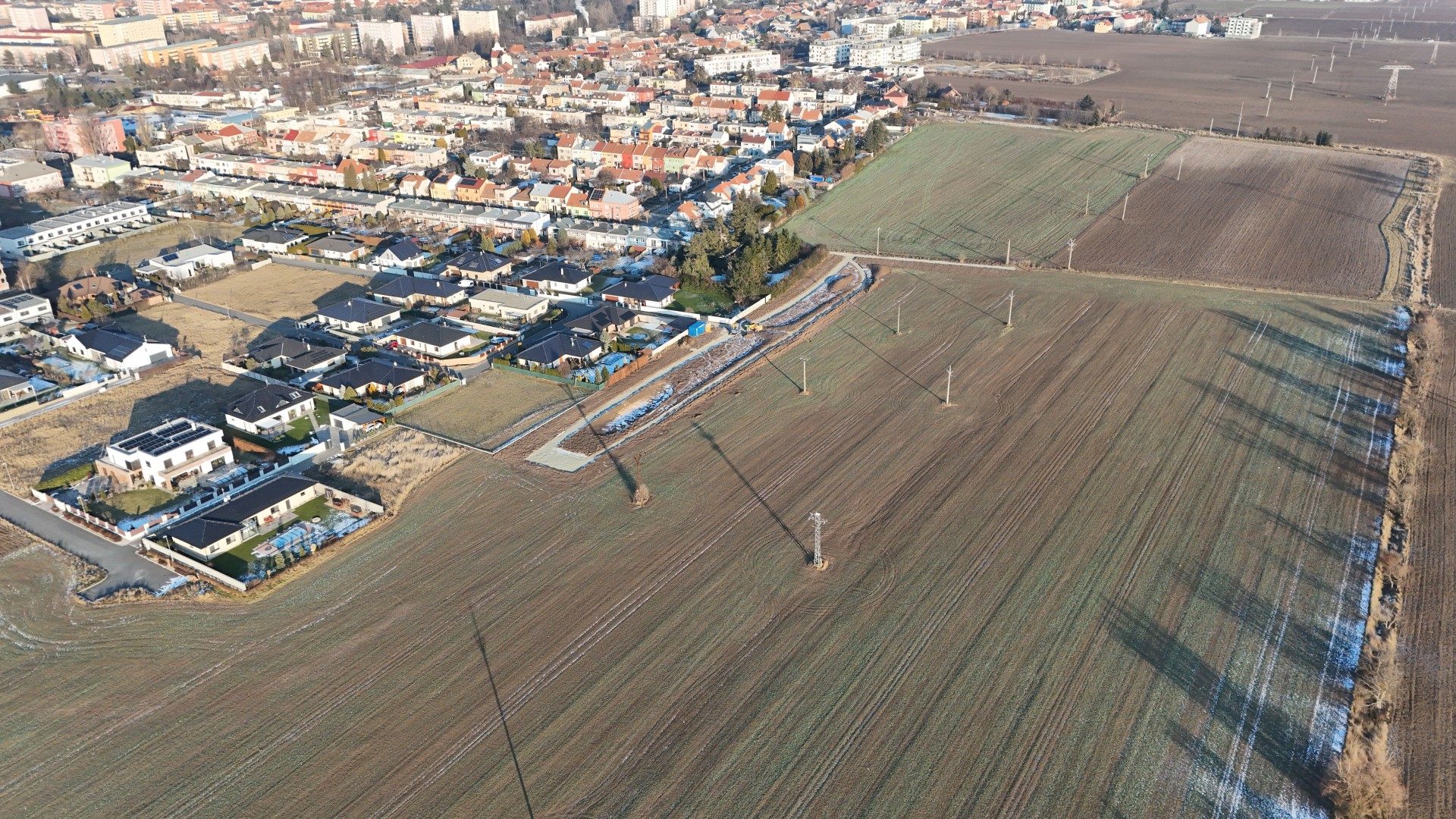

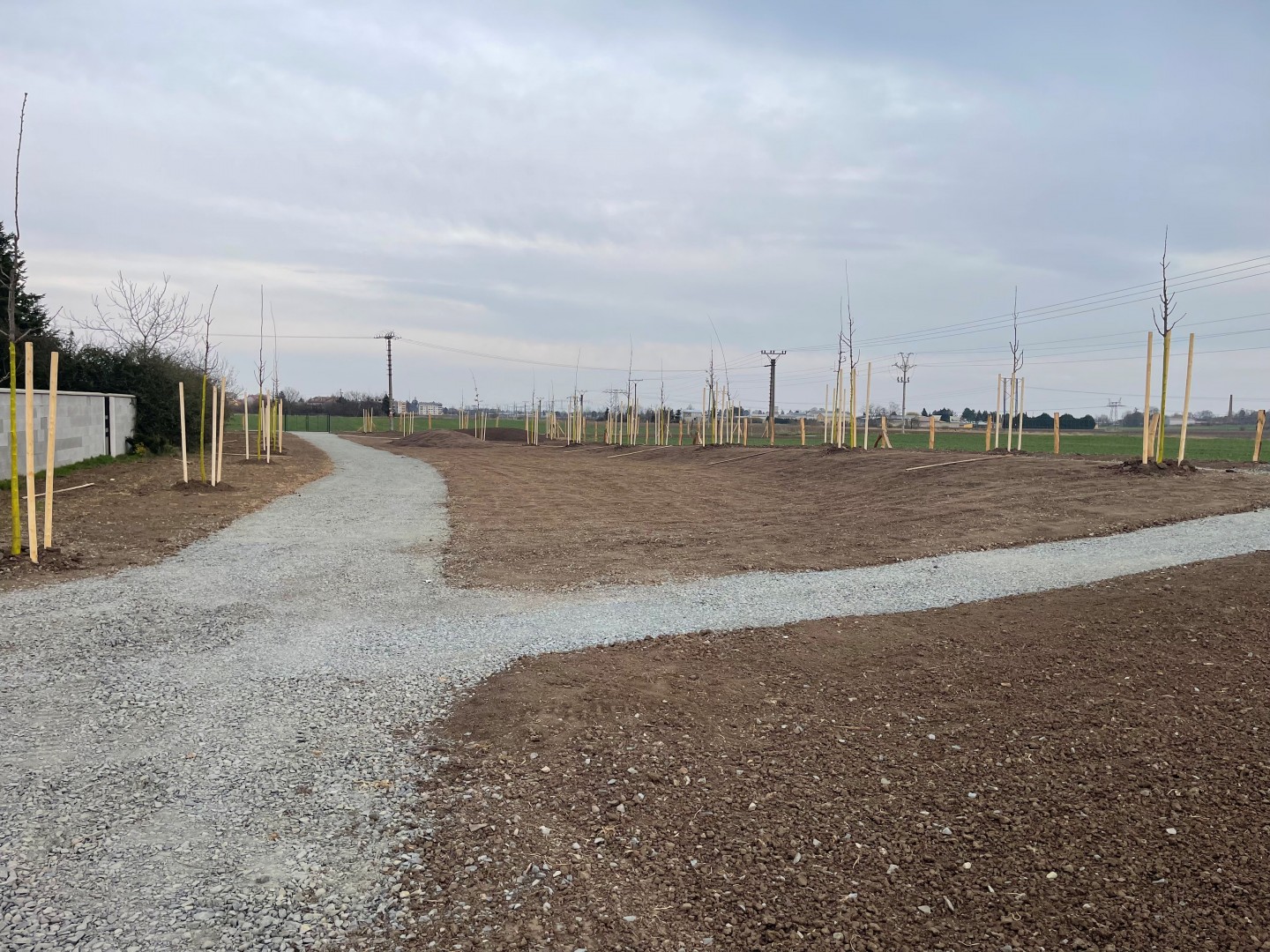

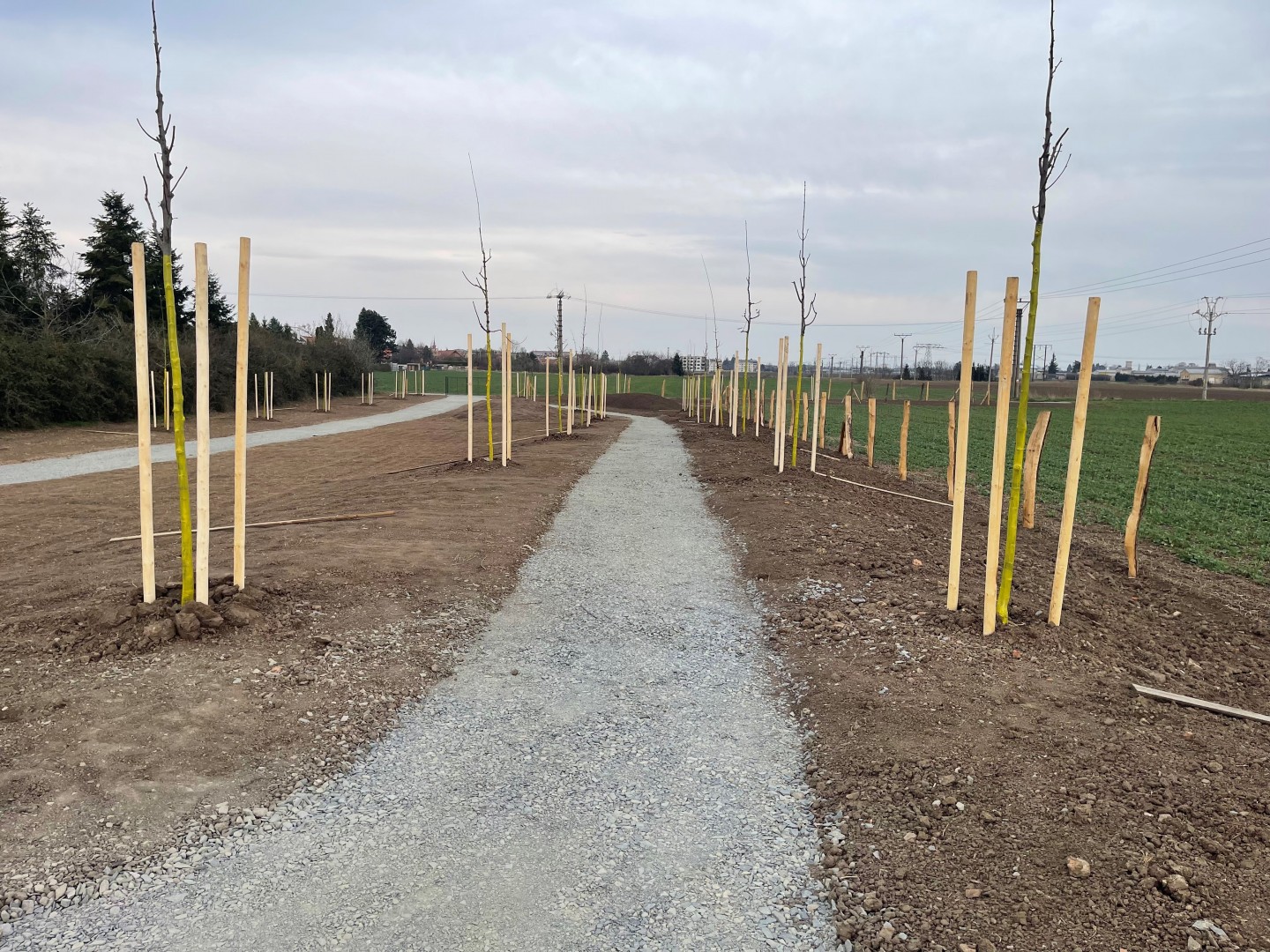

Na krajinářskou studii navazuje odevzdání prováděcí dokumentace části této etapy. Realizace první části této etapy bude možná v roce 2025.
Zpracovatelem studie a PD byla firma FLORSTYL s.r.o., projekt byl odevzdán na jaře 2024. V rozpočtu města na rok 2024 je vyčleněna částka ve výši 450 tis. Kč.

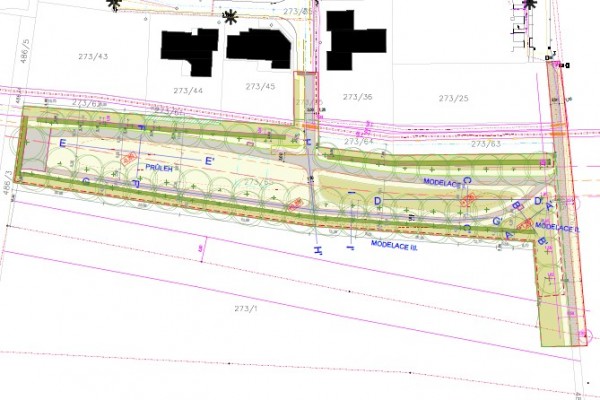

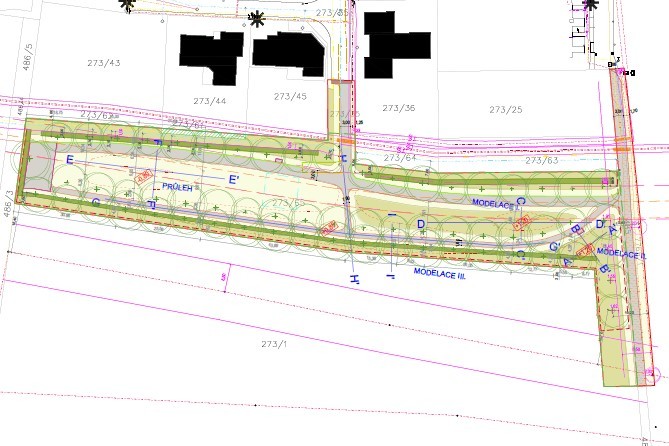

Odhad nákladů na realizaci části etapy je 7,2 mil. Kč.
Rok 2025:
V rozpočtu města na rok 2025 byla vyčleněna částka ve výši celkem 5,5 mil.Kč.
V rámci příprav III. etapy projektu došlo k následujícím úpravám projektové dokumentace:
-
✅ Odstranění mobiliáře – stávající prvky byly odstraněny a budou nahrazeny novými v rámci plánovaného sochařského sympozia.
-
🌳 Úprava výběru dřevin – změněny byly druhy stromů v blízkosti zahrad přilehlých domů. Vzhledem k požadavkům na menší vzrůst a nižší ekologický dopad byly navrženy stromy s nižším vzrůstem, které co nejméně ovlivní okolní pozemky a pokud možno nejsou alergenní.
-
🚶♀️ Úprava skladby komunikací – návrh komunikací byl sjednocen se skladbou použitou v 1. etapě projektu, aby byla zajištěna vizuální i technická kontinuita.
-
💰 Aktualizace rozpočtu – projektová dokumentace byla upravena také z hlediska rozpočtových nákladů dle aktuálních podmínek.
-
🏞️ Úprava terénních modelací – na základě požadavků obyvatel přilehlých domů byla snížena výška navržených terénních modelací
Na realizaci díla byla podána žádost o dotaci z Operačního programu Životní prostředí 2021-2027 v rámci projektu s názvem „Jižní prstenec – část III. etapy", registrační číslo projektu CZ.05.01.03/11/24_073/0005464.

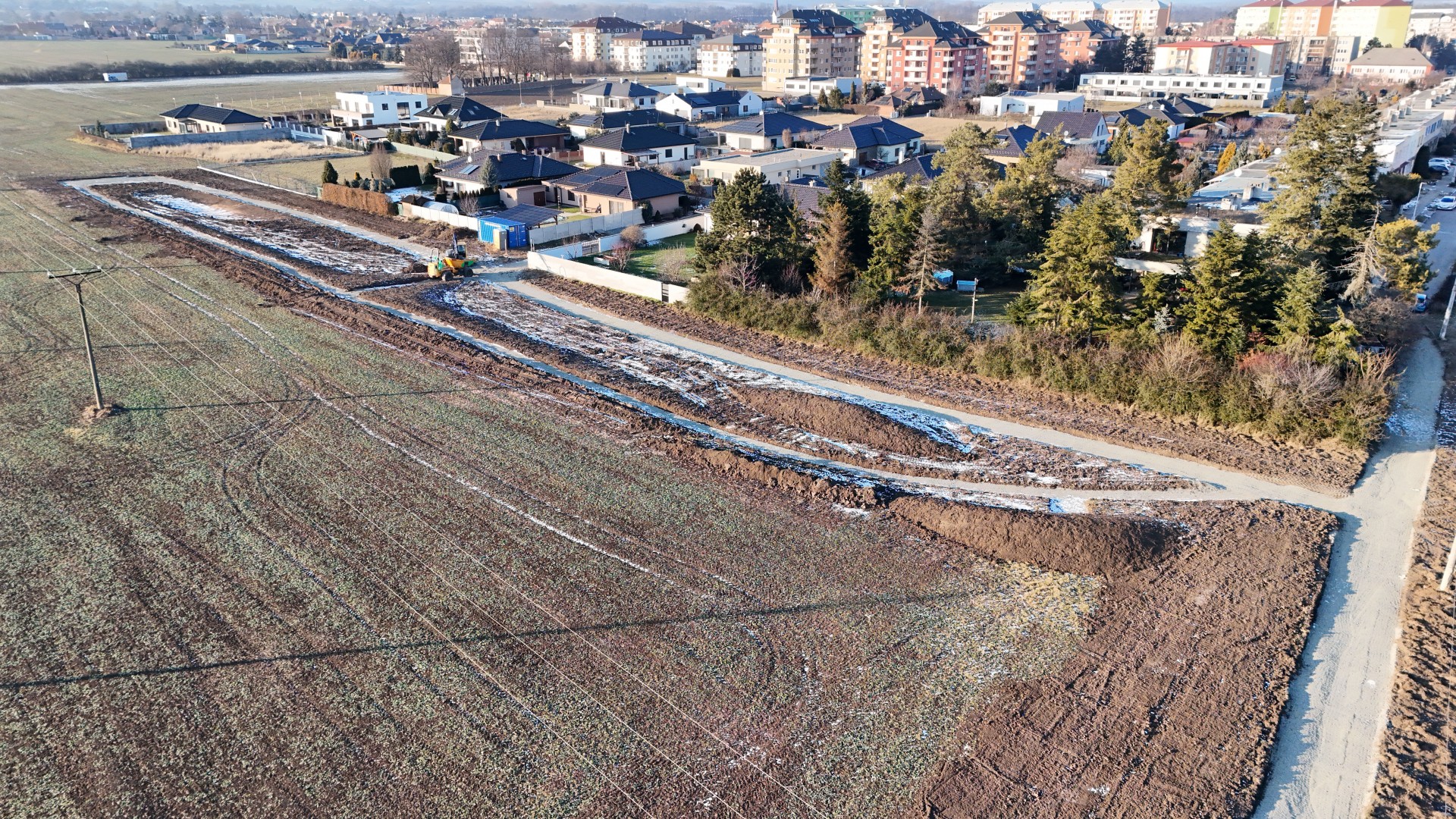

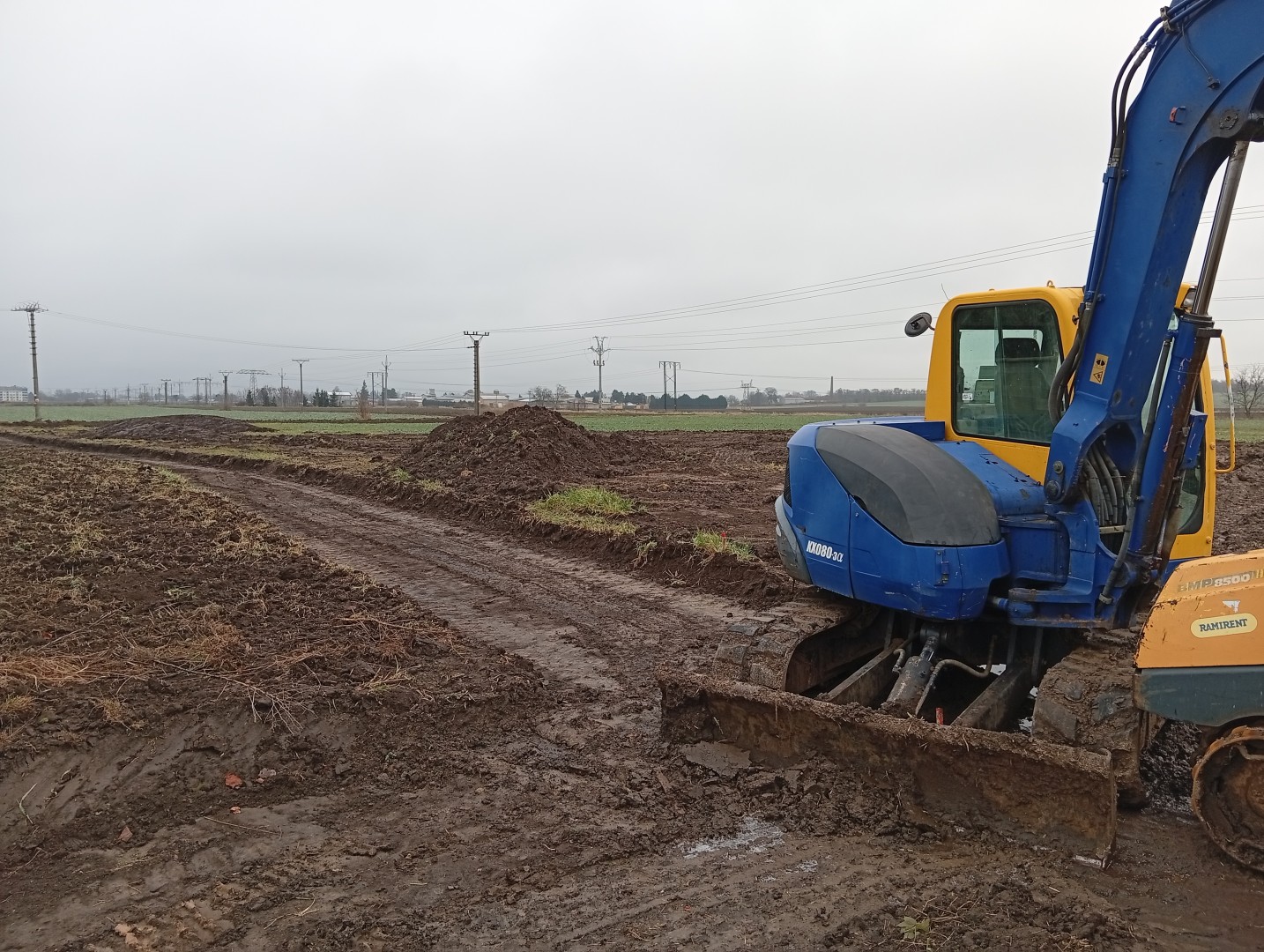

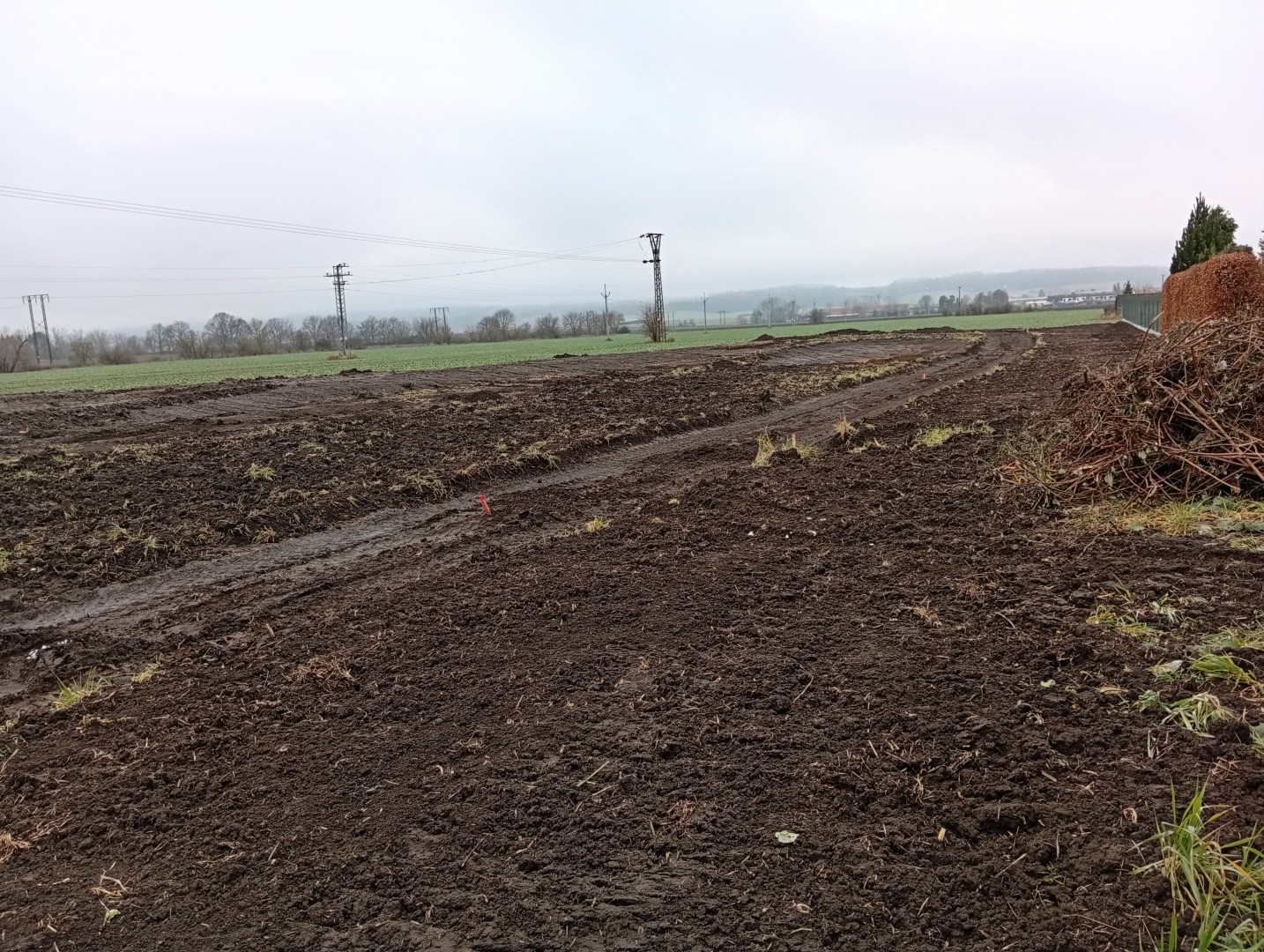

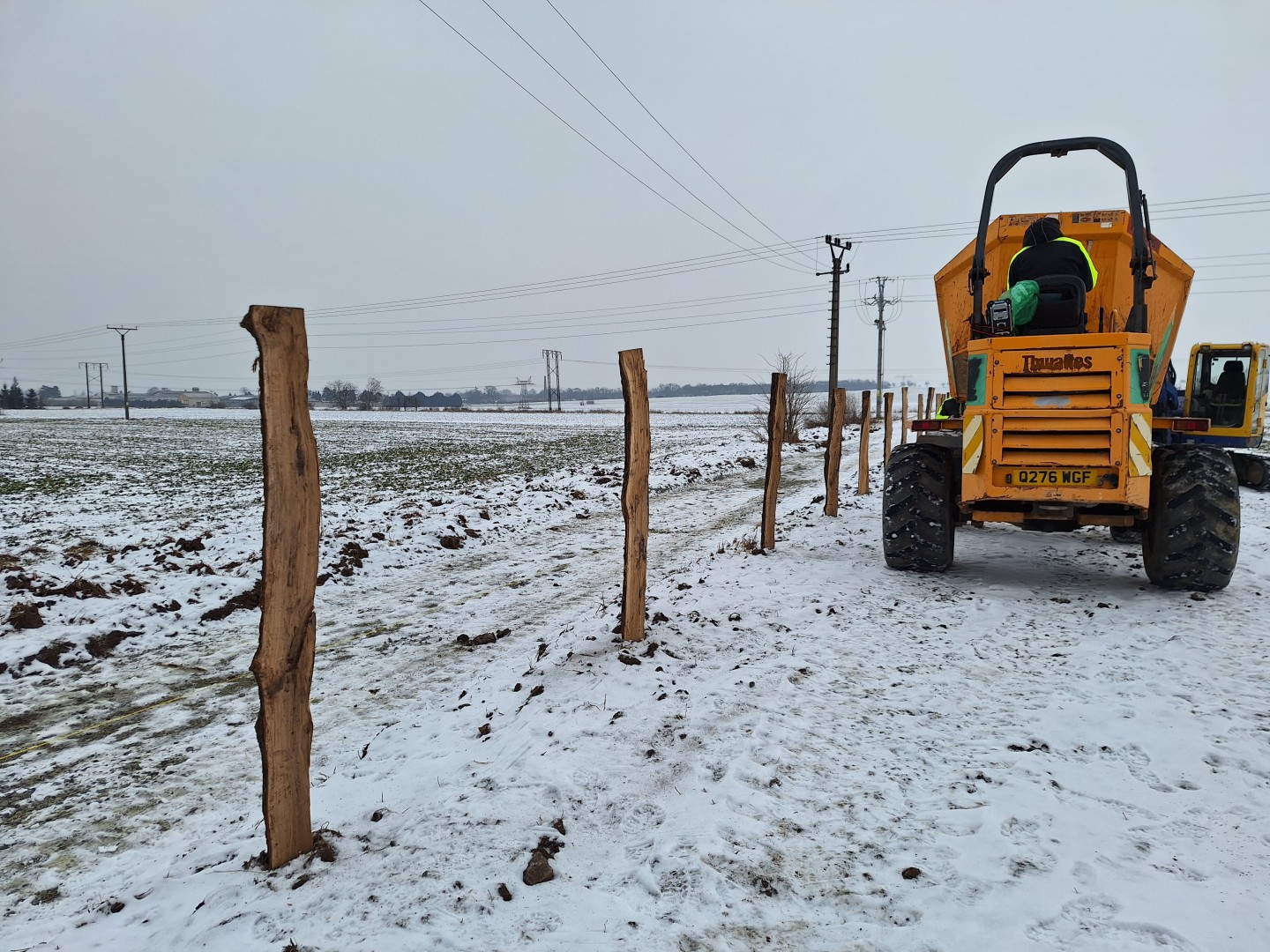

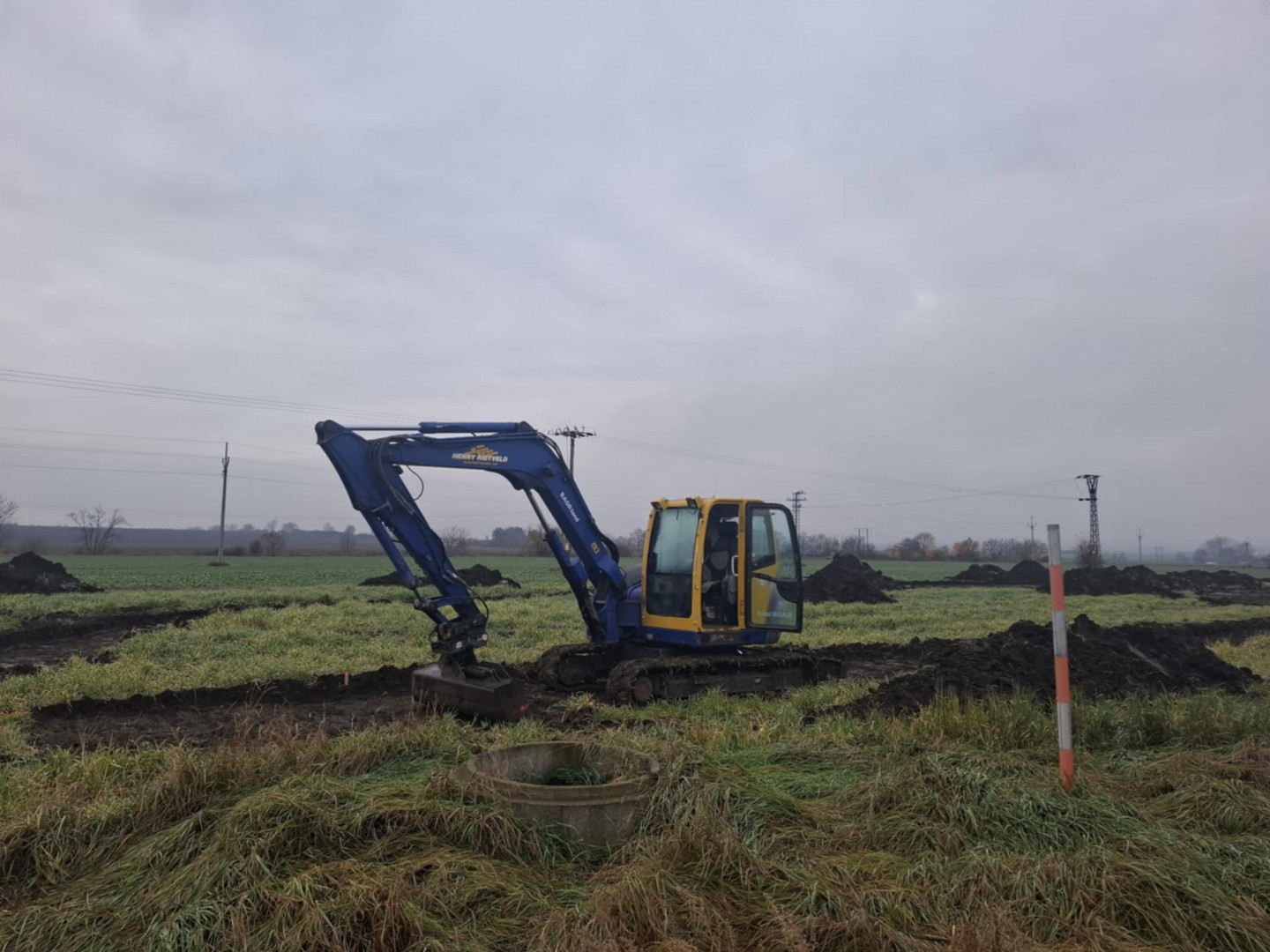

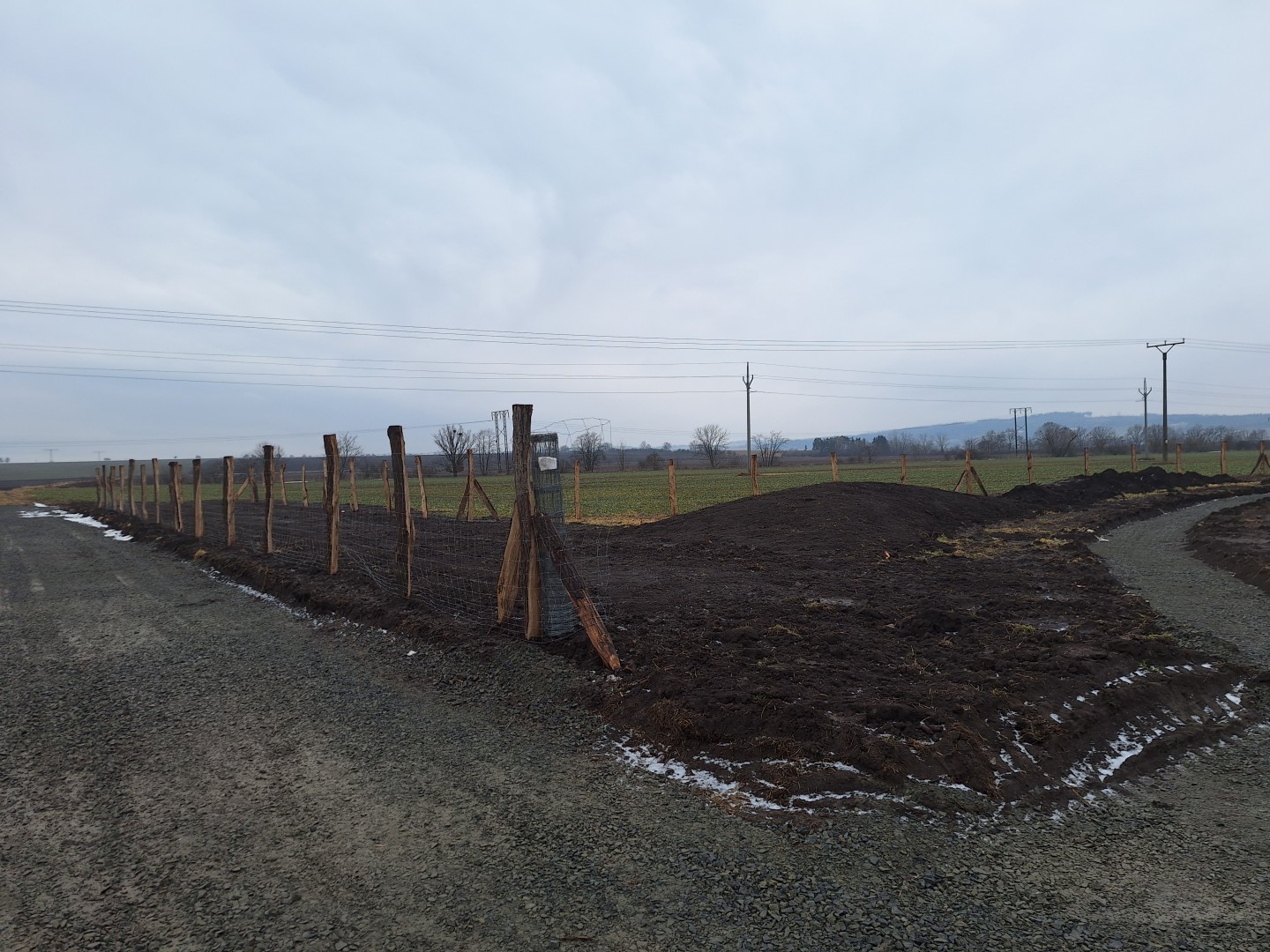

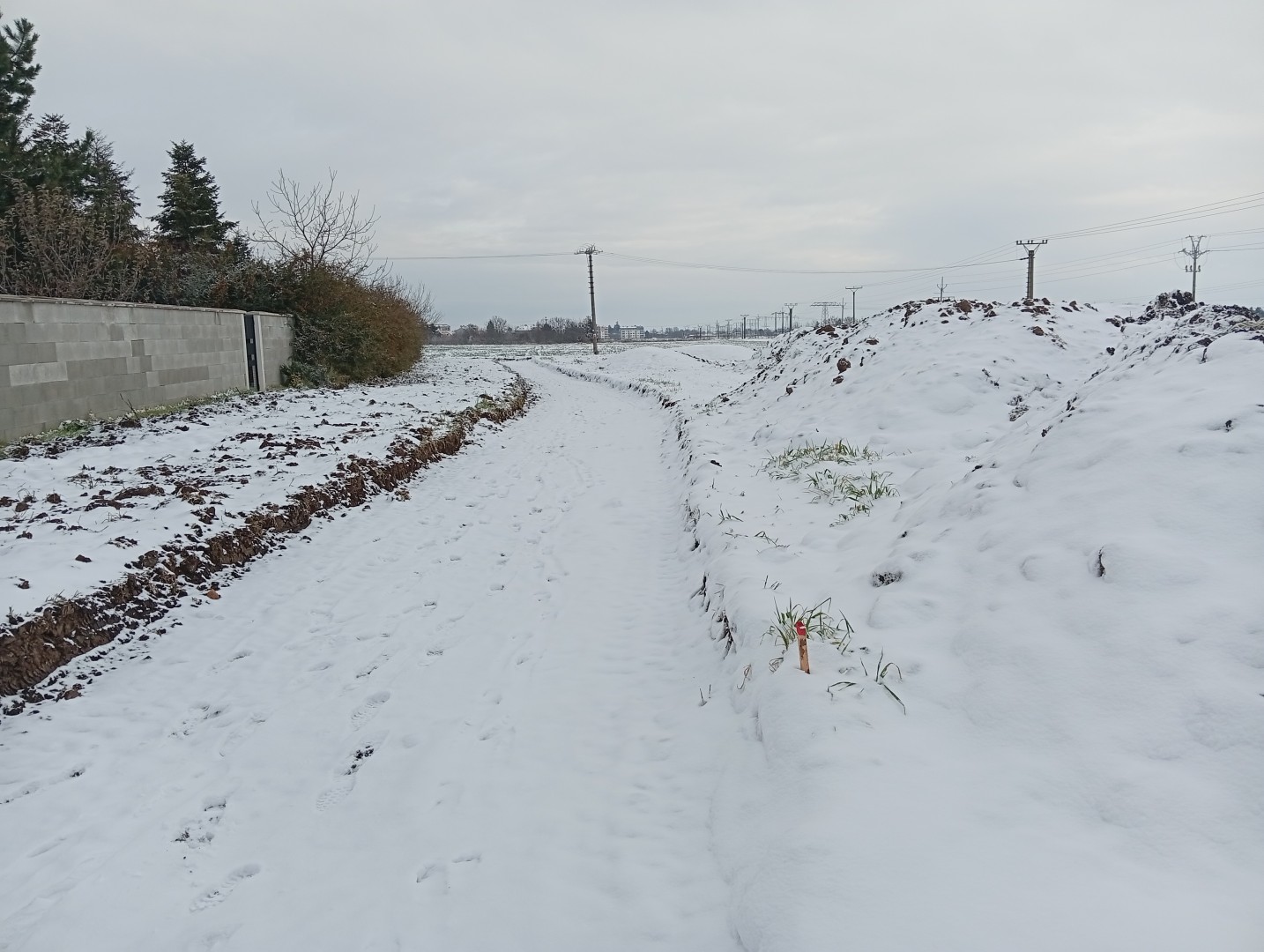

V červenci 2025 je plánované vypsání výběrového řízení na zhotovitele. Předmětem veřejné zakázky jsou stavební úpravy, zejména zhotovení cesty a odpočinkové plochy z mechanicky zpevněného kameniva a zřízení stěrkového lože pod lavičky z klád, a dále také terénní a sadové úpravy s následnou péčí o vegetační prvky po dobu 5 let.
Veřejný přínos
zlepšování mikroklimatu a hygienických podmínek jižní části města
zvýšení rekreačních možností obyvatel
podpora přirozené odolnosti krajiny
Zpracování studie
prosinec 2023
Zpracování projektové dokumentace
jaro 2024
Úprava projektové dokumentace dle dotačních podmínek a požadavků občanů
březen 2025
V rámci příprav III. etapy projektu došlo k následujícím úpravám projektové dokumentace:
-
✅ Odstranění mobiliáře – stávající prvky byly odstraněny a budou nahrazeny novými v rámci plánovaného sochařského sympozia.
-
🌳 Úprava výběru dřevin – změněny byly druhy stromů v blízkosti zahrad přilehlých domů. Vzhledem k požadavkům na menší vzrůst a nižší ekologický dopad byly navrženy stromy s nižším vzrůstem, které co nejméně ovlivní okolní pozemky a pokud možno nejsou alergenní.
-
🚶♀️ Úprava skladby komunikací – návrh komunikací byl sjednocen se skladbou použitou v 1. etapě projektu, aby byla zajištěna vizuální i technická kontinuita.
-
💰 Aktualizace rozpočtu – projektová dokumentace byla upravena také z hlediska rozpočtových nákladů dle aktuálních podmínek.
-
🏞️ Úprava terénních modelací – na základě požadavků obyvatel přilehlých domů byla snížena výška navržených terénních modelací
Podání žádosti o dotaci
červen 2025
Na realizaci díla byla podána žádost o dotaci z Operačního programu Životní prostředí 2021-2027 v rámci projektu s názvem „Jižní prstenec – část III. etapy", registrační číslo projektu CZ.05.01.03/11/24_073/0005464.
Výběrové řízení na zhotovitele
červenec 2025 - říjen 2025
Předmětem veřejné zakázky jsou stavební úpravy, zejména zhotovení cesty a odpočinkové plochy z mechanicky zpevněného kameniva a zřízení stěrkového lože pod lavičky z klád, a dále také terénní a sadové úpravy s následnou péčí o vegetační prvky po dobu 5 let.

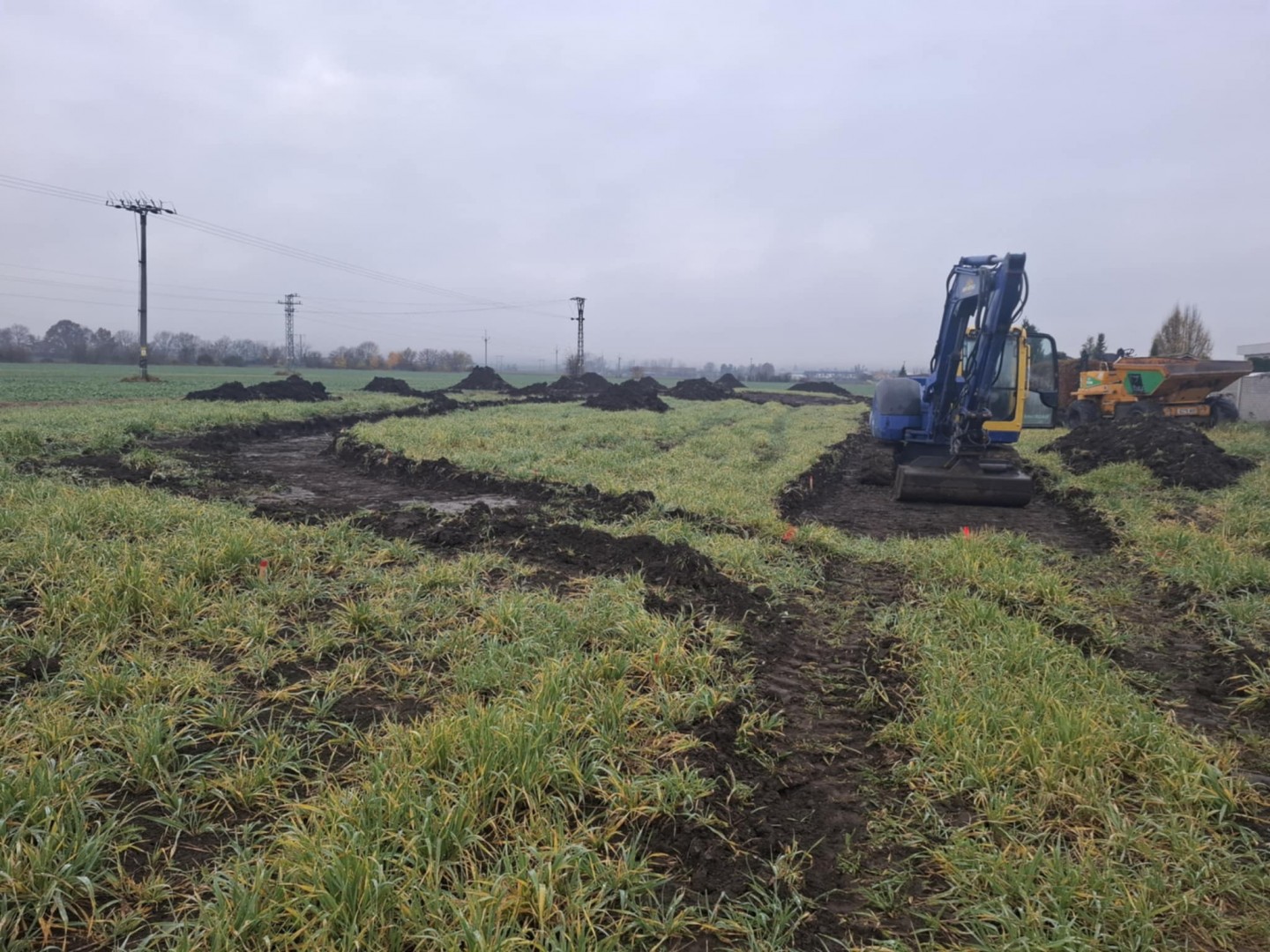

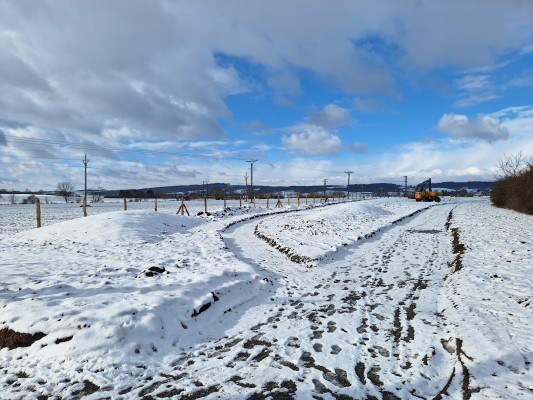

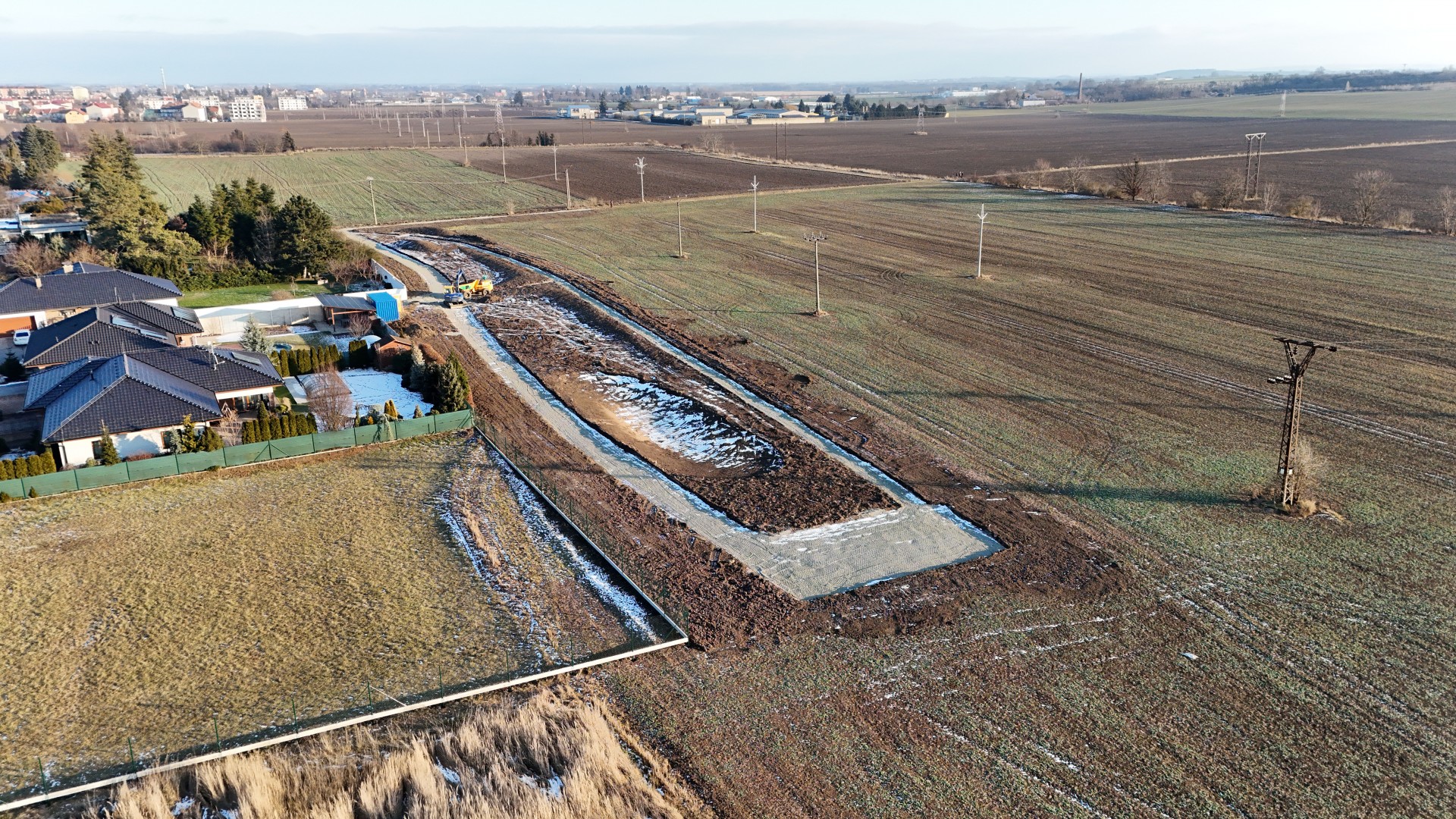

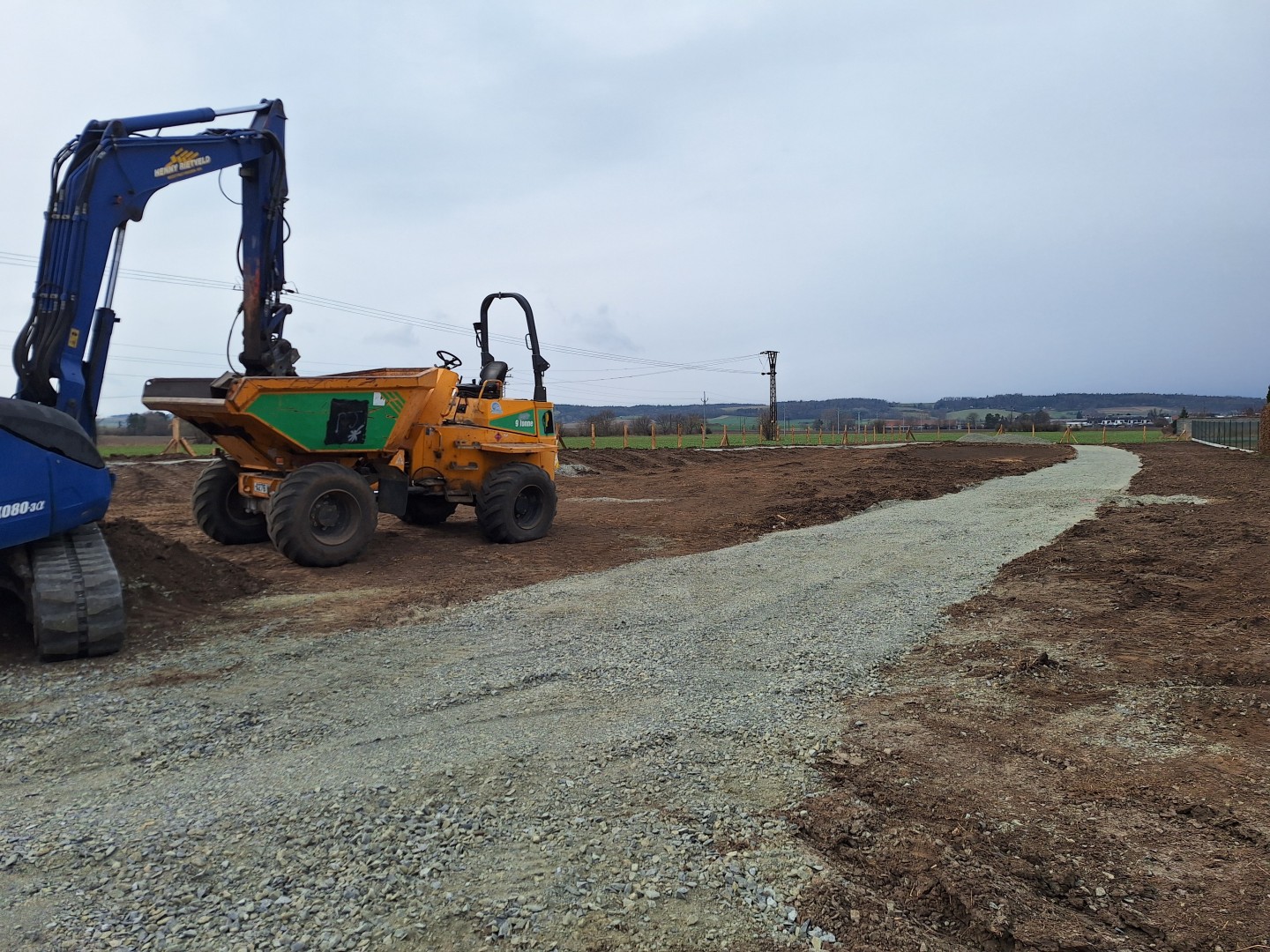

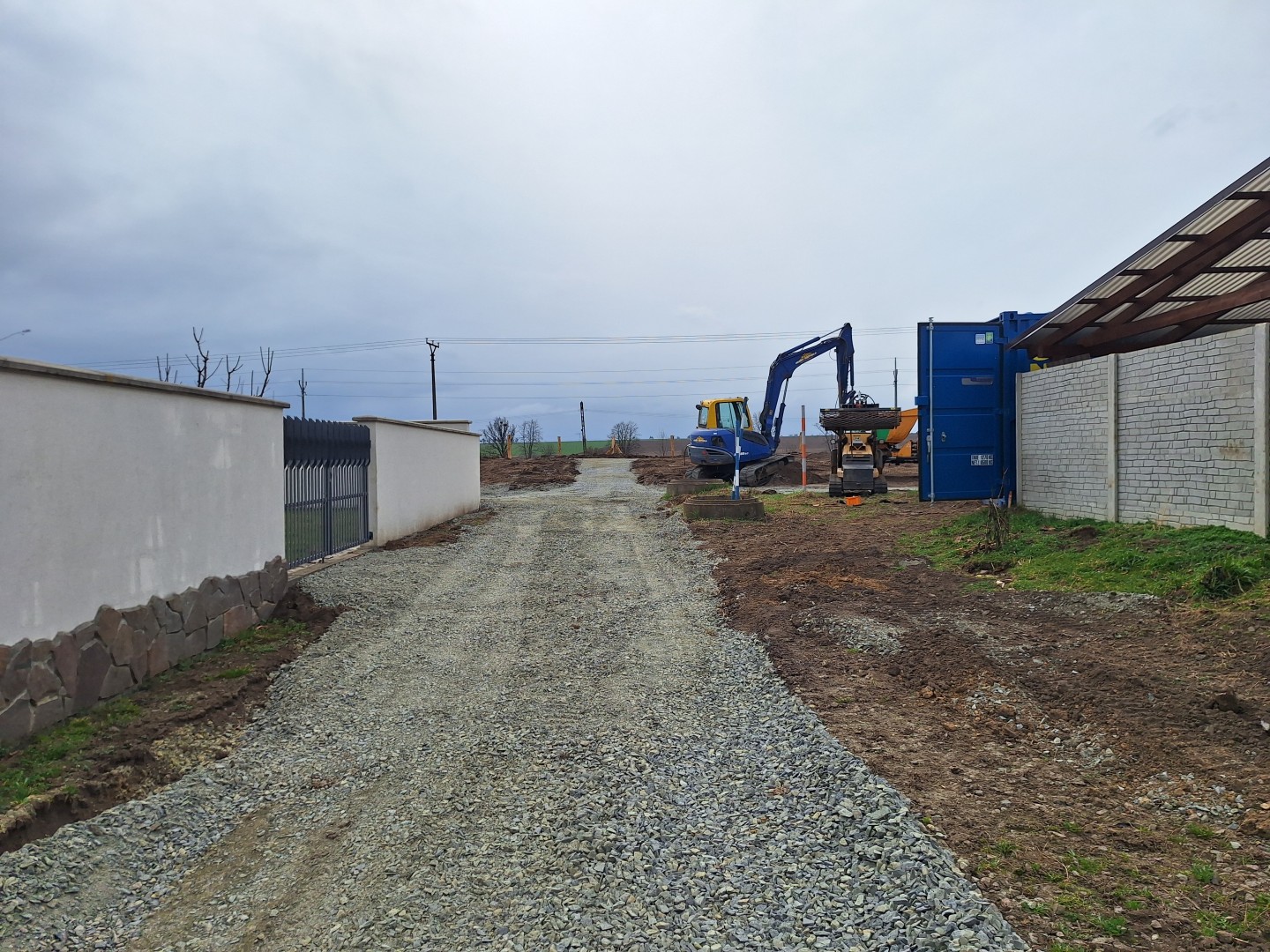

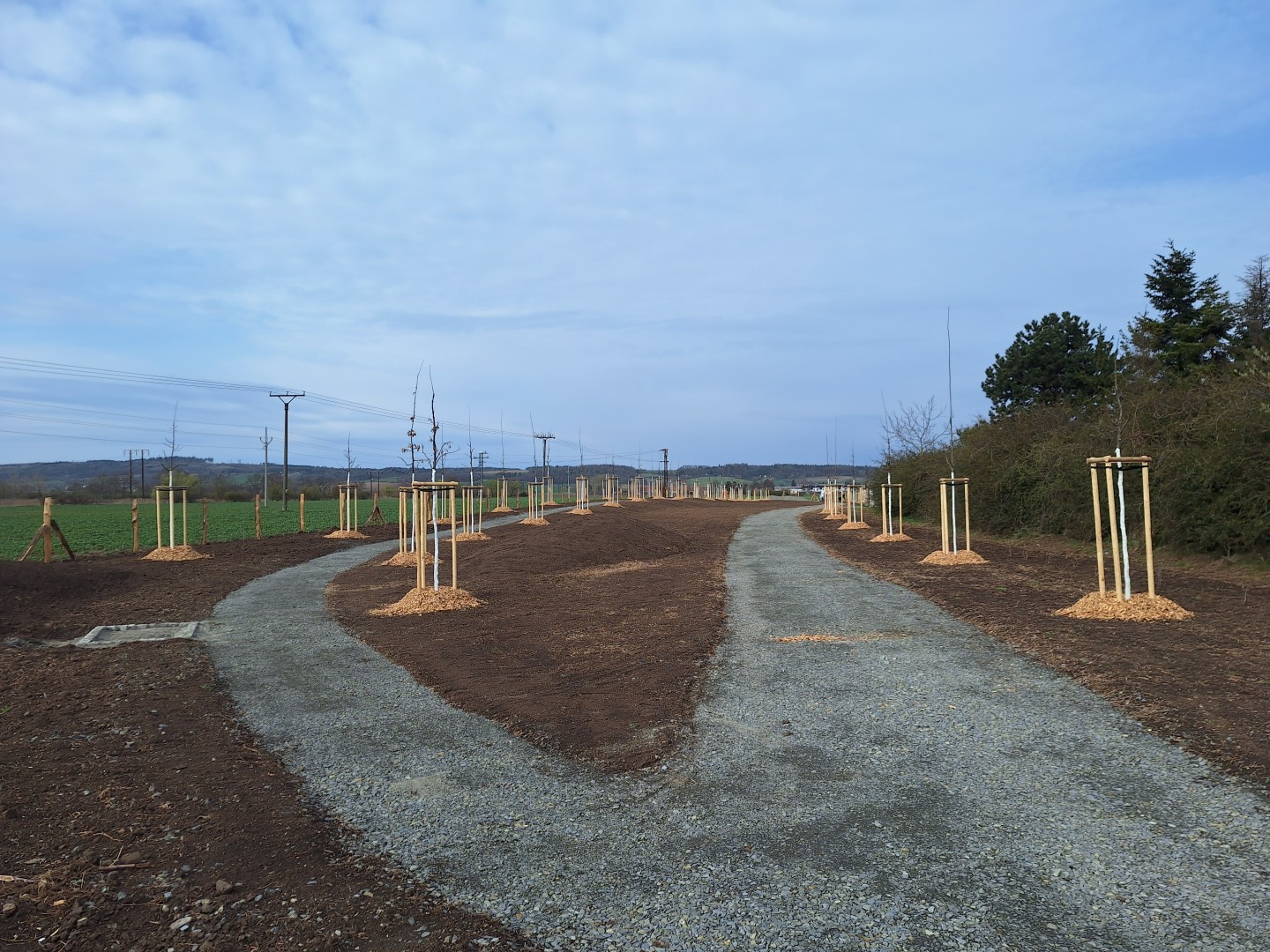

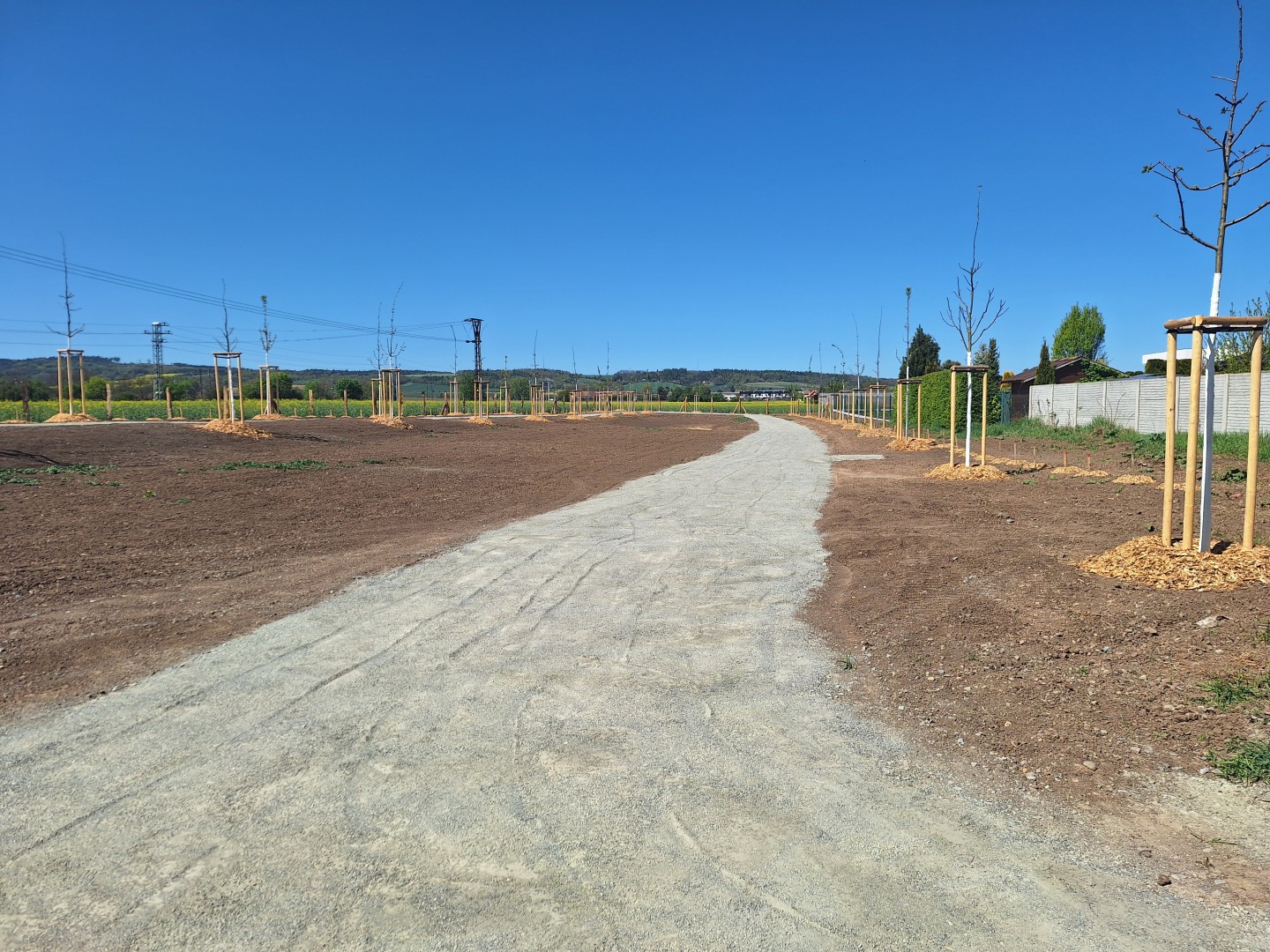

Realizace části III. etapy
listopad 2025 - květen 2026
