ZŠ a MŠ Kollárova – oprava vnitřních rozvodů v pavilonu MŠ Husovo nám.
Realizátor
Statutární město Prostějov
Rozpočet
4 583 659 Kč
Termín
září 2022
Financování
rozpočet města
Priority
Společnost a volnočasové aktivity
Popis
Opravu rozvodů vody v hospodářském pavilonu školky na Husově náměstí vyvolal jejich havarijní stav a koncem roku 2021 byla uzavřena smlouva o dílo na zpracování projektové dokumentace pro provedení stavby.

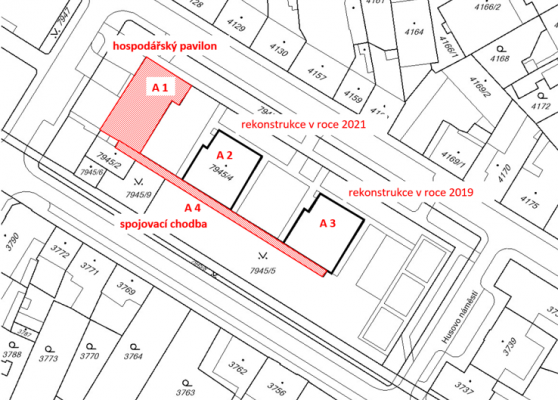

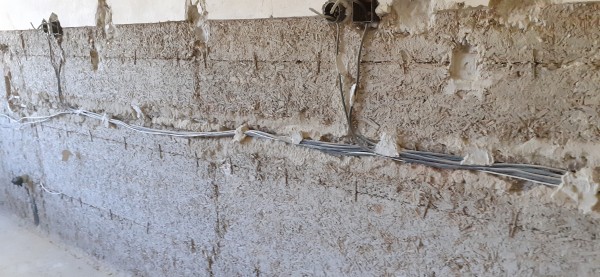

Během loňského roku došlo k několika únikům vody z prasklého potrubí v šachtě pod hospodářským pavilonem. Projektová dokumentace řešila kompletní demontáž stávajícího vodovodního potrubí vedeného od fakturačního vodoměru v hospodářském pavilonu A1 v podzemním kanále, ve spojovací chodbě až k napojení na novou vodoinstalaci ve školních pavilonech A2 a A3 a následnou montáž potrubí ve stejné trase.
Zároveň část projektové dokumentace řešila novou elektroinstalaci v pavilonu A1. Stávající elektroinstalace již nevyhovovala požadavkům a nárokům instalovaných elektrospotřebičů. V objektu se nachází prádelna a sušárna s větším počtem spotřebičů (pračky, sušičky, mandl). Prádelna je využívána celoročně a slouží i pro jiná školská zařízení.

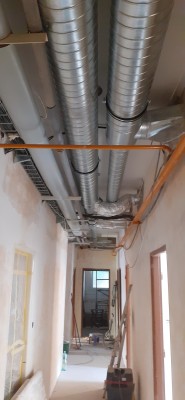

Stavební část projektové dokumentace řešila zhotovení rozebíratelného podhledu v chodbě pavilonu A1, demontáž stávajícího rozvodu vzduchotechniky, odvětrání bývalé kotelny a další stavební úpravy vyvolané instalací nových rozvodů ZTI a elektroinstalace. Dále vyvstal požadavek na řízené odvětrání prostor prádelny, sušárny a skladů prádla.
V souvislostí s požadavkem na řešení nové vzduchotechniky bylo nutné zajistit zpracování Požárně bezpečnostního řešení stavby (PBŘ) a hlukové studie.
Celková cena za zpracování projektové dokumentace a zajištění PBŘ a hlukové studie činí 189.890,-- Kč.
Termín odevzdání PD - březen 2022

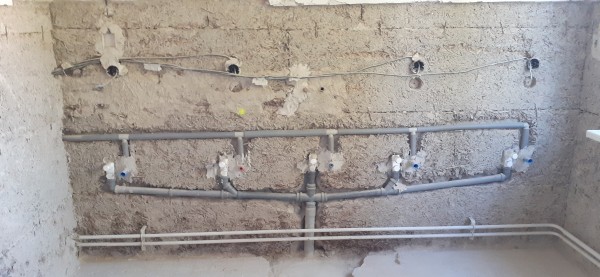

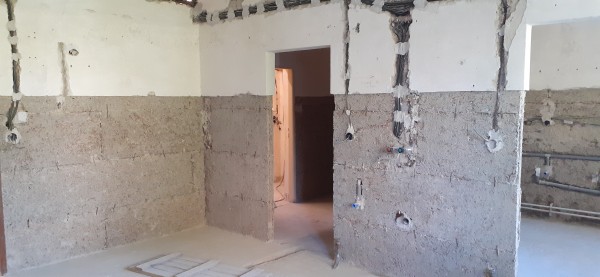

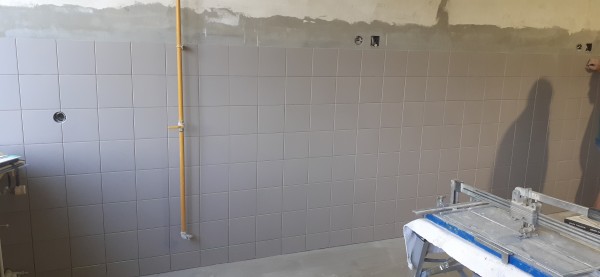

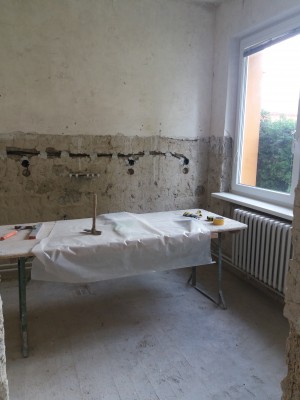

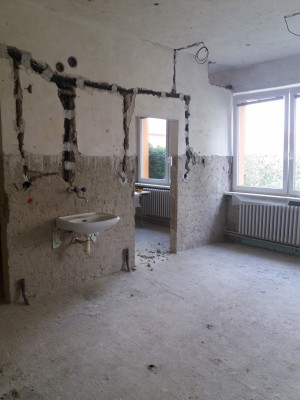

Předpokládaná lhůta stavebních prací je 12 týdnů, z toho 6 týdnů budou prováděny práce v rozvodném kanále pod pavilonem A1 a ve spojovací chodbě A4 mezi školními pavilony A2 a A3. V tuto dobu byl omezen provoz školky a provoz prádelny a sušárny v hospodářském pavilony A1. Od 15.8.2022 byly školní pavilony A2 a A3 napojeny na nový rozvod vody.
V květnu 2022 bylo vyhlášeno výběrového řízení na dodavatele stavby, nabídku předložila společnost RAPOS spol. s r.o. z Holešova s cenou 4 452 730 Kč. Na realizaci byly v červnu vyčleněny finanční prostředky.
V roce 2021 byla na objektu realizována akce "Dešťová voda MŠ Husovo náměstí, Prostějov", která byla zaměřena na využití srážkových vod ze střechy MŠ na Husově náměstí a to částečně formou využití srážkových vod ke splachování WC v objektu a k zálivce trávníku mezi pavilony MŠ a částečně vsakováním. V rámci realizace projektu došlo k vybudování podzemní akumulační nádrže a opravě vnitřních rozvodů kanalizace a vodoinstalace. Náklady byly ve výši 4 358 163 Kč. Na tuto akcí město získalo dotace ve výši 532 365 Kč z prostředků Státního fondu životního prostředí ČR v rámci Národního plánu obnovy.
Při provádění prací bylo zjištěno, že je potřebné odstranit omítky a nahradit je novými s přilnavým podkladem. Po tomto odbourání bylo možné provést nově i rozvody vody a kanalizační potrubí, byla upravena elektroinstalace. Tyto práce představovaly navýšení o 225 496 Kč.

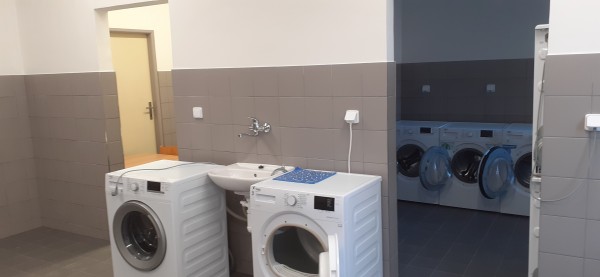

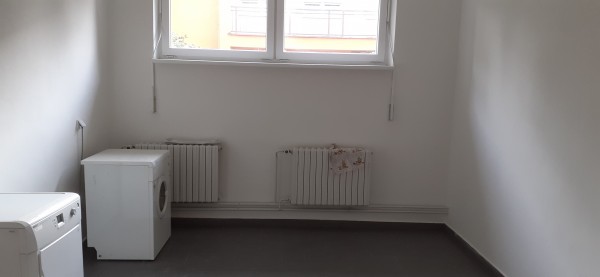

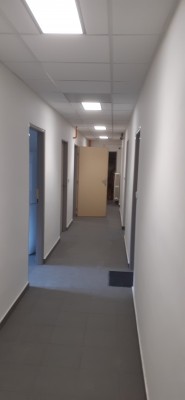

Akce byla ukončena dle harmonogramu, 30. září 2022.
Příprava
prosinec 2021 - březen 2022
zpracování projektové dokumentace
Výběrové řízení na dodavatele stavby
květen 2022
Realizace nutných oprav
červenec - září 2022
